收藏 分销(赏)

场地平整及围挡施工组织设计技术标.doc

上传人:精**** 文档编号:3337531 上传时间:2024-07-02 格式:DOC 页数:40 大小:741.54KB
下载 相关 举报
场地平整及围挡施工组织设计技术标.doc_第1页
第1页 / 共40页
场地平整及围挡施工组织设计技术标.doc_第2页
第2页 / 共40页
场地平整及围挡施工组织设计技术标.doc_第3页
第3页 / 共40页
场地平整及围挡施工组织设计技术标.doc_第4页
第4页 / 共40页
场地平整及围挡施工组织设计技术标.doc_第5页
第5页 / 共40页
点击查看更多>>
资源描述

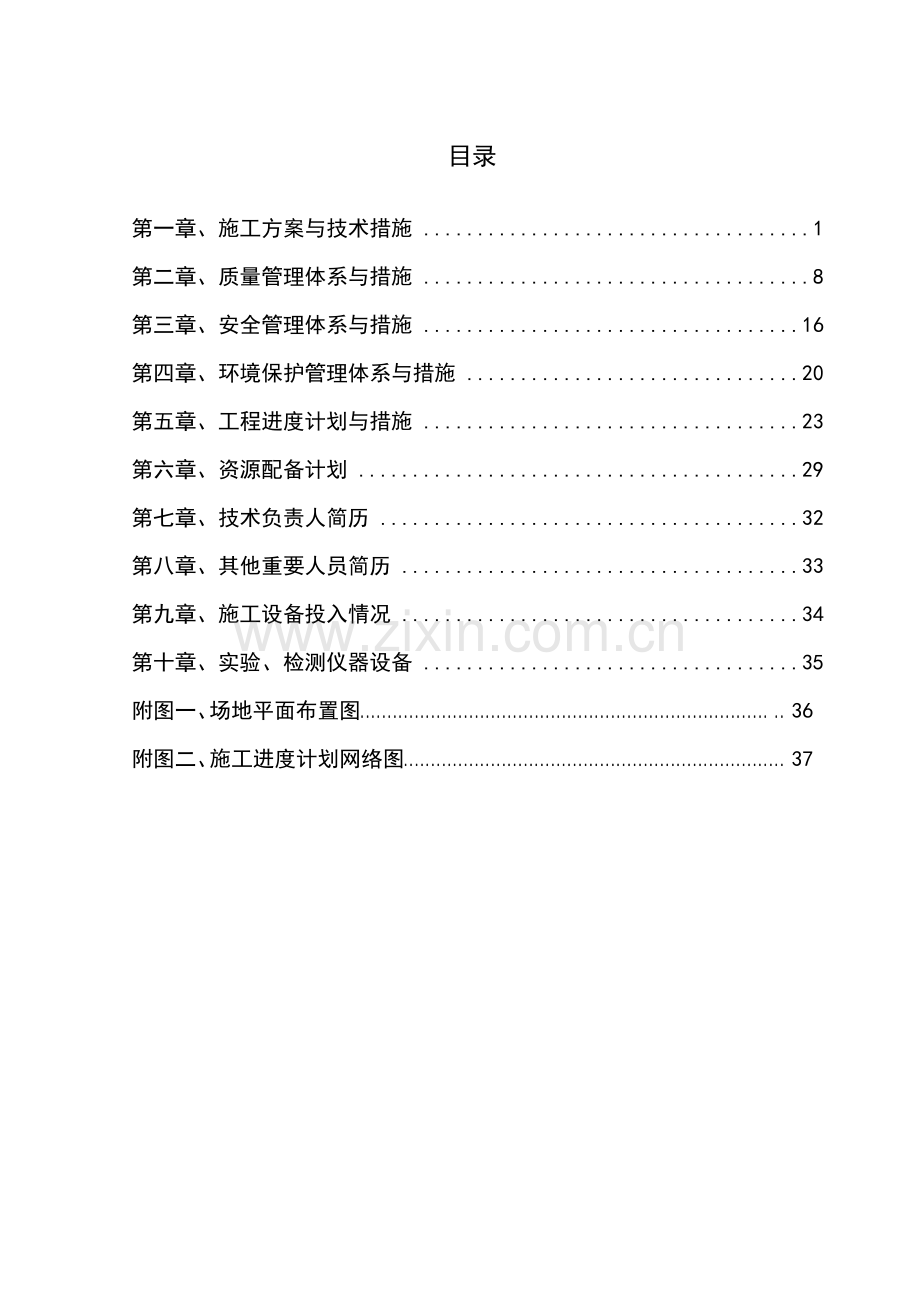

1、目录第一章、施工方案与技术措施1第二章、质量管理体系与措施8第三章、安全管理体系与措施16第四章、环境保护管理体系与措施20第五章、工程进度计划与措施23第六章、资源配备计划29第七章、技术负责人简历32第八章、其他重要人员简历33第九章、施工设备投入情况34第十章、实验、检测仪器设备35附图一、场地平面布置图. . 36附图二、施工进度计划网络图. 37第一章、施工方案与施工技术措施部署思绪:工程重要内容涉及场地平整、围挡搭建。鉴于本工程特点,分段施工、流水作业;必要时分段平行施工,多任务组流水作业。一、施工测量1、施工前与建设单位进行高程控制网及用地红线的交接并会同建设单位进行地貌复测,场

2、地平整完毕以后再次测量场地标高系统,测量数据建档,报请建设单位确认。2、对本标段内的场地平整(土方工程)工程进行控制桩测设,并进行闭合计算。对边线桩、边界桩、场界范围、水准点等进行桩位布设、校核并采用保护措施;施工控制桩埋设位置便于施测、保存、稳定和不影响施工。水准点设立在场区四大角界桩外。3、与相邻项目进行中线、高程的联测,所有复测、测量资料经与建设单位复核确认后方可施工。4、围挡搭设位置暂定在用地红线位置,围挡墙台外装修面不超过用地红线。施工前将此方案报请建设单位调整或确认。5、本工程平面控制网、高程控制网精度均应符合下表规定。平面控制网精度规定平面控制相对闭合差测角中误差边长丈量相对误差

3、方位角闭合差一级1/5000121/1000024n高程控制网的精度规定高程控制每千米高差中误差往返较差、闭合差一级24L6、场地标高系统方格网方案图,方格网标高系统暂按10米*10米间距设立,该间距可按建设单位规定修改。二、场地清理清除场地内也许对土石方车辆轮胎导致破坏的玻璃瓶,铁件,大块砾石,树根等杂物;开辟土石方车辆的行车途径。清除院内垃圾及其它,按市政垃圾分类解决的规定处置。三、土方开挖与场地平整1、土方开挖开挖应在规划图及建设单位规定的界线内进行。依据规划图或建设单位给定的开挖线、水平线、坡度、尺寸及截面实行。开挖方式:施工场地的宽度不大,地势较为平坦,开挖深度浅(300mm),按横

4、断面宽度方向分段一次性开挖(分段纵挖法);或根据场地入口的最终拟定方案,在场地入口位置由远到近开挖,边开挖边用水准仪超平,开挖精度控制在合理区间。以场地土方平衡为原则,高挖低垫,余土外运至指定地点。因挖深较浅,为提高挖掘机挖土效率、场地一次性开挖的平整度和土石方装车外运的工作效率、节约工期,300mm左右厚度的土方采用360反铲履带式挖掘机边挖边将土方按2倍的回转半径甩成堆,最后一次性装车外运。2、场地平整土方外运完毕后,采用平地机或铲运机反铲挖掘机将场地扫平,并顺带对场地做初步碾压,紧土固面,克制扬尘。场地平整与初步碾压按场地土方的含水率及其出现的扬尘情况适当洒水,本方案将配备散水车。本工程

5、的室外场地平整尚不清楚是否回填,分层回填暂不做技术措施,如现场场地解决的实际情况或按业重规定发生变化,存在分层回填,我方将补充该方案。3、土方外运解决除建设单位规定土方运往何处或另有他用外,多余的土方由我单位解决到地界之外,土方外运运距暂按15KM计算。4、排水沟在施工中须根据场地平整完毕后的地形情况建水渠、边沟或截水沟。或在建设单位工程师指定的地方建这些沟渠,不管是临时性的或是永久性的,为了避免日后水患,我单位保证在排水设施足够和有效。并在施工期间不断的维修排水沟渠,以保证在整个施工中的使用。5,场地平面示意图详见附图一四、围挡工程 1、现场围挡情况说明及基本规定:砖基础埋深300mm,自然

6、地面以上砖基座500mm高, 240墙厚;外墙面及墙台面贴饰面砖,饰面砖规格材质由我单位向建设单位提供样品,可由建设单位拟定饰面砖的规格和颜色;围挡立柱为6060mm方钢管(砖基础、基座钢管生根断面240240,现浇C15砼),镀锌铁皮围挡,围挡长度暂定600米,高度2.1米,外立面按市政城管部门规定装饰,车辆、人员出入口见平面示意图;围挡工程质量暂按两年半施工周期内使用需要设计施工。2、施工工艺及流程围挡定位:根据规划图及用地红线对围挡进行测量定位,平整围挡线路的场地,放出开挖线,对重要位置及转弯点设立标志桩。 材料规定:围挡的立柱采用60*4方管、横梁和斜撑均采用L40等边角钢型钢龙骨,面

7、层采用0.6-0.8mm厚、2.1米高的镀锌铁皮。勒条采用L30等边角钢,竖向间距500mm。立柱与基础采用法兰连接,基础预埋件采用140*140*8钢板,锚栓采用10圆钢,每根螺栓配置两颗螺母. 立柱混凝土基础按招标文献规定的标号C15素混凝土。砖砌基础及墙台采用MU7.5多孔砖,M7.5水泥砂浆砌筑。砖基础垫层采用C15素混凝土。3、施工方法:(1)基槽开挖:围挡的位置在测量完毕后开始定位测设放样,放线开挖围挡基槽,基槽开挖与场地平整同时率先开始。基槽每边宽出基础垫层300mm,方便砌筑施工.为保证围挡完毕面线性美观,基槽开挖沿地形坡度成直线,不做高地错台解决。采用100型中小型机械开挖,

8、斗齿进深限制在100mm以内,预留100厚人工清槽。基槽全线连续一次性开挖完毕,每开挖清理完毕40-50米基槽,垫层施工开始介入。(2)、砖基础垫层施工,垫层每边宽出砖基础100mm,厚度100mm,混凝土标号C15。垫层每40-50米为一个施工段,浇筑完毕后覆盖养护,待强度达成1.2N/平方厘米,开始放线筑砖。(3)砌体及混凝土钢柱基础施工,砖基础及墙台总高度800mm,40-50米为一个施工段,一次性砌筑到规定高度,每3米留出钢柱基础的位置,并设立马牙槎。钢柱基础预留截面尺寸为240*240.伸缩缝设立,砌体墙伸缩缝按不大于40米设立一道,缝宽30-50mm.多孔砖施工前洒水润湿,砌体墙砌

9、筑完毕后需做养护解决。砌体工程每完毕40-50米抹灰施工介入。 (4)钢柱基础:待砌体墙养护2天以后开始钢柱基础支模板浇筑混凝土施工。预埋件在混凝土浇筑完毕的同时开始放置并再次振捣。(5)抹灰:砌体墙及钢柱基础每施工完毕40-50米后开始抹灰施工;抑或边砌筑边抹灰,待钢柱基础浇筑完毕混凝土凝固2天以后,再次补灰。砖砌体基础部位1:3水泥砂浆抹灰15厚,不做防腐解决;养护两天后经建设单位验收后回填夯实;地面以上墙台外侧及外侧面台刮糙,为饰面砖做准备;内侧一般装饰抹灰两道20厚,养护7天以上。(6)围挡砌体墙台外立面及台面粘贴仿石饰面砖,颜色及规格由我方提供样品,建设单位选定。(7)、围挡制作安装

10、围挡立柱每3米设立一根,围挡立柱采用60*60方管,高出砌体墙台2100mm,所有金属杆件栓接,必要时采用焊接,外侧齐边,保证线性顺直。 围挡的斜撑每隔6米设立一道,斜撑长2.67米,上部与立柱上部净高1/3处栓接牢固,斜撑底部地面设立一顶杠,顶杠采用L504mm镀锌方管,与斜撑栓接。 安装镀锌铁皮时,铁皮将所有钢制杆件遮盖,保证立面顺直,不凸凹。铁皮上下两边离上下横龙骨预留5mm,方便实行点焊,点焊间距200mm.每张铁皮在竖向龙骨的位置接缝,缝宽10mm.镀锌铁皮安装时上口下口必须平齐。 每安装一段距离后整体检查安装的线型和效果,若有不合格的地方立即进行修复。安装完毕后及时对围挡进行防腐防

11、锈解决。 五、本工程技术难点及解决方案本工程内容为浅表型场地平整,场地地貌较为平坦,坡度不大,难点在于环境保护,土方工程一般会导致扬尘污染,因此本方案配备洒水车,控制地表含水率,将扬尘控制在规定的1.5米高度以下。并对开挖以后的表土进行初步碾压,克制扬尘。围挡工程为一般临建围挡。总高度高度2.6米。难点在于围挡的抗风压性能和围挡加固。因此本方案将围挡增设斜撑,每隔3-6米设立一道。所有围挡金属杆件采用双螺母连接,保证围挡的刚度和整体性。第二章、质量管理体系与措施一、质量管理的组织1、实行项目经理管理责任制以项目经理为首的工地管理班子,对本工程施工的所有各工种,班组统一领导,统一指挥,统一调度。

12、各专职人员、各工种班组长各尽其责,密切配合。做到步调一致,建立明确的质量责任制,奖罚分明。2、制订质量目的管理计划,为保证工程质量上等级,制订出各分部分项工程的质量措施。3、实行技术管理制度,切实执行技术管理制度。(1)认真编制施工组织设计或施工方案,并及时进行审核。(2)开工前进行现场技术交底。(3)施工过程中对各分部分项工程先交底后施工,有书面技术交底资料和交底复核资料。(4)对各分项工程进行技术复核。(5)贯彻技术资料档案制度。(6)制订技术管理责任制。4、实行专业技术工作和专业生产班组施工。为了提高工程质量,必须实行专业技术生产人员组织施工,按各分项工程规定,安排专业工种进行施工操作,

13、严格实行对工程质量的全面管理。5、实行工程质量和经济挂勾的分派制度,对分部分项工程实行优质优价的分派制度。二、推广质量标准化管理将该工程拟定为我公司贯彻ISO-GB/T19001-2023质量体系生产和安装的质量保证模式;结合公司达标工作的开展,逐步实行国际标准化管理。以公司编制的质量手册和质量控制限度文献为依据,对影响工程质量的各因素进行系统的、有效的控制,保证工程质量目的的实现。三、预控手段和实行办法1、对原材料严格控制,不合格的材料不准进入现场。(1)对钢材、水泥、砖等重要材料必须有质保书和复验单,否则不准使用。(2)对砂、石子进行含泥量测试,含泥量超过规范不准使用。(3)对外加工的予制

14、件、成品或半成品,必须有合格证和实验单。在采购或订货时对加工厂家进行选样订货。(4)对各种标号砼和砂浆,在施工前一方面做好级配实验,无级配实验单不准施工。施工时按实及时做好各构件部位的试块和满龄期试块的试压工作。2、切实做到“三检制”。(1)操作工人天天下班前,对自己操作的工作量自行检查,检查质量是否符合设计和规范规定。不符合规定及时修正,并做好自检记录。(2)互检:每完毕一层或一个部位,由项目负责人、施工员组织班组长和重要技术工人进行互相检查,应做好检查记录,互相督促,取长补短,共同提高。(3)交接检:每完毕一道工序,由项目负责人,施工员组织有关工种班组长进行工序交接检查,并办理交接手续,做

15、到责任分明,不符合规定的,不准进入下道工序施工,做到质量层层把关,道道检查。3、监督制度(1)公司所制订的工程质量管理条例,质监科对工程项目进行严格控制监督,各项目必须严格执行和遵照管理条例。(3)公司质监部门主管质量监督,责任贯彻到人,并且建立好工程质量档案资料,真实反映施工全过程的质量状况。(4)质监部门及时抓好以下的隐蔽验收工作。钢材、砖、砼及砂浆等材料必须由建设单位现场负责人抽样和监督指导下进行,并出具证明和办理规定手续后方可试行。四、保证工程质量的措施1、动员参与本工程施工的全体人员,应牢固地树立“质量第一”的意识,围绕创优夺标这一目的,层层分解到各个施工环节及平常管理中去,立竿见影

16、。2、实行各工序、专业化施工法,项目经理必须筛选作业班组,作业组长有专业专长的高水平操作技术,选用创优施工队伍进场入选。3、推广工程质量预控法:对各工种、工序在开工前进行技术、操作和质量标准交底,使作业人员明确该项质量目的与规定。做到事先控制,半途检查,事后验收制度。4、施工班组实行交接班制度,运用自检、互检、交接检“三检制”办法提高操作质量。严格建立隐蔽工程验收制,推行优质优价、优质奖励等措施。5、砖块在场地上由专人事先浇水,不干砖上墙,砌墙为一顺一丁,挤浆法砌砖,砂浆饱满度达成90以上。6、发挥工地质量员的职能,树立质量员的绝对权威,听从质量员的督促、检查和决策,提高各分项工程质量。7、现

17、浇和砌体构件按规定养护,由专业工长负责管理。8、围挡装饰施工严格按规范按程序操作,提高内在实质和外表观感规定。9、做好成品保护工作。10、水泥砂浆抹灰,除了砖墙基层浇水湿润外,竣工后一周内同样要养护,冬季防冰冻。五、工程质量例会制度1、制定工程质量例会制度可以有效地推动质量问题的消除和质量的提高。2、制定工程质量例会制度通过项目部、业主共同参与,减少了质量问题多次反复出现,提高了质量验收工作的效率。3、质量例会制度(1)整个施工过程中项目部与业主共同建立每周一次质量例会制度,业主主持召开。(2)业主根据现场发现的质量问题以书面形式列出,在会上定出解决期限及负责人;同时对上次提出的问题贯彻解决情

18、况,解决的问题给予消项。(3)质量问题在复查过程中,仍然未改正解决,项目部依据情况对其进行罚款,必要时给予通报批评。六、质量管理机构:质量管理机构项目经理工程师混凝土班泥瓦班施工技术员质检员木工班机械班安装班七 质量管理体系质量管理体系详见下表八 现场质量检查程序九 违约责任如中标后,我单位未按约定质量标准完毕协议任务规定,违约责任按施工承包协议相关内容解决。如协议约定的质量违约责任表述不详,我单位乐意按建设单位现场质量检查结果的处罚规定及规定无条件执行。第三章 安全管理体系与措施一、安全生产管理体系1、安全生产目的:达成五无目的,即“无死亡事故,无重大伤人事故,无重大机械事故,无火灾,无中毒

19、事故”。安全方针:安全第一,防止为主安全和文明施工目的:杜绝死亡和重大伤亡事故,力争达成安全生产,文明施工优良工地2、安全生产组织:项目经理为安全领导小组组长,对工程的安全生产负全面领导责任。设工程安全员,检查贯彻各项安全技术措施。各部分设专人进行监督管理,负责将安全小组的决定贯彻并向各施工班组安全小组交底并监督。做到安全贯彻到人,专人专项,职权分明。安全管理组织结构图: 项目经理工程师安全员机械作业负责人各专业班组长施工技术人员二、 安全生产保证措施 1、安全保证措施(1)、建立健全安全保证体系,使安全管理制度化,教育经常化。(2)、坚持定期的安全教育、发言和检查制度,设立安全监督岗,保证安

20、全员持证上岗,支持和发挥群体安全人员的作用。(3)、制订具体的安全管理制度,在施工中做到安全工作有章可循(见我单位的12项安全管理制度)。1)安全施工责任制度。项目经理部经理、工程队队长、班(组)长和工人按我公司规定逐级建立安全施工责任制。经理部设安全检查工程师,队设专职安全检查员,班(组)设兼职安全员,做到分工明确,责任到人。2)安全施工教育制度。坚持每周不少于二小时的学习,安全技术员要定期上安全技术课。对各级领导和全体职工要经常进行安全施工教育,对特殊工种工人,必须经考试合格,发给安全合格证后方可上岗作业。3)安全技术交底制度。经理部和队伍在编制施工计划方案时,要针对性的编制安全措施,并在

21、开工前向有关人员进行交底。4)安全生产检查制度。经理部每半月一次,队每周一次,班(组)日检查(三检制)。5)职工伤亡事故报告解决制度。各级领导必须亲自组织解决各种不同限度的事故。6)安全设计制度。针对施工中的薄弱环节进行具体的安全设计,防止事故发生。7)安全操作挂牌制度。8)班前安全发言制度。9)临时设施验收制度。10)交接班制度。11)安全活动日制度。规定安全活动日,任何其它活动不得占用。12)安全生产奖惩制度。2、 施工保证措施(1)、现场施工人员根据作业种类和特点,配备相应的劳保用品,如安全帽,手套等。(2)、施工区域设立一切必要的标记。(3)、施工前必须对施工机具进行安全检查,发现问题

22、及时解决,不野蛮施工,保证施工设备安全运营。(4)、电器设备设专人操作,施工场地动力、照明线路严格按规程架设,保证各种导线绝缘良好。(5)、加强现场安全保卫,保护施工器材不损坏丢失。3、 安全技术措施(1)贯彻执行“安全第一、防止为主”的方针; (2)坚持管生产必须管安全的原则; (3)在计划、贯彻、检查、总结生产工作的同时计划、贯彻、检查、总结安全工作;(4)新工人入场前,必须通过岗前教育、培训和考核,考核合格后方可进行上岗操作;(5)各施工班组建立兼职安全员制度,做到班前有交底,班后有学习教育,并认真做好安全上岗的检查记录;(6)现场机电设备,严格执行定机、定员、定岗位和持证上岗;严格按有

23、关操作规程进行定期检查保养,维修;(7)施工班组每日执行班前的安全例会制度,项目部每周进行一次安全生产、文明施工检查,发现隐患及时整改; 4、施工现场保卫管理措施 (1)施工现场必须按照“谁主管,谁负责”的原则,拟定具体人员负责保卫工作,具体负责施工现场的治安保卫工作的监督检查,并要与本地保卫部门保持联系。(2)所有进入施工现场的外方人员必须通过允许方可进入,否则不得入内。进入施工现场的所有外方人员必须登记。外方人员进入施工现场后,技术组相相应人员必须全程陪同,并以拍照或摄像方式记录其所有的活动事实。三 安全施工违约责任如中标后,我单位未按承诺的安全施工内容执行,并导致后果,我单位将承担由此导

24、致的安全生产责任。第四章 环境保护管理体系与措施一、环境保护目的扬尘、噪音达成国家标准规定范围之内;节约材料,合理使用,减少浪费;控制建筑垃圾,做好废物运用。二、环境保护体系框图项目经理工程师安全员专业带班技术人员三、环境保护措施1.施工废渣的运用和堆放;、预制块、拌合物、水泥包装、塑料制品应集收外运或烧毁。、工地范围内残留的垃圾要所有清除出场。、临时工程按协议规定拆除,场地按协议规定清理和平整。、施工设备和剩余建筑材料按计划撤离工地,废弃的施工设备和材料要清除干净。、施工区内的永久道路和永久建筑物周边(涉及边坡)的排水、沟道、均要按协议规定、建设单位及市政管理部门指示进行疏通和修整。、围挡场

25、地内及附近的施工堆积物,要按建设单位指示予以清理干净。、按本协议规定清理和平整施工用地,做好环境恢复工作。2.施工作业区交通便道应经常洒水养护,防止粉尘污染。3.竣工后的场地清理:集中现场的垃圾废弃物统一外运。拆除现场的临时设施。清理和平整场地,适当洒水碾压,减少扬尘。7.施工现场噪音控制措施(1)对开挖、运送机械、柴油发电机等高噪音机械,采用隔音措施,严格控制作业时间。(2)现场各种物件装卸、安装与拆除要轻拿轻放,严禁抛掷。(3)晚间施工时,尽量安排噪音较小的机械,以免影响周边居民的休息。8.水土保护措施(1)对于弃渣场,我们在场地设排水沟、弃土结束后,进行适当整治。(2)物料堆周边设立临时

26、排水沟。9.场地清理本工程施工结束后,在规定的期限内完毕业主规定的清理内容,拆除所有临时设施,并清除施工区和生活区及其附近得施工废弃物,工程竣工后,及时按建设单位和市政管理部门的规定做好环境整治。四. 环境保护违约责任如中标后,我单位未按承诺执行环境保护措施,并导致后果,受到环境保护部门的处罚,我单位将承担由此导致的损失并承担后果。第五章 工程进度计划与措施一、计划开工、竣工日期1、业主的工期规定:总工期20天(日历天)2、计划开工、竣工日期本工程计划于2023年11月5日开工,至2023年11月25日竣工,共计20天(日历天)。二、工程进度计划的措施1、根据场地平整和围挡建设的规模和具体施工

27、内容划提成场地平整和围挡建造部分,现将进度计划与措施及网络图安排如下:重要施工顺序计划见施工流程图:拟定用地红线位置和围挡位置初步放样场地测量测设与放样测量场地原始地貌标高和平整后的标高,建设单位确认以上数据并建档以场地土方平衡为原则,高挖低填,余土外运,垃圾分类解决围挡基础开挖与场地土方解决同时进行围挡基础、预埋件、立柱施工地面以上围挡龙骨,镀锌铁皮,围挡饰面施工场地平整围挡搭建二、进度计划保证措施施工进度总体控制计划: 根据协议规定完毕承包范围内工作内容。具体阶段性进度控制如下: 1,任务计划:场地平整7日内竣工。计划平整土方总量约3690m,场地平整面积约12300;日工作量约527m,

28、合1757/日。2,围挡工程土建部分:14天(分段流水施工)。3,围挡安装及外装饰:7天(与土建部分流水作业)。4,所有分部分项工程20日内竣工。三、施工作业计划: 为了保证总体进度计划的实现,施工中还要编制天、周计划,实行大节点、细控制。层层目的分解,建立动态计划模式,积极控制与被动控制相结合,及时纠正偏差,以日作业计划保证周作业计划,以周计划保证工期准点到达。 四、保证施工进度措施: 为了保证工程在计划工期内完毕,需要在施工组织与技术管 理、材料、设备上采用相应的措施,才干保证施工进度的实现。 1、 组织机构完善,执行力强 建立强有力的管理队伍,选择一批业务素质好、技术水平高的管理人员充实

29、到中间管理层,整个指挥体系从上到下、精明强干、职责分明、政令畅通。既保证项目经理的领导权威性,又注意发挥生产部门的主观能动性,齐心合力作好本工程施工每一阶段的工作。 2、 管理制度严格规范 为了打好每一仗,必须使整个工程管理工作制度化、规范化,做到有章可循,有法可依,保证整个集体强大的战斗力。现场制定严格的岗位责任制度、质量和安全保证制度以及作息时间制度、分派制度、综合治理制度等等。 3、 施工准备严密充足 充足做好生产准备工作。生产准备涉及备足生产使用的机械、砂、石、水泥、围挡钢材等。满足施工工艺的规定,提前做好各种预埋件、钢构件的加工定货。根据生产安排提出计划,明确进场时间,根据正式生产阶

30、段的需要提高产能。 4、 工艺安排合理紧凑 认真合理的组织施工,安排好每个工艺、每个专业工种的分段平行流水和交叉作业。机械班、土建班、木工班、加工班、安装班之间要统筹兼顾,均衡施工,按照施工组织设计的规定,做到每个工序都完善自身且不给下道工序的施工导致障碍,责任具体到每个班组或个人,紧紧围绕重要的工期控制线安排施工。 5、 施工协调,统筹得当 施工过程中的协调工作,量大面广,涉及生产计划协调、材料协调、劳动力协调、机械设备协调、作业面之间的协调、以及与建设单位和市政管理部门的协调等等,保证原材准时足额到位,加工制作准时完毕、各工种准时完毕作业任务。做好协调工作才干保证进度。此项工作项目经理作为

31、头等大事来抓,进行全面协调,天天早上八点召开班子成员碰头会,进行一天工作的布置,安排任务,明确目的,贯彻措施;天天下午四点召集各归口负责人召开生产例会,解决当天施工过程中存在的问题,协调好下一步工作。 6、 调整作业时间 提高设备运用率 分班连续作业,并做好每个白、夜班的交接工作,做好设备交接,施工进度交接,从而保证整体生产有序流畅,同时应保证行车、挖掘机,装载机、翻斗车等设备正常运转率率达100%,及时更换和修理已坏机械,提高机械运用率,发挥机械化施工的优势。7、 建立进度管理的奖罚实行办法,天天对工程进度实行情况进行检查,对达成和提前完毕的车间及个人进行奖励,对进度滞后的施工班组实行处罚,

32、使全体职工树立人人抓进度、人人保生产的良好氛围。8、 对天天进度进行跟踪 各班组天天将生产产量进行记录上报。天天汇总,与计划进度进行比对。对于未能完毕计划的进行因素分析,并提出赶工措施。保证年度计划的完毕。五,施工进度计划网络图详见附图二总工期为20天。关键线路为-六,工期保证体系 工期保证体系详见下表七、施工进度控制系统第六章 资源配备计划一、工程投入的施工机械情况、重要施工机械进场计划根据本标段工程的土方挖填的工程量不大,预计3690立方挖方,工程量相对集中、工期短的特点,结合我单位现有工程机械设备的实际情况,对重要施工机械设备的投入进行了可靠性的分析和比较,拟投入表所列工程机械设备。机械

33、设备将根据工程进度实况和监理工程师规定进行动态调配。其中重要机械设备情况如下: 选用机械设备的数量、性能规格、状况机械设备名称规格型号额定功率(kw)或容量(m3)或吨位(t)数量(台)设备状况小计其中自有新购租赁反铲挖掘机PC2001.2m311良好反铲挖掘机PC1600.8m311良好铲车LW500FV3.0m11良好自卸吊轮式自卸吊12T11良好陕汽德龙双桥自卸陕汽德龙双桥自卸9.5t66良好洒水车9米车长20m11良好平地机标准型3-4米11良好注:机械使用需求将根据实际情况变化做调整,上述所列设备开工前一天全数到场并通过维修保养。二、劳动力安排计划1.劳动力计划按业主的工期规定,结合

34、我单位施工机械化水平及人员综合劳动能力和具体工期目的规划,考虑了临近冬季等方面的因素影响,拟安排上场人员详见表劳动力计划表施工中,上场人员的工种、数量将根据施工计划动态调配。劳动力计划工种名称工程施工所需投入劳动力情况(单位:人)第1-4天第5-8天第10-12天第13-16天第17-20天挖掘机司机4442铲车司机2221翻斗车司机66洒水车司机11111泥瓦班122520812木工班33混凝土班444围挡制作班8888围挡安装1216围挡外装班8合计40533932372.劳力保证措施1、选择技术素质高的施工队伍进场。各个施工队伍均挑选具有类似工程施工经验、技术素质高、专业技能强的青壮技工

35、,保证更好、更快地完毕本工程的施工。2、做好劳力动态调配:各专业施工人员按照施工进度情况实行动态调配,必要时采用倒班作业,保证工期目的的实现。3、保证后勤保障:在保证足够劳力和专业技工的同时,还要保证后勤保障,以免施工人烟因吃住不好影响体力,耽误工程工期。4、开展劳力竞赛:开展比进度、比质量、比安全的活动,调动职工的积极性的劳力热情,掀起施工高潮,提高劳动生产力,加快施工进度。三、材料等资源配备计划投入重要施工材料、构件用量及组织计划表 项目名称数量单位进场计划挖方3700M挖填平衡解决后余土外运工程量待场地原始地貌标高及完毕面标高测量完毕后拟定填方/M混凝土62.6M垫层及柱基部位,根据需要

36、随时进场多孔砖110.5M开工一次性进场砂浆25.2M现场配置,随时供应钢材20.5T预制后按进度计划进场饰面砖372按计划进场成品粘接砂浆8.88T抹灰施工一天后进场预埋件1.67T砖砌体施工开始后进场其它零星散件开工前一次性到场第七章 技术负责人简历第八章 其他重要人员简历第九章 施工设备投入情况本工程需要设备种类较多,为保证本工程顺利施工,我公司将在项目部中指定一人专门负责机械设备的调度,各施工班组需要使用施工设备时,应提前与项目部联系,提出用机时间和数量,项目部根据公司施工机械使用情况,及时安排,各种施工机械设备在使用前3日必须到场就位,接通电路,添加好燃料,调试正常,做好配备、购买维

37、修工作;保证施工机械在施工前到位。项目经理部应备用机械维修人员,并要及时保养,保证机械设备的完好,特别是大中型机械设备应制定维修保养计划,定期进行检查,保证满足工程的施工需要。拟投入的施工设备见下表,一下设备根据现场实际需要将会有所调整 电焊机400型33良好切割机标准型22良好振捣器标准型22良好砂浆搅拌机0.33m11良好全站仪SET2BH11良好水平仪DZS3-111良好混凝土搅拌机标准型0.33立方11良好木工圆锯机标准型11良好手持式磨光机标准型44良好挖式打夯机标准型22良好前翻式混凝土车柴油车0.5m22良好气割机标准型2KV11良好发电机11良好第十章 实验,检测仪器设备拟配备

38、本标段的重要材料实验、测量及检测仪器设备表 序号仪器设备名称型号规格数量国别产地制造年份已使用台时数用途备注1台秤TGT-1001上海力衡仪器仪表有限公司20232200质量分析2电子天平TC-21K1沈阳精密天平仪器有限公司20231000质量分析3温度计10新购4工作压力表0-100MPa 1.5级3无锡建仪2023600测压力5橡皮锤2广东华通精工公司20231600混凝土实验6环刀内径61.8mm2无锡建议2023800土壤容重测定采样7三角形刮平刀263211无锡建仪20232100刮平多余胶砂8量水器1无锡建议20232100测定实验用水量9坍落度测定仪1无锡建议20231100测

39、定混凝土和易性10全站仪SET2BH2中国20231000测量11经纬仪DZS3-11瑞士2023800测量12水准仪NA21瑞士2023800测量13红外线投射器围墙外装饰分格14混凝土回弹仪HT-225A2无锡建仪20231800抗压强度实验15混凝土试模150150150mm3国标6沧州冀路实验仪器有限公司新购1000混凝土实验16水平尺2装饰面测量17砂浆试模70.770.770.7 mm36成都2023700混凝土实验18水泥浆测试设备比重、粘度4无锡20231400水泥实验附图一 场地平面布置图注:本图仅为示意,我单位将根据现场实际情况和建设单位意见做进一步调整。附图二 施工进度计划网络图

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
