收藏 分销(赏)

污水管网专项施工方案定稿.doc

上传人:人****来 文档编号:3330809 上传时间:2024-07-02 格式:DOC 页数:38 大小:203.04KB
下载 相关 举报
污水管网专项施工方案定稿.doc_第1页
第1页 / 共38页
污水管网专项施工方案定稿.doc_第2页
第2页 / 共38页
污水管网专项施工方案定稿.doc_第3页
第3页 / 共38页
污水管网专项施工方案定稿.doc_第4页
第4页 / 共38页
污水管网专项施工方案定稿.doc_第5页
第5页 / 共38页
点击查看更多>>
资源描述

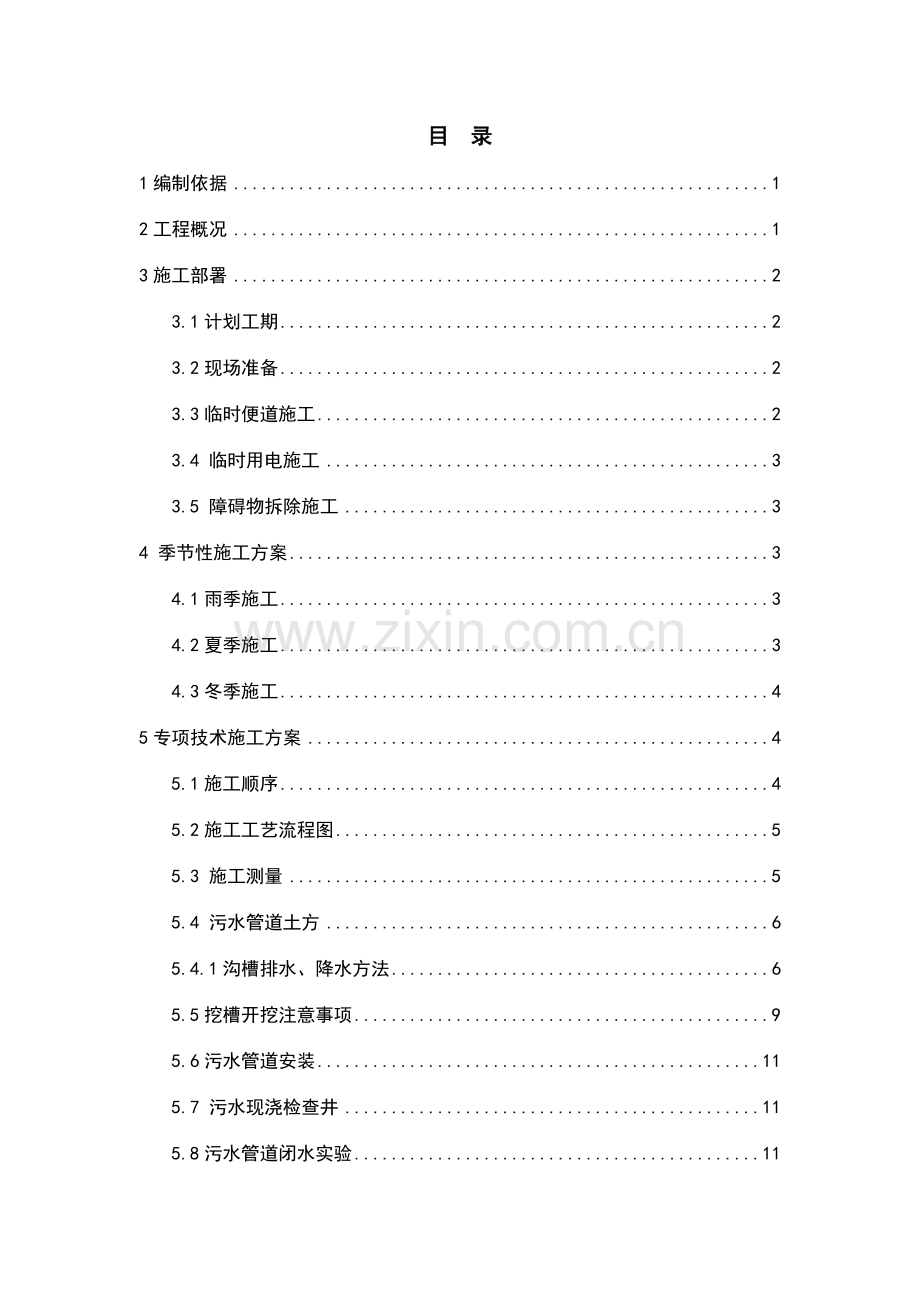

1、来安县汊河经济开发区工业园区污水管网一期建设工程污水管网专项施工方案 编制: 审核: 审批: 2023年7月1日目 录1编制依据12工程概况13施工部署23.1计划工期23.2现场准备23.3临时便道施工23.4 临时用电施工33.5 障碍物拆除施工34 季节性施工方案34.1雨季施工34.2夏季施工34.3冬季施工45专项技术施工方案45.1施工顺序45.2施工工艺流程图55.3 施工测量55.4 污水管道土方65.4.1沟槽排水、降水方法65.5挖槽开挖注意事项95.6污水管道安装115.7 污水现浇检查井115.8污水管道闭水实验115.9绿化迁移156 质量通病防治166.1放坡沟槽1

2、66.2塌方、滑坡166.3管道起拱、开裂176.4 管道铺设偏差186.5 管道接口渗漏197 质量保证措施207.1质量方针208 实验检测方案209 安全施工应急方案209.2应急救援机构职责219.3危险因素分析及对策219.4事故应急措施2210 安全管理措施2210.1开工前准备工作到位2210.2新工人进场时,三级安全教育到位:2210.3班前安全技术交底到位:2310.4施工过程中的监督、检查、再教育、考核工作到位:2310.5班后总结和改善工作到位:2311 安全措施2311.1新老污水对接2311.2 WL1-WL5围墙安全施工2411.3污水过路管道施工围挡2411.4

3、机械安全2511.5 安全用电措施2511.6施工措施2511.7防雨措施2611.8 沟槽基坑支护2611.9防止基坑坍塌安全措施2712 施工进度计划2713 文明施工2713.1文明施工、环境保护目的2713.2文明施工措施2713.3环境保护措施2813.3.1加强检查和监控工作2813.3.2防止大气污染措施2813.3.3植被保护及水土保持28污水管道专项施工方案1编制依据(1)来安县汊河镇污水管网一期工程(西段起国道G104东段起于园区内规划支路)市政道路工程的招投标文献。(2) 南京市市政设计研究院有限责任公司来安县汊河镇污水管网工程一期工程(设计编号4.2/2023047)施

4、工图纸(3)给水排水管道工程施工及验收规范(GB50268-2023)(4)给水排水构筑物施工及验收规范(GBJ141-90)(5)室外排水设计规范(GB50014-2023)(6)所有材料设备必须符合国家和行业质量标准以及设计规定2工程概况(1)工程名称:来安县汊河镇污水管网一期工程(西段起国道G104东段起于园区内规划支路)(2)污水主干管总长约3.5KM,分东西两段,分别汇入现状污水解决厂。(3)西段污水管:汊河镇老镇区G104至污水解决厂沿线污水,收水面积2.2KM。(4)东段污水管:园区内规划支至污水解决厂沿线污水,收水面积2.0KM。(5)设计最大污水量:西段119L/S,东段11

5、6L/S。(6)建设单位:来安鼎兴园区建设有限公司(7)监理单位:安徽建科建设监理有限公司(8)施工单位:南京久大路桥建设有限公司(9)工程地点: 来安县汊河镇(10)施工范围:来安县汊河镇污水管网一期工程(西段起国道G104东段起于园区内规划支路)(11)根据南京市市政设计研究院有限责任公司来安县汊河镇污水管网工程一期工程(设计编号4.2/2023047)设计图纸中的相关内容,(西段起国道G104东段起于园区内规划支路)(12)污水管网工程(具体以施工图纸与工程量清单为准)。3施工部署3.1计划工期 计划工期为:2023年7月1日2023年12月31日序号工程部位工期(天)开始时间完毕时间1

6、污水工程土方开挖1502023.7.12023.11.282管道安装1502023.7.32023.11.303污水检查井施工602023.10.42023.12.34污水管道闭水实验302023.10.252023.11.255回填及夯实土方902023.9.62023.12.53.2现场准备1、施工前对场地进行平整,方便施工机械进入施工场地作业。2、施工前要了解地下工程地质和地下障碍物情况,特别是现有管道情况,人工挖探沟槽,如设计有碰撞,施工单位及时向设计方反映,做出相应修改。3、施工中应注意对现有管线的保护。由于施工容易使交叉给水管、污水管接口产生变形甚至漏水,因此应做好施工交叉管道的临

7、时固定保护措施,如在旁边布置边桩、管道吊架。在碰到重要供水及污水管道时,还需要管道相关部门到现场指导施工并做好管道也许被破坏后的紧急应急预案。3.3临时便道施工1、临时便道施工,应按现场实际进行施工便道用地测量放线,对用地范围内的树木进行砍伐,并清除树根和地表耕植土,临时便道范围内的垃圾、有机物残渣及原地面以下至少500mm内;对于软基地段要预先清除淤泥进行换填或进行抛石挤淤解决2、临时施工便道在满足车辆通行的情况下尽量采用减少挖方。3、施工便道填筑以填筑碎石土为宜,每层压实厚度不得大于30cm,采用推土机辅以人工摊铺、压实机械采用振动压路机,压实以满足实际使用规定为标准。填筑按水平分层,先低

8、后高,先两侧后中央填筑。4、临时便道应在岔道、与主路接口,放置锥筒以及交通引导标志。 3.4 临时用电施工1、污水管网一期工程临时用电(发电机)由专人操作,能纯熟掌握所维护机械原理、性能及操作规程。2、发电机工作必须接地,安装防雨篷,工作中4m以内不得有明火,不得有易燃易爆物品。3、发电机总容量满足最大负荷的需要和大容量电动机启动时德规定,启动时母线电压不低于额定电压80%。4、发电机出口安装短路保护、过负荷保护及稳压器,发电机附近安放消防器材,并放在便于取用的地方。5、现场合用的配电箱、电缆、橡套线、漏电保护器必须合格,现场使用三级配电箱。3.5 障碍物拆除施工1、施工测量放线,结合图纸及书

9、面技术交底,对用施工范围内的树木进行砍伐,并清除树根和地表耕植土,对于管线电光缆、进行保护。2、设专人对于障碍物拆除周边做设立警戒线,并派专人看护,阻止非施工人员进入拆除现场,防止安全事故发生。3、拆除施工必须采用,降尘措施,施工现场采用地粉尘,低噪音施工方法。4、施工原则,先上后下、先里后外、先易后难施工原则。4 季节性施工方案4.1雨季施工1、本标段管网工程施工工期为157施工日历天,施工期间有碰到汛期及雨季。所以对防汛防雨采用经常性的措施,采用如下应急措施:2、工程项目部准备 35 台备用抽水泵防备下暴雨时急用。3、专人随时观测天气预报,气象预报有暴雨时,工地增派施工人员和电工值班,以便

10、及时参与排水。4、对暴雨积水时,服从指挥部对抢险救灾工作的整体安排。4.2夏季施工夏季气候炎热,高温时间连续较长,为保障施工安全,避免暑季带来的隐患,制定一下防暑措施。1、对职工宣传防暑降温知识,掌握中暑症状和急救措施。2、合理调整作息时间,避免高温工作,保证工人休息、睡眠时间。3、准备绿豆汤进行降暑。4.3冬季施工1、管道冬季施工对于商品砼提前做好采暖与保温工作,以保证冬季施工期间砼施工正常进行。混凝土掺外加剂时应制定专人负责。2、管道施工时,管内严禁存放水防止冻裂。3、做好技术准备工作,进入冬季施工前,技术人员想相关班组作冬季施工技术交底,在重要施工部位时要针对特殊情况,特殊解决。5专项技

11、术施工方案5.1施工顺序根据本标段工程现场情况、施工规定、施工条件和施工组织安排,按照先深后浅,先大后小,先预制后安装,先主体工程后附属工程的原则,排水工程各分项工程施工顺序如下:施工准备绿化迁移原材料成品、半成品检查、配合比实验申请分项工程开工报告测量放样沟槽开挖监理沟槽验收铺设垫层监理验收管道安装管基砼浇筑检查井砌筑监理验收污水管道进行闭水实验沟槽回填夯实单项工程验收申请签收竣工证书污水管道闭水实验污水管道检查验收回填及夯实土方挖管道沟槽高程测量及夯实基底垫层及平基施工污水管道铺设管道接口解决管座混凝土施工污水检查井砌筑污水检查井检查验收测量放线5.2施工工艺流程图5.3 施工测量由测量人

12、员用全站仪精拟定出安装管道的轴线,起迄点、高程(埋深)、检查井及雨水口位置根据设计图纸规定拟定基坑开挖的尺寸,在用水准仪根据设计高程抄平槽低标高及管道安装流程高度。5.4 污水管道土方5.4.1沟槽排水、降水方法(1)在土方开挖过程中,当开挖底面标高低于地下水位的沟槽时,由于土的含水层被切断,地下水会不断渗入坑内。地下水的存在,非但土方开挖困难,费工费时,边坡易于塌方,并且会导致地基被水浸泡,扰动地基土,导致工程竣工后建筑物的不均匀沉降,使建筑物开裂或破坏。因此,基坑槽开挖施工中,应根据工程地质和地下水文情况,采用有效地减少地下水位措施,使基坑开挖和施工达成无水状态,以保证工程质量和工程的顺利

13、进行。(2)沟槽开挖时减少地下水位的方法采用排水沟排水,明(暗)沟、集水井排水为施工中应用最为广泛、简朴、经济的方法。(3)沟槽排水广泛采用动力水泵,一般有机动、电动、真空吸泵。选用水泵类型时,一般取水泵的排水量为沟槽涌水量的1.52倍。当基坑涌水量Q60 m3h,多用离心式水泵。隔阂式水泵排水量小,但可排除泥浆水,选择时应按水泵的技术性能选用。当沟槽涌水量很小,亦可采用人力提水桶、手摇泵等将水排出。5.4.2沟槽开挖5.4.2.1深沟槽开挖(例WR34-WR26)1、挖槽前认真学习图纸,进行调查研究,充足了解挖槽段的土质、地下水位、地下结构物、沟槽附近地上结构物以及施工环境等情况,进行沟槽开

14、挖。2、采用人工配合挖掘机挖槽,挖槽前,技术人员向挖掘机司机具体交底,并设专人指挥,及时测量槽底高程和宽度,防止超挖和亏挖。深槽挖土的边坡系数根据土质和挖可采用1:0.67(图纸会审进行调整),具体按规范操作。开挖中发现土质松软地段,立即采用木板、支架、方木进行全断面支护。沟槽上下均设安全员,及时观测沟槽,发现和排除各种险情,为保证槽底土壤结构不被扰动和破坏,以机械开挖为主,人工配合为辅,进行沟槽开挖,认真控制槽底高程和宽度,并注意不使槽底土壤结构遭受扰动和破坏。3、若沟槽开挖较深,保证沟槽壁不出现塌方现象,且挖掘机不能一次开挖到位,因此可采用分层二次开挖法:上、下两层均采用放坡开挖,上层开挖

15、深度按1.5-2米控制下层开挖深度按2-3米控制,沟槽开挖完毕后,必要时采用钢板桩上架设横向支撑,间距以不影响吊放管节和兼顾安全性为宜。4、沟槽上层与下层之间的台阶宽度为1-2米,以第二台阶为挖机辅助工作层,开挖第二层沟槽,同时考虑作为汽车倒土面及临时堆管、下管工作层。5、在雨期施工,应尽量缩短开槽长度,并作好防排水措施,假如雨水泡槽以后,要尽快采用措施,抽排积水,清除淤泥,用砂石料回填湿槽,达成稳定即可,不宜铺垫过厚,导致基础沉陷不均匀。深槽不能被积水泡槽过久,否则极易塌方,危及其他。基坑(槽)底部的开挖宽度,除基础底部宽度外,应根据施工需要增长工作面、排水设施和支撑结构的宽度。6、管沟底部

16、开挖宽度,(有支撑者为撑板间的净宽),除管道结构宽度外,应增长工作面宽度。沟底需增设排水沟时,工作面宽度可适当增长。7、基坑(槽)或管沟挖好后,应及时进行地下结构和安装工程施工。在施工过程中,应经常检查坑壁的稳定情况。不加支护基坑(槽)边坡的最大坡度土的类别 坑壁坡度坑缘荷载坑缘有静荷载坑缘有动荷载稍湿的粉土1:0.671:0.751:1.00硬塑的粉质粘土、粘土1:0.331:0.51:0.67软土(经井点降水后)1:0.67泥岩、白垩土、粘土夹有石块1:0.251:0.331:0.678、 坑壁垂直开挖,在土质湿度正常的条件下对,对松软土质的基坑,其开挖深度宜小于0.75m;9、深基坑或雨

17、季施工的浅基坑的边坡开挖以后,必须随即采用护坡措施,以免边坡坍塌或滑移。护坡方法视土质条件、施工季节、工期长短等情况,可采用塑料布和聚丙乙烯编织物等不透水薄膜加以覆盖、砂袋护坡、碎石铺砌、喷抹水泥砂浆、铁丝网水泥浆抹面等,并应防止地表水或渗漏水冲刷边坡。10、基坑(槽)或管沟需设立坑壁支撑时,应根据开挖深度、土质条件、地下水位、施工方法、相邻建筑物和构筑物等情况进行选择和设计。支撑必须牢固可靠,保证安全施工。11、基坑(槽)、管沟的直立壁和边坡,在开挖过程和敞露期间应防止塌陷,必要时应加以保护。12、在挖方边坡上侧堆土或材料以及移动施工机械时,应与挖方边沿保持一定距离,以保证边坡和直立壁的稳定

18、。当土质良好时,堆土或材料应距挖方边沿0.8m以外,高度不宜超过1.8m。台阶宽度1-2m1.52m1-2m23m根据实际情况深沟槽开挖断面示意图 5.4.2.2沟槽开挖断(1) 采用反铲挖掘机进行,挖掘机斗容量为1.01.2m3,挖出来的土质较好的可临时堆放于基坑的附近,作为将来回填用;土质不好的,用自卸汽车运往弃土区抛弃。堆土应离沟槽边沿0.8m以外,堆高1.5m以下,以保证沟槽边坡的稳定。(2)沟槽边坡的坡度视沟槽土质及挖深而定,土质较好,挖深不超过5.0m时,可采用1:0.67(图纸会审进行调整)。沟槽开挖采用端部开挖法为主施工,辅以适当的横挖和人工修整。沟槽的开挖断面应符合设计图纸的

19、规定,开挖按管道安装规定分段分层进行,槽底原状地基土不得扰动,人工配合机械开挖至设计高程,整平和夯实,垫层浇筑并及时安装管道。基坑应沿纵向设立临时排水沟和集水坑,配备适当的水泵进行排水,以保证工作面的干燥。施工前要了解地下工程地质和地下障碍物情况,特别是现有管道情况,人工挖探沟槽,如设计有碰撞,施工单位及时向设计和相关部门反映,做出相应修改调整。(3)施工中应注意对现有管线的保护。由于施工容易使交叉给水管、污水管接口产生变形甚至漏水,因此应做好施工交叉管道的临时固定保护措施,如在旁边布置边桩、管道吊架。在碰到重要供水及污水管道时,还需要管道相关部门到现场指导施工并做好管道也许被破坏后的紧急应急

20、预案。 1:0.67 (图纸会审进行调整)(根据实际情况)正常沟槽开挖断面示意图5.5挖槽开挖注意事项5.5.1机械开挖注意事项1、采用机械挖槽时,应向机械司机具体交底,交底内容一般应涉及挖槽断面、堆土位置,现有地下构筑物情况及施工技术、安全规定等,并应指定专人与司机配合,其配合人员应熟悉机械挖土有关安全操作规程,并及时量测槽底高程和宽度,防止超挖。2、机械挖槽,应保证槽底土壤结构不被扰动或破坏,由于机械不也许准确地将槽底按规定高程整平,开挖时应在设计槽底高程以上保存20cm左右一层不挖,用人工清底(机挖人清)。3、单斗挖土机及吊车等机械在架空输电线下工作时的安全距离如下:单斗挖土机及吊车不得

21、在架空输电线路正下方工作。如在架空线路一侧工作时,其与线路的垂直、水平安全距离,不应小于1.5米。4、施工中加强环境监测,特别是施工对地面的沉降、临近建(构)筑物、已有地下管线影响。5、管道遇在诸如高压电线技术、交通重要干道及有关市政管网、相关公路等,均要报批相关主管单位,并按审批意见进行实行。5.5.2沟槽开挖周边管线保护1、 施工前要进一步调查地下管线具体情况,以便采用可靠的保护方案。2、 施工前一方面纵、横向人工开挖探沟,探明管线的分布位置。3、 加强对地面沉降观测,特别对重要的对沉降敏感的管线,燃气、排水管道、城市给水管道,在延管道长度方向每10M不设一个监测点,并根据管线区的地面沉降

22、作为进一步预测,以便准确反映实际情况并据此做出对的的管线保护方案。4、 当施工前预测并做好施工监测分析并确认某些重要管线也许收到开挖影响时,降根据地面条件、管线埋深条件采用临时加固、悬吊。或管线下地基注浆等支护方案,并在监理、相关领导批准后实行。5.5.3横穿管支护1、对于相交管线,开挖前必须对所在的原管线位置深度情况摸清,雨水管道往上盘时尽量将沟槽土不挖到原地下管线的管顶,安装时保持一定的空隙(及规范)实行。雨水管下盘时,做好监护工作。下盘具体实行时,沟槽开挖前在被保护管段(线)正上方设立双层槽钢(24#B型槽钢),双层槽钢两端应搁置在保护管段之外,吊管用的钢丝索大小及间距应根据吊体重量按常

23、规公式计算而得,钢丝索用花兰螺丝绞紧。槽钢作为重要承托体,必须有坚固的强度。为避免钢丝索和槽钢的接触点受力断裂,在接触部位用木板衬垫。被保护管线是钢管或铸铁管,吊点处直接用花篮螺栓穿进;被保护管线是塑料管的,吊点处直接垫木板,是多孔砼管的要在下边两角各垫一根1010cm的角钢垫护。花篮螺栓都穿好后,同时收紧。基坑开挖时,边开挖边注意调整花篮螺栓的松紧限度,务必使地下管线在开挖过程中保持标高和平面位置不变,机械开挖时严禁碰到管线。施工过程中应派专人负责观测该管段(线)的位移和偏转情况,及时调整花篮螺栓的松紧限度。2、施工过程中沟槽边设立临时观测点,随时检查沟槽土壁的稳定性。3、支撑拆除顺序由下往

24、上进行,待下层回填完毕后再拆除上层支撑,最后拔除槽钢,回填时注意保护原有管线,施工完毕后,回填应满足设计和规范规定。4、若开挖横穿管外漏基础为稳固,可采用横穿管基础注浆稳定以保证安全施工。5.6污水管道安装本工程的污水管采用DN600、DN400钢筋混凝土管。1、基础施工施工时,先浇筑C1部分砼,管道安装好后,再浇筑C2部分砼。基坑下浇注砼地点入模(侧模可采用钢模板架立,用木枋作围楞、立柱、支撑),用插入式振动器振捣密实,基础表面应平整顺直。待C1部分砼强度达成2.5Mpa后,即可解决表面及安装管道,然后用同样方法浇筑C2部分砼,其顶面应抹平。 2、管道安装管道安装以检查井分段,从下游往上游施

25、工,承口朝向来水方向。管道安装以平基上的中心线为准,并在检查井处设立标杆,在管中心高度处拉线,以控制管线的顺直,插口在检查井处用同标号混凝土模块,然后逐根安装管道。3、 最内层薄壁橡胶套,紧套在管端起密封作用。5.7 污水现浇检查井施工时,先测量放样混凝土底板底板钢筋绑扎底板模版安装底板混凝土浇筑侧墙内膜安装侧墙钢筋绑扎侧墙外模安装侧墙混凝土浇筑。污水现浇检查井施工完毕后应会同有关部门进行质量检查,其尺寸精度应符合市政排水管渠工程质量检查评估标准的规定。5.8污水管道闭水实验排水管道作闭水实验,应尽量从上游往下游分段进行,上游段实验完毕,可往下游段充水,倒段实验以节约用水。1、闭水实验的条件2

26、、管线及沟槽检查3、管道及检查井的外现质量及“量测”检查均已合格。4、管道未回填土且沟槽内无积水。5、所有预留孔洞应封堵不得漏水。6、闭水堵管道两端的管堵应封堵严密、牢固;下游管堵设立放水管和截门,管堵须经核算承压力,管堵可用充气堵板或砖砌墙头。7、水源现场的水源应满足闭水需要,不得影响其他用水。8、放水选好排放水的位置,不得影响附近的环境。9、不带井闭水时如特殊情况排水管道不带井作闭水实验,须具有下列条件:10、每个井段管口都须设堵,下游管堵设放水管与截门,上游管堵设充水管、排气管与截门、多井段不带井闭水,可在井段的管口端设堵时用管串连起来一起闭水,并在各井段都可排气和放水。11、不带井闭水

27、须专设立“量水筒”,并与闭水管道充水管接通,可往管内充水或补水。“量水筒”水位距闭水段上游管内顶2m,根据在测定期间内,“量水筒”的水面下降值计算渗水量。12、带井闭水实验管道及检查井具有了闭水条件,即可进行管道带并闭水实验,参见示意图13注水浸泡管道两端管堵如用砖砌,必须养护34h达成一定强度后,再向闭水段的检查井内注水。闭水实验的水位,应为实验段上游管内顶以上2m,如井高局限性2m,将水灌至接近上游井口高度(实测其距管内顶的高度并记录,在实验计算渗水量时按表2下注2的公式折减,注水过程同时检查管堵、管道、井身,无漏水和严重渗水,再浸泡管和井12d后进行闭水实验。14闭水实验将水灌至规定的水

28、位,开始记录,对渗水量的测定期间,不少一30min。根据井内水面的下降值计算渗水量,渗水量不超过规定的允许渗水量即为合格。15实验渗水量计算渗水量实验时间30min时,每km管道每昼夜渗水量为:式中:每km管道每d的渗水量(m3/kmd); 闭水管道30min的渗水量(m3);闭水管段长度(m);当Q允许渗水量时,实验即为合格。16、闭水实验的规定标准16.1、建设部标准市政排水管渠工程质量检查评估标准(CJJ3-90)中,有关闭水的规定如下:16.2、污水管道、雨污水合流管道、倒虹吸管、设计规定闭水的其他排水管道,必须作闭水实验。16.3、排水管道闭水实验允许偏差应符合表下表的规定。16.4

29、、排水管道闭水实验允许渗水量应符合表2的规定。排水管道闭水实验允许偏差 序号项目允许偏差(mm)检查频率检查方法范围点数1倒虹吸管不大于表2的规定每个井段1灌水计算渗水量2其他管道D700mm每个井段13D7001500mm每3个井段抽验1段14D1500mm每3个井段抽验1段1注: 1、闭水实验的管道应带检查井一起闭水;2、闭水实验的水位,应为实验段上游管道内顶以上2m,如上游管内顶水位由于井室限制小于2m(但不能小于0.5m)时,其允许渗水量可按下式折减。3、闭水实验应在管道与检查井灌满水经24h后再进行;4、对渗水量的测定期间应不少于30min;5、D=1500mm2400mm的管道,如

30、工程局限性3个井段亦抽检1个井段;D=2500mm3000mm的管道,如工程局限性5个井段亦抽检1个井段;6、每3个井段抽检1段,不合格者全线闭水检查;7、每5个井段抽检1段,不合格者,加倍抽段再作检查;如仍不合格者则全线闭水实验;8、表中D为管径;排水管道闭水实验允许渗水量管径(mm)允 许 渗 水 量混凝土管、钢筋混凝土管和石棉水泥管m3/dkmL/hm150以下200250300350400450500600700800900100011001200720242830323436404448535864700.30.81.01.11.21.31.41.51.71.82.02.22.42.

31、72.95.9绿化迁移5.9.1迁移工程概况WL0+000WL1+673里程长度大约1673M范围内的苗木因在施工场地内需迁移,迁移在就近地方等管路施工完毕后再进行恢复。本室外给水工程设计的管径为DN600、DN400,WL0+000WL1+673开挖,开挖平均深度大约为3-4米左右。5.9.2保护保存树木在施工现场附近对保存树木就做好保护工作。树林的边沿和树木的根部对于树木生长特别重要,所以对于保存的树木要采用暂时围起来的方法,以避免由于踏实、焚烧等导致损伤。此外,为了防止机械损伤树干、树皮,应用草袋保护。5.9.3灌木起掘1、起掘苗木的质量,直接影响树木栽植的成活和以后的绿化效果。起掘方式

32、根据不同树木以及树龄、移植季节、运送远近、土质等情况,分以下三种掘苗方式:裸根掘苗:重要合用于休眠状态的落叶乔、灌木、藤。带宿土掘苗:重要合用于树龄较小的、容易移栽的乔、灌木。带泥球掘苗:重要合用于常绿树,以及较难移栽的树木等。2、为提高树木成活率,在起掘前须进行短截修剪,先剪去修剪量的三分之一,栽植后再进行一次修剪,剪去修剪量的三分之一,并整理树姿。3、开始挖掘时,以树杆为中心,按泥球规格大小,划一个正圆标明泥球直径的尺寸,为保证起出的泥球符合规定,一般应稍放大范围进行挖掘。4、起掘后应根据树木大小、种类、土壤坚松、运距远近拟定包扎的形式。包扎规定结实,草绳紧实,保证泥团不松碎,不用发霉变质

33、的草绳。小灌木或泥球直径在三十厘米以下的苗木,可用稻草一束摊平,由底向上翻包,在植株基部近处扎缚牢实。5.9.4树木装运1、树木的运送与工地栽植的密切配合是保证成活的重要环节之一,实践证明,“随掘、随运、随栽”对树木成活率最有保障。2、装运时,乔木和灌木宜搭配上车,根部朝行进方向倾斜放置,必要时须盖以防水物。3、树木运到现场指定的地点后,须随手将根部用稻草等物盖好,以防失水。5.9.5树木的栽植1、散苗速度应与栽苗速度相适应,边散边栽,散毕栽完,尽量减少树根暴露时间。对假植沟内剩余苗露出的根系,应随时用土埋严。2、根据具体苗木,应拟定好栽植深度和苗木朝向,根部用土塞实后方可将泥球的包扎物自下布

34、上,小心解除。如泥球土质松软时,下压的包扎物可以不予取出,面后填培肥,分层间隙捣实,每层不超过20厘米。3、裸根木本植物在栽前,先在穴槽内填以适量的肥土,栽植时将根群舒展在穴槽内,周边均匀培上松土,并将树身上下稍稍提动或左右前后移动,使根与土密接后扶正,然后培土分层捣实。4、树木栽植后按栽植穴、槽规格的外缘做好水堰,堰高20厘米左右。5、较大苗木栽后,为防止被风吹倒,应立即立支柱支撑,固定树木。6、树木运到现场,如当天不能栽完,根部就加以覆盖,如一时不能定植完,应立即假植在不妨碍绿化施工、运送灌溉比较方便又可避风且不积水的地方。7、施工移栽期间浇水、除草修剪、病虫害防治,必须认真做好。6 质量

35、通病防治6.1放坡沟槽 在地形空旷、地下水位较低、土质较好、周边几下管线较少德条件下,可以采用放坡或梯形沟槽断面,俗称大开挖施工。6.2塌方、滑坡开挖沟槽地处地下水位较高(离地表面0.5-1.0m)、表层以下未淤泥质粘土或夹砂的亚粘土时,其含水量高,压缩性大,抗剪强度低,并具有明显的流变特性1、现象明开挖产生基底隆起、流砂、管涌、边坡滑移和塌陷等现象。严重出现沟槽失稳现象。2、因素分析1、边坡稳定性土质稳定性计算不妥,边坡稳定性未按照土体性质涉及允许承载力、内摩擦角、孔隙水压、渗透系数等计算;2、边坡放量局限性,坡面较陡,施工未按计算规定放坡3、防止措施1、 检查实际操作是否按照设计坡度,自上

36、而下逐步开挖,施工需按设计坡度修正。2、为防治雨水冲刷坡面,应在坡顶外侧开挖截水沟,或采用坡面保护措施。3、地下水位较高,采用人工降水一般采用井点降水。4、减少地面荷载的影响,坡顶两侧需对方土方或材料,应距离沟槽35m5、掌握气候条件,尽量避免沟槽长时间暴露,缩短施工作业面。6、沟槽土方量较大,未及时外运坡顶负重超载。7、土体下水位高,渗透量大,破壁出现渗漏。8、降水量大,沟槽开挖后槽低排水不顺畅,边坡受冲刷,沟槽浸水。 6.3管道起拱、开裂1、 现象管道混凝土浇筑后起拱、开裂、甚至断裂。2、 因素分析(1)槽低土体松软、含水量较高、土体不稳定,影响技术浇筑强度和平整度。(2)混凝土强度等级不

37、够。(3)基座浇筑厚度局限性,不符合设计规定。(4)槽低土体松软、含水量较高、土体不稳定,影响技术浇筑强度和平整度。(5)混凝土强度等级不够。(6)基座浇筑厚度局限性,不符合设计规定。3、防止措施(1)管道基础浇筑,首要条件时沟槽开挖与支撑负荷标准。沟槽排水良好、无积水,槽低最后土,应在铺设碎石垫层前挖出,避免间隔时间过长。(2)雨季浇筑混凝土,应做好防雨措施。(3)做好每一道工质量检查,未达成标准宽度、厚度,应予返工或整改。4、治理方法(1)混凝土强度如银强度局限性遭到破坏,先敲拆清除后,按规定重新浇筑。(2)如因土质不良,地下水位高,发生拱起或管涌导致混凝土基础破坏,则不需采用扔降水措施,

38、待水位降至沟槽底一下,在重新补浇混凝土。(4)局部起拱、开裂、采用局部修补,凿毛接缝处,清理干净,进行混凝土基础浇筑。6.4 管道铺设偏差1、 现象管道不顺直、反坡、管道位移、沉降等2、因素分析(1)管道轴线不顺直,未给予纠正。(2)标高测量出现较大误差,导致管底标高不符合设计规定,甚至发生落水坡度错误。(3)承插管未按承口向上游,插口向下游按规范放置。(4)管道铺设轴线为控制好,产生折点,线形不顺直。(5)铺设管道未按每节管道控制校验平整度以及标高。3、防止措施(1)在管道铺设前,必须对管道基础作仔细复核。复核轴线位置、线形以及标高是否复核设计规定,若发现误差大于标准控制范围应做返工或修整,

39、牢记跟随错误的管道基础进行铺设。(2)每排一节管材应先用样尺与样板架观测校验,然后在用水准仪检查水(3)在管道铺设前,必须对样板架再次复测,复核设计高程开始排管。4、治理方法一旦发现管道铺设错误,假如误差在验收允许误差范围内,一般小作调整即可,超过允许误差范围,进行返工解决。6.5 管道接口渗漏1、 现象 当排水管道竣工交付使用后,出现接口渗漏,致使覆土层水土流失,导致地貌沉降,管道断裂等现象。2、因素分析(1)孤单到铺设,承口做砂浆未按规定施工,往往产生下口渗漏。(2)在操作接口时,使用砂浆配合比不符合规定,强度局限性。(3)在操作接口,管道接口未充足湿润,缝隙内砂浆未嵌实或未分层抹灰,收口

40、不实,以及未及时养护,易导致接口松动而碎裂导致渗漏。(4)在排设钢筋砼管,使用橡胶止水带的接口就位不正,有脱棒、挤出、扭曲等现象或间隙过大9mm,导致通水后渗漏。(5)使用遇水膨胀橡胶止水带不妥。3、防止措施 (1)对于采用的管材,必须通过严格检查,符合合格产品,不合格产品不得使用。(2)排设混凝土承插管道,承口下部三分之二以上应抹足座灰接口缝隙内砂浆应钳实,并按设计标准分两次抹浆,最后收水抹光,及时进行养护。(3)选用橡胶止水带(密封圈)必须符合规定物理性能,其质量符合耐酸、耐碱、耐油,以及几何尺寸标准。4、 治理方法(1)发现承插口抹灰开裂、起壳、下口脱落等情况,应凿除后从新按程序操作。(

41、2)采用柔性接口橡胶止水带应每安放一节管后,立即检查是否符合标准,发现扭曲、不均匀、脱槽现象,立即纠正,避免管道铺设完毕后发现问题,导致大面积返工。7 质量保证措施7.1质量方针1、主体工程一次检查合格率100%,并保证单位工程优良率达成90%以上。2、施工工艺质量符合国家、水利部门颁发施工技术规则、施工安全规则的规定标准。3、本工程按照样板工程从严规定施工工艺,树立样板段工程,争取施工每一部分分项单位工程达成优良。4、资料管理标准规范,竣工资料编制及时,图文(含照片录像)齐全,规范,数据纪录真是可靠5、施工质量控制体系时按科学的程序运转,通过计划、实行、检查、解决四个阶段把经营和生产过程的质

42、量有机联系起来,而形成一个高效的体系来保证施工质量来达成工程质量的保证。8 实验检测方案1、本工程所设计原材料检测进行现场取样,有见证实验,送检试样随机取样,见证人按照取样计划送检执行,并在试样或其包装上做出标记、封志、工程名称、取样部位、日期及样品数量,并有取样人签字、见证纪录列入施工技术档案。2、本工程所用混凝土为商品混凝土,商品混凝土原材料实验报告单,配合比,出厂合格证等均由搅拌站提供进行送检。3、本工程回填土采用素土回填,材料中不得有树根、等其他杂物其含泥量不宜超过3%。采用现场取样进行压实度测算。9 安全施工应急方案安全生产目的为:无安全事故,创建“市级文明工地”。现场突发事件应急救

43、援预案项目重大安全事故应急救援指挥部(下称:项目指挥部),指挥、组织、协调重大事故应急救援工作及事故上报、通告调查、善后工作。9.1项目部指挥部架构组 长:张涛()副组长:朱兴国()、邵顺勇()组 员:孙刘兵、田森、吉兵、管银飞、沈志祥、杨宝恒、陈荣超组织机构下设:报案组: 张涛、朱兴国急救组: 邵顺勇、田森维护秩序组:孙刘兵、吉兵事故调查组:、管银飞、沈志祥、杨宝恒、陈荣超9.2应急救援机构职责1、组长职责:全面负责处置突发性安全事故工作,及时召集领导小组成员研究处置方案,布置任务,下达命令,启动应急救援预案。2、报案组职责:发生突发性安全生产事故,现场负责人应根据事故情况立即向有关领导报告

44、,并拨打相应急救中心电话,告知事故种类、事态、地点、联系人等,同时紧急告知急救组、机械设备组和维护秩序组,启动应急救援预案。协助事故的调查与解决工作。3、急救组职责:接到报案组告知后,立即赶赴现场,根据现场事故种类,立即组织抢救,协助事故的调查与解决工作。9.3危险因素分析及对策基坑重要危险因素为:落物伤人、塌方、人或者机械产生的安全事故。因素及对策如下:1、塌方:因素:重要是由于土质不好,放坡不够,或者有地下水及雨水冲刷。对策:根据地勘资料拟定合适的边坡,并且在开口时适当加大尺寸,当碰到不稳定地质条件时适当加大坡率,通过该土层后正常放坡。对于开挖过程中出现的塌方根据不同情况采用锚固支撑、斜柱

45、支撑等措施,防止边坡塌方。施工期间加强滑坡的监测监控,对点位有变化需立即停止现场的施工,加密观测次数,仔细分析点位的变动因素,拟定具体解决方法施工前必须做好截水沟和排水沟,截断山体水流。2落物:因素:坑边坡上松动石块没有清理干净或者施工过程中落物。对策:将坑边异物清理干净。9.4事故应急措施1、发生坍塌事故后,立即报告应急抢险指挥小组,由项目经理负责现场总指挥。发现事故人员告知现场安全员,并由安全员组织施工人员紧急撤离至安全区域。2、如有人员受伤,立即拨打“120”急救中心电话取得联系,具体说明事故地点、严重限度,并派人到路口接应。3、在向有关部门电话求救的同时,对受伤人员在现场安全地带采用可行的应急措施,如现场包扎止血等措施。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
