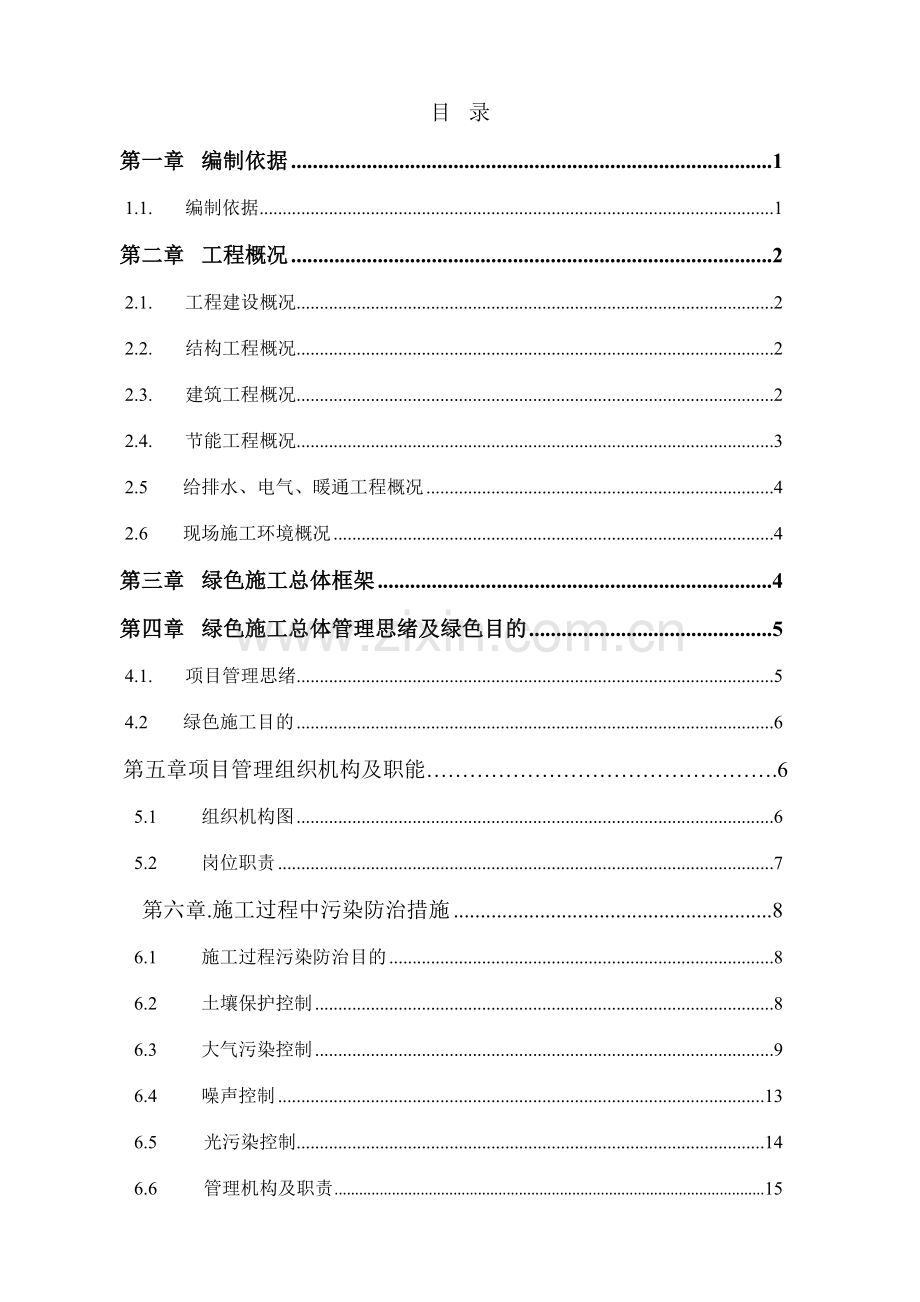

1、 平顶山天河盛世东苑 绿色施工专项方案编 制: 审 核: 批 准: 河南天河建设工程有限公司天河盛世东苑项目部十月十日 目 录第一章编制依据11.1.编制依据1第二章工程概况22.1.工程建设概况22.2.结构工程概况22.3.建筑工程概况22.4.节能工程概况32.5给排水、电气、暖通工程概况42.6现场施工环境概况4第三章绿色施工总体框架4第四章绿色施工总体管理思绪及绿色目的54.1.项目管理思绪54.2绿色施工目的6 第五章项目管理组织机构及职能.65.1组织机构图65.2岗位职责7第六章.施工过程中污染防治措施86.1施工过程污染防治目的86.2土壤保护控制86.3大气污染控制96.4

2、噪声控制136.5 光污染控制146.6 管理机构及职责15第七章 施工废弃物管理157.1.固体废弃物的分类控制157.2 废水废油的控制 16第八章 节材与材料资源运用178.1.节材措施178.2结构材料188.3围护材料198.4 装饰装修材料198.5.周转材料19第九章 节水与水资源运用209.1.提高用水效率209.2用水安全21第十章节能与资源运用. 2110.1.节能措施2110.2.机械设备与机具2410.3.生产、生活及办公临时设施2410.4施工用电及照明34第十一章 集中用地管理2511.1.集中用地指标2511.2 用地保护.2511.3.施工总平面图布置25第十二

3、章 室内空气质量管理2612.1.施工过程室内空气管理目的2612.2.施工过程室内空气质量控制措施26第十三章 施工过程资料管理27第十四章意外事故应急预案2814.1.模板支撑倒塌事故应急预案2814.2.火灾事故救援措施2814.3触电事故救援措施28 14.4 坠落事故救援措施29 14.5. 物体打击事故救援措施 29 14.6 机械伤害事故救援措施 29第一章 编制依据l 绿色建筑评价标准GB50378-2023l 建筑工程绿色施工评价标准GB/T50640-2023l 住建部绿色施工科技示范工程管理实行细则l 建设部建质(2023)223号 文绿色施工导则l 工程的施工组织总设计

4、l 全国建筑业绿色施工示范工程管理办法(试行)l 中国建筑环境管理节能减排管理条例l 民用建筑绿色设计规范JGJ/T229-2023第二章 工程概况平顶山天河盛世东苑位于平顶山市矿工路和长青路交叉口东南角,本项目符合绿色建筑评价标准中的规定,具有申请绿色建筑的条件,同时为贯彻执行国家节约资源和保护环境政策,以及设计图纸中规定,达成绿色建筑评价标准GB/T50378-2023中所规定的目的,特编制本方案。 天河盛世东苑地理位置2.1工程建设概况序号项 目内 容1工程名称平顶山天河盛世东苑2建设单位河南天河置业集团有限公司3设计单位深圳市建筑设计研究总院有限公司(房建)河南省人防建筑设计研究院有限

5、公司(人防)4施工单位河南天河建设工程有限公司5勘察单位中煤国际工程集团北京华宇工程有限公司6监理单位平顶山市诚社工程监理有限公司(房建)河南兴豫建设工程管理有限公司(人防)2.2结构工程概况工程简介:本工程位于平顶山市矿工路与长青路交叉口, 12#楼为31层住宅楼框架、剪力墙结构, 11#楼为20层商务楼框架-剪力墙结构和地下二层车库组成,总建筑面积58675.74,地上建筑43735.26,地下建筑14940.48。12#楼高层住宅为剪力墙结构,抗震等级为三级;12#楼商业部分为框架结构,抗震等级为四级。11#商务楼结构为框架-剪力墙结构,抗震等级为三级。抗震设防烈度为6,建筑类别为一类,

6、建筑是结构安全等级为二级,建筑物耐火等级为二级,砌体施工质量等级为二级,地基基础设计等级为甲级,设计使用年限为50年各子项建筑子项名称建筑面积建筑层数层 高檐口高度地下车库14940.48m22层11#住宅楼18138.99m2层4.99599.16512#住宅楼25597.278m2层2.9596.25023建筑工程概况墙体材料使用部位划分如下表:序号使用部位填充墙材料及厚度砂浆强度1地下室内墙200厚蒸压灰砂砖M5水泥砂浆2非承重的外围护墙200厚A3.5(B06)加气砼砌块M7.5水泥砂浆311#商务楼内隔墙200厚A3.5(B06)加气砼砌块M5水泥砂浆412#住宅楼内隔墙120厚A3

7、.5(B06)加气砼砌块M5水泥砂浆512#住宅楼分户、楼梯间墙200厚A3.5(B06)加气砼砌块M5水泥砂浆612#住宅楼厨房、卫生间隔墙120厚A3.5(B06)加气砼砌块M5水泥砂浆本工程外墙采用内外复合保温,保温材料采用无机活性墙体保温砂浆,具有保温、抗冲击、抗震、抗裂、耐水等性能。外墙装饰采用干挂式花岗石墙面、环保型仿石漆,室内公共部分楼梯间及走廊、门厅等均采用防滑地板砖,门窗采用隔热断桥铝型材6+12A+6钢化中空玻璃门窗,地下室防水采用SBS改性沥青防水卷材。2.4节能工程概况天河盛世东苑建筑节能信息建设单位河南天河置业集团有限公司12#楼11#楼项目名称平顶山天河盛世东苑居住

8、建筑公共建筑围 护 结 构墙体传热系数(W/.K)1.1 1.060 1.020 保温材料厚度(mm) 20mm厚无机保温砂浆 20mm厚无机保温砂浆 20mm厚无机保温砂浆屋面传热系数(W/.K) 0.668 1.0591.006保温材料厚度(mm)40mm厚挤塑聚苯板20mm厚挤塑聚苯板20mm厚挤塑聚苯板地面热阻系数(.K/W) 无 0.390 0.390保温材料厚度(mm)无 无 无门窗传热系数(W/.K) 2.8 2.5 2.5综合遮阳系数 0.86 0.5 0.5节能性能标记铝合金中空断热单框中空玻璃6mm 断热铝合金无色透明中空玻璃断热铝合金low-e中空玻璃供 热 系 统室内采

9、暖形式集中供热 无集中供热热计量方式 电子式热量表 无电子式热量表系统调整装置 户温自动式温控阀 无 户温自动式温控阀空 调 系 统 冷源机组类型 无 无空气源螺杆式冷水机组 能效比 热 水 利 用 供热方式无 无 无 用能类型无 无 无 照 明 照度 100 预留 预留 功率密度 预留6 预留 预留可再生能源运用 运用形式 无 无 无 保证率 无 无 无建筑能源运用效率本建筑的节能率与建筑节能标准比较情况满足标准规定满足标准规定满足标准规定2.5给排水、电气、暖通工程概况给排水工程重要涉及生活给排水、消防给水、室外排水、屋面排水系统的预埋及安装调试;电气工程重要涉及照明、公用动力系统、消防应

10、急照明、弱电、景观照明等系统的预埋及安装调试;暖通重要涉及整体取暖、降温、通风、排烟等系统的预埋及安装调试。2.6现场施工环境概况2.6.1交通条件天河盛世东苑地处平顶山矿工路和长青路交叉口,交通比较便利。所有材料运送车辆等均可以直接从长青路运至施工现场,不会出现交通堵塞的情况,现场材料进出入口设立洗车槽,所有材料车辆出场均规定冲洗干净方可出场,土方运送采用专用密闭的运土车辆,运送过程中严禁洒落至市政路面上。2.6.2供水情况生活用水运用现有居民的生活供水,施工用水、混凝土养护运用深基坑集水井中收集外排的水源,以减少水资源的浪费,。2.6.3供电情况建设单位在施工前已经从天河盛世西苑通过地埋电

11、缆将施工电源引入施工现场西侧,施工期间不存在供电问题影响施工。2.6.4排污情况施工主入口设汽车冲洗池一个,以及一个三级沉淀池,所有施工污水经沉淀后排入市政下水管网。2.6.5场地围蔽场地围蔽采用彩板围挡,已按平顶山安全文明相关规定规定完毕。2.6.6地下管线情况施工场地东侧有中国联通通讯光缆,已采用必要的防范措施,在12#楼南侧有居民用电通过,施工过程中需注意,不要将周边电线挂断。第三章 绿色施工总体框架3.1绿色施工总体框架绿色施工总体框架由施工管理、环境保护、节材与材料资源运用、节水与水资源运用、节能与能源运用、节地与施工用地保护六个方面组成(图1)。这六个方面涵盖了绿色施工的基本指标,

12、同时包含了施工策划、材料采购、现场施工、工程验收等各阶段的指标的子集。图1绿色施工总体框架第四章 绿色施工总体管理思绪及绿色目的4.1项目管理思绪根据同类工程的施工经验及本项目的实际情况,拟定本项目施工管理总体思绪为:以成本管理为核心,以工程管理为主线,以精细化管理为主线,以安全及文明施工为常态,打造集设计、建设总承包一体化的绿色精品工程。省级目的:“中州杯”、河南省绿色施工示范工程、河南省安全文明工地、河南省建筑业新技术应用示范工程。4.1.1施工作业内容1) 地下室结构钢筋、模板、混凝土作业,主体结构钢筋、模板、混凝土作业,水电安装预埋作业2) 砌体施工、二次结构作业、水电预埋管3) 室内

13、装饰作业4) 外墙立面装修5) 室外广场施工4.1.2施工过程规定1) 建设活动中污染防治,规定防止水土流失、控制施工噪声、强光、废烟废气、污废水等,减少施工过程对环境的破坏。2) 建筑废弃物管理,按规定制定并实行废弃物管理计划,该计划中明确结构和回收材料的机会、采用的回收方法、合法的可回收物品运送和加工单位,还该针对性的提到减少材料使用的问题、材料的反复使用,避免浪费。3) 再生材运用,规定使用品有再生成分的材料。4) 具有可回收成分材料的使用,回收材料成分规定达成30%以上,使用范围达成总建筑面积的50%。5) 施工过程和入住前室内空气质量管理,规定在施工过程中实行室内空气质量管理,材料使

14、用环保材料。4.2绿色施工目的4.2.1总则本工程施工过程中,最大限度地保护环境和减少污染,防止扰民,节约资源(节能、节地、节水、节材),在保证工期的前提下,贯彻环保优先为原则,以资源的高效运用为核心的指导思想,追求环保、高效、低耗,统筹兼顾,实现环保(生态)、经济、社会综合效益最大化的绿色施工模式。4.2.2绿色施工目的序号环境目的环境目的阐述1噪声噪声排放达标,符合建筑施工场地界噪声限制2粉尘控制粉尘及气体排放,不超过法律、法规的限定数值3固体废弃物减少固体废弃物的产生,合理回收可运用建筑垃圾4污水生产及生活污水排放达标,符合污水综合排放标准规定5资源控制水电、纸张、材料等资源消耗,施工垃

15、圾分类解决,尽量回收运用6五个100%施工现场100%标准化封闭,工地砂土100%覆盖,工地路面100%硬化,拆除工程100%洒水降尘,出工地车辆100%冲净车轮、车身。第五章 项目管理组织机构及职责绿色施工涉及施工的全过程,与各参建单位紧密相关,涉及建设单位、监理单位、设计单位、总承包单位、各分包商、供应商、生产厂家、检测机构等,为加强对施工的组织协调,在本工程管理组织机构基础上,成立绿色施工领导小组,进行施工的组织管理工作。5.1组织机构图公司领导小组组长文红霞领导小组副组长李庆林领导小组副组长郭建怀小组成员郝松林、郭桂江、梁长庆、张国兴、王保国、杨海林、李海亮各班组负责人、各分包单位负责

16、人、各材料供应商、生产商等 5.2岗位职责5.2.1领导小组组长的岗位职责组长为本项目施工过程认证管理第一负责人,负责制定认证管理各目的,审批认证实行方案,建立认证管理组织机构,主持领导小组例会或各类专题会,配合项目认证其他相关方工作(设计、业主、认证策划部门、认证征询公司)。5.2.2领导小组副组长协助组长开展工作,受组长委托主持领导小组例会或各类专题会,协调各分包及相关方认证管理工作。5.2.3领导小组成员负责本单位施工单位工作,按经小组批准的管理方案实行。52.4办公室主任负责绿色施工方案管理工作,组织编制建设工程绿色施工方案,按方案规定组织实行。5.2.5总包项目管理负责督促分施工班组

17、执行绿色施工实行方案、提供相关资料。5.2.6工程部负责绿色施工方案的实行,组织对工人进行绿色施工方面的培训,在技术、安全交底中明确绿色施工规定,在施工工程中严格按方案规定实行,并按规定保存相关记录。52.7材料部在材料、设备采购协议中,明确绿色施工相关规定(涉及技术、质量规定和资料规定);对分包单位的采购提出规定;在材料、设备进场时按绿色施工规定验收,保存相关记录。5.2.8安所有监督施工工程中按绿色施工实行环境保护、污染防治、垃圾解决等,保存相关图片和音像资料。5.2.9商务部拟定、审查分包协议、采购协议,明确绿色施工规定(涉及技术、质量规定和资料规定)5.2.10实验员熟悉绿色施工对相关

18、材料(粘结剂、密封材料、油漆、底胶、涂层、复合木材、纤维制品)及室内空气质量标准,按绿色施工规定编制检测计划、提供相关检测报告。5.2.11资料员负责绿色施工资料的收集、整理、存档。5.2.12劳务分包商、专业分包对工人进行相关培训,按交底规定执行绿色施工相关规定。5.2.13劳务分包商、专业分包商对工人进行相关培训,按交底规定执行绿色施工相关规定。小组成员每一个月召开一次工作会议,各单位报告工作的进展情况,对工作中的局限性展开讨论,制定下个月的工作重点,各专业班组每月将各施工范围内的资料收集汇总上报项目部。第六章 施工过程污染防治方案6.1施工过程污染防治目的1、防止水土流失,保护表层土堆储

19、备以便再运用2、防止雨水排放或冲击使土体导致沉积3、防止扬尘和颗粒物导致大气污染6.2土壤保护控制对施工现场和生活区不同的区域100%硬化,道路采用200厚C20混凝土,其他加工场地采用100厚C25混凝土;不能硬化的地方种植花草或覆盖等,以保证现场没有裸露的地表土防止水土流失。施工现场道路硬化和现场绿化在基坑四周等适当位置设立排水沟及相关的滤网和沉淀池来沉积雨水中的泥土,定期清理防止流失。沉淀池做法:沉淀池,隔油池、化粪池等不发生堵塞、渗漏、溢出等现象。及时清掏各类池内沉淀物,并委托有资质单位清运。对于有毒有害废弃物如电池、墨盒、油漆、涂料等回收后交有资质的单位解决,不能作为建筑垃圾外运,避

20、免污染土壤和地下水。施工后恢复施工活动破坏的植被(一般指临时占地内)。与本地园林、环保部门或本地植物研究机构进行合作,在先前开发地区本地合适的植物,以恢复剩余空地地貌或科学绿化,补救施工活动中人为破坏植被和地貌导致的土壤侵蚀。6.3大气污染物控制、大气污染物分为扬尘和废气6.3.1扬尘控制措施6.3.1.1、现场场地扬尘控制大门口设立洗车池,车辆出入现场保证100%清洗。钢筋加工棚、木工棚、材料存放地面、道路等均采用混凝土土硬化,并做到天天清扫,经常洒水降尘。大门口洗车槽和高压清洗机施工现场道路必须100%硬化,坚实、平坦、清洁、畅通,凡能进入大型运送车辆的工地,在出入口处设立冲洗车辆的设备及

21、相关的排水设施,使退出工地的车辆不带泥土。运土方、渣土车辆有专人用苫布密封,100%覆盖,以防止漏掉。建筑垃圾清除必须用容器吊运,严禁用电梯井或在楼层上向地面抛洒施工垃圾。现场垃圾要分区分放,及时清运,并洒水降尘。清运建筑垃圾要办理准运手续。施工现场混凝土浇筑,必须使用商品混凝土,严禁现场搅拌混凝土。确因各种因素必须现场搅拌的,必须在搅拌设备上安装除尘装置,做好屏蔽围挡,防止粉尘飞扬。 各种运送车辆的尾气排放需达成国家有关标准,超标车严禁上路行驶。渣土运送要办理准运证和渣土消纳许可证。6.3.1.2材料堆放、储运引起的扬尘控制方法1) 对粉尘性松散材料,在转运过程中100%覆盖,作业人员戴防尘

22、口罩,搬运时严禁野蛮作业,导致粉尘污染。2) 对砂、灰料堆场,按施工总平面布置堆放在规定的场合,按气候环境变化采用加盖措施,防止风尘引起扬尘。 3)水泥和其它易飞扬的颗粒物、粉状物在库内保存或严密遮盖,运送和卸运时要防止遗洒、飞扬。6.3.1.3对作业活动中的扬尘控制方法1)工人清理建筑垃圾时,一方面必须将较大部分装袋,然后洒水,防止扬尘,清扫人员戴防尘口罩。施工现场建筑垃圾设专门的垃圾存放棚内,以免产生扬尘,同时根据垃圾数量随时清运出施工现场,运垃圾的专用车每次装完后,用苫布盖好,避免途中遗洒和运送过程中导致扬尘。2)在涂料施工基层打磨过程中,作业人员一定要在封闭的环境作业配戴防尘口罩,即打

23、磨一间、封闭一间,防止粉尘蔓延。3)拆除过程中,要做到拆除下来的东西不能乱抛乱扔,统一由一个出口转运,采用溜槽和袋装转运,防止拆除下来的物件撞击引起扬尘。4)对于车辆运送的地方易引起扬尘的场地,一方面设限速区,然后派专人在施工道路上定期洒水清扫。5)五级风以上不得进行土方施工,砂、灰料的筛分,在大风的气候条件下不得作业。回填工程时运土车辆在出大门口外,马路上铺设草垫,用于扫清轮胎上外带土块。现场车辆行驶的过程中进行洒水压尘。天天收车后,派专人清扫马路,并适量洒水压尘,达成环卫规定。6.3.2废气控制1)工地的茶炉、火灶,必须使用电,不准随意焚烧产生有毒气体的物品。2)严禁焚烧沥青、油毡以及其它

24、产生有毒有害烟尘和恶臭气体。严禁用废油棉纱作引燃品,严禁烧刨花、木材余料等。3)凡使用柴油、汽油的机动机械(车辆),必须使用无铅汽油和优质柴油做燃料,以减少对大气的污染。职工食堂电磁炉和电饭锅职工食堂电蒸箱和电炒锅施工现场工人茶水炉6.4噪声控制施工现场的噪声控制执行GB12523-2023建筑施工场界噪声限值规定的噪声限值.6.4.1、机械设备的噪音控制1) 施工中严格控制噪音污染。对噪音较大的工序安排在昼间施工,并在工地四周临界处按规定设立噪音监控点,定期进行噪音测试。遵循建筑施工场界噪声限值(GBl25232023)规定的降噪限值。2) 进行土方施工作业的各种挖掘、运送、运送设备,保持机

25、械完好,在施工前按照机械设备维修保养制度,做好维修保养,在施工中发现故障及时排除,不得带病作业。所有土方运送车辆进入现场后严禁鸣笛,以减少噪音。3) 现场租用的塔吊、施工电梯、混凝土输送泵等大型机械设备进场前进行状况检查验收,对塔吊、施工电梯必须取得地方行政部门颁发的“使用许可证”,才可投入使用,在使用中,操作人员对有也许发出噪音的部位进行清理、润滑、保养,控制噪音的发生。4) 设备在使用前要检查鉴定,使用进行中督促开展正常的维修保养,必要时对设备采用专项噪音控制措施,如对混凝土输送泵等设备设立隔音防护棚,转动装置防护罩,尽量采用环保型机械设备等。5) 对有也许发生锋利噪音的小型电动工具,如冲

26、击钻、手持电锯等,严格控制使用时间,控制使用的频次的设备数量,在夜间休息时减少或不进行作业。6.4.2、施工作业噪声控制1) 严格控制施工作业中的噪音,对机械设备安拆、脚手架搭拆、模板安拆、钢筋制作绑扎、混凝土浇捣、钢结构吊装等,按减少和控制噪音发生的限度,尽也许将以上工作安排在昼间进行。2) 在脚手架或各种金属防护棚搭拆中,规定钢管或钢架的搭设要按搭拆程序,特别在拆除工作中,不允许从高空抛丢拆下的钢管、扣件或构件。3) 在结构施工中,控制模板搬运、装配、拆除声及钢筋制作绑扎过程中的撞击声,规定按施工作业噪音控制措施进行作业,不允许随意敲击模板的钢筋,特别是高处拆除的模板不得撬落自由落下,或从

27、高处向下抛落。4) 在混凝土振捣中,按施工作业程序施工,控制振捣器撞击模板钢筋发出的锋利噪音,在必要时,采用环保振捣器。5) 上下电梯严禁呼喊,严禁敲打钢管,必须安装呼喊电铃。6) 在清理料斗及车辆时,采用铲、刮,严禁随意敲打制造噪音。4.4.3在运送作业中的噪声控制1) 在现场材料及设备运送作业中,控制运送工具发出的噪音的材料、设备搬运、堆放作业中的噪音,对于进入场内的运送工具,规定发出的声响符合噪音排放规定。2) 在等材料如钢管、钢筋、金属构配件、钢模板材料的卸除,采用机械吊运或人工搬运方式,注意避免剧烈碰撞、撞击等产生噪音。3) 在易发出声响的材料堆放作业时,采用轻取轻放,不得从高处抛丢

28、,以免发出较大的声响。 6.5光污染控制1)夜间照明灯加设灯罩,透光方向集中在施工区域。2)电焊作业采用遮挡措施,避免电弧外泄。3)钢筋加工场地,搭设防护棚。6.6水污染控制6.6.1目的施工现场污水排放达成国家标准污水综合排放标准的规定。4.6.2废水分为工程废水和生活废水工程废水重要涉及砼养护。泵送。砂浆搅拌机清洗、砖砌工程中的浸砖、进出车辆的清洗、湿作业(抹灰等作业)生活废水重要涉及食堂用水、浴室用水、洗刷用水、厕所用水。6.6.3控制措施6.6.3.1工程废水的控制1、项目经理部负责编制施工现场废水排放方案,(方案在施工组织设计中体现)涉及:排水沟或排水管道的平面布置图,选定排水管径,

29、明确沉淀池、洗车台做法。 2、现场施工针对不同的污水,设立沉淀池、隔油池、化粪池,生产污水必须经三级沉淀后再排出。3、保护好地下水,根据现场地势优势,基坑采用喷锚支护,基坑底开挖截水沟,将周边地下水与基坑内地下水隔离,施工期间仅解决基坑内的地下水,避免导致周边地下水的变化和污染。4、施工现场设立供、排水设施,施工场地不得积水,输水管道不得跑、冒、滴、漏。施工中产生的泥浆,进行沉淀解决,未经沉淀解决的,不得直接排入市政排水设施,不得有泥浆、废水、污水外流,不得妨碍周边环境。5、砼养护尽量采用蓄水养护,防止废水横流产生污染。6、砼泵、砂浆搅拌机按平面图布置,并对场地做硬化解决,设排水沟和沉淀池,废

30、水经沉淀流入排水管道。7、砖砌工程中的浸砖在经硬化的固定场合,并做到有组织地排放。8、进出车辆的清洗在洗车台有组织排水,经沉淀循环使用清掏后流入市政管网。6.6.3.2生活废水的控制1、食堂刷锅水经隔油池作油水分离后排入管网,浮油用专用容器存放。2、浴室用水通过滤流入管网。3、厕所设化粪池,设冲水装置并定期冲刷,不允许将污水直接排入城市地下水网。4、生活区设洗刷专用水管水池,不得随处洗刷。5、生活用水、水池规范化,不允许乱开水龙头。6.7管理机构及职责项目部在安全管理部设立环保专职管理人员,组织检查监督各部门及分包单位实行情况。项目部进行定期检查,同时根据现场实行情况安排专项检查,各分包单位进

31、行配合检查和问题贯彻。第七章 施工废弃物管理减少材料消耗,减少废弃物产生;对施工废弃物则进行分类管理,根据施工废弃物的种类制定相关的控制措施。施工过程对回收的废料按规定进行记录。7.1固体废弃物控制7.1.1固体废弃物的分类(1)无毒无害有运用价值的废弃物废旧钢材、木材、有色金属;材料设备包装盒、桶、袋;废旧电气材料、机械金属配件;废旧建筑砖瓦、门窗等材料;废旧办公用品;废旧装饰材料;废旧装饰材料;废旧安装材料(2)无毒无害无运用的废料废弃建筑垃圾;废弃碎砖、碎石、生活垃圾。(3) 有毒有害类废旧日光灯管、电池;废弃圆珠笔芯、计算器;废弃复写纸、胶片、色带;废弃墨盒、硒鼓;废弃橡胶、塑料制品;

32、废弃有毒有害化学包装物;废弃油污桶、化学添加剂袋。7.1.2固体废弃物的收集、存放(1)施工现场在施工作业前,分门别类的设立固体废弃物堆放场地或容器,施工现场的生活垃圾实行袋装化,对有也许因雨水淋湿导致污染的,搭设防雨设施。(2)现场堆放的固体废弃物标记名称、有无毒害、可否回收等,按标记分类堆放。(3)有毒有害类的废弃物不与无毒无害的废弃物混放。(4)固体废弃物按平面布置图规划位置堆放整齐,与现场文明施工规定相适。(5)固体废弃物收集由工程部安排时予以明确,并由安全管理部安排专人负责平常管理。(6)各分包单位的固体废弃物按规定分类运至堆放场合堆放。7.1.3固体废弃物的解决(1)固体废弃物的解

33、决由管理负责人根据固体废弃物存放量的多少以及存放场合的情况安排解决。(2)由项目经理审核废弃物管理负责人提出的解决报告,由项目材料部门和废弃物管理小组共同解决废弃物。(3)固体废弃物根据分类进行解决,不得混堆解决,定点集中堆放,杜绝乱扔现象,及时将垃圾运到指定的地点。(4)对于无毒无害有运用价值的废弃物,如在其它工程项目可再次运用的,可调其它项目再次运用,不能再次运用的,向有经营许可证的废品回收部回收。(5)对于无毒无害有运用价值的废弃物,委托环卫垃圾清运单位清运解决。(6)对于有毒有害的固体废弃物的解决,无论是否有运用价值,均委托有害物经营许可证的单位解决。(7)由于施工场地限制,对污染地面

34、必须清扫和冲洗,保持路面的整洁。(8)加强宿舍区的管理,明确责任,杜绝乱扔、乱泼、乱接的现象,对违反的及时解决。建立健全必要的规章制度,加强环境的保护意识,严格奖罚制度,加强现场管理。(9)严禁在施工现场露天熔化沥青或焚烧油毡、油漆以及其他有毒有害气体的物质。7.2废水废油的控制7.2.1废水控制施工现场要按规定设立临时厕所,经常打扫保持清洁,定期施洒白灰或其他消毒药物,露天粪池必须加盖,工地厕所要有水冲设施。厨房和厕所废水用人工湿地解决法,既美化环境,又能循环运用废水。出入车辆设水冲设施后,将冲洗水收集起来,用沉淀池解决后循环使用或排放。沿场地四周及基坑四周设立排水明沟,大门口设洗车池,在混

35、凝土输送泵、门口设沉淀池,食堂设立隔油分离解决池,厕所设立化粪池等;基坑积水、雨水、养护水、排水沟的水经沉淀后排入市政管网;生活污水经化粪池解决,油污水经隔油分离池解决等符合排放标准后,排入市政管网。7.2.2废油控制食堂设垃圾桶,油污不能直接倒入排水明沟,放置在垃圾桶内,定期由专人回收;混凝土输送泵等机械设备用油严格遵守操作规程,设立专用废油隔离回收池进行回收;在其他施工用油中,注意避免遗洒,若有渗漏现象,采用隔离措施并回收;与废油解决公司签定协议,定期对废油进行回收解决。第八章 节材与材料资源运用8.1节材措施1、根据施工进度、库存情况等合理安排材料的采购、进场时间和批次,减少库存,并就材

36、料消耗量和预算使用量的比率作出记录,每月存底。2、现场材料堆放有序,储存环境适宜、整齐、美观,措施得当、建立健全保管制度、责任贯彻。3、选用合适的材料运送工具、装卸方法,防止损坏和遗洒。根据现场平面布置情况就近卸载,避免和减少二次搬运。4、采用技术和管理措施提高模板、脚手架等的周转次数。5、优化安装工程的预留、预埋、管线途径等方案。6、就地取材,施工现场500公里以内生产的建筑材料用量占建筑材料总重量的70%以上。7、本工程主体结构混凝土所有采用商品混凝土。8、全面使用新型彩钢板房、彩钢板围挡,各类防护设施如钢筋加工棚、木工加工棚、混凝土输送泵棚、配电箱护栏、临边防护等须采用工具化、标准化设施

37、,节约人工、钢材、木材及其它材料。9、要加强材料管理,推行限额领料,科学合理地拟定各种材料消耗的额度,并实行分阶段控制材料消耗数量。要积极推广应用新工艺,积极推广竹胶模板、大钢模在混凝土工程中的应用,达成节材、省工、省时、环保效果。要积极采用新技术、新设备提高材料余料的使用率,尝试在木材、钢筋、模板加工中推行工业化生产模式;钢筋加工中认真审查钢筋配料单,长短搭配,合理下料,提高钢筋的使用率。10、主材管理(1)主材采购计划:项目设备物资部必须根据工程部编制的单元工程材料需求计划及仓储情况,编制本期采购计划。设计变更时,应及时变更采购计划,避免超储积压,导致物资过期或氧化。(2)主材领用:班组所

38、需主材,必须每月编制月度需求计划,计划经项目工程部审核,项目总工审批后交物资部备案进行发放。物资部与工程部应每月在作业队上报物资需求计划时,对现场物资进行盘点。物资部每月不定期对作业队领用的主材进行现场检查,防止作业队因保管不妥导致浪费或偷工减料,影响产品质量而导致重大经济损失。(3)主材仓储管理:项目部必须搭建固定的主材仓库,严禁以领代管,杜绝主材进场后所有由班组领出保管,防止因班组责任心不强,而导致仓储浪费及物资流失。(4)主材核算:经营部每季度对班组领用的主材进行核算,分析班组的主材领用量、工程量(经监理确认已竣工量)、库存量(成品、半成品量、未确认的竣工量、正在施工的量)是否合理,对存

39、在的问题及时整改,减少损失。(5)主材回收及运用:设备物资部在单元或单项工程施工即将结束时,应提前参与主材回收,防止主材流失。对回收可运用的主材,可与班组沟通进行二次使用,提高运用率。2、辅助材料(1)辅材采购:项目可综合评估出大宗物资的直接生产厂家,作为辅材需求的直接供应商(可保证质量及价格优势),或选出有一定经济实力的代理商进行指定产品的代理供应(可保证产品质量、相关资料收集齐全)。物资部根据工程部的计划及仓储情况,编制本期采购计划,做到合理采购及仓储,保证工程施工的顺利进行,减少采购、仓储成本。(2)辅材现场使用、回收及再运用a、阀门管件使用:在施工过程中,掌握对的安装方法,注意紧固力矩

40、力度,避免因工作过失导致阀门损坏。在阀门管件使用结束后,及时拆除回收,保证拆除质量,减少损坏。回收后及时清洁、保养,以备再次使用。b、电线、电缆、电器开关、电器保护装置的使用:项目应合理设计、布置架线路线,核定用电量,按规定选型且对的安装,施工现场设节能降耗告知牌。项目安排专人对竣工部位的材料进行拆除、检修,整理电线、电缆(绕线盘分类盘绕)、电器件(标记、分类装箱),及时办理废旧物资退库手续并按规定储存。c、橡胶、塑料管:此类产品的回收,可参照电线电缆盘绕法进行回收。硬管类回收可直接清理回收,摆放整齐,标记清楚。d、工器具:严格按照工器具管理办法执行。建立工具使用登记卡,项目部按工期或根据工具

41、运用率制定各种工具的使用年限,工器具实行建卡领用制度。工具卡可分为集体和个人领用卡,集体用大型工具可由班组指定专人领用集体工具卡,个人领用需根据工作性质及工序规定领用个人工具卡。工程竣工后,班组领用的工器具退项目物资部建辅助账管理。丢失、损坏无说明及领导未批准报废的,按使用年限比例补偿。个人领用工具,如未按照使用年限领用,可按使用时间长短进行补偿。对于调出本项目的人员,必须按照工具登记卡进行回收,如有保管不善致使工具损坏或丢失的,按原值的使用年限进行补偿。对于在分局部调动的人员,工具及工具卡随人员调动,工具的价值按使用年限折算,折算费用由个人承担后到下一项目报销,避免反复领用导致浪费。e、劳动

42、安全保护用品:安全帽及职业健康保护用品需建立职工领用劳保卡。安全帽进行编号,按编号发放、登记。员工因人为因素损坏或丢失安全帽的,再次领用时需承担原值的80%。员工在调离项目时,应将安全帽交设备物资部回收。安全绳、安全带、安全网使用后应及时回收,由安所有、质量部、物资部等相关部门检查拟定可回收后,方可退库保管,保证回收运用安全使用。f、周转材料: 周转材料在搬运和使用中严禁高空抛落、野蛮拆卸、钻孔、乱堆乱放。脚手架管尽量避免切割,如的确需要,应将需切割量及切割方案报工程管理部门、材料管理部门审核,项目主管领导批准后方可进行,切割时尽量按1.5 米以上长度规格加工使用。拆散的模板及配件应及时清除灰

43、浆,对变形和损坏的模板及配件应及时修理校正,对暂不使用的钢模板应在板面涂防锈油。清理时要使用机具,严禁重锤敲打,严禁切割。项目在使用过程中,如必须破坏周转材料才干施工时,使用单位应及时记录损坏数量,报项目总工审核后,由项目设备物资部报维修中心进行费用核算,减少费用支出。J、油料(汽油、柴油、润滑油及润滑脂):机械设备用油,实行单机核算,项目经营部根据工程量拟定单机耗油数量。项目设备物资部根据经营核算的数量进行领用,不得超过计划量的5%,对超量部分设备操作人员应进行书面说明,无合法理由的,按超量的30%进行罚款。8.2结构材料1、使用预拌混凝土,准确计算采购数量、供应频率、施工速度等,在施工过程中动态控制。2、推广使用高强钢筋和高性能混凝土,减少资源消耗,钢筋进场时的装卸必须用吊车上、下装卸,轻拿轻放,避免产生噪声。对锈蚀过重的钢筋除锈,将除下来的铁锈集中清扫统一解决。钢筋进场切割时,切下来的铁锈不可与其

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
