收藏 分销(赏)

护岸抛石施工方案.docx

上传人:可**** 文档编号:3328780 上传时间:2024-07-02 格式:DOCX 页数:8 大小:108.06KB 下载积分:10 金币
下载 相关 举报
护岸抛石施工方案.docx_第1页
第1页 / 共8页
护岸抛石施工方案.docx_第2页
第2页 / 共8页


点击查看更多>>
资源描述

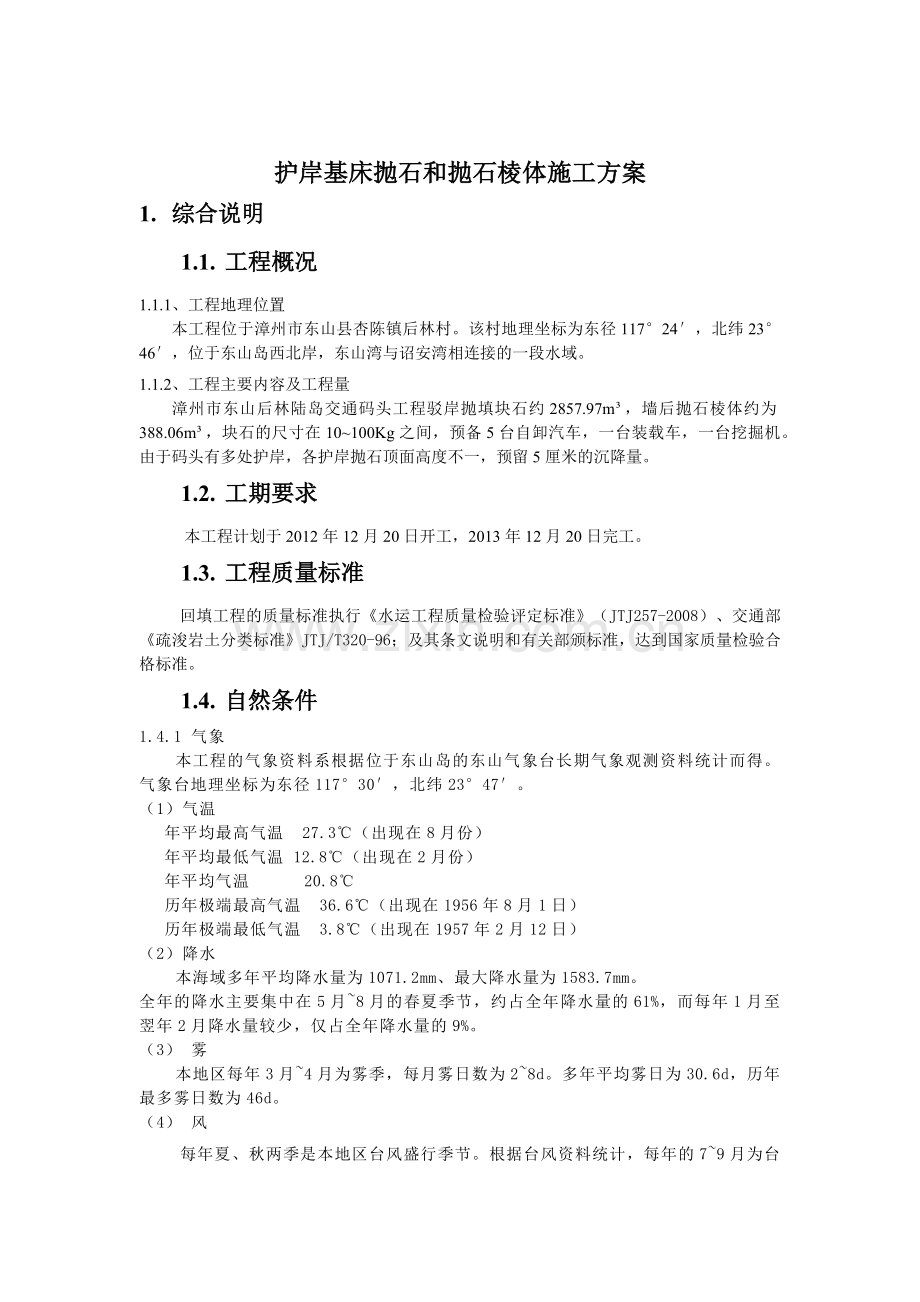

东山后林陆岛交通码头工程 码 头 护 岸 基 床 抛 石 和 抛 石 棱 体 方 案 厦门港务疏浚工程有限公司 东山后林陆岛交通码头工程项目部 2013年8月1日 护岸基床抛石和抛石棱体施工方案 1. 综合说明 1.1. 工程概况 1.1.1、工程地理位置 本工程位于漳州市东山县杏陈镇后林村。该村地理坐标为东径117°24′,北纬23°46′,位于东山岛西北岸,东山湾与诏安湾相连接的一段水域。 1.1.2、工程主要内容及工程量 漳州市东山后林陆岛交通码头工程驳岸抛填块石约2857.97m³,墙后抛石棱体约为388.06m³,块石的尺寸在10~100Kg之间,预备5台自卸汽车,一台装载车,一台挖掘机。由于码头有多处护岸,各护岸抛石顶面高度不一,预留5厘米的沉降量。 1.2. 工期要求 本工程计划于2012年12月20日开工,2013年12月20日完工。 1.3. 工程质量标准 回填工程的质量标准执行《水运工程质量检验评定标准》(JTJ257-2008)、交通部《疏浚岩土分类标准》JTJ/T320-96;及其条文说明和有关部颁标准,达到国家质量检验合格标准。 1.4. 自然条件 1.4.1 气象 本工程的气象资料系根据位于东山岛的东山气象台长期气象观测资料统计而得。气象台地理坐标为东径117°30′,北纬23°47′。 (1)气温 年平均最高气温 27.3℃(出现在8月份) 年平均最低气温 12.8℃(出现在2月份) 年平均气温 20.8℃ 历年极端最高气温 36.6℃(出现在1956年8月1日) 历年极端最低气温 3.8℃(出现在1957年2月12日) (2)降水 本海域多年平均降水量为1071.2mm、最大降水量为1583.7mm。 全年的降水主要集中在5月~8月的春夏季节,约占全年降水量的61%,而每年1月至翌年2月降水量较少,仅占全年降水量的9%。 (3) 雾 本地区每年3月~4月为雾季,每月雾日数为2~8d。多年平均雾日为30.6d,历年最多雾日数为46d。 (4) 风 每年夏、秋两季是本地区台风盛行季节。根据台风资料统计,每年的7~9月为台风多发季节,在福建境内登陆的台风平均每年2.03次。受台风影响时,其风力强度大,持续时间长,风力一般达8~12级,实测瞬时风速大于40m/s。 2. 施工总体部署 2.1.施工工艺流程 施工准备 测量放样 基槽表层清淤 抛石挤淤 基槽抛填 机械理坡 人工理坡 验 收 2.2.施工安排 3、工效计算 本工程施工顺序从北端端头开始向南方向分段依次进行。投入抛石船共2艘,1艘800立方米的平板驳和1艘200立方米的平板驳,1艘150立方米的开底驳、挖掘机两台、交通船两条。 根据本工程的施工现场条件以及抛石船的生产性能,结合以往的施工经验综合考虑,确定30天工期内可作业天数为29天,确定每日抛石方量为1500立方米,确定生产指标如下: 船舶类型 时间利用率 日工时 (h/天) 月产量 (万m3/月) 永裕168 50% 12 2.4 平板船 50% 12 1.2 开底驳 50% 12 0.9 合计 50% 12 4.5 船机性能要求及投入计划:要求抛石船及其它设备状况良好,开工之日以上船舶全部到位展开工作。 4、施工方法: 4.1抛石前,复测护岸的回淤情况(使用测深仪测量泥面标高),若有变化,应上报业主,监理; 4.2导标标位要准确,勤对标,对准标,以确保抛石平面的位置和尺寸, 4.3勤测水深,防止漏抛或高差过大。在接茬处,应在临近接茬2-3m的已抛部位开始测水深,并采取先测水深、后抛石、再测水深的方法进行抛填,以免漏抛或抛高。 4.4要顺流抛填,抛石和移船的方向应与水流方向一致,以免块石漂流到已抛部位而产生超高。 4.5抛石后对沉降标进行复测,确定其沉降量,测量护岸抛石顶标高。 4.6护岸抛石完成后,挖机人工配合整平护岸顶面,用水准仪控制标高。 5、工期安排: 根据业主工期要求,护岸护脚抛石计划从2012年08月21日开始正式抛石,2012年9月21日结束,总工期31天。 6、质量保证措施: 6.1质量控制目标: 沿基床纵向每2m一个断面,每断面用水准仪和塔尺检测护岸顶边线内侧1m和中线处各一点标高。 护岸顶允许偏差、检验数量和方法 项 目 允许偏差(mm) 检验单元和 数 量 单元 测点 检 验 方 法 顶面 标高 ± 500 每2m一个断面 3 经纬仪或GPS定位,用水准仪、塔尺测量护岸边线内侧1m和中线处。 整平边线 +500 0 2 全站仪或GPS定位 6.2质量保证措施: 建立健全的质量控制体系,严格按照班组自检→项目部专职质检员复检→ 监理平行检验的“三级检验”质量控制流程。 7、 安全控制 本工程安全施工目标:不发生重大人身安全事故、不发生重大机械事故、不发生重大火灾事故,不发生重大交通事故、不发生重大跨塌事故、不发生重大职业卫生事故; 厦门港务疏浚工程有限公司 现场教育 经理部每月一次教育→班组每周安全活动安全宣传教育 组织保证 总公司安全领导小组→经理部安全领导小组 总公司安全部→经理安全工程师→班组安全员 经理部安全第一责任制→部门安全责任制→岗位安全责任 安全法规 安全考核奖惩制度 总公司定期安全检查→经理部周检→现场安全监督 制度保证 现场项目经理部 安全技术措施计划 施工组织安全措施、安全技术交底 安全技术培训 现场安全防护设施安全标志、劳保、安全用品 技术保证 落实安全生产责任制,层层签订安全生产责任承包合同,以确保该项目工程施工安全生产责任制落实到实处。 安全控制措施 施工区设置“八牌一图”的安全标志,即工地施工单位和工地名称牌、安全生产纪律宣传牌,防火须知牌、安全无重大事故牌,施工总平面图,在主要施工部门作业时、危险区通道口挂安全宣传标语或安全警告牌。 在施工区内做到日夜有人值班巡查,发现险情、全力及时抢险,确保建筑物、设备安全,确保人身安全,配置适量的消防设备和器材,消防设备和器材应随时检查保养,始终处于良好的待命状态。 在施工区内应设置种类警式、提示信号,如标志的道路信号、控制信号、安全信号、提示信号等,并随时负责维修使其正常使用。加强水上作业人员安全,船上工作人员必须穿救生衣,杜绝水上事故的发生。水上作业区域设置栏杆扶手等安全措施。水上作业人员均须穿救生衣作业。陆上作业人员注意驾驶安全。随船配备橡皮救生艇一条,置于作业水面,应付突发事故。严格按用电作业规程布置电缆、电线,注意接头绝缘保护。施工区河段水上设置航标牌、安全标志,派专人及专用船只指挥过往船只。 8、环境保护 工程施工期间严格遵守国家和政府下发的有关环境保护的法律、法规,严格执行合同有关工程环境保护的规定、遵守有关鱼类和野生动物、树木、文物保护、防火及废弃物处理的规章制度,随时接受业主和监理工程师及当地政府环境部门的监督检查。 8.1、空气、噪声污染防治措施 定期保养施工船机机械设备,采用先进的施工机械设备和控制爆破等施工技术,降低施工噪音、粉尘和废气排放量,检查用油机械设备的废气排放量,不合格者不得使用,不得随意燃烧树木及废物,以免污染空气。 8.2、水污染防治措施 采取措施防止任何污染物质直接或间接排入大海,各种施工用燃料、油料、化学品、酸类做到严格管理,特殊保管储存地应远离地表水源。 做好施工生产、生产区排水系统的设计,生产、生活废水、污水必须经过处理达到排放标准才排放至大海,严格防止废水、污水直接排入大海。 .
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
