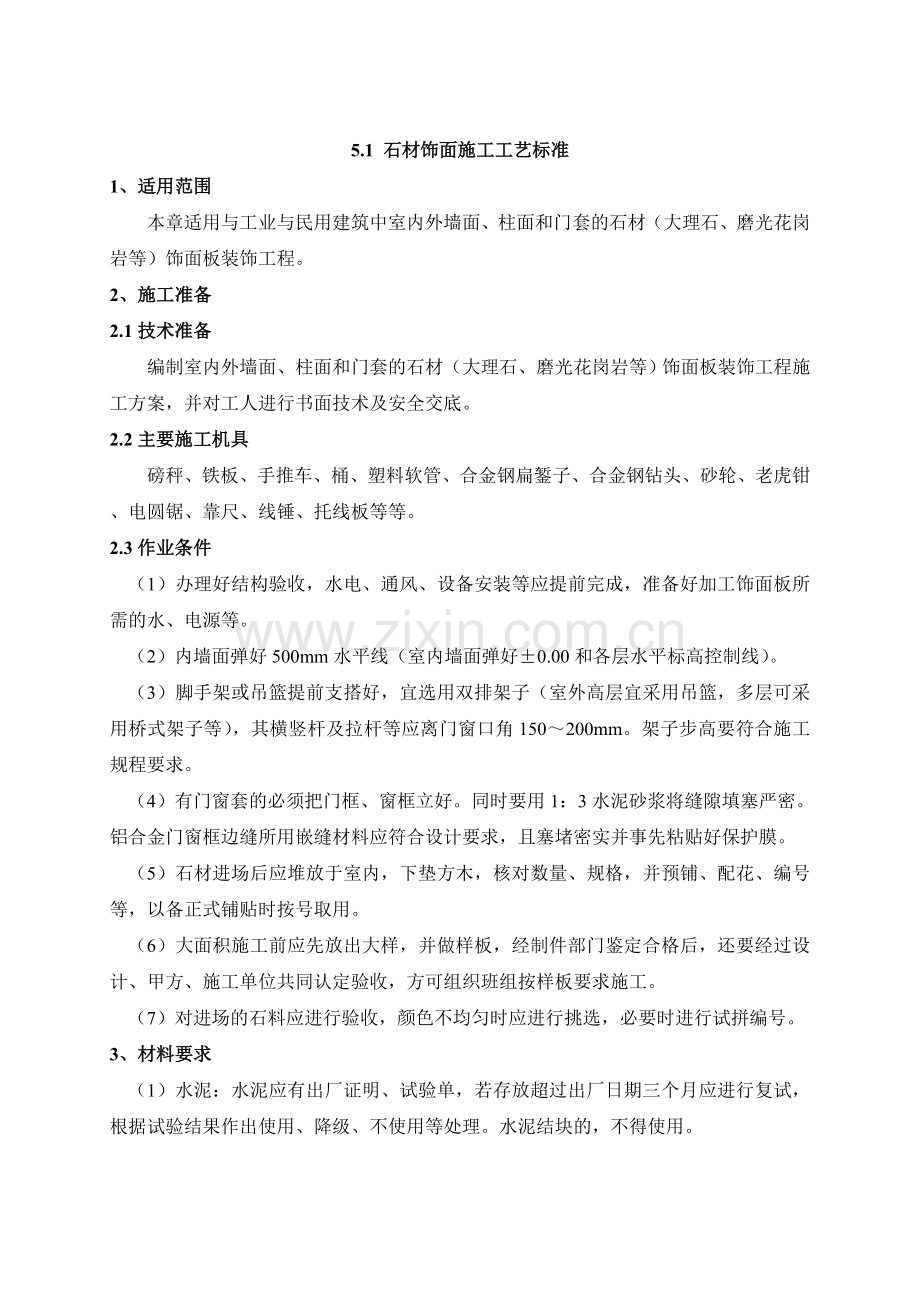

1、5.1 石材饰面施工工艺标准1、适用范围本章适用与工业与民用建筑中室内外墙面、柱面和门套的石材(大理石、磨光花岗岩等)饰面板装饰工程。2、施工准备2.1技术准备编制室内外墙面、柱面和门套的石材(大理石、磨光花岗岩等)饰面板装饰工程施工方案,并对工人进行书面技术及安全交底。2.2主要施工机具磅秤、铁板、手推车、桶、塑料软管、合金钢扁錾子、合金钢钻头、砂轮、老虎钳 、电圆锯、靠尺、线锤、托线板等等。2.3作业条件(1)办理好结构验收,水电、通风、设备安装等应提前完成,准备好加工饰面板所需的水、电源等。(2)内墙面弹好500mm水平线(室内墙面弹好0.00和各层水平标高控制线)。(3)脚手架或吊篮提

2、前支搭好,宜选用双排架子(室外高层宜采用吊篮,多层可采用桥式架子等),其横竖杆及拉杆等应离门窗口角150200mm。架子步高要符合施工规程要求。(4)有门窗套的必须把门框、窗框立好。同时要用1:3水泥砂浆将缝隙填塞严密。铝合金门窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实并事先粘贴好保护膜。(5)石材进场后应堆放于室内,下垫方木,核对数量、规格,并预铺、配花、编号等,以备正式铺贴时按号取用。(6)大面积施工前应先放出大样,并做样板,经制件部门鉴定合格后,还要经过设计、甲方、施工单位共同认定验收,方可组织班组按样板要求施工。(7)对进场的石料应进行验收,颜色不均匀时应进行挑选,必要时进行试拼编

3、号。3、材料要求(1)水泥:水泥应有出厂证明、试验单,若存放超过出厂日期三个月应进行复试,根据试验结果作出使用、降级、不使用等处理。水泥结块的,不得使用。(2)砂子:宜用粗砂或中砂,用前过筛。(3)石材:按照设计图纸要求的规格、颜色等备料。但表面不得有阴伤、风化等缺陷。不宜用易褪色的材料包装。(4)其他材料:如熟石膏、铜丝或镀锌铅丝、铅皮、硬塑料板条、配套挂件;尚应配备适量与石材颜色接近的各种石渣和矿物质颜料;胶与填塞饰面板缝隙的专用塑料管等。4、操作工艺4.1工艺流程(1)薄型小规格块材(边长小于400mm)基层处理吊垂直、找规矩、贴灰饼抹底层砂浆弹线分格石材刷防护剂排块材镶块材表面勾缝与擦

4、缝(2)普通型大规格块材(边长大于400mm)施工准备(钻孔、剔槽)穿铜丝或镀锌铅丝与块材固定绑扎、固定钢丝网吊垂直、找规矩、贴灰饼石材刷防护剂安装石材分层灌浆擦缝4.2操作工艺(1)薄型小规格块材(边长小于400mm,一般厚度10mm以下),可采用粘贴法。1)进行基层处理和吊垂直、套方、找规矩,其他可参见镶贴面砖施工要点有关部分。要注意同一墙面不得有一排以上的非整材,并应将其镶贴在较隐蔽的部位。2)在基层湿润的情况下,先刷胶界面剂素水泥浆一道,随刷随打底;底灰采用1:3水泥砂浆,厚度约12mm,分二遍操作,第一遍约5 mm,第二遍约7mm,待底灰压实刮平后,将底子灰表面划毛。3)石材表面处理

5、:石材表面充分干燥(含水率应小于8%)后,用石材防护剂进行石材六面体防护处理,此工序必须在无污染的环境下进行,将石材平放于木枋上,用羊毛刷蘸上防护剂,均匀涂刷于石材表面,涂刷必须到位,第一遍涂刷完间隔24小时后用同样的方法涂刷第二遍石材防护剂,如采用水泥或胶粘剂固定,间隔48小时后对石材粘结面用专用胶泥进行拉毛处理,拉毛胶泥凝固硬化后方可使用。4)待底子灰凝固后便可进行分块弹线,随即将已湿润的块材抹上厚度为23mm 的素水泥浆,内掺水重20%的界面剂进行镶贴,用木锤轻敲,用靠尺找平找直。(2)大规格块材:边长大于40mm ,镶贴高度超过1 m时,可采用如下安装方法。 1)钻孔、剔槽:安装前先将

6、饰面板按照设计要求用台钻打眼,事先应钉木架使钻头直对板材上端面,在每块板的上下两个面打眼,孔位打在距板宽的两端1/4处,每个面各打两个眼,孔径为5mm,深度为12 mm,孔位距石板背面以8mm为宜。如(大理石、磨光花岗岩)板材宽度较大时,可以增加孔数。钻孔后用云石机轻轻剔一道槽,深5mm左右,连同孔眼形成象鼻眼,以备埋卧铜丝之用。若饰面板规格较大,如下端不好拴绑镀锌钢丝和铜丝时,亦可在未镶贴饰面的一侧,采用手提轻便小薄砂轮,按规定在板高的1/4处上下各开一槽,(槽长约为34cm,槽深约12mm与饰面板背面打通,竖槽一般居中,亦可偏外,但以不损坏外饰面和不反碱为宜),可将镀锌铅丝或铜丝卧入槽内,

7、便可拴绑与钢筋网固定。此法亦可直接在镶贴现场做。2)穿铜丝或镀锌铅丝:把备好的铜丝或镀锌铅丝剪成长20cm左右,一端用木锲粘环氧树脂将铜丝或镀锌铅丝进孔内固定牢固,另一端将铜丝或镀锌铅丝顺孔槽弯曲并卧入槽内,使石材上下端面没有铜丝或镀锌铅丝突出,以便和相邻石板接缝严密。3)绑扎钢筋:首先剔出墙上的预埋筋,把墙面镶贴石材的部位清扫干净。先绑扎一道竖向6的钢筋,并把绑好的竖筋用预埋筋弯压于墙面。横向钢筋为绑扎石材所用,如板材高度为60cm时,第一道横筋在地面以上10cm处与主筋绑牢,用作绑扎第一层板材的下口固定铜丝或镀锌铅丝。第二道横筋绑在50cm水平线上78cm,比石板上口低23cm处,用于绑扎

8、第一层石板上上口固定铜丝或镀锌铅丝,再往上每60cm绑一道横筋即可。4)弹线:首先将要贴石材的墙面、柱面和门窗套用大线坠从上至下找出垂直。应考虑石材厚度、灌注砂浆的空隙和钢筋网所占尺寸,一般石材外皮距结构面的厚度应以57 cm为宜。找出垂直后,在地面上顺墙弹出石材外廓尺寸线。此线即为第一层石材的安装基准线。编好号的石材在弹好的基准线上画出就位线,每块留1mm缝隙(如设计要求拉开缝,则按设计规定留出缝隙)。5)石材表面处理:石材表面充分干燥(含水率应小于8%)后,用石材保护剂进行石材六面体防护处理,此工序必须在无污染的环境下进行,将石材平放于木方,用羊毛刷蘸上防护剂,均匀涂刷于石材表面,涂刷必须

9、到位,第一遍涂刷完间隔24小时后用同样的方法涂刷第二遍石材防护剂,如采用水泥或胶粘剂固定,间隔48小时后对石材粘结面用专用胶泥进行拉毛处理,拉毛胶泥凝固硬化后方可使用。6)基层准备:清理预做饰面材料的结构表面,同时进行吊直、套方、找规矩,弹出垂直线。并根据设计图纸和实际需要弹出安装石材的位置线和分块线。7)安装石材(大理石或磨光花岗岩):按部位取石板并舒直铜丝或镀锌铅丝,将石板就位,石板上口外仰,右手伸入石板背面,把石板下口铜丝或镀锌铅丝和横筋拴牢即可,把石板竖起,便可绑石材上的铜丝或镀锌铅丝,并用木楔子垫稳,板材与基层间的缝隙一般为3050mm。用靠尺板检查调整木楔,再拴紧铜丝或镀锌铅丝,依

10、次向另一方进行。柱面可按顺时针方向安装,一般先从正面开始。第一层安装完毕再用靠尺板找垂直,水平尺找水平,方尺找阴阳角方正,在安装石板时如发现石板规格不准确或石板之间的空隙不符,应用铅皮垫牢,使石板之间缝隙均匀一致,并保持第一层石板上口的平直。找完垂直、平直、方正后,用碗调制熟石膏,把调成粥状的石膏贴在石板上下之间,使第二层石板结成一整体,木楔处亦可贴石膏,再用靠尺检查有无变形,等石膏硬化后方可灌浆。(如设计有嵌缝塑料软管者,应在灌浆前塞放好)。8)灌浆:把配合比为1:2.5水泥砂浆放入半截大桶加水调成粥状,用铁簸箕舀浆徐徐倒入,注意不要碰大理石,边灌边用橡皮锤轻轻敲击石板面使灌入砂浆排气。第一

11、层浇灌高度为15cm,不能超过石板高度的1/3;第一层灌浆很重要,因要锚固石板的下口铜丝又要固定饰面板,所以要轻轻操作,防止碰撞和猛灌。如发生石板外移错动,应立即拆除重新安装。9)擦缝:全部石板安装完毕后,清除所有石膏和多余浆痕迹,用麻布擦洗干净,并按石板颜色调制色浆嵌缝,边嵌边擦干净,使缝隙密实、均匀、干净、颜色一致。(3)柱子贴面:安装柱面石材(大理石或磨光花岗岩)其弹线、钻孔、绑钢筋和安装等工序与镶贴墙面方法相同,要注意灌浆前用木方子钉成槽形木卡子,双面卡住石板,以防止灌浆时石板(大理石或磨光花岗岩)外胀。(4)夏季安装室外石材(大理石或磨光花岗岩)时,应有防止暴晒的可靠措施。(5)冬季

12、施工1)灌缝砂浆应采用保温措施,砂浆的温度不宜低于5。2)灌注砂浆硬化初期不得受冻。气温低于5时,室外灌注砂浆可掺入能降低冻结温度的外加剂,其掺量应有实验室确定。3)冬季施工,镶贴饰面板宜供暖也采用热空气或带烟囱的火炉加速干燥。采用热空气时,应设通风设备排除湿度。并设专人进行测温控制和管理,保温养护79小时。5、质量标准5.1主控项目 (1)饰面板(大理石或磨光花岗岩)品种、规格、颜色、图案和性能必须符合设计要求和有关标准规定。 (2)饰面板安装必须牢固,严禁空鼓,无弯斜、缺楞掉角和裂缝等缺陷。 (3)石材的检测必须符合国家有关环保规定。5.2一般项目 (1)表面:平整、洁净,颜色协调一致。

13、(2)接缝:填嵌密实、平直、宽窄一致,颜色一致,阴阳角处板的压向正确,非整块的使用部位适宜。 (3)套割:用整板套割吻合,边缘应整齐。墙裙、贴脸等上口平顺,突出墙面的厚度应一致。 (4)坡向、滴水线:流水坡向应正确,滴水线顺直。 (5)饰面板嵌缝应密实、平直、宽度和深度应符合设计要求,嵌缝材料色泽一致。 (6)大理石、磨光花岗岩的允许偏差项目和检查方法应符合表5.1规定。大理石、磨光花岗岩允许偏差项次项 目允许偏差检 查 方 法大理石磨光花岗岩1立面垂直室内22用2m托线板或尺量检查室外332表面平整11用2m直尺和楔形塞尺检查3阳角方正22用20cm方尺和楔形塞尺检查4接缝平直22拉5米线,

14、不足5米拉通线和尺量检查5墙裙上口平直22拉5米线,不足5米拉通线和尺量检查6接缝高低0.30.5用钢板短尺和楔形塞尺检查7接缝宽度偏差0.50.5拉5米小线和尺量检查5.3应注意的质量问题5.3.1材料水泥32.5普通硅酸盐水泥,应有出厂证明或复验合格单,若出厂日期超过三个月或水泥已结有小块的不得使用;块材的表面应光洁、方正、平整、质地坚固,不得有缺楞、掉角、暗痕和裂纹等缺陷。室内选用花岗岩应作放射性能指标复验。5.3.2技术 弹线必须准确,经复验后方可进行下道工序。基层处理抹灰前,墙面必须清扫干净,浇水润湿;基层抹灰必须平整;贴块材应平整牢固,无空鼓。5.3.3质量 (1)清理预做饰面石材

15、的结构表面,施工前认真按照图纸尺寸,核对结构施工的实际情况,同时进行吊直、套方、找规矩,弹出垂直线水平线,控制点要符合要求。并根据设计图纸和实际需要弹出安装石材的位置线和分块线。 (2)施工安装石材时,严格配合比计量,掌握适宜的砂浆稠度,分次灌浆,防止造成石板外移或板面错动,以致出现接缝不平、高低差过大。 (3)冬季施工时,应做好防冻保温措施,以确保砂浆不受冻,其室外温度不低于5,但寒冷天气不得施工。防止空鼓、脱落和裂缝。6、成品保护(1)要及时清擦干净残留在门窗框、玻璃和金属饰面板上的污物,宜粘贴保护膜,预防污染、锈蚀。(2)认真贯彻合理的施工顺序,其他工种的活应做在前面,防止损坏、污染石材

16、饰面板。(3)拆改架子和上料时,严禁碰撞石材饰面板。(4)饰面完活后,易破损部分的棱角处要钉护角保护,其他工种操作时不得划伤和碰坏石材。(5)在刷罩面剂未干燥前,严禁下渣土和翻架子教手板等。(6)已完工的石材饰面应做好成品保护。7、安全、环保、职业健康措施(1)操作前检查脚手架和跳板是否搭设牢固,高度是否满足操作要求,合格后才能上架操作,凡不符合安全之处应及时修整。(2)禁止穿硬底鞋、拖鞋、高跟鞋在架子上工作,架子上人不得集中在一起,工具要搁置稳定,以防止坠落伤人。(3)在两层脚手架上操作时,应尽量避免在同一垂直线上施工,必须同时作业时,下层操作人员必须戴安全帽,并应设置防护措施。(4)脚手架

17、严禁搭设在门窗、暖气片、水暖等管道上。禁止搭设飞跳板,严禁从高处往下乱投东西。(5)夜间临时用的移动照明灯,必须用安全电压。机械操作人员须培训持证上岗,现场一切机械设备,非机械操作人员一律禁止操作。(6)材料必须符合环保要求,无污染。(7)雨后、春暖解冻时应及时检查外架子,防止沉陷出现险情。(8)外架必须满搭安全网,各层设围栏。出入口应搭设人行通道。(9)用电应符合施工现场临时用电安全技术规范JGJ46-88。(10)在高空作业时,脚手架搭设应符合建筑工程施工安全操作规程的有关规定。(11)切割石材时应湿作业,防止粉尘污染。(12)在施工过程中应防止噪声污染,在施工场界噪声敏感区域宜选择使用低噪声的设备,也可以采取其他降低噪声的措施。8、质量记录(!)大理石或磨光花岗岩等材料应有出厂合格证、检测报告。(2)水泥的凝结时间、安定性能和抗压强度的复验记录。(3)工程质量验评资料。(4)预埋件(或后置埋件)、连接节点、防水层等隐蔽工程项目的验收记录。(5)采用粘贴法施工的粘结强度检验记录。
