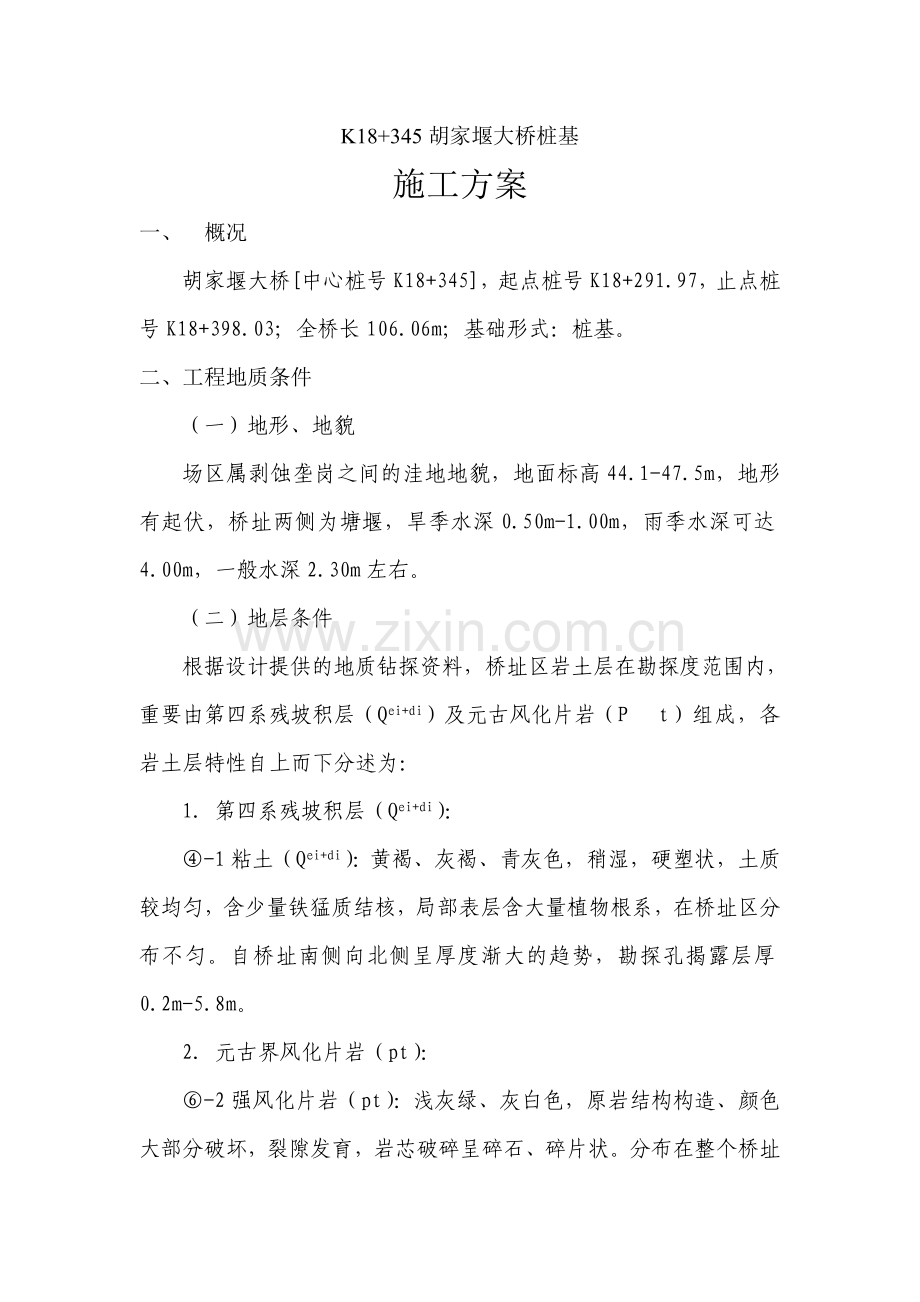

1、K18+345胡家堰大桥桩基施工方案一、 概况胡家堰大桥中心桩号K18+345,起点桩号K18+291.97,止点桩号K18+398.03;全桥长106.06m;基础形式:桩基。二、工程地质条件(一)地形、地貌场区属剥蚀垄岗之间的洼地地貌,地面标高44.1-47.5m,地形有起伏,桥址两侧为塘堰,旱季水深0.50m-1.00m,雨季水深可达4.00m,一般水深2.30m左右。(二)地层条件根据设计提供的地质钻探资料,桥址区岩土层在勘探度范围内,重要由第四系残坡积层(Qei+di)及元古风化片岩(Pt)组成,各岩土层特性自上而下分述为:1第四系残坡积层(Qei+di):-1粘土(Qei+di):

2、黄褐、灰褐、青灰色,稍湿,硬塑状,土质较均匀,含少量铁猛质结核,局部表层含大量植物根系,在桥址区分布不匀。自桥址南侧向北侧呈厚度渐大的趋势,勘探孔揭露层厚0.2m-5.8m。2元古界风化片岩(pt):-2强风化片岩(pt):浅灰绿、灰白色,原岩结构构造、颜色大部分破坏,裂隙发育,岩芯破碎呈碎石、碎片状。分布在整个桥址区但不均匀,钻孔揭露层1.20m-11.20m,顶板埋深0.20m-5.50m,自桥址南侧向北侧顶板埋深逐步变大,厚度渐大。-3弱风化片岩(pt):浅灰绿灰白色,细粒变晶结构,片状构造,裂隙较发育,局部发育,多呈闭合状,沿裂隙面见少量褐黑色次生氧化物,重要矿物成分为长石、石英、云母

3、、绿泥石等,岩石较硬,岩芯多呈块状及短柱状,岩芯表面光滑,分布于整个桥址区,钻孔未揭穿,揭露层厚2.50m-10.40m,顶板埋深2.60m-16.70m,标高约44.52m-29.78m。-4微风化片岩(pt):细粒变晶结构,片状构造,裂隙较发育,多呈闭合状,重要矿物成分为长石、石英、云母、绿泥石等,岩石较硬,岩芯多呈块状及短柱状,岩芯表面光滑,分布于整个桥址区,钻孔未揭穿,揭露层厚3.60m,顶板埋深12.90m,标高约27.28m。(三)地质构造及地震设计勘察结果,桥址区内下伏基岩为元古界风化片岩(pt),未发明显影响构造物基础稳定的不良地质问题。设计根据中国地震动参数区划图(GB183

4、06-2023)勘察区地震动峰值加速度为0.05g,区域地震基本烈度为度。(四)水文地质条件桥址处地表水重要为胡家堰水库及周边鱼塘中的水。桥址处地下水可分为上层滞水和基岩裂隙水两种类型。其中上层滞水赋存于上部第四系较软土层中,重要接受在气降水及地表水的补给,水量大小随季节变化明显,水位不稳定。基岩裂隙水赋存于下伏风化片岩中,重要受侧向径流补给,富水性与岩石裂隙发育限度有关。桥址处地表水、地下水对砼无腐蚀性,对钢结构具弱腐蚀性。(五)不良地质设计勘探结果表白,桥址区未见暗沟、暗塘、滑坡等不良地质现象。第-1层残坡积粘土为非饱和土,具有弱膨胀潜势,属特殊路基土。三、重要工程数量桩基挖孔桩,C25砼

5、359.10m3:32根/267.68m;其中:0#台、5#台各8根;1#墩、2#墩、3#墩、4#墩各4根;四、重要材料用量1s15.24钢铰线:45080;2波纹管55:2300.4;3波纹管70:3834;4R235钢筋:171299.2;5HRB335钢筋:221829.6;6Q235钢材:4126.6;7各类钢板:7956;8水泥:1500t;9碎石:2430m3;10中砂:1480m3;五、施工准备(一)人员 项目部将集中精干力量投入本桥梁的施工,所有人员均主持或参与过同类桥梁的施工。拟投入本桥施工的重要人员表序号姓名所在岗位序号姓名所在岗位1王锦标行政负责人2赵继民施工现场负责人3

6、卢寿坤桥梁工程师4曹金海质检工程师5周庆昭实验工程师6付 庄测量工程师7王 冠实验员8高 超测量员9刘应华材料员10张其国机电组长11陈三现场重要施工员12李以顺桩基组长(二)机械设备及临时设施序号机械设备或临时设施名称单位数量进场时间或说明1挖孔桩设备套8己在现场2500L强力砼拌合机台2带电子配料站1套3钢筋切断机台2己在现场4钢筋弯曲机台1己在现场515KW-30KW电焊机台4己在现场6水泥仓库间3己建成7钢筋仓库间3己建成8砂、石料仓(200m3/个)个2己建成9钢管脚手架t60己场己到40t10其它机电设备用品若干(三)材料 1.水泥:150t; 2碎石:200m3; 3中砂:200

7、m3; 4桩基用钢筋:100t; 5各种型钢、钢板及五金材料等。(四)技术1测量定位:用设计单位提供的桥址处南北各一个坐标控制点和水准控制点闭合,对桥的各控制坐标点进行测量放样,经监理工程师复测确认无误后,有水泥桩“三角形”控制法对桥的重要坐标控制点和水准控制点进行控制。2技术交底:由项目总工程师主持,请监理、专业工程师参与,组织工区、各施工班长参与的技术交底会。按照设计图纸、桥梁施工技术规范的规定进行全面的技术交底,并做好技术交底“会议纪要”下发至各施工专业组,并抄报第二驻地办。3施工方案的拟定:提出开工报告,编制具体的施工方案,报监理工程师批准后开工并严格执行。4实验结果的认定:各种材料实

8、验结果,经项目部实验室、高驻办实验室进行对比实验,并将对比实验的结果报监理工程师确认后执行。五、施工方案桩基础:本桥梁的桩基础根据地质情况采用人工挖孔的形式施工。1筑岛、围堰:施工前先沿桥址处将胡家堰填筑成路基,代替筑岛、修筑工作平台和填筑便道的工作。2护筒埋设:护筒长度1.5-2m,护筒的直径视其桩长的比例扩大,为上大下小的倒圆锥体。在挖好的孔内安装,安装时高出土面30cm,沿护筒周边用红砖砌成30cm的护圈和提高架工作台。3挖进:土质层使用镐、揪挖掘;石质用低剂量的炸药爆破。桩底入岩30cm-50cm、扩底10cm-20cm。挖进时,应按计算留好坡比,随时注意孔壁有无松动现象,一般情况下,

9、每挖进1m用C25砼护壁1次,发现有松动现象时,随时护壁。爆破时,每次只允许3只炮眼,炮眼的深度不超过50cm,装炸药量不超过100g-150g,雷管必须使用电雷管,炮眼位置离孔壁50cm,爆破角度垂直向上,用成捆的稻草将炮眼覆盖。防止震动力过大,导致塌孔和影响安全。爆破后,操作人员再次进入孔底时,应过小时并用鼓风机送氧小时,待污气除尽后,方可入内。孔料提高:用提高架卷扬式提高,装料容器为铁桶或硬质塑料桶,卷扬绳索为150mm粗的油麻绳。每次向容器内装料不得超过容积的80%,且不得超过25kg。防止装料过满漏洒和提高疲痨影响安全,并随时检查提高架、绳索、容器,发现问题及时更换。孔料抛至孔外1.

10、0m以外。排水:若遇有渗水和泉眼时,应及时用井点式抽水、用C30砼堵塞泉眼,保持孔底无积水。供氧与照明:当挖孔深度3m时,应用鼓风机供氧、通风。孔内工作人员的连续工作时间,不得超过3小时。孔内照明灯具应使用矿灯或干电池灯具,不得使用交流电灯具。挖孔和成孔的现场保护:施工过程中,应在孔位周边设立30cm20cm(砂浆护底)的排水沟和简易护栏,悬挂“挖孔桩施工,非工作人员不得入内,注意安全”等标记牌,夜间应挂红色安全灯。不施工时间和成孔后,应用钢制“锅底式”孔盖,将孔口盖实,并覆盖塑料布。防止别人误入和孔内进水冲刷孔壁。(4)清孔:钢筋笼安装前,应清除孔壁上、孔底的污渍物和积水,经监理工程师检查批

11、准后,方可安装钢筋笼。(5)钢筋笼制作安装:制作:平整场地,地面硬化,搭接钢筋笼制作平台。钢筋在车间下料,按分每一根桩编号捆绑,运至施工现场。分节制作、用5.6的焊条10d单面焊接。焊接时,应充足注意电流,防止烧伤其它钢筋面,并随机清除焊渣。再连接整个钢筋笼。在钢筋笼主筋的4个方向、垂直间距1.5m用短钢筋焊牢定位筋,绑扎砂浆保护层垫块,用于检查成孔和防止钢筋笼移位。存放:钢筋笼存放在硬化平整的地面上,地面上用间距不大于1.5m的木条或水泥垫块将钢筋笼垫起,并用油布盖好,防止变形、生锈。安装:经监理工程师对成孔、钢筋笼检查批准后用吊车安装钢筋笼,在下放钢筋笼时要对准孔位中心,用辅助用工3人以上

12、护住钢筋笼定位,渐渐下放,以防挂伤孔壁。声测管的制作和安装:声测管应选择无缝钢管,长度下至钢筋笼底,上至超过桩长0.8-1.0m。共3根分1200的角度用6钢筋制成抱箍焊牢在钢筋笼的主筋上。(6)砼的制作、浇灌、震捣:砼制作:应备有2台砼拌合机和1台75KW以上的发电机组,防止半途机械故障和停电。按监理工程师批准的设计配合比制作,每盘砼的机拌时间不低于1.5-2分钟,保证将砼拌合均匀。一般情况下,砼应在现场制作或在拌合站制作,用砼搅拌车运至施工现场。砼进入料斗前,应随机检测塌落度、取样做5组试块(监理工程师1组、半途检查1组、28天检查3组),对不合格的砼不准使用。塌落度规定为10cm2。灌注

13、前的二次清孔:灌注砼之前应进行二次清孔,检查孔壁、孔底是否渗水,在水时应清干,达成规范规定后进行水下砼灌注。漏斗、溜筒的检查与安装:砼采用漏斗配溜筒法进行灌注,溜筒内径一般为2535cm。安装溜筒时应先进行编号由下至上,溜筒底部距桩底的距离一般为0.250.4m,施工中溜筒应居中稳步沉放,不能接触到钢筋笼。首批砼灌注时,砼应接近溜筒底部,每次提高规定不大于1m,实际提高不大于1m,防止过高导致砼离淅。凿桩头:在桩基砼强度达成70%时,开始凿桩头。用手提电动钻头配人工钢钎将桩头砼凿至桩顶设计标高。预留5-10cm及钢筋处用人工钢钎凿除。凿除时,先用手持砼切割机将桩周割齐2-3cm,由外向内凿除,

14、防止损坏钢筋、声测管及掉边。废桩解决:废桩解决采用下列2种形式:a:加桩法:按照钻孔桩的所有设计及施工工艺规定,在废桩的同一条横轴线上,在原桩位的两侧各加1根桩,并在新加桩上用承台连接。b:清除法:根据桩径选用40t-60t的重型冲击锤将原桩砸碎,用磁铁式冲爪将废料(含废钢筋)捞起。扩孔系数1.3。然后,从钢筋笼制作工序开始,将桩恢复。六、施工工期安排为保证在底主体工程基本竣工的规定,经项目部在组织人力、材料、机械设备、资金和后勤保障方面都给予了重点照顾。在施工工期安排上:(一)总工期:拟定于四月一日开工,一月三十一日竣工,总工期为十个月。(二)分项工期安排为:1挖孔桩32根/360m:施工顺

15、序为:先墩后台。分8个班组作业,按日挖进1m计算,共需45个工作日,拟运用早、晚时间在40个工作日内完毕。自四月一日开工,五月十五日前完毕。2挖孔桩灌注:第1根实验桩在四月十日开始浇灌。在获得成功后,其它桩自四月二十日开始浇灌,在五月二十日前浇灌完。七、 工期保证措施充足发挥各专业工种配套齐全、机械化施工水平高及现代化科学管理的优势,抓住有利季节不断掀起施工高潮,高质量、高标准地严格按施工组织设计的工期全面完毕本标段的施工任务,详见附图 工期保证体系框图,具体措施如下:1. 成立精干、高效、经验丰富的专业化施工队伍和精良的设备,提高组织管理水平和施工能力。参与本桥施工管理和专业施工队伍均是施工

16、过常(德)张(家界)高速二十一标将军堰1620m后张法预应力空心板、挖孔桩、柱式墩、重力台高架桥和天门市天仙一级公路类似中、小桥5座施工的专业队伍。施工质量、进度、安全、现场管理各项指标均获得业主、监理的好评。2.充足准备:充足做好人力、材料、机械和技术等准备工作。根据目前的社会协调情况,地材将是材料准备中的突出问题,解决的办法是提前准备,克服地材难进的困难,保证合格砂、石料有储备。3. 增长风险意识,搞好计划管理:打破传统的“定额模式”,建立新的经济杠杆机制,实行工资、奖金、劳保、福利综合包干的计件工资制度,有目的责任协议的方式约束,充足增长职工的风险意识,提高全员的劳动积极性,保证计划目的

17、的实现。4. 合理调节农忙、冬雨季施工的人力资源保障:对家有农田的“半边户”给予300元/人的农忙补贴,让其安心施工。各种材料也许在农忙时容易导致断料,施工现场无处存料时,在附近另择地堆料,尽也许地多储备。根据施工计划安排,冬季施工对本桥的影响不大,桥面铺装和搭板部分采用油布覆盖、加温的办法解决。5. 采用先进设备和技术,加快施工进度:对分项工程项目能使用机械的尽量优先考虑方案,如:空心梁预制采用场地龙门、立模用吊车配合等。6. 搞好技术培训,组织专业化施工:对技术强的工种、工序开工前先进行培训,组织专业队伍施工以加快进度,提高质量。八、质量、安全保证体系 质量保证体系建立健全质量保证体系,详

18、见附图7.1 质量保证体系框图和附图7.2 技术工作管理体系框图。项目经理部成立质量管理领导小组,由项目经理任组长,总工程师任副组长,负责全项目质量领导工作;项目经理部设质量管理科负责全项目平常质量管理工作,质量管理科配专职质检工程师,各工区各设专职质检员,负责质量监督、检查和各项检查工作,配备数量够、精度高的质检仪器和设备,并配备质检专用车。定期召开质量分析会,虚心听取设计人员、监理人员的意见,发现问题及时纠正,并制定改善措施,推动和改善质量管理,做到“横向到边、纵向到底、控制有效”。施工中加强自检、互检和交接检工作,并将质量管理工作与内部经济效益挂钩,保证创优目的的实现。质量保证体系中重要

19、人员职责如下:1. 项目经理 项目经理是第一质量负责人,负责制定质量方针、质量目的,建立质量保证体系。 与下属各质量责任部门和工区签订质量目的责任状,制定奖罚条例。2. 项目总工程师 全面推行ISO9001:2023系列标准,强化全面质量管理,制订与工程质量有关的各业务部门工作职责。 负责整个标段工程质量保证措施的实行情况,督促各质量责任部门和工区贯彻质量措施,执行质量奖惩条例。 编制项目质量计划,做好设计图纸的自审、会审和技术交底工作。 定期召开质量分析会,组织现场检查,对发现的问题及时研究,并制定改善措施,以此推动和改善质量管理工作。虚心听取监理工程师的意见,以推动和改善质量管理工作。3.

20、 专职质检工程师职责 贯彻执行上级、业主颁发的有关条例、规则、规定、细则、制度、办法、措施,并根据其规定制定详尽的质量保证措施。 经常进一步施工作业现场,掌握工程质量动态,提出整改意见,制止不按施工规范施工,对不按质量规定作业的有权暂停施工,并规定违章施工区、队限期整改。4. 专职质检员职责具体贯彻项目部专职质检工程师和工区负责人传达的有关工程质量的规定和整改措施,将措施进一步细化传达至施工队和班组。现场跟班作业,发现有质量问题或质量隐患及时制止,并报告工区负责人与项目部专职质检工程师。 安全保证体系和保证措施1. 建立安全保证体系施工安全是各项工程顺利进行的保障。为了保证安全目的的实现,我们

21、建立了强有力的安全生产保证体系,详见附图7.3 安全保证体系框图。项目部成立安全管理领导小组,由项目经理任组长,项目副经理任副组长,负责全项目安全领导工作;项目经理部设安全环保科负责全项目平常安全管理工作,安全环保科配备专职安全检查工程师,各施工队各设专职安全员,各施工队设1名兼职安全员。实行岗位责任制,把安全生产纳入竞争机制,纳入承包内容。逐级签订安全责任状,抓住关键,超前防止。项目经理在总公司的领导下,全面负责本标段的平常安全作。制定安全保障组织机构,制定安全措施及奖惩制度。项目副经理在项目经理的领导下,全面贯彻本标段的平常安全工作。监督检查项目部贯彻执行国家安全生产的政策、法规以及上级和

22、业主颁发的条例、规则、规定、细则、制度、办法、措施以及开展安全活动等情况。专职安全检查工程师职责根据业重规定,制定详尽的安全施工措施,并监督检查执行情况;经常进一步施工作业现场,掌握安全动态,提出整改意见,制止违章作业和违章指挥,碰到险情或危及人身安全时,有权暂停生产或指挥作业人员撤离险区,并立即报告给有关领导解决。参与各种有组织的安全生产检查,对查出的问题用告知书等形式及时的上报下达,并规定违章施工区、队限期整改。监督、指导施工区专职安全员的工作。总结安全生产经验教训并推广贯彻。专职安全员职责贯彻项目部专职安全检查工程师和施工区负责人传达的有关安全精神和具体整改措施,将措施进一步细化并传达至

23、施工队。负责平常安全检查,发现安全隐患及时制止并报告施工区负责人或项目部专职安全检查工程师。指导施工队兼职安全员的工作。2. 保证安全生产重要技术组织措施 针对本工程的特点,进行岗前培训,经考试合格持证上岗。 认真贯彻执行我公司正在认证的ISO9001:2023质量认证体系中安全控制程序,使安全管理程序化、规范化、制度化。 严格实行安全责任制,层层签订安全责任状,做到责任贯彻到位,使各级指挥人员在实行组织指挥中始终坚持“安全第一”的方针,保证工程安全。 对的制定施工方案,实行开工前安全技术交底制度,施工中安全生产检查制度,施工后安全评选制度。 开展安全标准工地建设,施工现场做到布局合理,施工规

24、范,防范严密。 工地做到管线齐全,该埋设的应埋设,该架空的应架空。电线不得随地裸露,防止电击伤害人、畜。 空作业应设立醒目警示牌,高空作业配带安全帽、安全带,配置安全网并严禁双层作业。 严禁酒后高空作业或无操作证涉及特种行业许可证的人员操作机械、机电设备等严重违章现象的发生。 在己挖基坑或桩基、空心梁安装、桥梁上构现浇等施工现场不施工的时间内,悬挂红色警示灯并派员专职值班。做好细致的思想工作,在施工现场谢绝闲人围观。施工驻地建立门卫值班制度。 施工现场与既有公路有干扰时,要与本地交通部门联系,设立必要的行车标志,为公路运送、现场施工人员及周边群众提供安全和方便。特别是对临时码头要派专人指挥,在

25、汛期过河便桥及临时码头要加强照明,设立警示标志标牌,对过往的船只进行必要的导航。 加强对司机的安全教育和车辆设备的管理,严禁违章操作。 根据季节变化,夏季做好防暑降温工作,配齐防暑劳保用品;冬季做好防寒工作,配齐保暖设施,配足取暖材料。 在施工中,遇有高压电线路、地下管道、压力容器、易燃易爆品、有毒有害物体等情况,需按设计规定或报请业主,采用可靠安全防护措施,保证原有设施和施工安全。 储藏易燃品、有毒品、爆炸品等危险物品,必须由专人妥善保管,防止起火、中毒和爆炸。3. 治安消防措施做好治安消防工作,积极与沿线地方政府和公安部门联系,做好法制宣传教育工作,坚持“防止为主、以消为辅”,搞好路地共建

26、,保护既有设施和施工设备物资的安全,保证施工顺利进行, 严格执行消防法有关规定,加强对易燃易爆材料的保管。九、其它应说明的事项 施工期间环境保护措施根据国家“全面规划、合理布局、综合运用、化害为利、依靠群众、大家动手、保护环境、造福人民”的环境保护工作方针,施工期间严格遵守国家和地方所有关于控制环境污染的法律和法规,采用有效的措施防止施工中的燃料、油、沥青、化学物质、污水、废料、垃圾和弃方等有害物质对河流、水库的污染,防止扬尘、噪音和汽油等物质对大气的污染,避免深夜间作业。1. 环境保护体系详见附图8.1 环境保护体系框图。2. 环境保护技术组织措施及方案 制定本项目环境保护计划,严格施工管理

27、,创标准化施工现场。施工前做到全员教育,全面规划,合理布局,为本地居民发明和保持一个清洁适宜的生活和生产环境。项目经理部安全环保部设环保工程师负责平常环境保护工作,与本地有关部门经常联系,定期进行环保检查,对出现的问题逐个贯彻解决。防止大气污染,现场临时道路采用泥结碎石路面,并注意及时洒水,防止道路扬尘。水泥等粉细散装材料、施工现场使用的锅炉、灶具其烟尘排放要满足环保规定,烟尘排放黑度应在林格曼级以下。施工垃圾及时清运,适量洒水,减少扬尘。 防止水质污染措施,废水排放、油料的库房,储存和使用都要采用措施,防止跑、冒、滴、漏,污染水源。施工过程中严禁将具有污染的物质或可见悬浮物的水排入河渠、水道

28、。 施工中减少噪音,注意避开午休、夜间施工,减少干扰。 注意施工中生态保护,加强对施工工人保护动植物的教育和培训,明保证护责任。按照设计规定认真做好绿化工作,接受各级环保部门对本工程环境保护工作的平常监督管理。取土场、弃土场严格组织施工,不随地取土和弃土。 水土保持措施 遵照国家水土保持法和本标段水土保持的规定,制定本项目水土保持计划,严格施工管理,开展文明施工。 项目经理部安全环保部设环保工程师负责平常水土保持工作。 遵照国家的法律条例和规定,施工时采用必要措施,保证工地附近水渠、水库、池塘以及耕地、园林不受灰粉、沙尘、污水、废气、化学制品等污染和损害,特别保护好民用水源、水产不受破坏和污染

29、。 施工期间始终保持工地的良好排水状况,修建一些临时排水设施,并与永久性排水设施相结合。施工时,不减少河流水渠的过水断面,洪水季节不影响河渠泄洪,保证河渠水流畅通,不污染水源。 严禁将挖方弃土随意堆放,临时用地事先将表层耕植土集中堆放,竣工后复耕整平。 路基填筑取土按设计指定的位置、面积、取土深度进行施工,所形成的取土坑规定坑底平顺,坑的边坡稳定。需复垦的土地按复垦标准实行。在工程施工中和竣工后,对破坏的环境要及时整治,防止水土流失,适时进行路线两侧的植被恢复,接受各级环保部门对本工程环境保护工作的平常监督管理。 不随意破坏现场植物,导致局部水土流失。文明施工措施1. 文明施工体系以项目经理牵

30、头,项目部全体动员行动,积极参入,组成全员的文明施工队伍。从我做起、从头做起,掀起文明施工、文明管理的纷围,提高施工队伍的整体素质和公司形象。详见图8.2 文明施工体系框图。2. 文明施工措施加强宣传活动,统一思想,使广大干部职工结识到文明施工是公司形象。项目经理部内由综合办公室专门负责文明施工管理工作,与本地有关部门经常联系,针对工程特点,对工区提出施工过程中文明施工规定,定期进行检查,查纠局限性,严格奖惩。严格施工管理,开展文明施工,创标准化施工现场。施工前做到全员教育,全面规划,合理布局,化害为利,为本地居民发明和保持一个清洁适宜的生活和生产环境。尊重业主、服从监理。严格按照施工图及规范

31、规定施工,认真履行投标文献承诺、施工协议。讲究文明用语,礼貌待人,礼貌对待一切事情。施工现场各类标牌、安全警示牌和宣传标语齐全,所有进入工地的施工人员必须挂牌上岗,并配带安全保护用品。施工营地建设按批准的布置图进行施工,各种娱乐设施,文化活动场合设立简朴齐全,使施工人员有良好的生活环境。经常对工人进行法律和文明施工教育,严禁在施工现场打架斗殴及进行黄、毒、赌等非法活动。施工过程中,不拢民、不无端损害群众的利益。工程竣工后,及时拆除一切临时设施,并将工地及周边环境清理整洁,对临时用地及时复耕,做到工完场清。防洪工作技术组织措施 加强与气象部门、水文部门联系,掌握雨情水情,按本地政府和业主的防洪规

32、定,组织好防洪队伍,备足防洪物资和器材,安排专人24小时防洪值班,保证通讯、联络畅通。 施工中注意保护好防洪设施,不损坏排水系统,保证水流畅通。 洪水期到来前将施工机械设备、材料物资转移到高处,并昼夜巡查,发现险情迅速消除。 顾全大局,服从本地防洪部门和业主的统一调配,不管何地发生险情,我们按照命令全力投入抢险。 文物保护措施根据国家文物保护法,在施工中若发现文物,项目部将积极进行保护,并向业主及有关单位报告,决不做有损国家和业主的事情。 施工配合技术组织措施1. 积极争取业主、监理对分项工程质量、进度、安全的检查和监督指导。保证施工顺利进行。2搞好交通配合工作,在施工期间保证临时便道的安全畅通。3机械设备等资源、信息共享。对相同类型的技术攻关,互相学习、共同研究。 缺陷责任期内对工程的修复及维护方案在施工过程中发现的缺陷及时进行修复。缺陷责任期内,一旦接到需修复与维护的告知,项目部将根据工程的情况立即组织相应人员,机械设备与材料进场对有缺陷的部位进行维修,直到满足规范规定为止。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
