1、一、编制依据*社区工程设计施工图 设计单位:北京*建筑设计有限公司 甲-SJ*社区工程施工组织设计 2023年2月建筑地面工程施工及验收规范 (GB50209-2023)屋面工程质量验收规范 (GB 50207-2023)工程测量规范 (GB 50026-95)建筑装饰装修施工及验收规范 (GB50210-2023)砌体工程施工质量验收规范 (GB50203-2023)建筑安装分项工程施工工艺规程 (DBJ/T01-26-96-2023)建筑安装工程资料管理规程 (DBJ01-51-2023)聚合物改性沥青复合胎防水卷材质量检查评估标准 (DBJ01-53-2023)建筑施工手册(第三版)5

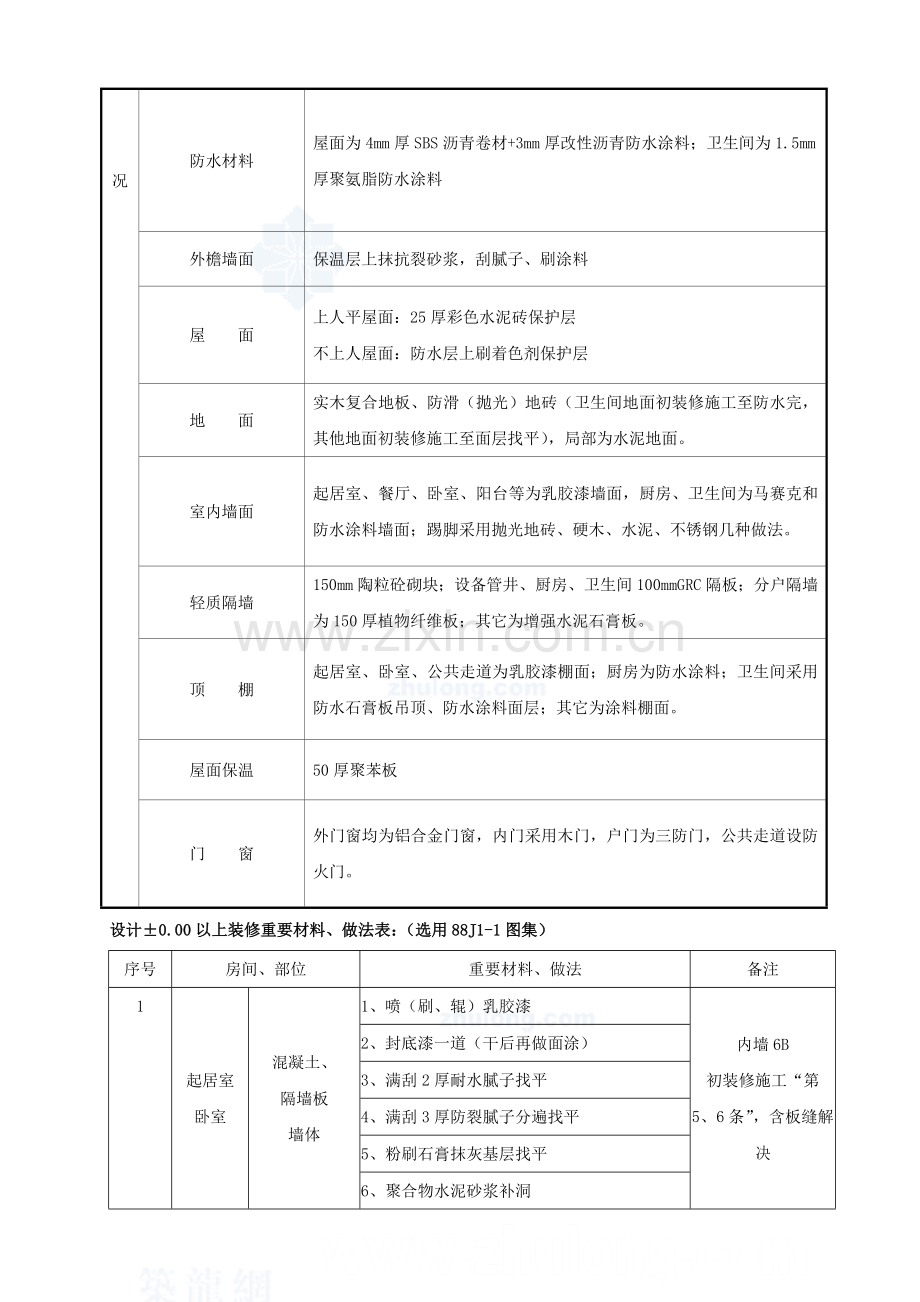

2、2023年11月二、 工程概况 建筑概况工程类型住宅楼工程特点户型多、楼号多、材料场区小、交叉作业多场区面积(m2)78000 建筑面积(m2)363640层数车库为地下2层,住宅楼地下3层、地上2127层标准层层高5#、7#、9#、11#楼2.85m; 1#、6#、8#、10#楼2.9m檐高(m)(0.000算起)75.7982.39m防水材料屋面为4mm厚SBS沥青卷材+3mm厚改性沥青防水涂料;卫生间为1.5mm厚聚氨脂防水涂料外檐墙面保温层上抹抗裂砂浆,刮腻子、刷涂料屋 面上人平屋面:25厚彩色水泥砖保护层不上人屋面:防水层上刷着色剂保护层地 面实木复合地板、防滑(抛光)地砖(卫生间地
3、面初装修施工至防水完,其他地面初装修施工至面层找平),局部为水泥地面。室内墙面起居室、餐厅、卧室、阳台等为乳胶漆墙面,厨房、卫生间为马赛克和防水涂料墙面;踢脚采用抛光地砖、硬木、水泥、不锈钢几种做法。轻质隔墙150mm陶粒砼砌块;设备管井、厨房、卫生间100mmGRC隔板;分户隔墙为150厚植物纤维板;其它为增强水泥石膏板。顶 棚起居室、卧室、公共走道为乳胶漆棚面;厨房为防水涂料;卫生间采用防水石膏板吊顶、防水涂料面层;其它为涂料棚面。屋面保温50厚聚苯板门 窗外门窗均为铝合金门窗,内门采用木门,户门为三防门,公共走道设防火门。设计0.00以上装修重要材料、做法表:(选用88J1-1图集)序号
4、房间、部位重要材料、做法备注1起居室卧室混凝土、隔墙板墙体1、喷(刷、辊)乳胶漆内墙6B初装修施工“第5、6条”,含板缝解决2、封底漆一道(干后再做面涂)3、满刮2厚耐水腻子找平4、满刮3厚防裂腻子分遍找平5、粉刷石膏抹灰基层找平6、聚合物水泥砂浆补洞陶粒砌块墙体“1、2条”同上“1、2条”内墙6C初装修施工“3、4、5条”3、5厚1:0.5:2.5水泥石灰膏砂浆找平4、9厚1:0.5:2.5水泥石灰膏砂浆打底扫毛或划出纹道5、素水泥浆一道甩毛(内掺建筑胶)顶棚“1、2条”同上“1、2条”棚8B初装修施工“3、4、5条”3、粉刷石膏抹灰基层找平4、素水泥浆一道甩毛(内掺10%建筑胶)地面1、1
5、3厚硬木复合地板楼23H初装修施工“3、4条”2、23厚附加垫层3、20厚1:2.5水泥砂浆找平4、35厚陶粒砼垫层踢脚1、硬木刷油漆(松木刷地板漆)踢12B1所有由精装施工2、18厚硬木(松木)踢脚板3、素水泥浆一道(内掺10%建筑胶)2厨房功能性乳胶漆陶粒砌块墙体1、喷(刷、辊)功能性乳胶漆内墙38C初装修施工“第5、6条”2、封底漆一道(干后再做面涂)3、满刮2厚耐水腻子找平4、满刮3厚防裂腻子分遍找平5、9厚1:3水泥砂浆打底压实抹平6、素水泥浆一道甩毛(内掺10%建筑胶)功能性乳胶漆混凝土、GRC隔墙板墙体1、喷(刷、辊)功能性乳胶漆内墙38G初装修施工“第5条”,含板洞修补、板缝解
6、决2、封底漆一道(干后再做面涂)3、满刮2厚耐水腻子找平4、满刮3厚防裂腻子分遍找平5、5厚1:2.5水泥砂浆打底压实抹平釉面砖陶粒砌块墙体1、白水泥擦缝(或1:1彩色水泥砂浆勾缝)内墙38C初装修施工“第5、6条”2、5厚釉面砖面层3、5厚1:2建筑胶水泥砂浆粘接层4、素水泥浆一道(用专用建筑胶时无此工序)5、9厚1:3水泥砂浆打底压实抹平6、素水泥浆一道甩毛(内掺510%建筑胶)釉面砖混凝土、GRC隔墙板墙体“1、2、3、4条”同上内墙38G初装修施工“第5条,含板洞修补、板缝解决5、5厚1:2.5水泥砂浆打底压实抹平地面1、白水泥擦缝楼8F1改初装修施工“第4条2、10厚地砖3、20厚1
7、:3干硬水泥砂浆层(素水泥浆一道)4、40厚豆石砼压实找平(随打随抹)顶棚1、喷(刷、辊)功能性乳胶漆棚9B初装修施工“第5条2、封底漆一道(干后再做面涂)3、满刮2厚耐水腻子找平4、满刮3厚防裂腻子分遍找平5、56厚1:2.5水泥砂浆找平3卫生间功能性乳胶漆陶粒砌块墙体同“厨房相应墙体做法”同厨房功能性乳胶漆混凝土、GRC隔墙板墙体同“厨房相应墙体做法”同厨房马赛克混凝土、GRC隔墙板墙体1、白水泥擦缝(或1:1彩色水泥细砂砂浆勾缝)内墙42B-F初装修施工“第4、5条,含板洞修补、板缝解决2、5厚马赛克面层3、3厚强力胶粉层粘接层,揉挤压实4、防水层5、5厚1:2.5水泥砂浆找平马赛克陶粒
8、砌块墙体“1、2、3、4条”同上内墙42C-F初装修施工“第4、5、6条5、9厚1:3水泥砂浆打底压实抹平6、素水泥浆一道甩毛(内掺510%建筑胶)顶棚1、防水涂料棚27所有由装修公司施工2、满刮耐水腻子找平3、防水石膏板4、U型轻钢龙骨横撑CB5020,中距8005、U型轻钢龙骨CB5020,中距4006、10号低碳钢丝(或6钢筋)吊杆,中距800800(或采用内胀螺杆)7、结构板底做10膨胀螺栓(采用内胀螺杆则无此工序)地面1、白水泥擦缝楼8F1改初装修施工“4、5条”2、68厚地砖3、最薄处16厚1:3干硬水泥砂浆层(素水泥浆一道)4、防水层5、最薄处35厚豆石砼找平找坡层(随打随抹,一
9、次性找出10mm坡度,并压实抹平)踢脚不锈钢由装修公司施工4阳台墙面同起居室做法同起居室规定顶棚同起居室做法同起居室规定地面同厨房做法(地面砖由装修公司定)同厨房规定踢脚不锈钢初装修至基层找平5大堂墙面详精装图初装修至基层粉刷石膏抹灰找平顶棚详精装图初装修至基层粉刷石膏抹灰找平地面同厨房地面做法(面层预留30厚地砖层)楼8F1改,同厨房规定踢脚详精装图初装修至基层粉刷石膏抹灰找平6电梯厅走道墙面同起居室做法同起居室规定顶棚1、喷涂料两道棚8B初装修施工“第3、4条”2、刮2厚耐水腻子找平3、粉刷石膏抹灰找平4、素水泥浆一道甩毛(内掺10%建筑胶)地面同厨房地面做法楼8F1改,同厨房规定踢脚1、
10、510厚地砖踢6B、6C由精装公司施工2、10厚水泥砂浆粘接层3、素水泥浆甩毛(内掺510%建筑胶)7首至标准层楼梯间墙面同起居室做法同起居室规定顶棚同走道做法同走道规定地面1、20厚1:2.5水泥砂浆压实找平赶光楼2D初装施工2、素水泥浆一道(内掺10%建筑胶)踢脚1、6厚1:2.5水泥砂浆罩面压实赶光踢2C初装施工2、素水泥浆一道3、8厚1:0.5:2.5水泥石灰膏砂浆打底扫毛或划出纹道4、界面剂一道甩毛机房层楼梯间墙面1、喷(刷、辊)水性耐擦洗涂料内墙6B初装施工“第4条”2、满刮2厚面层耐水腻子找平3、满刮3厚基底防裂腻子分遍找平4、粉刷石膏抹灰修补墙面顶棚同走道做法同走道规定地面同标
11、准层楼梯间地面做法初装施工踢脚同标准层楼梯间踢脚做法8设备管井陶粒砌块墙体1、2厚耐水腻子分遍刮平初装施工2、5厚1:0.5:2.5水泥石灰膏砂浆找平3、9厚1:0.5:2.5水泥石灰膏砂浆打底扫毛或划出纹道4、素水泥浆甩毛(内掺510%建筑胶)GRC隔墙板砼结构墙体1、2厚耐水腻子分遍刮平2、粉刷石膏抹灰基层找平顶棚1、2厚耐水腻子分遍刮平2、粉刷石膏抹灰找平地面1、20厚水泥砂浆压实找平赶光2、50厚细石砼垫层9屋面上人屋面1、25厚彩色水泥砖初装施工2、30厚1:3干硬水泥砂浆3、3厚隔离层(麻刀灰或纸筋灰)4、4厚SBS防水卷材+3厚改性沥青防水涂料5、40厚C20细石砼找平(随打随抹
12、,一次性压实抹平)6、最薄处30厚1:0.2:3.5水泥粉煤灰页岩陶粒找2%坡7、50厚聚苯板保温层(25Kg/m3)机房屋面1、满涂着色剂保护层初装施工2、4厚SBS防水卷材+3厚改性沥青防水涂料3、40厚C20细石砼找平(随打随抹,一次性压实抹平)4、最薄处30厚1:0.2:3.5水泥粉煤灰页岩陶粒找2%坡10外墙首层1、涂料饰面层初装施工2、刮外墙腻子2道3、12厚抗裂砂浆面层4、23厚抗裂砂浆,其中压入第二层耐碱玻纤网格布5、34厚抗裂砂浆,其中压入第一层耐碱玻纤网格布二层以上1、涂料饰面层初装施工2、刮外墙腻子2道3、12厚抗裂砂浆面层4、35厚抗裂砂浆,其中压入一层耐碱玻纤网格布1
13、1室外散水1、60厚C20细石砼嵌砌卵石初装施工“第2、3条”,预留60厚面层2、150厚532卵石灌M2.5混合砂浆(宽出面层300)3、素土夯实,向外坡4%台阶1、20厚麻面花岗岩板(背面满涂防污剂),水泥浆擦缝初装施工“第5、6、7条”,预留50厚面层2、素水泥浆一道3、30厚1:4干硬水泥砂浆粘接层4、素水泥浆一道(内掺5%建筑胶)5、C15细石砼基层6、300厚12%灰土分两步夯实7、素土夯实设计0.00以下装修材料、做法表(所有由中都装修单位施工)序号房间、部位重要材料、做法备注1地下一层陶粒砌块墙体1、水性耐擦洗涂料内墙4B-12、满刮2厚耐水腻子找平3、5厚1:0.5:2.5水
14、泥石灰膏砂浆找平4、9厚1:0.5:3水泥石灰膏砂浆打底扫毛或划出纹道5、素水泥浆一道甩毛(内掺510%建筑胶)砼结构墙体1、水性耐擦洗涂料内墙4B-12、满刮2厚耐水腻子找平3、满刮3厚防裂腻子分遍找平4、聚合物水泥砂浆修补墙面顶棚1、水性耐擦洗涂料棚2B-12、满刮2厚耐水腻子找平3、满刮3厚防裂腻子分遍找平4、素水泥浆一道甩毛(内掺10%建筑胶)地面1、20厚1:2.5水泥砂浆压实赶光楼2改2、430厚轻集料砼垫层砼结构墙踢脚1、6厚1:2.5水泥砂浆罩面压实赶光踢2C2、素水泥浆一道3、8厚1:3水泥砂浆打底扫毛或划出纹道4、素水泥浆一道甩毛(内掺510%建筑胶)陶粒砌块墙踢脚1、6厚
15、1:2.5水泥砂浆罩面压实赶光踢2D12、素水泥浆一道3、57厚1:3水泥砂浆打底扫毛或划出纹道4、素水泥浆一道甩毛(内掺510%建筑胶)5、原抹灰基层2地下二三层机房墙体1、木(或金属)装饰条内墙522、12(15)厚矿棉吸声板,建筑胶粘贴3、6厚1:2.5水泥砂浆找平4、9厚1:3水泥砂浆打底扫毛或划出纹道5、素水泥浆一道甩毛(内掺510%建筑胶)顶棚1、12厚矿棉吸声板,建筑胶粘贴棚17B2、5厚1:0.5:2.5水泥石灰膏砂浆找平压光3、5厚1:3水泥砂浆打底扫毛或划出纹道4、素水泥浆一道甩毛(内掺10%建筑胶)地面1、20厚1:2.5水泥砂浆压实赶光楼2D2、素水泥浆一道(内掺510
16、%建筑胶)踢脚1、6厚1:2.5水泥砂浆罩面压实赶光踢2C2、素水泥浆一道3、8厚1:3水泥砂浆打底扫毛或划出纹道4、素水泥浆一道甩毛(内掺510%建筑胶)3地下二三层卫生间结构砼墙体1、白水泥擦缝(或1:1彩色水泥砂浆勾缝)内墙38C-22、5厚釉面砖面层3、专用胶粘接层4、9厚1:3水泥砂浆打底压实抹平5、素水泥浆一道甩毛(内掺510%建筑胶)地下二三层卫生间陶粒砌块墙体1、白水泥擦缝(或1:1彩色水泥砂浆勾缝)内墙38D1-12、5厚釉面砖面层3、5厚1:2建筑胶水泥砂浆粘接层4、素水泥浆一道甩毛5、6厚1:0.5:2.5水泥石灰膏砂浆压实抹平6、8厚1:1:6水泥石灰膏砂浆打底扫毛或划
17、出纹道7、3厚外加剂专用砂浆抹基面刮糙或界面剂一道甩毛(抹前先将墙面用水湿润)8、聚合物砂浆修补墙面顶棚1、水性耐擦洗涂料棚2B-12、满刮2厚耐水腻子找平3、满刮3厚防裂腻子分遍找平4、素水泥浆一道甩毛(内掺10%建筑胶)地下二层地面1、10厚地砖,稀水泥浆擦缝楼8F2改12、素水泥浆一道3、20厚1:3干硬水泥砂浆结合层4、470厚CL7.5陶粒砼垫层5、聚氨脂防水涂料6、20厚1:2.5水泥砂浆找平地下三层地面1、10厚地砖,稀水泥浆擦缝楼8F2改22、素水泥浆一道3、20厚1:3干硬水泥砂浆结合层4、聚氨脂防水涂料5、20厚1:2.5水泥砂浆找平4地下二三层水箱间墙体1、水性耐擦洗涂料
18、内墙5C(防水卷起300mm高)2、2厚耐水腻子分遍找平3、5厚1:2.5水泥砂浆找平4、9厚1:3水泥砂浆打底扫毛或划出纹道5、素水泥浆一道甩毛(内掺510%建筑胶)顶棚1、水性耐擦洗涂料棚2B-12、满刮2厚耐水腻子找平3、满刮3厚防裂腻子分遍找平44、素水泥浆一道甩毛(内掺10%建筑胶)地面1、20厚1:2.5水泥砂浆压实赶光楼2F改12、素水泥浆一道(内掺510%建筑胶)3、30厚C15细石砼随打随抹平4、最薄处30厚C15细石砼,从门口处向地漏找1%坡5、聚氨脂防水涂料1.5厚6、20厚水泥砂浆找平压实赶光踢脚1、6厚1:2.5水泥砂浆罩面压实赶光踢2C-12、素水泥浆一道3、8厚1
19、:3水泥砂浆打底扫毛或划出纹道4、素水泥浆一道甩毛(内掺510%建筑胶)5地下二三层其它房间走道等顶棚同水箱间做法踢脚同水箱间做法砼墙体同水箱间做法陶粒砌块墙体1、水性耐擦洗涂料内墙5D1-12、5厚1:2.5水泥砂浆找平3、5厚1:1:6水泥石灰膏砂浆打底扫毛或划出纹道4、界面剂一道甩毛(甩前先将墙面用水湿润)5、聚合物水泥砂浆修补墙面地面1、20厚1:2.5水泥砂浆压实赶光楼2D2、素水泥砂浆一道(内掺510%建筑胶)三、施工组织与管理3.1、施工部署3.1.1、基本原则:1、装饰工程必须保证原有结构的安全及结构的使用功能,满足个性化的需求。2、装饰、装修施工遵循“先结构、后装修”、“先上
20、后下”、“先外后内”、“先安装、后装修”的施工原则。3、装修工程实行样板引路制,各分项各工序前先做样板,经甲方、设计、监理进行验收批准后,方可大面积施工。4、优化方案,抓住主控项目的关键工序,保证质量缩短工期的原则。5、主体与装饰交叉施工,保证安全的原则。6、装修工程工序多,各工种间要加强成品保护,避免互相破毁或损毁的现象。7、树立精品意识,提高经济效益的原则。3.1.2、施工部署:1、施工区段划分:装修阶段依据建筑面积、楼号,大体分为四个施工区,地下车库为区,8#、9#、10#楼为区,1#、6#、11#楼为区,5#、7#楼为区。各楼号以单元和自然层划分流水段,地下车库以结构施工段划分流水段。
21、保证内外两条主线:外线为屋面工程结束后,从上往下进行;内主线为二次结构、土建初装修先行,水电、设备安装穿插进行,从下往上、先里后外是关键线路。2、施工工期安排:在资金、劳动力、材料到位的情况下,整个初装修计划2023年4月15日前陆续完毕,为精装修发明条件。初装修施工计划见附页。3、初装修施工顺序:1)室外:由上至下顺序进行。屋面工程 外墙抹灰(粘贴玻纤布) 外墙腻子、涂料 台阶 散水2)室内:水电管安装 陶粒砌块墙砌筑 隔墙板安装 门框、窗框安装 墙面修补、砌块墙抹灰 地面垫层、找平层 卫生间防水 地下室墙、顶腻子及涂料,卫生间面砖 楼梯间装修、栏杆扶手安装4、重要施工部位工艺流程图:本方案
22、中对客厅、卧室、厨房、卫生间、过道、公共楼梯间、电梯厅等重要施工部位列出工艺流程图。详见图1、图2。5、垂直运送:按照公司计划安排,本项目二期工程预计2023年10月份开工,一期工程陆续在9至11月份封顶,屋面施工完毕,塔吊将拆运至二期工程中使用。室内装饰工程材料垂直运送重要以双笼施工电梯为主,外檐装修采用吊蓝,水平运送以小推车为主。根据整体计划安排,拟在结构施工至10层时,安装外用双笼施工电梯,每栋楼设两部,单笼额定载重量1T,起升速度60m/min,则可满足施工需要。1、卫生间初装修施工顺序图立管安装并打压 烟风道 中水管安装 管道井 门、窗框安装(1) (2) (3) (4) (5) 安
23、装 吊顶内管道安装 安装 墙面套方、修补并找平 二次结构施工,电气专业调整盒子穿线 (在需要做内保温的位置抹灰)在墙面上弹地面 标高控制线 水平管安装 地面垫层 平、立面防 闭水 灯具安装 (6) (7) (8) (9) (10) (11)地面清理 施工 水层施工 实验 (精装后)2、厨房初装修施工顺序图立管安装并打压 烟风道安装 中水管安装 管道井 门、窗框安装(1) (2) (3) (4) (5) 吊顶内管道安装 安装 墙面套方、修补并找平 二次结构,电气专业调整盒子穿线 (在需要做内保温的位置抹灰)在墙面上弹地面 标高控制线 水平管安装 地面垫层施工 门窗扇 灯具安装 (6) (7) (
24、8) (9) (10) 地面清理 (一次性压实抹平) 安装 (精装后) 3、起居室、卧室装修施工顺序图 隔墙板安装 二次结构砌筑 基层解决 水暖管 水暖管 门窗框 地面垫层 灯具安装(1) (2) (3) (4) (5) (6) (7) (8) 安装门窗框 抹灰 安装 打压 安装 找平层二次结构,电气专业调整盒子穿线4、电梯厅及走道装修施工顺序图 封闭电梯门 封管井楼面 安装管井隔墙板 安装管井、走道门框(1) (2) (3) (4) (5) 管井内线槽、管道安装 砌筑、抹灰、层箱安装 墙面修补并套方 地面清理 地面垫层施工 墙面顶棚甩毛、 (6) (7) (8) (9) 弹地面标高控制线 基
25、层找平 图15、楼梯间初装修施工顺序图 楼层门封闭 安装楼梯连接件 墙面找平、套方 地面面层抹灰(1) (2) (3) (4) (5) 顶棚修补找平 6、首层大堂初装修施工顺序图 台阶砌筑(含回填土) 二次结构砌筑、抹灰 墙面、顶棚修补、套方(1) (2) (3) (4)基层垫层 门框安装 封电梯门及首层过道7、室外散水施工顺序图 素土夯实 150mm厚卵石灌填M2.5混合砂浆 (1) (2) (3) 找坡4% (宽出面层300mm)8、屋面施工顺序图上人屋面: 铺保温板 最薄处30厚1:0.2:3.5水泥 40厚细石砼垫层 防水层(1) (2) (3) (4) (5)粉煤灰页岩陶粒,找坡2%
26、 (随打随抹,一次性找平) 3厚隔离层 1:3干硬性水泥砂浆 铺卧彩色水泥砖 (5) (6) (7) (8) (麻刀灰或纸筋灰) 图2 6、样板间装修安排:根据集团规定,样板间选在8#楼、10#楼的四层A单元,根据结构施工进度和结构验收情况,样板间初装计划于8月底完毕;公司决定在11#楼四层再做同样板间,于8月底完毕。目前,样板间初装队已经进场,正做前期准备工作。样板间进度计划见附表。为了便于客户参观现房装修情况、增长销售量,各户型家具应提前考虑。3.2、施工管理3.2.1、工程目的1、质量目的:分项分部工程一次验收合格率100%,观感评估得分率大于90%,质量保证资料齐全,工程一次交验合格。
27、2、安全目的:杜绝重大伤亡事故,轻伤事故率控制在1.5以内,争创北京市安全文明工地。3、工期目的:2023年8月插入2023年46月陆续完毕(含二次结构及初装修)3.2.2、管理体系我公司严格实行项目经理负责制,组建土建、机电、装饰一体化的总承包项目经理部,全权负责本项目全过程、全面的施工管理工作。严格履行总承包职责,实现统一计划协调、统一现场管理、统一组织指挥、统一对外联络。在质量管理上,坚持质量第一;在施工管理上,实行每周例会制,协调解决施工中存在的问题,制定施工总进度计划、阶段施工进度计划、实行月报和周报,以保证工期总目的的实现;在技术管理上,坚持技术先行,技术与施工相结合,方案优化的原
28、则,技术资料准确且与工程同步,保证竣工验收一次通过;在安全、消防、环卫、场容管理上,保证施工安全进行,项目的安全目的得以实现。3.3、施工组织3.3.1、施工准备:1、技术准备:1)认真审核施工图纸,列出装饰明细单,并按设计图纸收集相关的标准、图集、施工规范,认真进行图纸会审,解决设计没有明确的如用材、规格、色彩、做法等,积极与设计公司、甲方联系,以免因图纸问题影响施工。2)为装饰队伍及材料选购招投标做技术分析,材料性能报告等工作。3)编制较全面、具有可操作性的施工方案,认真审核并完善施工技术交底,积极指导施工。4)对于验收规定较高的初装交精装部分,负责对重要工长、质检员、分包施工队交底。2、
29、材料准备:1)提前拟定材料厂家,做好加工定货工作。目前,隔墙板、烟风道、防水材料、水电管材、管线等厂家和选材等招标工作已完毕,应尽快组织材料陆续进场;暖气片、防火门、铝合金门窗已提材料计划,正在组织招标。外立面施工由外保温厂家完毕。外墙涂料根据设计规定,提前做选材工作。2)提前做好材料计划准备工作,大量地面陶粒砼、车库细石砼由厂家统一组织供应,厨房、卫生间、公共走道内细石砼在现场搅拌,水泥、砂、石膏、界面剂以及各种辅材、小型材料已提材料计划,尽快组织进场。3)装修材料应严格按设计规定,严格实行招投标制度,严把材料验收关。装饰、装修材料选择要先定样板,定标前组织有关人员对厂家进行考察、后定货;样
30、品要经设计、建设单位认可才干选购,对不合格或标准较低的材料,严禁使用在工程上。4)材料进场应在监理工程师的见证下,取样复试,实验合格后报监理验收审批后方可用于工程中。3.3.2、重要机械设备准备计划:装修工程中机械重要为外用电梯、砂浆搅拌机,每栋楼设2台外用电梯,每栋楼各设1台SJL350砂浆搅拌机。其它小型设备机具可随时购买,或根据协议由施工队自备。机械设备使用计划见附表。3.3.3、劳动力准备计划:考虑到装修工程专业性强、技术含量高,为优质完毕施工任务,在装修施工前,应进行劳务招标,在保证劳动力数量的同时,规定投标的施工队必须有相应的施工资质,有相称的施工经验,有一定的技术装备和经济实力,
31、中标后不得再行转包。通过工效分析和参照公司经验,本公司拟投入4家初装修施工队(不含其它专业施工队)。目前,初装修队伍已进场,做前期准备工作,劳动力计划见附表。(略)3.3.4、初装修阶段施工现场总平面布置:初装修阶段在主体施工现场布置的基础上做适当调整,塔吊随着主体结构封顶屋面施工的完毕拆除,调到二期工程使用;结构阶段模板堆放场地改为装修材料堆放场地,钢筋堆放场地改为砂浆搅拌场地。生活区临设随二期工程开工,择地重建。外装修采用吊蓝操作施工,内装修采用外用电梯经室内通道将材料运送至操作面。外装修工程由上而下进行,其它工程和空调外机埋件、外机和栏杆安装等也应随着进行,以免影响吊蓝的拆除。现场平面布
32、置图详见附图。(略)3.3.5、初装修工程进度见附表。(略)四、初装修重要施工方法4.1重要施工顺序4.1.1.、综合重要流水线: 水电管线结构验收 外墙保温修补与门窗安装 屋面工程 室外装修 地面湿作业 室内装修抹灰湿作业 踏步、台阶、散水4.1.2、外装修顺序:外墙保温修补,外檐抹灰,刷涂料,外窗框安装自下往上,外窗玻璃自上往下,门头 散水 台阶。 外装修时应着重注意以下几点: A、为提高外檐观感,要突出“线”。横竖拉线弹线,以“线”控制,以“线”带“面”。特别大角要弹垂直线,保证建筑物装修面垂直。B、窗口两侧弹垂直线,保证窗角平直;层间及窗上、下口弹水平线,控制窗口标高,同时用来控制外檐
33、分格缝的水平。 C、为满足使用功能规定,滴水槽、压顶等细部节点要做到合理施工。 4.1.3、内装修顺序:按立隔墙板 地面 墙面 顶棚的总顺序,同时满足“先户内后楼梯踏步、先湿作业后干作业、先做立管线后抹灰、先基层后面层、先水电后油漆粉刷,灯具、水嘴等安装”。 内装修重要施工工序:放线 立隔墙板(填充墙砌筑) 立门窗框 贴饼 冲筋(需抹灰时) 门窗口收口 管线安装 楼地面垫层 墙面和顶棚基层解决 养护 楼地面找平 安装门窗扇 安装玻璃 灯具、水嘴等安装。4.1.4、屋面工程:保温层 页岩陶粒找坡豆石砼找平层 防水层 隔离层 镶铺地砖4.2二次结构重要施工方法4.2.1隔墙板安装本工程厨房卫生间隔
34、墙为90mm厚轻质GRC隔墙板,起居室、卧室为增强水泥石膏板,分户隔墙采用植物纤维增强板。4.2.1.1材料规定:a、规格:标准板长24003000mm、宽590595mm、厚90mm(局部管井60mm厚),其它用于一般隔墙门窗框板及异型板按设计图纸由分包单位进行加工。b、技术规定:抗弯荷载2.0G(G为板材的重量单位:N); 单点吊挂力800N; 收缩率0.08%。c、水泥类胶粘剂:初凝时间0.5h;粘结强度1.0MPa。d、耐碱玻纤带及玻纤布:100、200宽;吊重80g/m2,8目/in。断裂强度:25mm100mm布条,径向300N,纬向150N。4.2.1.2施工工艺:a、隔墙板安装
35、前,每层楼层要在顶板及地面弹出墙身线及门窗洞口位置线,并经复核符合图纸规定;楼层表面应清理干净。其中,增强水泥石膏板在安装前,应提前将板底100高范围内,均匀满刷两遍防水涂料,晾干后备用。b、弹好线后,在顶板及相临结构墙上,沿隔墙板中线预设“U”型钢卡。安装隔墙板时,在板的上端及侧边满涂粘结剂,将板对正钢卡立起,用撬棍撬起板的下端,板底缝隙30mm,使板与上下位置线对齐,用靠尺找平找垂直,随即插入木楔楔紧。然后安装第二块板(在板的上端及侧边满涂粘结剂),使两板接缝挤紧,用靠尺找平找垂直,刮去挤出的多余粘接胶浆。其他板依次进行安装。c、板下端的缝隙采用C20豆石砼堵实抹平,待豆石砼达成一定强度(
36、养护不少于7天)后,撤出木楔,并将孔洞堵实。转角及接缝解决时,平面接缝在凹槽底部涂刷粘结剂,粘贴宽为100mm玻纤布条,干后用腻子将槽刮平,重新涂刷粘结剂,粘贴200mm宽玻纤布条(两侧各100mm宽),干后才干进行大面积抹灰刮腻子找平工序。d、线管、盒、埋件留设:按电气安装图划线,线管必须顺条板的孔铺设,严禁横铺和斜铺。厨卫间吊挂部位用手电钻钻孔,严禁剔凿。管线的洞大于30mm时,采用C20豆石砼填实、表面采用1:2.5水泥砂浆抹平,并在表面涂刷粘接剂、粘贴玻纤布条,做法同板与板接缝解决。e、超高层、局部隔墙板底需要穿冷凝水管部位:涉及:地下一层、各楼的十五层、顶层、机房层,穿起居室内空调冷
37、凝水管的隔墙板。地下一层解决措施:地下一层的结构层高为3350,地下一层隔墙板安装前,提前15天在隔墙板位置的下部,砌筑370高120宽的灰砂砖台、砖台上浇筑50mm厚90mm宽C20豆石砼带,待C20豆石砼带养护7天后,进一步校核位置线,然后安装隔墙板(隔墙板高为2900mm)。顶层解决措施:各楼的顶层净高超过厂家板模的最大值,其中,11#楼顶层的结构层高为3150mm(楼梯间顶层层高为3100mm),其它各楼顶层的结构层高为3200mm(楼梯间顶层层高为3150mm)。顶层的隔墙板,所有采用同标准层板,在隔墙板的底部设90mm宽的C20豆石砼带(砼带的高度=结构层高结构板厚标准层隔板的高度
38、30mm)。机房层解决措施:各楼机房层的层高为4500mm。机房层的楼梯间内的正压送风管井,采用90厚的加气砼砌块砌筑。规定:每隔9001000mm高,设一道50高同墙宽钢筋砼带,内设6拉接筋。先在结构墙体上弹出管井壁的位置线,验收合格后,在结构墙上每隔9001000(加气砼砌块的接缝处)锚入膨胀螺栓,砌筑至钢筋砼带位置时,将拉接筋与膨胀螺栓焊牢。浇筑砼带,强度达成7MPa后,再继续砌筑上部墙体。顶层和机房层楼梯之间的隔墙采用90厚的加气砼砌块砌筑。规定:在踏步段的两端设90400构造柱,构造柱的立筋为612,箍筋为8间距200,构造柱立筋与踏步及机房层顶板采用长120mm的膨胀螺栓连接牢固;加气砼砌块砌筑时,在机房层楼面处设一道300高的圈梁,圈梁内设412主筋,箍筋为8间距200,往上每隔9001000mm高,设一道50高同墙宽钢筋砼带,内设6拉接筋;圈梁与钢筋砼带内的主筋都要锚入两端构造柱内35d。十五层解决措施:5#、7#、9#、11#楼十五层的结构层高为3050mm,1#、6#、8#、10#楼十五层的结构层高为3100mm。规定:分别在隔墙板位置
