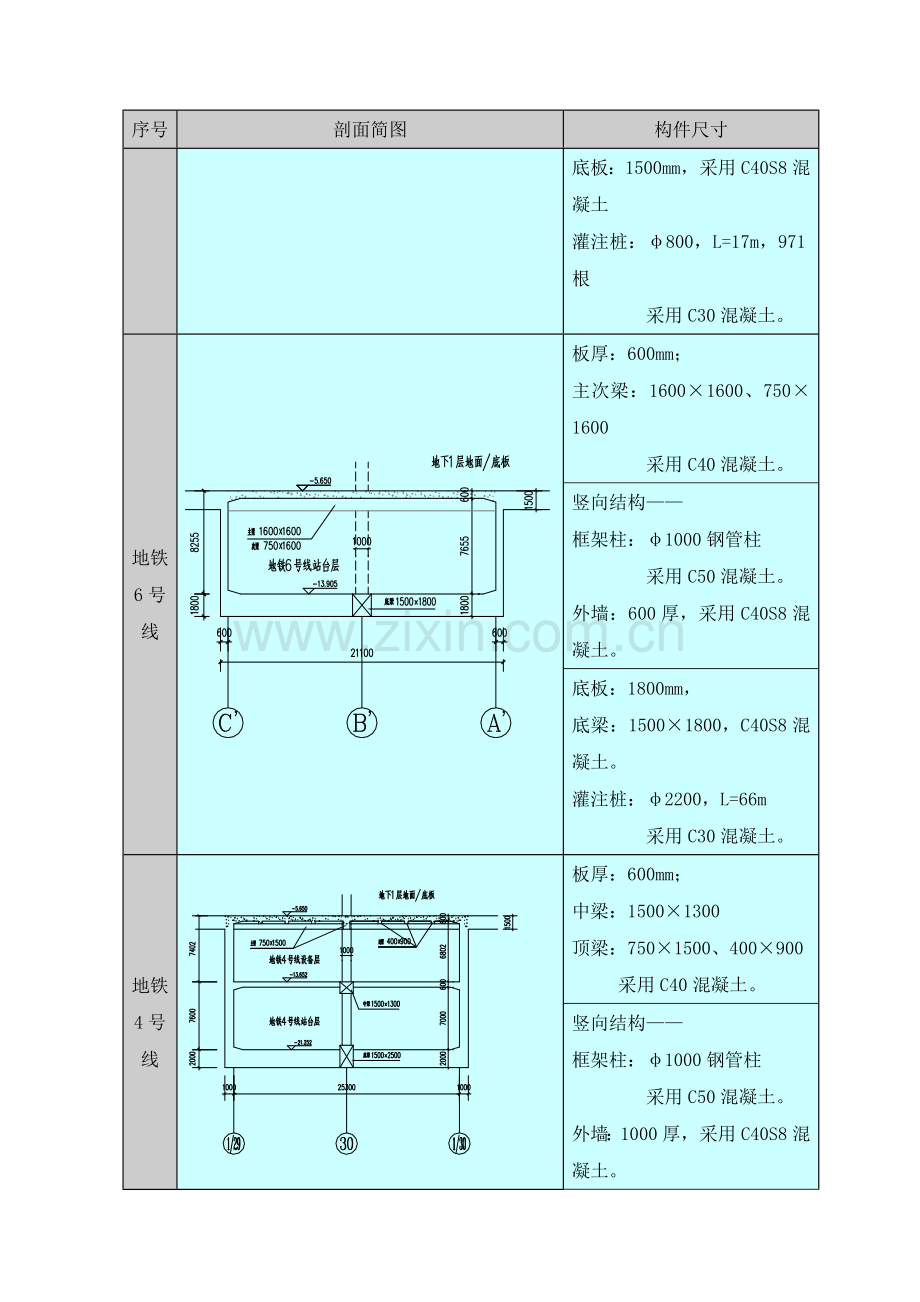

1、混凝土工程施工工艺和方法3.5.3.1 混凝土工程简介本标段重要由4个单体工程组成南广场地下停车场及公共换乘区工程、地铁6号线、地铁4号线、西青道下沉东段工程。许多部位属超长、超厚结构,经归纳总结,其典型构件截面尺寸和混凝土强度等级如“表3.5.3-1 主体结构工程构件表”所示:表3.5.3-1 主体结构工程构件表序号剖面简图构件尺寸南广场地下停车场及公共换乘区工程板厚:300mm;主梁:8502400、10001500、7501500次梁:5501200、4501000转换梁高:7504000均采用C40混凝土。竖向结构框架柱:12001200、100010001200、1000采用C40混

2、凝土。外墙:700厚,采用C40S8混凝土。底板:1500mm,采用C40S8混凝土灌注桩:800,L=17m,971根采用C30混凝土。地铁6号线板厚:600mm;主次梁:16001600、7501600采用C40混凝土。竖向结构框架柱:1000钢管柱采用C50混凝土。外墙:600厚,采用C40S8混凝土。底板:1800mm,底梁:15001800,C40S8混凝土。灌注桩:2200,L=66m采用C30混凝土。地铁4号线板厚:600mm;中梁:15001300顶梁:7501500、400900采用C40混凝土。竖向结构框架柱:1000钢管柱采用C50混凝土。外墙:1000厚,采用C40S8

3、混凝土。底板:2023mm,底梁:15002500,C40S8混凝土。灌注桩:2200,L=98(66)m采用C30混凝土。西青道下沉东段工程单箱四室8.5+13.5+13.5+8.5顶板/底板厚度1000mm顶梁/底梁厚度10001400框架柱:5001100外墙800mm,中隔墙500mm均采用C40混凝土灌注桩:1000,L=821m采用C30混凝土。U型槽底板厚度分1000、800、500三种;侧壁厚1000。3.5.3.2 施工组织流程由于轨道交通地铁4号线设备层顶板、6号线顶板与南广场地下停车场及公共换乘区的结构底板为同一标高(-5.650m),且地铁4号线采用盖挖逆作法施工,6号

4、线、西青道下沉工程采用明挖法施作,所以大体分为4个大区穿插组织进行。1 流水段的划分公共换乘区结构底板-5.650标高处:公共换乘区分为南北两个大区共计17个小段;地铁4号线分为五个施工段;地铁6号线分为四个施工段,根据施工流水段的划分安排混凝土分项工程的流水段,并在各施工段分界处设立温度后浇带(地铁4、6号线设立沉降缝),其底板结构混凝土组织顺序如图3.5.3-1、2所示。计划从2023年6月初插入西青道底板大体积混凝土施工,同时,为了兼顾南广场公共换乘区和地铁4、6号线主体结构的正常施工,需保存临时道路,因此,西青道先施工S1-18S1-14段隧道和东侧U形槽段主体结构,待S-14段主体结

5、构施工完毕,防水及土方回填后,将临时道路转移至S-14段隧道上方,再组织S1-13/12/11段隧道主体结构的施工,图3.5.3-3所示。图3.5.3-1 地铁4、6号线、公共换乘区结构底板(-5.650标高)砼浇筑顺序图公共换乘区结构顶板5.600/3.100标高处:根据温度后浇带和西站主楼与南广场之间的沉降缝将公共换乘区分24个小段;西青道下沉路按设计沉降缝位置,分为18个小段,公共换乘区顶板结构与西青道下沉路平行组织施工,如图3.5.3-3所示。图3.5.3-2 地铁4、6号线、公共换乘区结构底板(-5.650标高)施工分区图图3.5.3-3 公共换乘区顶层结构(5.600/3.100)

6、、西青道施工分区图2 施工缝留置位置地铁4号线采用盖逆法施作,此工艺规定墙体需设立4条水平施工缝,如图3.5.3-4所示;地铁6号线采用正施法施作,单由于其层高较高、结构构件较大,我们也设立了2条水平施工缝。每条水平施工缝内,均安装中埋式钢边橡胶止水带,并在侧墙铺贴防水加强层,如图3.5.3-5所示。图3.5.3-4 地铁4号线逆作施工缝留设示意图图3.5.3-5 地铁6号线施工缝留设示意图公共换乘区结构底板约有22023,超厚超长、面积较大,且与地铁4、6号线顶板结构紧密连接,未避免温度应力集中和不均匀沉降引起结构裂缝,我们设立了若干条后浇带。为了保证后浇带的施工质量,我们采用快易收口网作为

7、模板,其力学性能优良、自重轻,成型效果好(混凝土凝固后无需剔凿),如图3.5.3-6所示:图3.5.3-6 后浇带快易收口网加固示意图3 施工关键技术规定1) 本工程部分结构构件属超长、超大、超厚结构南广场地下停车场及公共换乘区工程施工范围为132.65175.5m,需留设施工缝或后浇带,涉及“有补偿收缩混凝土”施工;2) 底板厚度有1000mm、1500mm、1800mm、2023mm四种,涉及“大体积混凝土”施工。施工中的混凝土连续浇筑措施、减少混凝土水化热措施、混凝土测温技术和控制温差措施是混凝土施工的施工要点之一。3) 本工程部分钢管柱混凝土强度等级为C50高抛免振自密实混凝土,其配合

8、比设计的基本思绪是对影响混凝土性能的矿物组成、材料形态、外加剂的全面优选和试配。在此分项工程施工前,必须配置出填充性良好、高抛不离析的自密实混凝土。4 资源组织在混凝土施工前,为保证混凝土施工顺利进行,必须做好各项资源安排与准备,涉及布置好混凝土施工机械和小型机具、性能检查,准备混凝土施工需要的各种防雨雪材料、混凝土养护材料,安排充足的混凝土施工操作人员、管理人员等。我方将具体考察市区现有混凝土供应商,从中选择混凝土质量好,供应量有保证的供应商,并报监理、项目管理单位、业主审定。混凝土施工所需的重要人、材、机资源情况详见表3.5.3-2所示。表3.5.3-2 混凝土施工资源需用量序号内 容数

9、量备 注1人员管理人员6人/班浇筑量大、协调难度大时适当增长混凝土操作人员15人/泵班卸料、前台布料、振捣、抹光人员两班倒辅助人员8人/班钢筋、模板维护工,水电维护工塔吊、布料机操作人员每一机械每班2人机械数量视浇筑情况而定输送泵操作人员1人/泵班实验检测人员2人/班普 工5人/班2设备机具混凝土搅拌输送车10辆/泵搅拌站至至现场,数量视浇筑量大小调整混凝土输送泵3台拖式泵通过泵管泵送混凝土至浇筑层,46m汽车泵浇筑地铁4线-、段,灵活机动。混凝土布料杆3台(HG15,R=15m)混凝土布料至浇筑部位 泵管200m /泵(125)插入式振动器45套(50)混凝土振捣30套(30)平板振动器6台

10、3材料混凝土养护用材料据养护面积而定 塑料薄膜、阻燃草帘被等3.5.3.3 施工方法与工艺1 工艺流程2 施工准备1) 技术准备各项技术准备内容详见表3.5.3-3所示。表3.5.3-3 混凝土施工技术准备序号类别工作内容1熟悉技术资料明确掌握施工工艺仔细研究图纸及施工技术规定,掌握混凝土各种参数和业主对混凝土施工方面的规定。收集并了解混凝土施工的规范、规程,作为混凝土施工的依据和标准。针对本工程混凝土施工的实际情况,结合各项标准、图纸设计、业重规定,编制具体的专项的混凝土施工方案和作业指导书,并在施工前向业主代表提交,业主代表审核批准后方可实行。技术交底:根据图纸和施工方案组织分级技术交底,

11、涉及混凝土浇筑平面布置、浇筑方向、操作要点、施工注意事项,以及混凝土施工质量、安全、工期、文明施工等规定。在每次浇筑混凝土前,必须将混凝土的标号、浇筑部位、浇筑数量、混凝土坍落度、初凝时间、是否掺加掺和料和外加剂、混凝土罐车数量等规定告之搅拌站,搅拌站必须及时提供混凝土配合比、试配结果、原材检查报告等资料,我方将报送业主代表和监理单位审核。2混凝土配合比设计本工程混凝土标号有C30、C40、C50等,抗渗标号有S6、S8,在施工前要根据设计规定和施工现场条件拟定混凝土配合比,并适时调整。配合比设计根据国家现行标准普通混凝土配合比设计技术规程(JGJ55-2023)进行配合比设计,由实验室和商品

12、混凝土搅拌站根据混凝土的不同标号和性能规定进行试配。选择合适的混凝土材料本工程混凝土材料必须符合国家和行业相关材料规范、行业标准以及天津市的有关规定。控制碱骨料反映配合比设计本工程设计年限为12023,建筑结构安全等级为一级。规定混凝土最大水灰比、最小水泥用量、最大氯离子含量和最大碱含量符合混凝土结构设计规范(GB500102023)第3.4.2条的规定,详见表3.5.3-4。规定采用低碱水泥、低碱外加剂和低碱活性集料配制混凝土,应对混凝土的碱含量做出评估。抗渗混凝土本工程地下室底板和外围结构混凝土均为抗渗混凝土,为满足其抗渗功能,必须对混凝土增长特别规定。高强自密实混凝土本工程钢管混凝土柱C

13、50高强自密实混凝土。对水泥、粗细骨料、外加剂、掺和料必须严格选择。高强混凝土配合比根据规定规定试配和拟定后,还应用该配合比进行不少于6次的反复实验进行验证,其平均值不应低于配制强度。泵送混凝土本工程混凝土结构中的混凝土均采用泵送,在选择材料和进行混凝土配合比设计时满足混凝土拌合物的可泵性。大体积混凝土:地铁4、6号线和公共换乘区结构底板分别为2023mm、1800mm、1500mm,属大体积混凝土,选用低水化热水泥。表3.5.3-4 混凝土碱含量规定环境类别最大水灰比最小水泥用量(kg/m3)最大氯离子含量(%)最大碱含量(kg/m3)一0.652251.0不限制二a0.602500.33.

14、0b0.552750.23.02) 原材料准备高强混凝土原材料除满足普通混凝土的一般规定外,还应满足以下规定:表3.5.3-5 混凝土原材料质量规定序号砼原材料质量规定1水泥选用质量稳定、活性较高、需水量低、流变性能好的P.O42.5普通硅酸盐水泥。其中C3S含量55%,C2S含量25%,C3A含量8%,游离氯化钙、镁的成分越少越好,碱含量0.6%的低碱水泥。细度模数适中,没立方水泥用量控制在450550kg之间。2砂子河砂,细度模数2.603.20,含泥量2.0%,内照射指数与外照射指数均1.0%区中砂,且为非碱活性或低碱活性集料(B类)。砂率通过试配拟定,一般控制在0.30.35之间。3石

15、子粗骨料的性能对高强混凝土的抗压强度及弹性模量起到决定性的制约作用,应选用坚硬密实的石灰岩、花岗岩、玄武岩等,粒形与级配合格,525mm连续粒级碎石。含泥量1.0%,泥块含量0.50%,针、片状颗粒含量15%,压碎指标值10%,内照射指数与外照射指数均1.0%的石灰岩碎石,且为非碱活性或低碱活性集料(B类)。对碎石的岩石立方体抗压强度实验结果不应小于混凝土设计规定强度的1.5倍。4掺合料掺加硅粉、提高水泥活性,增强混凝土强度,使用时必须通过实验拟定。5外加剂采用氨基磺酸盐或萘系非引气型高效减水剂,掺量一般为水泥的0.82%,减水率大于20%,收缩率比120%,不含氯离子和氨根离子,且对钢筋无锈

16、蚀作用。同时掺加少量缓凝剂,掺量一般为水泥的0.010.08%,以填补因掺加高效减水剂而引起的塌落度损失过快的缺陷,控制初期水化,增长后期强度。6水采用符合现行国家标准混凝土拌合用水标准的饮用水。3) 现场准备浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的混凝土垫块或塑料卡是否垫好,墙、柱等模板应在清除杂物等后再封闭。并办完隐、预检手续,涉及钢筋、模板、预留预埋等内容,在砼浇筑期间要做好钢筋和预埋件的成品保护工作。明确混凝土罐车的行走路线,提前与市政、交通、电力、自来水公司及政府有关部门取得联系,建立良好的协作关系,保证道路畅通,水电供应正常。浇筑混凝土用的架子及马道已

17、支搭完毕,泵管已搭设完毕并经检查合格,检查现场临时水电、照明、通讯等辅助措施的准备情况。3 混凝土供应及运送为保证混凝土的连续浇筑和及时供应,我们计划选择的几家供应商均在工程附近15公里范围内。具体规定:(1)根据混凝土浇筑部位、方量等参数计算出混凝土罐车用量,提前协调混凝土供应商,并编号标记。(2)当气候有变化时,规定混凝土搅拌站提供不同温度下、单位时间内的塌落度损失值,以便现场可以掌握混凝土罐车在现场的停置时间,保证混凝土自出机到浇筑完毕控制在初凝时间内,并保证浇筑作业面前后覆盖搭接符合规范规定,不出现“冷缝”。(3)现场调度与混凝土搅拌站调度要随时保持联系,保证混凝土供应速度。(4)严格

18、执行混凝土进场交货检查制度。由商品混凝土搅拌站人员向现场混凝土工长指派的人员逐车交验,交验的内容有目测混凝土外观色泽、有无泌水离析,实验员对每车的坍落度进行取样实验,是否符合商品混凝土小票规定的技术规定,并作好记录。混凝土供应与输送流程见图3.5.3-8所示。搅拌站搅拌商品混凝土工地现场卸料混凝土罐车运送 混凝土输送泵泵送布料机布料至浇筑部位塔吊吊斗吊至浇筑部位混凝土泵管输送不合格合格图3.5.3-8 混凝土供应与输送流程现场检查(5)泵管布置泵管布置原则:必须坚持“路线短、弯道少、接头严密”的原则。泵管由地面向下布置,大坍落度的混凝土拌合物就有也许在倾斜管段内产生因自重向下滑流。此时,应在倾

19、斜管的上端设排气阀,当向下倾斜管段内有空气段时,先将排气阀打开,压送排气,在下倾斜管段内充满混凝土拌合物,从排气阀排出砂浆时,再关闭排气阀进行正常压送。在向下泵送,地上水平管段轴线应与Y形管出料轴线垂直。见图3.5.3-9所示。为了保证混凝土立管的稳定性,从出土口内侧搭设临时架体,如图3.5.3-10所示。图3.5.3-10 逆作施工甭管加固图4 混凝土浇筑及振捣混凝土浇筑流程:混凝土浇筑流程详见图3.5.3-11所示。清理杂物,润湿模板沿同一浇筑方向退泵布料分段分层浇筑、分段分层振捣控制面标高或抹平收光图3.5.3-11 混凝土浇筑流程1) 浇筑一般规定在浇筑工序中,应控制混凝土的均匀性和密

20、实性。混凝土拌合物运至浇筑地点后,应立即入模。在浇筑过程中,如发现混凝土拌合物的均匀性和稠度发生较大的变化,应及时解决。在浇筑竖向结构混凝土时,布料设备的出口离模板内侧面不应小于50mm,并且不向模板内侧面直冲布料,也不得直冲钢筋骨架;浇筑混凝土时应分段分层连续进行,浇筑层高度应根据混凝土供应能力、一次浇筑方量、混凝土初凝时间、结构特点、钢筋疏密综合考虑决定,一般为振捣器作用部分长度的1.25倍。本工程竖向结构每层浇筑高度控制在400mm以内。当水平结构的混凝土浇筑厚度超过500mm时,如底板、深梁等,可按1:61:10坡度分层浇筑,且上层混凝土应超前覆盖下层混凝土500mm以上,如图3.5.

21、3-12所示。振捣点成梅花式布置,各点错开图3.5.3-12 竖向结构砼浇筑分层厚度和振捣点布置示意浇筑混凝土应连续进行。如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕。间歇的最长时间应按所用水泥品种、气温及混凝土凝结条件拟定,一般超过混凝土的初凝时间应按施工缝解决。浇筑混凝土时应观测模板、钢筋、预留孔洞、预埋件等有无移动、变形或堵塞情况,发现问题应立即解决,并应在已浇筑的混凝土初凝前修整完好。混凝土在浇筑及静止过程中,应采用措施防止裂缝。在浇筑与柱和墙连成整体的梁和板时,应在柱和墙浇筑完毕后停歇11.5h,使混凝土获得初步沉实后,再继续浇筑,以防止接缝处出现

22、裂缝。2) 逆施法侧墙混凝土浇筑本工程地铁4号线采用盖挖逆作法施工,先施工地下一层顶板,随后施工地下一层底板,然后施工顶板与底板之间的侧墙,侧墙混凝土的浇筑采用地泵进行实行,按后浇带的位置分块浇筑,浇筑方法见图3.5.3-13所示:图3.5.3-13 逆作侧墙混凝土浇筑示意图混凝土的配比按一般泵送混凝土考虑,在理场应经常抽测混凝土的坍落度,坍落度在182cm为宜。要特别注意混凝土的摊铺高度,一般以50cm为宜,做到四周混凝土均匀上升。混凝土浇捣到投料口时,应注意混凝土的两次浇捣,即第一次浇捣混凝土,稍停半小时至1小时(依气温而决定间隔时间)再振捣一次,有助于接缝处混凝土密实。在每段内衬的分缝处

23、,下段侧模要高出上段混凝土30cm。作为混凝土的投料口,投料口的宽度应依据泵车软管直径而定,一般宜大于20cm,混凝土应浇至投料顶,依靠30cm的压差,使接缝处混凝土密实,拆模之后投料口一圈混凝土形成环形牛腿,在混凝土强度达成75%后,应及时凿除。3) 基础底板混凝土浇筑:基础底板浇筑采用斜面分层浇筑,“分段定点、一个坡度、薄层浇筑、循序推动、一次到底”,具体详见大体积混凝土施工方案。4) 柱混凝土采用分层浇筑,布料机配合泵送或塔吊吊斗吊运,同一排柱从两端向中间同时开始。5) 梁板混凝土采用泵送,布料机配合布料,梁板同时浇筑,由一端开始用“赶浆法”,即先浇筑梁,根据梁高分层浇筑成阶梯形,达成板

24、底位置时再与板一起浇筑。6) 地下室外墙及剪力墙混凝土采用泵送、布料杆配合布料,或者在汽车泵直接泵送布料,分层连续浇筑。7) 振捣一般规定混凝土振捣工具采用插入式振捣器,使用时应快插慢拔,插点要均匀排列,逐点移动,按顺序进行,不得漏掉,做到均匀振实。移动间距不大于振捣作用半径的1.5倍(一般为3040cm)。振捣上一层时应插入下层510cm,以使两层混凝土结合牢固。振捣时,振捣棒不得触及钢筋和模板。采用插入式振捣器时,振捣时间一般为1530s,并且在2030min后对其进行二次复振,以消除混凝土结构面层中的汽泡。8) 基础底板及厚楼板,采用直径50mm的棒式振动器进行振捣,插点间距为30040

25、0mm。振动棒按三道布置,详图3.5.3-14所示。后振捣棒中振捣棒前振捣棒图3.5.3-14 混凝土浇筑振捣棒布设位置示意图9) 柱、墙混凝土采用分层(不大于400mm)浇筑分层振捣,使用50和30插入式振捣器插入下一层厚度不小于5cm,振捣棒不得触动钢筋和预埋件。图3.2-93 柱混凝土振捣示意图10) 梁混凝土采用直径50和30插入式振捣器时振捣,梁柱、梁墙节点处钢筋较密,混凝土振捣可采用直径较小的30的振动棒进行振捣。11) 楼板混凝土采用插入式振捣器及平板振捣器振捣,先用插入式振捣器顺浇筑方向边浇筑边振捣,振捣时振捣棒移动间距控制在400mm左右,振点应均匀排列、逐点移动、顺序进行、

26、不得漏掉,第一次振捣后隔2030分钟用平板振捣器进行二次复振平板振捣器移动方向应垂直于浇筑方向且压边至少100mm以上。5 混凝土养护与拆模控制1) 混凝土养护本工程根据不同季节、不同构件采用针对性的养护工艺,在常温条件下,混凝土的养护一般采用浇水养护或喷洒养护液。对柱墙竖向混凝土,拆模后用麻袋或塑料薄膜进行外包并浇水养护,如图3.5.3-15所示。图3.5.3-15 PVC喷淋养护梁、板等水平结构的混凝土进行保水养护,必要时在其上面盖塑料布或阻燃草帘子,防止水分蒸发过快而使混凝土失水,同时在梁板底面用喷管向上喷水养护。底板表面覆盖阻燃毛毡、塑料薄膜蓄水进行养护,梁板覆盖保水薄膜浇水养护。对地

27、下室有抗渗规定的混凝土养护时间不小于14d;对普通混凝土养护时间不小于6d;后浇带处混凝土养护时间不少于28d。大体积混凝土的养护必须考虑控制温差的措施并通过计算拟定其养护措施。当结构施工处在冬期施工阶段时,为了减小热量的散失过快,采用综合蓄热法施工,在墙、柱、梁板等处的模板背楞间隙处塞阻燃聚苯板。各部位混凝土浇筑完毕后,在其混凝土表面要覆盖塑料薄膜和阻燃草帘。如图3.5.3-16所示。图3.5.3-16 混凝土水平构件蓄热保温养护示意图2) 拆模强度的控制侧模以拆模不损坏混凝土表面及棱角控制拆模时间。顶板拆模应在混凝土达成下表中强度以后方可拆除。表3.5.3-6 混凝土构件拆模强度规定序号构

28、件名称设计强度等级百分率1板跨度2m50%2跨度为大于2m小于8m75%3梁跨度为8m及小于等8m75%4承重结构跨度大于8m100%5悬臂梁和悬臂板100%根据同条件养护试压报告,混凝土强度达成规定期,经监理批准方可拆除。结构施工处在冬期施工阶段时,在拆除墙、柱、梁、板模板时,混凝土强度必须达成受冻临界强度4Mpa方可拆模;同时,模板和附加的保温板在混凝土达成规定强度,并冷却到5后方可拆除;拆模时混凝土温度与环境温度差大于20时,拆模后的混凝土表面应及时覆盖,使其缓慢冷却。由于在结构施工过程中,梁板构件除承受设计荷载外,还要承受施工荷载,即上部结构施工中的所有荷载,故在考虑梁板结构拆除时间时

29、,除混凝土强度达成设计规定外,当上部施工荷载大于设计荷载时,要计算混凝土梁板承受上部施工荷载的规定,验算拆模后梁板的承载力从而拟定拆模时间。为了保证安全,悬挑楼板的模板及支撑架必须在混凝土达成设计强度并且不承受大于设计荷载以外的荷载时方可拆除。6 混凝土成品保护混凝土浇筑前,在预留钢筋上缠绕塑料膜防止钢筋被混凝土污染,柱墙拆模后用塑料护角条对柱、墙及门窗洞口处混凝土阳角部分进行成品保护;对楼梯踏步采用满铺木胶模板进行保护。楼板浇筑完混凝土达成强度以后,方可允许操作人员在上行走,进行一些轻便工作,但不得有冲击性操作。如下图所示。图3.5.3-17 上人警示示意图对阳角等易碰坏的地方,应当有保护措

30、施。墙、柱阳角、楼梯踏步用硬塑料条或小木条包裹进行保护,满堂架立杆下端垫木枋。运用结构做支撑支点时,支撑与结构间加垫木方。 图3.5.3-18 柱、墙、楼梯踏步成品保护要保证钢筋和垫块的位置对的,不得踩楼板、楼梯的分布筋、弯起钢筋,不碰动预埋件和插筋。在楼板上搭设浇筑混凝土使用的浇筑人行道,保证楼板钢筋的负弯矩钢筋的位置。不用重物冲击模板,人员上下应搭设脚手板,保护模板的牢固和严密。在浇筑混凝土时,要对已经完毕的成品进行保护,对浇筑上层混凝土时流下的水泥浆要派专人及时清理干净,洒落的混凝土也要随时清理干净。冬期施工在已浇的楼板上覆盖时,要在脚手板上操作,尽量不踏脚印。3.5.3.4 混凝土施工

31、技术、质量保证措施1 混凝土浇筑前的质量预控详见表3.5.3-7、8:表3.5.3-7 混凝土搅拌、运送过程质量监控表序号监控项目监控措施1原材料的选用监控尽也许采用同一厂家、同一牌号的水泥;尽也许采用旋窑生产的水泥;与水泥生产厂家保持良好的联络,及时将使用情况反馈给生产厂家,并规定其及时提供必要的信息等,以利于搅拌站及时采用相应的工艺应变措施;将水泥强度富余量、水泥强度标准差、标准稠度用水量、初终凝时间、对多数减水剂的适应性和经时坍落度损失率等技术指标相结合,综合评价水泥质量的优劣。2设备监控管理定期对称量系统用砝码校验,遇质量异常波动时应及时复验,以保证混凝土按配合比准确地计量,同时必须保

32、持控制室、各称量控制系统的清洁,必须经常进行维护和保养,以保证生产控制系统的正常运营;认真做好搅拌机的维修保养工作,保证搅拌机及其附件的完好,保证搅拌系统各项使用功能的正常。在强制式搅拌机加装HC-1型混凝土稠度仪,实现混凝土塌落度自动实时调整,同时派专人负责测试搅拌后的混凝土塌落度。3人员的管理和培训建立健全各级岗位经济责任制和一系列规章制度,明确规定各级岗位对商品混凝土质量应负的责任,做到奖罚分明;必须选用胜任的技术负责人作为技术带头人和质量管理者,开展技术培训工作。4商品混凝土配合比的控制管理掌握原材料的品种规格、技术性能、质量及其波动情况、供应能力和价格等技术经济数据;掌握季节和天气情

33、况(晴雨天、温湿度、日夜温差、风向、风速等);混凝土在生产前必须通过严格而系统的试配实验,并且区分实验室与现场施工环境的差别,取得良好的实验效果,经技术负责人(总工程师)审核后才干应用于生产。砂、石堆场必须有良好的排水设施,以免料堆底部积水,在使用铲车上料或皮带上料时易导致砂、石含水率波动较大,水灰比不准,混凝土拌合物和易性及强度都无法保证;砂、石必须按品种、规格分隔堆放,严防混料,避免影响混凝土配合比的准确执行;各种材料应标记清楚,特别是水泥、粉煤灰、外加剂贮缸,进料口应加盖上锁,并由专人管理,以防止进错料或受污染;生产前应先由实验室检测砂、石的含水率,同时观测砂的细度模数、级配及石的粒径、

34、粒形、级配等情况,相应调整生产配合比;操作人员必须严格按照实验室签发的配合比进行操作,并由电脑控制系统控制生产,实时记录称量数据,以备核查;5生产工艺、运送过程监控应视搅拌机的类型、实际搅拌效果、混凝土运送时间、坍落度大小等情况而设定搅拌时间;在生产过程中,搅拌站质检员及操作员必须经常目测混凝土的坍落度及和易性,如发现异常现象须立即进行检测;控制运送时间,一般运送时间宜控制在2小时内,从装料至卸料一般不得超过4小时;重载搅拌车的筒体不得停止转动,以避免混凝土在运送过程中产生离析、分层等现象。表3.5.3-8 混凝土进场质量监控表序号监控项目监控措施1施工现场的技术监控1) 调度和管理人员应及时

35、了解路途的交通情况,与现场加强沟通,妥善安排车辆,并且提醒现场做好一切施工准备工作,保证搅拌车到达现场后,可以及时浇筑,泵送施工应在45分钟内卸料结束,直卸(塔吊)施工的应在60分钟内卸料结束;2) 搅拌车到达现场后不准随意加水,卸料时假如混凝土坍落度偏小,可采用减水剂后掺法,添加适量的高效减水剂和少量水,在搅拌筒内进行2分钟的高速搅拌,搅拌均匀后方可卸料;3) 混凝土取样应随机进行,并在一车混凝土卸料过程的1/43/4之间取样,按规范制作试件,妥善养护,否则该试件强度不能作为鉴定商品混凝土是否合格的依据。4) 标养、同条件试块的留置,同时留置二种条件下的试块,用来判断商品混凝土质量及结构实体

36、的强度相符性,现场设立测温装置,并建立标养与同条件养护试块的相关曲线。1) 把好五关、监督三不准:即原材料检查关、配合比设计关、计量关、混凝土搅拌时间关、坍落度及强度关,不合格的材料不准使用,计量不准的设备不准生产,不合格的混凝土不准出厂,保证商品混凝土符合质量规定。2) 通过对原材料和新拌混凝土的质量检查和生产全过程的质量监督,及时掌握混凝土的质量动态,发现问题,采用措施解决,防止发生工程质量事故,使混凝土的质量处在稳定状态。3) 逐车测试混凝土性能,测定混凝土塌落度、塌落扩展度,并记录出厂时间、进场时间、卸料时间、卸料完毕时间、使用部位等,便于质量追溯。4) 搅拌过程原始资料的收集、整理,

37、每次浇注所用混凝土,搅拌过程实际计量值需要提供电子版或纸质文档,作为存档资料备查。2商品混凝土的质量检查监控5) 现场做好商品混凝土资料的收集、整理工作,规定每次浇筑混凝土,开盘鉴定应随第一车混凝土到场,并将混凝土配合比申请单及时上报监理单位。混凝土小票现场指定专人收集,混凝土浇筑完毕后,及时做好混凝土小票分析。6) 现场质量检测,每次混凝土施工时,至少抽查二车混凝土校验每方混凝土质量,作为验证搅拌站计量精度符合规定与否的证明。测试混凝土的综合性能,及时推定混凝土强度,对不符合规定的混凝土,立即退回。2 混凝土裂缝控制本工程基础底板为防渗混凝土,我们将采用措施防止混凝土开裂,具体大体积混凝土防

38、裂措施措施详见表3.5.3-9所示。表3.5.3-9 大体积混凝土防裂控制措施序号大体积混凝土防裂控制措施1减少水泥水化热和变形,控制混凝土的水化升温。2减少混凝土温度差,控制混凝土内部和表面的温度的差值。3加强施工中的温度控制,延缓降温速率、减少混凝土收缩。4改善约束条件,削减温度应力。通过后浇带的设立,放松了约束限度,减少每次浇筑长度的蓄热量,防止水化热的积聚,减少温度应力。5提高混凝土的极限拉伸强度。6选择良好级配的粗骨料,严格控制其含泥量,加强混凝土的振捣,提高混凝土密实度和抗拉强度,减小收缩变形,保证施工质量。7对于泵送混凝土,水灰比不易达成抱负状况,为了加强混凝土的密实度,进一步提

39、高混凝土抗渗、抗裂能力,施工中采用二次振捣工艺,保证上下层混凝土在初凝前结合良好。8浇筑后及时排除积水,加强初期养护,提高砼初期或相应龄期的抗拉强度和弹性模量。9砼泌水解决和表面解决:及时排除砼在振捣过程中产生的泌水,消除泌水对砼层间粘结能力的影响,提高砼的密实度及抗裂性能;浇筑砼的收头解决也是减少表面裂缝的重要措施,因此,基础底板在砼浇筑后,用长刮尺刮平,在初凝前再由抹灰工人逐步压光。防止大体积混凝土开裂的关键是减少混凝土水化热,采用的措施见表3.5.3-10。表3.5.3-10 减少大体积混凝土水化热措施序号减少水化热措施1充足运用混凝土的后期强度,减少每立方米混凝土中水泥量。根据实验每增

40、减10Kg水泥,其水化热将使混凝土的温度相应升降1。2使用粗骨料,选用粒径较大、级配好的粗细骨料;控制砂石含泥量;掺加粉煤灰等掺合料或掺加相应的减水剂、缓凝剂,改善和易性、减少水灰比,以达成减少水泥用量、减少水化热的目的。3在拌合砼时,还可掺入适量的微膨胀剂,使砼得到补偿收缩,减少砼的温度应力。 大体积混凝土施工的另一个一个关键是控制大体积混凝土内外温差,采用措施见表3.5.3-11所示。表3.5.3-11 大体积混凝土温差控制措施序号温差控制措施1在混凝土入模时,采用措施改善和加强模内的通风,加速模内热量的散发。2选用低水化热或中水化热的水泥品种配制混凝土。3混凝土浇筑后,做好混凝土的保温保

41、湿养护,缓缓降温,充足发挥徐变特性;减低温度应力,采用措施保温覆盖。4采用长时间养护,合理拆模时间,延缓降温时间和速度,充足发挥砼 “应力松驰效应”5加强测温和温度监测与管理,实行信息化控制,随时控制混凝土内的温度变化,内外温差控制在25以内,及时调整保温及养护措施,使混凝土的温度梯度和湿度不至过大,以有效控制有害裂缝的出现。 6合理安排施工程序,控制砼在浇筑过程中均匀上升,避免混凝土拌合物堆积过大高差。4 高强混凝土施工的质量控制1) 高强度我们所要得到的高强度目的,必须以满足常规施工工艺为前提条件。在本工程现高强度的重要手段是依靠新型高效减水剂和优质的矿物掺合料,进行原材料的合理搭配和配合

42、比的优化设计,优先对混凝土的强度指标予以保证,然后在考虑其它相关性能。重要采用的技术措施有:(1)选用质量稳定、需水量低、流变性能好、活性较高的P.O42.5水泥,规定水泥28d抗压强度50N/mm2。(2)选用质地坚硬、清洁、级配良好的粗细骨料,其中细骨料为中粗砂,粗骨料为山碎石,含泥量、泥块含量、压碎指标满足规定。(3)选用粉煤灰掺合料。(4)选用新型聚羧酸系高性能减水剂,规定减水率20%。2) 高工作性高工作性涉及高流态及良好的保持性两个方面,是高性能混凝土的另一重要特性。这里的高流态必须是以优良的工作性为前提条件的,也就是说拌合物出机坍落度至少达成220mm以上,且粘度适宜,没有离析、

43、泌水现象,在23h内工作性能基本保持不变。为此我们采用了以下这样几项措施:(1)掺入高效减水剂,以保证在用水量不大于180kg/m3时坍落度仍满足220mm以上。(2)在高效减水剂中掺入特殊的保塑组分,以保证混凝土在出机3h内坍落度损失率10。(3)粗骨料选用级配良好的525mm山碎石,细骨料选用中粗砂,选用合适的砂率,以进一步改善混凝土的粘聚性和保水性能。(4)C50自密实混凝土入模坍落度:240260mm,扩展度600700mm,T500流动时间:25s;C60混凝土入模坍落度200220mm、扩展度550mm、坍落倒流时间12s(坍落度筒倒置,一次装满混凝土后的排空时间)。(5)运用大掺

44、量粉煤灰,解决混凝土粘聚性高、泵送阻力大的难题。3) 凝结时间凝结时间是新拌混凝土的一项重要技术参数,它一方面影响到混凝土的施工工艺和质量,另一方面还影响到混凝土硬化后的质量,比如抹面、拆模、养护等都与其凝结时间有关。为了达成已拟定的指标,我们采用的措施是:掺入缓凝剂和一定数量的矿物掺合料,以求尽量推迟混凝土的初凝时间。缓凝剂的掺量通过实际测试拟定。4) 水化温升水泥与水反映放出的热量会使混凝土温度升高,在混凝土体内产生温度应力,当温度应力大于拉应力时,混凝土就会开裂。所以,必须严格控制混凝土的水化温升。由于高强度等级混凝土胶凝材料总量较高,因此温升较高及其峰值出现较早可以说是一般高强混凝土的

45、负面特性,也是高强混凝土产生裂缝的重要因素之一,对混凝土耐久性能影响很大。我们采用的措施是:(1)在满足强度的前提下尽也许地减少单方水泥用量,单方混凝土中水泥用量不超过400kg/m3,胶凝材料总量不超过550kg/m3。(2)掺入优质粉煤灰掺合料100kg/m3。(3)掺入保塑剂与缓凝剂。(4)掺加新型高效减水剂。5) 体积稳定性与耐久性混凝土体积稳定性与耐久性是紧密相连的,稳定性好也就是膨胀与收缩小,不产生宏观有害裂纹(缝)。在允许荷载长期作用下不发生有害变形或破坏,这重要取决于耐久性的好坏;同时稳定性好对耐久性也有巩固和提高的作用。为了提高体积稳定性和耐久性,我们采用了如下措施:(1)选

46、择非碱活性或低碱活性骨料。(2)使用低碱水泥,减少水泥用量,掺加部分缓凝剂,严格控制混凝土水化温升。(3)克制和防止碱集料反映的发生。碱集料反映是水泥中的碱性氧化物和活性骨料之间发生的化学反映,该反映会使硬化后的混凝土发生肿胀破坏,严重影响混凝土的使用寿命。我们在选材时,一是选择活性成份含量低的砂石;二是选择质量稳定,含碱量较低的水泥和高效减水剂;三是掺加优质矿物掺合料克制碱集料反映。5) 拟选用混凝土配合比高强混凝土柱、钢骨自密实混凝土拟采用的配合比见表3.5.3-12:表3.5.3-12 拟采用高强、自密实混凝土配合比序号强度等级每方混凝土材料用量(kg/m3)每方混凝土碱含量(kg/m3)P.042.5水泥粉煤灰砂子525mm石灰岩碎石水聚羧

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
