结构方案评审办法
总则
1、目的
方案阶段是设计管控的关键阶段,结构设计方案是否合理,将对开发的的成本和工期影响巨大。结构方案设计管理采用方案内部评审及外部评审结合的管理办法。
为明确方案评审的时间节点。方案评审的关键要件,集团和城市公司的的工作职责与工作内容,建立切实可行的业务流程,确保项目工程质量安全,制定本办法。
2、适用范围
本办法适用于xx开发或代建的所有项目的基坑支护、基坑降(排)水、桩基及地基处理(含试桩及检测)、土方开挖、地下室及主体方案评审。

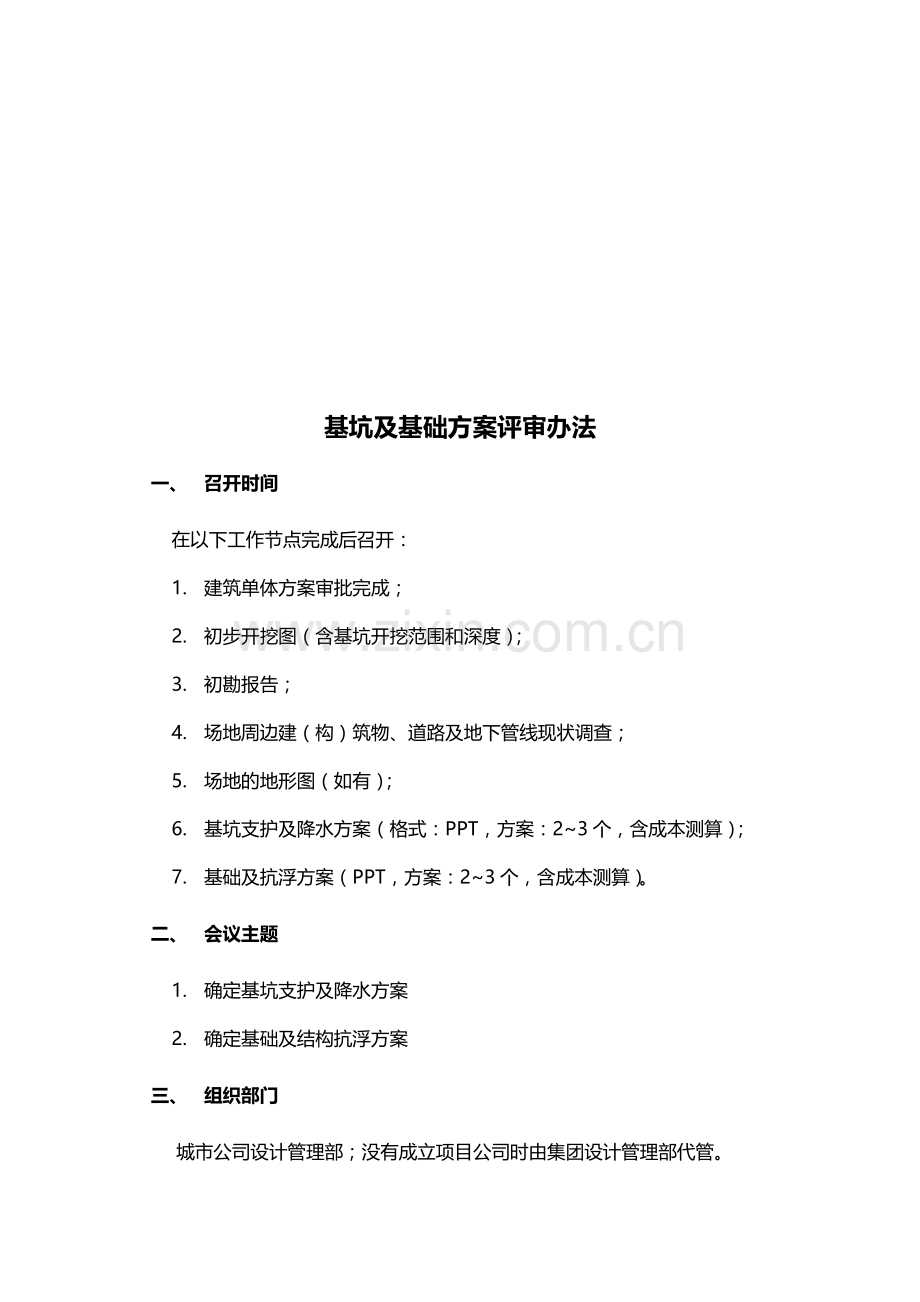

基坑及基础方案评审办法
1.1
一、 召开时间
在以下工作节点完成后召开:
1. 建筑单体方案审批完成;
2. 初步开挖图(含基坑开挖范围和深度);
3. 初勘报告;
4. 场地周边建(构)筑物、道路及地下管线现状调查;
5. 场地的地形图(如有);
6. 基坑支护及降水方案(格式:PPT,方案:2~3个,含成本测算);
7. 基础及抗浮方案(PPT,方案:2~3个,含成本测算)。
二、 会议主题
1. 确定基坑支护及降水方案
2. 确定基础及结构抗浮方案
三、 组织部门
城市公司设计管理部;没有成立项目公司时由集团设计管理部代管。
四、 主持人
集团设计管理部结构专业负责人
五、 参会部门及人员
1. 集团设计管理部、工程管理部、成本管理部;
2. 城市公司设计部、工程部、成本部;
3. 工程地质勘察单位;
4. 基坑支护设计单位;
5. 施工图设计单位
6. 结构设计条线全员/外邀专家(具体及专家人数根据项目复杂程度确定)。
六、 议程/议题
1. 城市公司介绍项目概况;
2. 工程地质勘察单位介绍地质情况;
3. 各设计单位分别介绍基坑支护、降水和基础方案,专家提问;
4. 结构设计条线全员/外邀专家对基坑支护、降水及基础方案进行评审;
5. 集团结构专业负责人做总结发言,并安排城市公司就相关未尽事宜进行落实和反馈;
6. 形成评审意见书,当场签字确认;
7. 城市公司整理相关意见和会议纪要,发送各相关部门邮件确认;
8. 城市公司发起OA流程提交会议成果。
七、 会议成果
评审意见书、会议纪要、会议签到表。
主体结构方案评审办法
1.1
一、 召开时间
在以下工作节点完成后召开:
1. 单体方案深化(含内部业态)确定
2. 工程地质勘察报告(详勘)完成
3. 结构方案设计(含计算)完成(格式:ppt)
二、 会议主题:确定结构方案
三、 组织部门
城市公司设计管理部;没有成立项目公司时由集团设计管理部代管。
四、 主持人
集团设计管理部结构专业负责人
五、 参会部门及人员
1. 集团设计管理部、工程管理部、成本管理部;
2. 城市公司设计部、工程部、成本部;
3. 工程地质勘察单位
4. 施工图设计单位
5. 结构优化单位(如有)
6. 结构设计条线全员/外邀专家(具体及专家人数根据项目复杂程度确定)。
六、 议程/议题
1. 城市公司介绍项目概况。
2. 工程地质勘察单位介绍地质情况
3. 施工图设计单位介绍结构方案。
4. 结构设计条线全员/外邀专家对方案进行讨论评审。
5. 集团结构专业负责人做总结发言,并安排项目公司就相关未尽事宜进行落实和反馈;
6. 形成专家意见书,当场签字确认。
7. 城市公司整理相关意见和会议纪要,发送各相关部门邮件确认;
8. 城市公司发起OA流程提交会议成果。
七、 会议成果
评审意见书、会议纪要、会议签到表。
方案内部评审意见书
方案名称
设计单位
评审日期
城市公司
结构负责人意见
明确推荐方案
概括项目情况,对各个方案进行简要综合比较
结构负责人签字
工程负责人意见
负责人签字
成本负责人意见
负责人签字
附件
需要列明附件名称
集团
结构负责人意见
负责人签字
工程负责人意见
负责人签字
成本负责人意见
负责人签字
附件
需要列明附件名称
备注
方案专家评审意见书
工程名称
工程地点
方案名称
设计单位
评审日期
评审意见:
论证专家签字
姓名
工作单位
职务/职称
电话号码
专家签字
