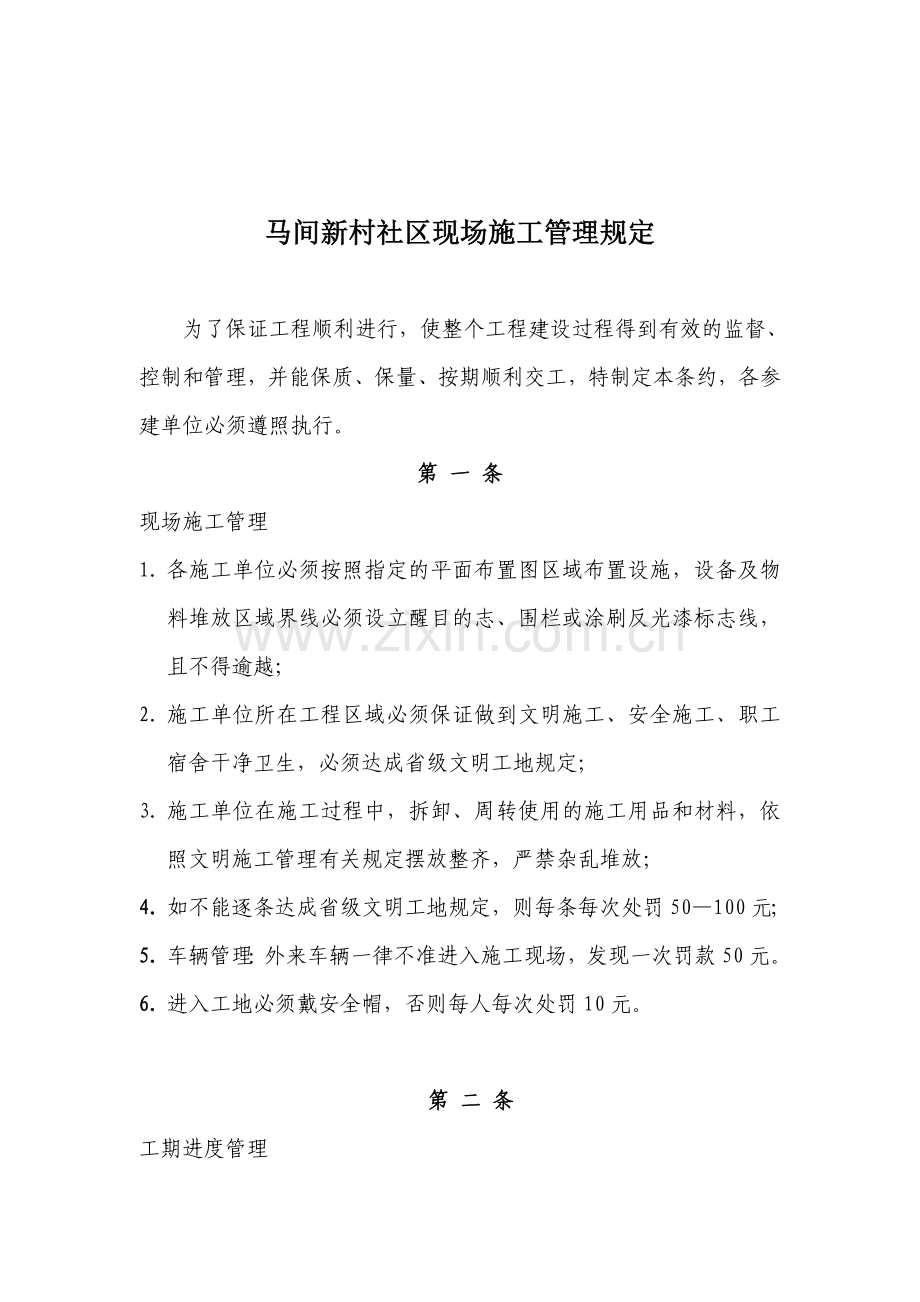

1、马间新村社区住宅楼工程现场管理规定焦作市正坤建设工程监理有限公司马间新村社区项目监理部马间新村社区现场施工管理规定为了保证工程顺利进行,使整个工程建设过程得到有效的监督、控制和管理,并能保质、保量、按期顺利交工,特制定本条约,各参建单位必须遵照执行。第 一 条 现场施工管理1. 各施工单位必须按照指定的平面布置图区域布置设施,设备及物料堆放区域界线必须设立醒目的志、围栏或涂刷反光漆标志线,且不得逾越;2. 施工单位所在工程区域必须保证做到文明施工、安全施工、职工宿舍干净卫生,必须达成省级文明工地规定;3. 施工单位在施工过程中,拆卸、周转使用的施工用品和材料,依照文明施工管理有关规定摆放整齐,
2、严禁杂乱堆放;4. 如不能逐条达成省级文明工地规定,则每条每次处罚50100元;5. 车辆管理:外来车辆一律不准进入施工现场,发现一次罚款50元。6. 进入工地必须戴安全帽,否则每人每次处罚10元。第 二 条工期进度管理 1. 依据工程施工协议对总工期的规定,承建单位应相应编制出工程施工网络控制计划,并绘制出图表报送建设(监理)单位;2. 根据现场施工条件,设计变更以及气候等因素,施工单位对施工设计的变动及调整应及时向监理单位申报,批准后方可按调整后的施工计划实行;较大的变动必须经业主书面批准;3. 施工单位严格履行报验、报检程序,验、检结果应及时反馈至监理单位;4. 施工单位应准时报送单位工
3、程的周、月形象进度和完毕施工计划工程量记录报表,各项数据必须真实、准确;5. 施工单位必须准时参与由建设、监理单位组织的有关现场会议,及时沟通工程进度情况,积极参与各方协调管理,保证工程施工的连续性;6. 做好工程进度管理的工作和业务记录,控制或减少影响工期进度的不利因素影响,保证工期进度按计划实现。7. 若不能按批准的计划完毕相应工作,除不可抗力的因素外,每次处罚10002023元;第 三 条现场施工质量管理1. 依据建设工程施工承包协议规定的质量目的,监理单位对工程施工实行全过程监督和检控管理;2. 施工单位必须遵照其完整的质量保证体系实行对施工项目从施工准备、过程管理与控制、竣工验收等各
4、阶段向建设、监理单位提供实行方案和具体文献资料并向建设行政主管部门备案;3. 施工单位必须积极配合建设、监理单位对拟用于工程建设的建筑材料及构配件的检查和实验监督、严格执行建筑材料实验,检查规程和管理规定;4. 施工单位必须严格按照施工工艺和操作规程进行施工,对从事特殊作业、工序、检查和实验员必须通过资格认证,坚持持证上岗,特殊工种岗位资格证书报监理单位备案;5. 监理对工程项目实行现场质量检查,重要针对开工前、工序交接、隐蔽工程,停复工前后、分项、分部工程竣工以后以及成品保护等方面的检查,施工单位必须经监理单位检查认可、认证、签署相关检查、验收记录后,方可进行后续工作的进行;6. 施工单位要
5、切实做好成品保护工作,根据不同施工阶段向监理单位报送成品保护措施,并配合监理单位监督、检查成品保护情况;7. 施工单位认真做好现场施工质量记录和相关文献、资料的收集、整理工作,保证各项文字、数据等真实、完整、准确,接受监理单位的审核、检查,保证工程技术档案资料齐全;8. 根据相应的季节和天气变化,施工单位必须具有满足工程施工工艺的方法、方案,以保证工程正常、保质进行;9. 如不能按以上条款组织施工和生产,则每次每条罚款10002023元;第 四 条安全、文明施工管理1. 施工现场合有施工单位必须认真贯彻执行“安全第一、防止为主”的安全生产方针,建立、健全安全生产领导组织和各级安全生产责任制度;
6、2. 对在施工现场直接从事生产作业涉及劳动密集、机械、物资比较集中档危险场合,施工单位必须明确负责人,采用切实可行的防范措施,并向监理单位提供资料进行备案;3. 施工单位在施工过程中严格执行操作规程,特种作业人员必须取得劳动监察部门核发的安全操作合格证,坚持持证上岗;4. 施工单位负责对进场施工作业人员进行安全教育,认真做好劳动保护工作,教育生产作业工人对的使用劳动保护用品;5. 施工单位在施工过程中,规定分别用于重要危险部位设立安全装置和措施,如:“四口”、“五临边”、机具、暂设电器、高压容器等部位。6. 施工单位必须依照国家及有关标准规定,在易于发生安全事故处设立危险警示标志,任何人不得擅
7、自损坏和转移;7. 施工单位针对施工现场安全生产的责任必须贯彻到人,必须定期、不定期进行安全检查,认真作好检查记录,规定具体、具体并配合监理单位的监督和检查;8. 施工单位必须建立、健全文明施工管理组织、岗位责任制度和相应的检查奖罚制度,严格贯彻执行上级主管部门指定的建设工程施工现场文明施工管理的相应规定;9. 施工现场严格按照施工总平面图进行布置,规定施工单位由建筑物内外、上至作业面下到地下室、仓库、每个工位、办公室、加工场、堆料场等物区各个角落,作到道路通道畅通、安全设施齐全,各种标示牌醒目、清楚,整个场区人尽其材,物尽其用,保持最佳施工环境;10. 施工单位认真作好消防安全工作,严禁明火
8、作业靠近易燃、易爆物口:安全防火设施必须按照规定设立消防用品,配备可靠、齐全;11. 施工现场的各施工单位,必须认真作好安全防卫工作;12. 施工单位要作好文明施工管理活动的记录,并针对文明施工管理岗位责任贯彻情况,进一步开展文明施工活动,健全文明施工管理资料的收集整理,规定各项检查资料内容完整、签字手续齐全;13. 违反以上每一条处罚款200500元;14. 进入施工现场必须戴安全帽,违反者管理人员一次罚款50元,操作人员一次罚款10元。第 五 条例会管理制度1. 施工现场协调会议由监理单位定期或不定期主持召开。参与会议的单位和有关人员必须准时出席,不迟到、不早退,特殊情况导致休会、缺席、暂
9、停会议等,由会议主持人拟定处置方法,必须参与会议的人员有业主方负责人或工地代表,项目总监或总监代表,施工单位项目经理或项目副经理、技术负责人、安全员。2. 会议议程由监理单位拟定。根据建设工程惯例,参与会议单位按顺序发言,与会者要遵守会议秩序,语言文明、行为得体、礼貌;3. 会议期间任何人不得扰乱会场秩序,如因此导致不良后果的,责任由肇事者承担;4. 会议所产生的会议纪要,由监理单位及时发放与会单位,会议产生的会议纪要、决议和决定视为工程施工执行文献,任何与会单位无权拒绝执行。5. 会议进行期间四周所有通讯设备,均要调至无声状态,以保持会议正常进行;6. 违反上述每条罚款100200元;第 六
10、 条施工现场检查评选制度1. 施工单位认真履行在施工过程中对现场施工质量、安全、文明施工等要素的检查工作,并作好检查记录,每月25日报建设、监理单位;2. 检查周期根据常规每月一次,如需增长检查次数,由施工单位结合实际进行调整,并每月25日向建设、监理单位报送检查报表;3. 检查内容记录、规定项目具体、全面、责任明确到人,签字齐全,并符合施工程序和时间顺序;4. 依据现场检查月报表,建设、监理单位将其重要检查项目进行复查贯彻,保证施工现场检查制度的连续开展;5. 现场检查评选活动,由建设、监理单位组织,采用现场检查评选月报与建设、监理单位复查记录进行综合评估、标准分为优良、合格、不合格三级;6
11、. 建设、监理单位根据现场检查评选结果,通过现场协调会议进行通报,采用奖优罚劣的方式,促进项目建设的正常进行;7. 现场文明施工管理,要作到每月检查一次,解决一次,平行检查,出现问题,及时解决。8. 违反报送时间规定,后果由施工单位承担,并每次罚款200500元;第 七 条罚则1. 例会制度:1. 1每周周五15:00开会,总监不能参与会议必须向甲方代表请假,总监请假后由总监代表主持工程例会,参与人员需在例会签到表上签字,会议地点定在工地现场会议室;1. 2参与会议人员:业主方专业负责人或业主代表,施工单位项目经理、项目技术负责人、安全员、质检员、总监(或总监代表)及相关人员;1. 3会议程序
12、及内容:一方面由项目经理报告上周工作总结,进度完毕情况与周计划相比较,分析质量,安全施工情况,下周工作计划安排,需业主、监理解决的问题。项目经理的报告应以书面形式在会议前交业主方负责人、总监(或总监代表),施工方项目部人员做补充发言;另一方面由业主方发言,讲明对各方的规定,对已施工部位质量的见解,及对工期的规定等,最后由总监或总监代表做上周总结,提出下周工作要点和会议解决的内容,会议产生的会议纪要参与会议人员要签字、盖章,并视为工程施工执行文献;1. 4第一次会议纪要由监理方整理打印,由监理方发送各单位签收,若因特殊因素会议不能召开,监理方另行告知。例会人员必须准时到会签到,不得无端不到、早退
13、、迟到。如因特殊情况不能参与者,需提前向总监或总监代表请假,违者罚款100元。若会议迟到、早退处50元罚款,罚款需当天交业主代表;逾期不交者加倍罚款,或从工程款中十倍扣除;2. 文明施工管理办法:施工方任何人员施工期间必须服从监理方及业主方人员的指挥,若不服从或争吵闹事者对该项目部处以500元罚款,若辱骂监理及业主方人员的将对其处以5000元的罚款,并令当事人无条件离开现场,否则将对该项目部进行510倍处罚;3. 进度计划管理:3.1 施工方准时报周计划、月计划,周计划需在例会当天上报监理和业主,每月25日报上月形象进度完毕情况及下月的施工进度计划,计划应报监理和业主审核执行;3.2 施工进度
14、的周计划由于施工自身没有完毕的,给予500元罚款,连续两周未完毕计划的罚款1000元;假如未完毕月计划的罚款2023元,连续两个月未完毕月计划的给予5000元的罚款,并停工等候解决;3.3 安排计划时应满足工程的需要,周计划应满足月计划,月计划要满足总计划规定。若计划未准时报送每延期一天处以200元的罚款。4. 工程材料、实验管理办法:4.1工程材料进场时先向监理方申请进场,工程使用的材料进场后24小时内需将名称、规格、数量、产地书面报告监理方验收,否则处以1000元的罚款,并限期补报;4.2施工中使用的材料未经检查验收或验收结果未出或实验合格报告单未交监理验收,便在工程上投入使用的,将每次处
15、以5000元罚款,并根据施工现场情况进行返工解决;4.3实验不合格的材料必须在24小时内清除出现场。否则延期一天罚款500元。5. 各种报验管理办法:5.1施工方应按有关规定及时向监理方报送各自必要的材料,在报送各种工程报验单及材料报验单前,应一方面通过自检和项目检查评估并签字、盖章,然后由质检员或技术负责人报送监理方;5.2工序验收时施工方技术负责人、质检员及相关人员必须参与,并在相关资料上现场签字,否则监理方可拒绝接受和复验;6. 监理程序管理办法:严格坚持上道工序未经验收合格,不准转入下道工序施工的规定,如有违反程序者给予每次1000元罚款,并限期补报:如发现私自隐蔽,施工单位必须无条件
16、返工,并按5000元每次进行罚款。7. 钢筋工程管理办法:7.1进场钢筋必须建立挂牌制度,按规格、钢筋品种分别堆放,堆放地点,应选择干燥场合,并离地1020cm,露天堆放应加以覆盖。所有钢筋必须在进场24小时内将材料合格证、钢筋规格、型号、批号,报送监理方,由双方有资格人员现场取样送实验室复试,复试报告未出之前所运钢筋一律不得使用,否则,将视情节轻重对施工单位处以300010000元罚款;7.2绑扎前钢筋表面应清洁,无油渍、漆污和浮皮铁,焊接钢筋在焊接处必须除锈去污,否则罚款每次每处1000元,并做返工解决;7.3钢筋规格、品种不符合图纸规定的,未经技术部门和设计单位批准,一律不得代用,否则罚
17、款3000元并停工整顿;7.4钢筋焊接前,必须进行试焊,合格后方可施焊。焊工必须有焊工操作上岗证,并在规定范围内操作,否则罚款每人每次1000元。7.5钢筋的绑扎头,搭接长度应符合设计及规范范围,各受力钢筋之间的绑扎接头均应错开,柱子、剪力墙预留插筋的规格,位置准确,锚固长度符合设计规定和规范规定,否则罚款每处1000元,并返工解决;7.6钢筋绑扎与安装前应清理基层和模板内的垃圾、杂物,并完毕模板内侧涂刷隔离剂工作。(假如使用砖砌代模,需要面层抹灰),否则罚款每次每处1000元,并返工解决;7.7筏板上下层钢筋用马凳筋支撑牢固,其规格、间距符合设计规定,绑扎网和钢筋骨架的几何尺寸偏差满足设计规
18、定和规范规定,否则罚款每次每处1000元并返工解决;7.8钢筋的砼保护层厚度应符合设计及规范规定,否则罚款每次每处3000元,并返工解决;7.9钢筋工程未经监理检查合格,不得隐蔽,否则罚款5000元,现场砂石不得使用其它劣质材料,否则所施工部位无条件返工;8砼工程8.1砼级配由施工员、实验员根据设计规定拟定,其中任何一种材料(涉及水)不得随便增减。材料必须按拟定配比严格过秤,雨天施工须定砂含水量,调整水灰比,当砼中加外加剂时,其掺量必须精确称量,掺加方法和规定,必须符合技术规定,否则罚款每次5000元,并返工解决;8.2砼浇筑过程中要经常检查保护层垫块,是否脱落或损坏,并及时解决,以保证钢筋位
19、置对的和避免露筋,否则罚款1000元。8.3凡砼振好后,必须用木抹子压抹整理,把砼表面压抹平整,否则每次罚款1000元;8.4浇捣砼应连续进行,当必须间歇时,其间歇时间应在前层砼凝结之前,将次层砼浇筑完毕,否则每处罚款5000元,并返工解决;8.5砼浇捣完毕后,应及时采用养护措施,否则罚款每次每处500元,并负责取样检测;8.6凡砼施工必须由专人负责制作试块,试块必须在浇捣地点制作,取自所浇捣构件的砼,试块与构件同期养护,试块捣固按实验规定方法,制作试块时,施工单位要及时告知监理到现场,否则所做试块一律不予认可,当发现对制作试块弄虚作假者,将对施工单位处以每次5000元罚款;8.7试块取样数量
20、按规定进行,试块必须编号,注明构件编号、部位、砼标号、施工日期等,试块养护期满时应及时送到法定或规定的材料实验室复试,否则罚款每次1000元;8.8砼应振捣密实、随浇随振,保证砼外观质量,如出现蜂窝、麻面、露筋、空洞、夹渣等现象的,对施工单位处每次100500元的罚款,并返工修理。9.质量管理办法:9.1施工过程中要认真执行“三检查”把好质量关,业主人员与监理人员巡视现场时,发现施工中粗制滥造偷工减料的,规定立即返工和整改,并给予5005000元罚款;9.2对违反操作规程不按照设计和有关规定的施工行为监理工程师下达的“监理告知单”置之不理或不执行,由于管理和操作不善,给工程质量导致损失的质量问
21、题,根据导致的直接经济损失和对工程质量危害限度,对该项目部给予工序510倍处罚,并返工解决;9.3对砼的养护工作一定按规定规定科学养护,在养护期内未按规定规定养护者每次处以500元罚款。10.各种成品、半成品,设备及贵重物品管理办法:10.1对各种成品、半成品,使用在工程上的机械设备、备件、安装装饰及贵重材料一定要认真保护、存放;10.2对不遵守制度,无端损坏和拆卸,给质量导致伤害,不延误工期时,按毁坏件的原购置费的两倍处罚,延误工期时5倍处罚;10.3对各专业施工工种,如施工规定需在成品上开槽、打洞,必须上道工序施工单位负责人批准后,并报业主、监理方批准方可进行。严禁用大锤乱砸和野蛮施工行为
22、,如发现以上现象每次处罚10003000元。11.安全、文明施工管理办法:11.1施工单位应扎实作好安全生产、文明施工工作,建立健全必要的规章制度,设立相应的标志牌,遵守有关管理规定,如现场发现有施工人员违反操作规程,不戴安全帽、穿拖鞋、高空作业不系安全带,汹酒上岗、随地大小便,机械安全装置不全或失灵、电气设备无漏电保护装置、线路不按规定架设、安全防护不规范、现场解决不及时等现象,除规定整改外,另视情节轻重对该项目部处505000元罚款。对于打架斗殴闹事者,发现一处,先对所在施工单位处罚款3000元,再进入调查阶段,情节严重的交公安部门解决;11.2各单位要经常教育施工人员,树立生产质量好、安
23、全好的作风,教育他们进入施工现场后要自觉遵守有关纪律。对那些品德不好、乱写乱画、乱砸乱拆的人员要进行严厉的批评教育,业主和监理指出后不改的处10005000元罚款,并将有关人员清理出场;12.各方人员管理办法:监理及业主管理人员直接参与现场的管理,遇有紧急情况有权调动施工现场人员和暂停工程施工,并向业主部门负责人报告。施工单位对监理管理人员滥用职权、刁难施工人员及有不法行为者,可拿出依据向总监或总监代表、业主方领导报告,如情况属实,将严厉解决有关人员并通报各方。施工方管理人员不能胜任工作的,业主、监理方有权规定施工方更换,直到暂停施工。13.奖罚管理制度:13.1在执行处罚时,业主代表、监理人
24、员根据处罚规定结合应进行处罚的具体事实提出罚款数额,并如实交给业主,业主方将如实出具收据;13.2罚金在500元以下的交钞票,需24小时内上交,超过24小时者依次增倍,超过500元的从工程款中扣除;13.3施工进度的月计划如期完毕,将本月对未完毕计划的罚款如数奖给施工单位;13.4以上罚款或处罚,由业主及监理管理人员共同认可后,以书面形式告知施工方项目部,所罚款项,均交业主指挥部。若限期不交者,将从支付工程款中加倍扣除。所收罚款作为三方现场管理人员的基金发放及公益事业各项费用开支。第 八 条附则第一条:本规定是建设单位实现质量目的并结合该工程特点进行制定的。现场管理产生的费用,由指挥部统一管理,取之于工程,用之于工程,即对在现场施工各方面成绩突出的单位给予奖励,每次评选的第一名奖励500元,每次评选的最后一名罚款500元。第二条:各参建单位对照本规定结合自己的管理方式,认真贯彻执行。第三条:各参建单位应积极配合建筑工程备案工作,并承担相应费用。工程备案有关资料,按工程进度同步报送建设单位,规定原件两份。第四条:本规定由河南华融房地产开发有限公司制定;本条例自发布之日起由监理单位负责执行。建设单位:(签字盖章)监理单位:(签字盖章)施工单位:(签字盖章)
