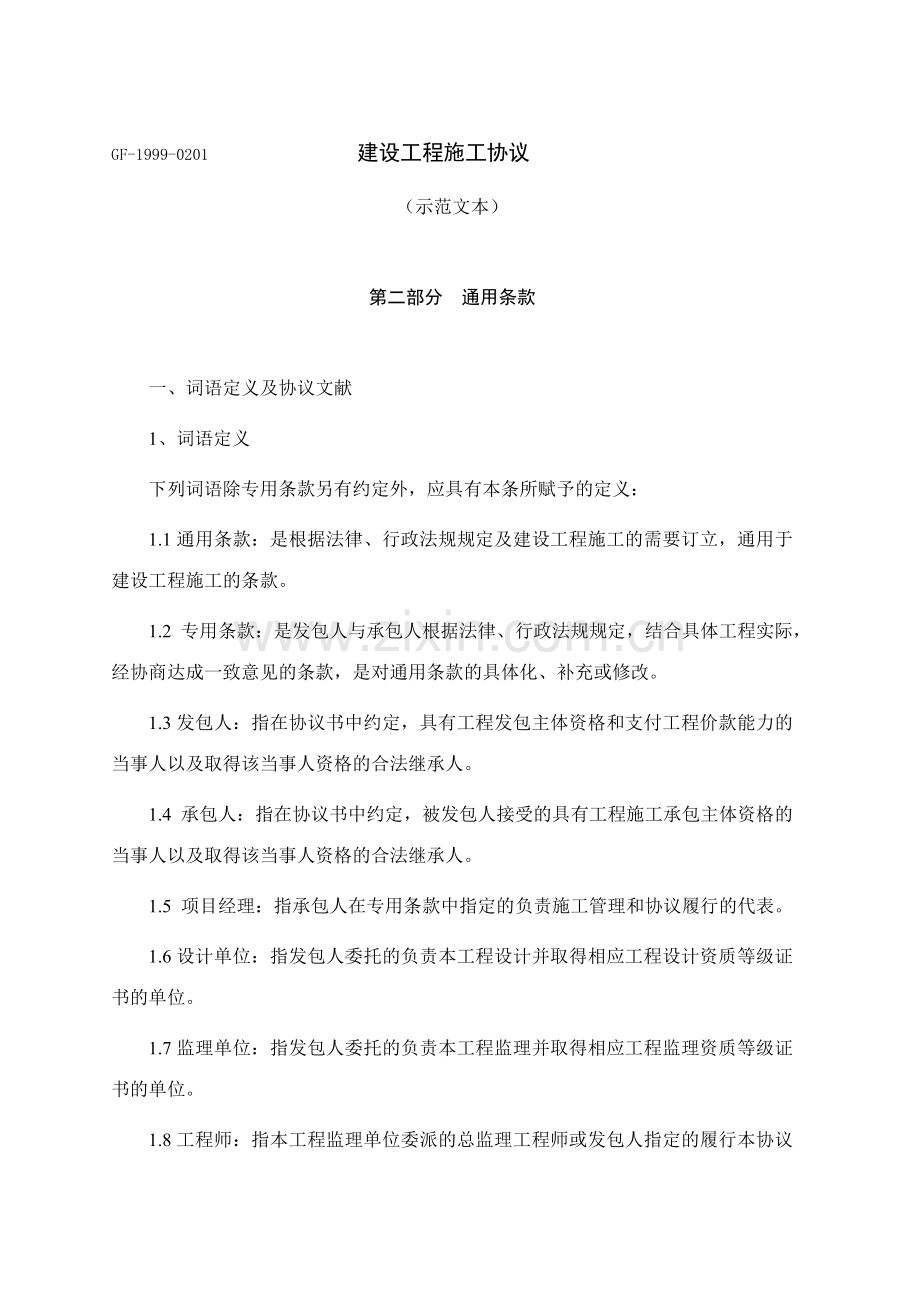

1、GF-1999-0201 建设工程施工协议(示范文本)第二部分 通用条款 一、词语定义及协议文献 1、词语定义 下列词语除专用条款另有约定外,应具有本条所赋予的定义: 1.1通用条款:是根据法律、行政法规规定及建设工程施工的需要订立,通用于建设工程施工的条款。 1.2 专用条款:是发包人与承包人根据法律、行政法规规定,结合具体工程实际,经协商达成一致意见的条款,是对通用条款的具体化、补充或修改。 1.3发包人:指在协议书中约定,具有工程发包主体资格和支付工程价款能力的当事人以及取得该当事人资格的合法继承人。 1.4 承包人:指在协议书中约定,被发包人接受的具有工程施工承包主体资格的当事人以及取
2、得该当事人资格的合法继承人。 1.5 项目经理:指承包人在专用条款中指定的负责施工管理和协议履行的代表。 1.6设计单位:指发包人委托的负责本工程设计并取得相应工程设计资质等级证书的单位。 1.7监理单位:指发包人委托的负责本工程监理并取得相应工程监理资质等级证书的单位。 1.8工程师:指本工程监理单位委派的总监理工程师或发包人指定的履行本协议的代表,其具体身份和职权由发包人承包人在专用条款中约定。 1.9工程造价管理部门:指国务院有关部门、县级以上人民政府建设行政主管部门或其委托的工程造价管理机构。 1.10工程:指发包人承包人在协议书中约定的承包范围内的工程。 1.11协议价款:指发包人承
3、包人在协议书中约定,发包人用以支付承包人按照协议约定完毕承包范围内所有工程并承担质量保修责任的款项。 1.12追加协议价款:指在协议履行中发生需要增长协议价款的情况,经发包人确认后按计算协议价款的方法增长的协议价款。 1.13费用:指不包含在协议价款之内的应当由发包人或承包人承担的经济支出。 1.14工期:指发包人承包人在协议书中约定,按总日历天数(涉及法定节假日)计算的承包天数。 1.15开工日期:指发包人承包人在协议书中约定,承包人开始施工的绝对或相对的日期。 1.16竣工日期:指发包人承包人在协议书中约定,承包人完毕承包范围内工程的绝对或相对的日期。 1.17图纸:指由发包人提供或由承包
4、人提供并经发包人批准,满足承包人施工需要的所有图纸(涉及配套说明和有关资料)。 1.18施工场地:指由发包人提供的用于工程施工的场合以及发包人在图纸中具体指定的供施工使用的任何其他场合。 1.19书面形式:指协议书、信件和数据电文(涉及电报、电传、传真、电子数据互换和电子邮件)等可以有形地表现所载内容的形式。 1.20违约责任:指协议一方不履行协议义务或履行协议义务不符合约定所应承担的责任。 1.21索赔:指在协议履行过程中,对于并非自己的过错,而是应由对方承担责任的情况导致的实际损失,向对方提出经济补偿和(或)工期顺延的规定。 1.22不可抗力:指不能预见、不能避免并不能克服的客观情况。 1
5、.23小时或天:本协议中规定按小时计算时间的,从事件有效开始时计算(不扣除休息时间);规定按天计算时间的,开始当天不计入,从次日开始计算。时限的最后一天是休息日或者其他法定节假日的,以节假日次日为时限的最后一天,但竣工日期外。时限的最后一天的截止时间为当天24时。2、协议文献及解释顺序2.1协议文献应能互相解释,互为说明。除专用条款另有约定外,组成本协议的文献及优先解释顺序如下:(1)本协议协议书(2)中标告知书(3)投标书及其附件(4)本协议专用条款(5)本协议通用条款(6)标准、规范及有关技术文献(7)图纸(8)工程量清单(9)工程报价单或预算书协议履行中,发包人承包人有关工程的洽商、变更
6、等书面协议或文献视为本协议的组成部分。 2.2当协议文献内容模糊不清或不相一致时,在不影响工程正常进行的情况下,由发包人承包人协商解决。双方也可以提请负责监理的工程师作出解释。双方协商不成或不批准负责监理的工程师的解释时,按本通用条款37条关于争议的约定解决。3、语言文字和合用法律、标准及规范3.1语言文字本协议文献使用汉语语言文字书写、解释和说明。如专用条款约定使用两种以上(含两种)语言文字时,汉语应为解释和说明本协议的标准语言文字。在少数民族地区,双方可以约定使用少数民族语言文字书写和解释、说明本协议。3.2合用法律和法规本协议文献合用国家的法律和行政法规。需要明示的法律、行政法规,由双方
7、在专用条款中约定。3.3合用标准、规范双方在专用条款内约定合用国家标准、规范的名称;没有国家标准、规范由有行业标准、规范的,约定合用行业标准、规范的名称;没有国家和行业标准、规范的,约定合用工程所在地地方标准、规范的名称。发包人应按专用条款约定的时间向承包人提供一式两份约定的标准、规范。国内没有相应标准、规范的,由发包人按专用条款约定的时间向承包人提出施工技术规定,承包人按约定的时间和规定提出施工工艺经发包人认可后执行。发包人规定使用国外标准、规范的,应负责提供中文译本。本条所发生的购买、翻译标准、规范或制定施工工艺的费用,由发包人承担。4、图纸4.1发包人应按专用条款约定的日期的套数,向承包
8、人提供图纸。承包人需要增长图纸套数的,发包人应代为复制,复制费用由承包人承担。发包人对工程有保密规定的,应在专用条款中提出保密规定,保密措施费用由发包人承担,承包人在约定保密期限内履行保密义务。4.2承包人未经发包人批准,不得将本工程图纸转给第三人。工程质量保修期满后,除承包人存档需要的图纸外,应将所有图纸退还给发包人。4.3承包人应在施工现场保存一套完整图纸,供工程师及有关人员进行工程检查时使用。二、双方一般权利和义务5、工程师5.1实行工程监理的,发包人应在实行监理前将委托的监理单位名称、监理内容及监理权限以书面形式告知承包人。5.2监理单位委派的总监理工程师在本协议中称工程师,其姓名、职
9、务、职权由发包人承包人在专用条款内写明。工程师按协议约定行使职权,发包人在专用条款内规定工程师在行使某些职权前需要征得发包人批准的,工程师应征得发包人批准。5.3发包人派驻施工场地履行协议的代表在本协议中也称工程师,其姓名、职务、职权由发包人在专用条款内写明,但职权不得与监理单位委派的总监理工程师职权互相交叉。双方职权发生交叉或不明确时,由发包人予以明确,并以书面形式告知承包人。5.4协议履行中,发生影响发包人承包人双方权利或义务和事件时,负责监理的工程师应依据协议在其职权范围内客观公正地进行解决。一方对工程师的解决有异议时,按本通用条款37条关于争议的约定解决。5.5除协议内有明确约定或经发
10、包人批准外,负责监理的工程师无权解释本协议约定的承包人任何权利与义务。5.6不实行工程监理的,本协议中工程师专指发包人派驻施工场地履行协议的代表,其具体职权由发包人在专用条款内写明。6、工程师的委派和指令6.1工程师可委派工程师代表,行使协议约定的自己的职权,并可在认为必要时撤回委派。委派和撤回均应提前7天以书面形式告知承包人,负责监理的工程师还应将委派和撤回告知发包人。委派书和撤回告知作为本协议附件。工程师代表在工程师授权范围内向承包人发出的任何书面形式的函件,与工程师发出的函件具有同等效力。承包人对工程师代表向其发出的任何书面形式的函件有疑问时,可将此函件提交工程师,工程师应进行确认。工程
11、师代表发出指令有失误时,工程师应进行纠正。除工程师或工程师代表外,发包人派驻工地的其别人员均无权向承包人发出任何指令。6.2工程师的指令、告知由其本人签字后,以书面形式交给项目经理,项经理在回执上签署姓名和收届时间后生效。确有必要时,工程师可发出口头指令,并在48小时内给予书面确认,承包人对工程师的指令应予执行。工程师不能及时给予书面确认的,承包人应于工程师发出口头指令后7天内提出书面确认规定。工程师在承包人提出确认规定后48小时内不予答复的,视为口头指令已被确认。 承包人认为工程师指令不合理,应在收到指令后24小时内向工程师提出修指令的书面报告,工程师在收到承包人报告后24小时内作出修改指令
12、或继续执行原指令的决定,并以书面形式告知承包人。紧急情况下,工程师规定承包人立即执行的指令或承包人虽有异议,但工程师决定仍继续执行的指令,承包人应予执行。因指令错误发生的追加协议价款和给承包人导致的损失由发包人承担,延误的工期相应顺延。 本款规定同样合用于由工程师代表发出的指令、告知。 6.3工程师应按协议约定,及时向承包人提供所需指令、批准并履行约定的其他义务。由于工程师未能按协议约定履行义务导致工期延误,发包人应承担延误导致的追加协议价款,并补偿承包人有关损失,顺延延误的工期。 6.4如需更换工程师,发包人应至少提前7天以书面形式告知承包人,后任继续行使协议文献约定的前任的职权,履行前任的
13、义务。 7.项目经理 7.1项目经理的姓名、职务在专用条款内写明。 7.2承包人依据协议发出的告知,以书面形式由项目经理签字后送交工程师,工程师在回执上签署姓名和收届时间后生效。 7.3项目经理按发包人认可的施工组织设计(施工方案)和工程师依据协议发出的指令组织施工。在情况紧急且无法与工程师联系时,项目经理应当采用保证人员生命和工程、财产安全的紧急措施,并在采用措施后48小时内向工程师送交报告。责任在发包人或第三人,由发包人承担由此发生的追加协议价款,相应顺延工期;责任在承包人,由承包人承担费用,不顺延工期。 7.4承包人如需更换项目经理,应至少提前7天以书面形式告知发包人,并征得发包人批准。
14、后任继续行使协议文献约定的前任的职权,履行前任的义务。 7.5发包人可以与承包人协商,建议更换其认为不称职的项目经理。 8.发包人工作 8.1发包人按专用条款约定的内容和时间完毕以下工作: (1)办理土地征用、拆迁补偿、平整施工场地等工作,使施工场地具有施工条件,在开工后继续负责解决以上事项遗留问题; (2)将施工所需水、电、电讯线路从施工场地外部接至专用条款约定地点,保证施工期间的需要; (3)开通施工场地与城乡公共道路的通道,以及专用条款约定的施工场地内的重要道路,满足施工运送的需要,保证施工期间的畅通; (4)向承包人提供施工场地的工程地质和地下管线资料,对资料的真实准确性负责; (5)
15、办理施工许可证及其他施工所需证件、批件和临时用地、停水、停电、中断道路交通、爆破作业等的申请批准手续(证明承包人自身资质的证件除外); (6)拟定水准点与坐标控制点,以书面形式交给承包人,进行现场交验; (7)组织承包人和设计单位进行图纸会审和设计交底; (8)协调解决施工场地周边地下管线和邻近建筑物、构筑物(涉及文物保护建筑)、古树名木的保护工作,承担有关费用; (9)发包人应做的其他工作,双方在专用条款内约定。 8.2发包人可以将8.1款部分工作委托承包人办理,双方在专用条款内约定,其费用由发包人承担。 8.3发包人未能履行8.1款各项义务,导致工期延误或给承包人导致损失的,发包人补偿承包
16、人有关损失,顺延延误的工期。 9.承包人工作 9.1承包人按专用条款约定的内容和时间完毕以下工作: (1)根据发包人委托,在其设计资质等级和业务允许的范围内,完毕施工图设计或工程配套的设计,经工程师确认后使用,发包人承担由此发生的费用; (2)向工程师提供年、季、月度工程进度计划及相应进度记录报表; (3)根据工程需要,提供和维修非夜间施工使用的照明、围栏设施,并负责安全保卫; (4)按专用条款约定的数量和规定,向发包人提供施工场地办公和生活的房屋及设施,发包人承担由此发生的费用; (5)遵守政府有关主管部门对施工场地交通、施工噪音以及环境保护和安全生产等的管理规定,按规定办理有关手续,并以书
17、面形式告知发包人,发包人承担由此发生的费用,因承包人责任导致的罚款除外; (6)已竣工工程未交付发包人之前,承包人按专用条款约定负责已竣工程的保护工作,保护期间发生损坏,承包人自费予以修复;发包人规定承包人采用特殊措施保护的工程部位和相应的追加协议价款,双方在专用条款内约定; (7)按专用条款约定做好施工场地地下管线和邻近建筑物、构筑物(涉及文物保护建筑)、古树名木的保护工作; (8)保证施工场地清洁符合环境卫生管理的有关规定,交工前清理现场达成专用条款约定的规定,承担因自身因素违反有关规定导致的损失和罚款; (9)承包人应做的其他工作,双方在专用条款内约定。 9.2承包人未能履行9.1款各项
18、义务,导致发包人损失的,承包人补偿发包人有关损失。 三、施工组织设计和工期 10.进度计划 10.1承包人应按专用条款约定的日期,将施工组织设计和工程进度计划提交工程师,工程师按专用条款约定的时间予以确认或提出修改意见,逾期不确认也不提出书面意见的,视为批准。 10.2群体工程中单位工程分期进行施工的,承包人应按照发包人提供图纸及有关资料的时间,按单位工程编制进度计划,其具体内容双方在专用条款中约定。 10.3承包人必须按工程师确认的进度计划组织施工,接受工程师对进度的检查、监督。工程实际进度与经确认的进度计划不符时,承包人应按工程师的规定提出改善措施,经工程师确认后执行。因承包人的因素导致实
19、际进度与进度计划不符,承包人无权就改善措施提出追加协议价款。 11.开工及延期开工 11.1承包人应当按照协议书约定的开工日期开工。承包人不能准时开工,应当不迟于协议书约定的开工日期前7天,工程师应以书面形式告知承包人,推迟开工日期。发包人补偿承包人因延期开工导致的损失,并相应顺延工期。 12.暂停施工 工程师认为确有必要暂停施工时,应当以书面形式规定承包人暂停施工,并在提出规定后48小时内提出书面解决意见。承包人应当按工程师规定停止施工,并妥善保护自己已竣工程。承包人实行工程师作出的解决意见后,可以书面形式提出复工规定,工程师应当在48小时内给予答复。工程师未能在规定期间内提出解决意见,或收
20、到承包人复工规定后48小时内未予答复,承包人可自行复工。因发包人因素导致停工的,由发包人承担所发生的追加协议价款,补偿承包人由此导致的损失,相应顺延工期;因承包人因素导致停工的,由承包人承担发生的费用,工期不予顺延。 13.工期延误 13.1因以下因素导致工期延误,经工程师确认,工期相应顺延; (1)发包人未能按专用条款的约定提供图纸及开工条件; (2)发包人未能按约定日期支付工程预付款、进度款,致使施工不能正常进行; (3)工程师未按协议约定提供所需指令、批准等,致使施工不能正常进行; (4)设计变更和工程量增长; (5)一周内非承包人因素停水、停电、停气导致停工累计超过8小时; (6)不可
21、抗力; (7)专用条款中约定或工程师批准工期顺延的其他情况。 13.2承包人在13.1款情况发生后14天内,就延误的工期以书面形式向工程师提出报告。工程师在收到报告后14天内予以确认,逾期不予确认也不提出修改意见,视为批准顺延工期。 14.工程竣工 14.1承包人必须按照协议书约定的竣工日期或工程师批准顺延的工期竣工。 14.2因承包人因素不能按照协议书约定的竣工日期或工程师批准顺延的工期竣工的,承包人承担违约责任。 14.3施工中发包人如需提前竣工,双方协商一致后应签订提前竣工协议,作为协议文献组成部分。提前竣工协议应涉及承包人为保证工程质量和安全采用的措施、发包人为提前竣工提供的条件以及提
22、前竣工所需的追加协议价款等内容。 四、质量与检查 15.工程质量 15.1工程质量应当达成协议书约定的质量标准,质量标准的评估以国家或行业的质量检查评估标准为依据。因承包人因素工程质量达不到约定的质量标准,承包人承担违约责任。 15.2双方对工程质量有争议,由双方批准的工程质量检测机构鉴定,所需费用及因此导致的损失,由责任方承担。双方均有责任,由双方根据其责任分别承担。 16.检查和返工 16.1承包人应认真按照标准、规范和设计图纸规定以及工程师依据协议发出的指令施工,随时接受工程师的检查检查,为检查检查提供便利条件。 16.2工程质量达不到约定标准的部分,工程师一经发现,应规定承包人拆除和重
23、新施工,承包人应按工程师的规定拆除和重新施工,直到符合约定标准。因承包人因素达不到约定标准,由承包人承担拆除和重新施工的费用,工期不予顺延。 16.3工程师的检查检查不应影响施工正常进行。如影响施工正常进行,检查检查不合格时,影响正常施工的费用由承包人承担。除此之外影响正常施工的追加协议价款由发包人承担,相应顺延工期。 16.4因工程师指令失误或其他承包人因素发生的追加协议价款,由发包人承担。 17.隐蔽工程和中间验收 17.1工程具有隐蔽条件或达成专用条款约定的中间验收部位,承包人进行自检,并在隐蔽或中间验收前48小时以书面形式告知工程师验收。告知涉及隐蔽和中间验收的内容、验收时间和地点。承
24、包人准备验收记录,验收合格,工程师在验收记录上签字后,承包人可进行隐蔽和继续施工。验收不合格,承包人在工程师限定的时间内修改后重新验收。 17.2工程师不能准时进行验收,应在验收前24小时以书面形式向承包人提出延期规定,延期不能超过48小时。工程师未能按以上时间提出延期规定,不进行验收,承包人可自行组织验收,工程师应认可验收记录。 17.3经工程师验收,工程质量符合标准、规范和设计图纸等规定,验收24小时后,工程师不在验收记录上签字,视为工程师已经认可验收记录,承包人可进行隐蔽或继续施工。 18.重新检查 无论工程师是否进行验收,当其规定对已经隐蔽的工程重新检查时,承包人应按规定进行剥离或开孔
25、,并要检查后重新覆盖或修复。检查合格,发包人承担由此发生的所有追加协议价款,补偿承包人损失,并相应顺延工期。检查不合格,承包人承担发生的所有费用,工期不予顺延。 19.工程试车 19.1 双方约定需要试车的,试车内容应与承包人承包的安装范围相一致。 19.2 设备安装工程具有单机无负荷试车条件,承包人组织试车,并在试车前48小时以书面形式告知工程师。告知涉及试车内容、时间、地点。承包人准备试车记录,发包人根据承包人规定为试车提供必要条件。试车合格,工程师在试车记录上签字。 19.3 工程师不能准时参与试车,须在开始试车前24小时以书面形式向承包人提出延期规定,延期不能超过48小时。工程师未能按
26、以上时间提出延期规定,不参与试车,应认可试车记录。 19.4 设备安装工程具有无负荷联动试车条件,发包人组织试车,并在试车前48小时以书面形式告知承包人。告知涉及试车内容、时间、地点和对承包人的规定,承包人按规定做好准备工作。试车合格,双方在试车记录上签字。 19.5 双方责任 (1)由于设计因素试车达不到验收规定,发包人应规定设计单位修改设计,承包人按修改后的设计重新安装。发包人承担修改设计、拆除及重新安装的所有费用和追加协议价款,工期相应顺延。 (2)由于设备制造因素试车达不到验收规定,由该设备采购一方负责重新购置或修理,承包人负责拆除和重新安装。设备由承包人采购的,由承包人承担修理或重新
27、购置、拆除及重新安装的费用,工期不予顺延;设备由发包人采购的,发包人承担上述各项追加协议价款,工期相应顺延。 (3)由于承包人施工因素试车达不到验收规定,承包人按工程师规定重新安装和试车,并承担重新安装和试车的费用,工期不予顺延。 (4)试车费用除已涉及在协议价款之内或专用条款另有约定外,均由发包人承担。 (5)工程师在试车合格后不在试车记录上签字,试车结束24小时后,视为工程师已经认可试车记录,承包人可继续施工或办理竣工手续。 19.6 投料试车应在工程竣工验收后由发包人负责,如发包人规定在工程竣工验收前进行或需要承包人配合时,应征得承包人批准,另行签订补充协议。 五、安全施工 20.安全施
28、工与检查 20.1 承包人应遵守工程建设安全生产有关管理规定,严格按安全标准组织施工,并随时接受行业安全检查人员依法实行的监督检查,采用必要的安全防护措施,消除事故隐患。由于承包人安全措施不力导致事故的责任和因此发生的费用,由承包人承担。 20.2 发包人应对其在施工场地的工作人员进行安全教育,并对他们的安全负责。发包人不得规定承包人违反安全管理的规定进行施工。因发包人因素导致的安全事故,由发包人承担相应责任及发生的费用。 21.安全防护 21.1 承包人在动力设备、输电线路、地下管道、密封防震车间、易燃易爆地段以及临街交通要道附近施工时,施工开始前应向工程师提出安全防护措施,经工程师认可后实
29、行,防护措施费用由发包人承担。 21.2 实行爆破作业,在放射、毒害性环境中施工(含储存、运送、使用)及使用毒害性、腐蚀性物品施工时,承包人应在施工前14天以书面形式告知工程师,并提出相应的安全防护措施,经工程师认可后实行,由发包人承担安全防护措施费用。 22.事故解决 22.1 发生重大伤亡及其他安全事故,承包人应按有关规定立即上报有关部门并告知工程师,同时按政府有关部门规定解决,由事故责任方承担发生的费用。 22.2 发包人承包人对事故责任有争议时,应按政府有关部门的认定解决。 六、协议价款与支付 23.协议价款及调整 23.1 招标工程的协议价款由发包人承包人依据中标告知书中的中标价格在
30、协议书内约定。非招标工程的协议价款由发包人承包人依据工程预算书在协议书内约定。 23.2 协议价款在协议书内约定后,任何一方不得擅自改变。下列三种拟定协议价款的方式,双方可在专用条款内约定采用其中一种: (1)固定价格协议。双方在专用条款内约定协议价款包含的风险范围和风险费用的计算方法,在约定的风险范围内协议价款不再调整。风险范围以外的协议价款调整方法,应当在专用条款内约定。 (2)可调价格协议。协议价款可根据双方的约定而调整,双方在专用条款内约定协议价款调整方法。 (3)成本加酬金协议。协议价款涉及成本和酬金两部分,双方在专用条款内约定成本构成和酬金的计算方法。 23.3 可调价格协议中协议
31、价款的调整因素涉及: (1)法律、行政法规和国家有关政策变化影响协议价款; (2)工程造价管理部门分布的价格调整; (3)一周内非承包人因素停水、停电、停气导致停工累计超过8小时; (4)双方约定的其他因素。 23.4 承包人应当在23.3款情况发生后14天内,将调整因素、金额以书面形式告知工程师,工程师确认调整金额后作为追加协议价款,与工程款同期支付。工程师收到承包人告知后14天内不予确认也不提出修改意见,视为已经批准该项调整。 24.工程预付款 实行工程预付款的,双方应当在专用条款内约定发包人向承包人预付工程款的时间和数额,开工后按约定的时间和比例逐次扣回。预付时间应不迟于约定的开工日期前
32、7天。发包人不按约定预付,承包人在约定预付时间7天后向发包人发出规定预付的告知,发包人收到告知后仍不能按规定预付,承包人可在发出告知后7天停止施工,发包人应从约定应付之日起向承包人支付应付款的贷款利息,并承担违约责任。 25.工程量的确认 25.1 承包人应按专用条款约定的时间,向工程师提交已竣工程量的报告。工程师接到报告后7天内按设计图纸核算已竣工程量(以下称计量),并在计量前24小时告知承包人,承包人为计量提供便利条件并派人参与。承包人收到告知后不参与计量,计量结果有效,作为工程价款支付的依据。 25.2 工程师收到承包人报告后7天内未进行计量,从第8天起,承包人报告中开列的工程量即视为被
33、确认,作为工程价款支付的依据。工程师不按约定期间告知承包人,致使承包人未能参与计量,计量结果无效。 25.3 对承包人超过设计图纸范围和因承包人因素导致返工的工程量,工程师不予计量。 26.工程款(进度款)支付 26.1 在确认计量结果后14天内,发包人应向承包人支付工程款(进度款)。按约定期间发包人应扣回的预付款,与工程款(进度款)同期结算。 26.2 本通用条款第23条拟定调整的协议价款,第31条工程变更调整的协议价款及其他条款中约定的追加协议价款,应与工程款(进度款)同期调整支付。 26.3 发包人超过约定的支付时间不支付工程款(进度款),承包人可向发包人发出规定付款的告知,发包人收到承
34、包人告知后仍不能按规定付款,可与承包人协商签订延期付款协议,经承包人批准后可延期支付。协议应明确延期支付的时间和从计量结果确认后第15天起计算应付款的贷款利息。 26.4 发包人不按协议约定支付工程款(进度款),双方又未达成延期付款协议,导致施工无法进行,承包人可停止施工,由发包人承担违约责任。 七、材料设备供应 27.发包人供应材料设备 27.1 实行发包人供应材料设备的,双方应当约定发包人供应材料设备的一览表,作为本协议附件(附件2)。一览表涉及发包人供应材料设备的品种、规格、型号、数量、单价、质量等级、提供时间和地点。 27.2 发包人按一览表约定的内容提供材料设备,并向承包人提供产品合
35、格证明,对其质量负责。发包人在所供材料设备到货前24小时,以书面形式告知承包人,由承包人派人与发包人共同清点。 27.3 发包人供应的材料设备,承包人派人参与清点后由承包人妥善保管,发包人支付相应保管费用。因承包人因素发生丢失损坏,由承包人负责补偿。 发包人未告知承包人清点,承包人不负责材料设备的保管,丢失损坏由发包人负责。 27.4 发包人供应的材料设备与一览表不符时,发包人承担有关责任。发包人应承担责任的具体内容,双方根据下列情况在专用条款内约定: (1)材料设备单价与一览表不符,由发包人承担所有价差; (2)材料设备的品种、规格、型号、质量等级与一览表不符,承包人可拒绝接受保管,由发包人
36、运出施工场地并重新采购; (3)发包人供应的材料规格、型号与一览表不符,经发包人批准,承包人可代为调剂串换,由发包人承担相应费用; (4)到货地点与一览表不符,由发包人负责运至一览表指定地点; (5)供应数量少于一览表约定的数量时,由发包人补齐,多于一览表约定数量时,发包人负责将多余部分运出施工场地; (6)到货时间早于一览表约定期间,由发包人承担因此发生的保管费用;到货时间迟于一览表约定的供应时间,发包人补偿由此导致承包人损失,导致工期延误的,相应顺延工期; 27.5发包人供应的材料设备使用前,由承包人负责检查或实验,不合格的不得使用,检查或实验费用由发包人承担。27.6发包人供应材料设备的
37、结算方法,双方专用条款内约定。28.承包人采购材料设备28.1承包人负责采购材料设备的,应按照专用条款约定及设计和有关标准规定采购,并提供产品合格证明,对材料设备质量负责。承包人在材料设备到货前24小时告知工程师清点。28.2承包人采购的材料设备与设计或标准规定不符时,承包人应按工程师规定的时间运出施工场地,重新采购符合规定的产品,承担由此发生的费用,由此延误的工期不予顺延。28.3承包人采购的材料设备在使用前,承包人应按工程师的规定进行检查或实验,不合格的不得使用,检查或实验费用由承包人承担。28.4工程师发现承包人采购并使用不符合设计或标准规定的材料或设备时,应规定由承包人负责修复、拆除或
38、重新采购,并承担发生的费用,由此延误的工期不予顺延。28.5承包人需要使用代用材料时,应经工程师认可后才干使用,由此增减的协议价款双方以书面形式议定。28.6由承包人采购的材料设备,发包人不得指定生产厂或供应商。八、工程变更29.工程设计变更29.1施工中发包人需对原工程设计进行变更,应提前14天以书面形式向承包人发出变更告知。变更超过原设计标准或批准的建设规模时,发包人应报规划管理部门和其他有关部门重新审查批准,并由原设计单位提供变更的相应图纸和说明。承包人按照工程师发出的变更告知及有关规定,进行下列需要的变更:(1)更改工程有关部分的标高、基线、位置和尺寸;(2)增减协议中约定的工程量;(
39、3)改变有关工程的施工时间和顺序;(4)其他有关工程变更需要的附加工作。因变更导致协议价款的增减及导致的承包人损失,由发包人承担,延误的工期相应顺延。29.2施工中承包人不得对原工程设计进行变更。因承包人擅自变更设计发生的费用和由此导致发包人的直接损失,由承包人承担,延误的工期不予顺延。29.3承包人在施工中提出的合理化建议涉及到对设计图纸或施工组织设计的更改及对材料、设备的换用,须经工程师批准。未经批准擅自更改或换用时,承包人承担由此发生的费用,并补偿发包人的有关损失,延误的工期不予顺延。工程师批准采用承包人合理化建议,所发生的费用和获得的收益,发包人承包人另行约定分担或分享。30.其他变更
40、协议履行中发包人规定变更工程质量标准及发生其他实质性变更,由双方协商解决。31.拟定变更价款31.1承包人在工程变更拟定后14天内,提出变更工程价款的报告,经工程师确认后调整协议价款。变更协议价款按下列方法进行;(1)协议中已有合用于变更工程的价格,按协议已有的价格变更协议价款;(2)协议中只有类似于变更工程的价格,可以参照类似价格变更协议价款;(3)协议中没有合用或类似于变更工程的价格,由承包人提出适当的变更价款,经工程师确认后执行。31.2承包人在双方拟定变更后14天内不向工程师提出变更工程价款报告时,视为该项变更不涉及协议价款的变更。31.3工程师应在收到变更工程价款报告之日起14天内予
41、以确认,工程师无合法理由不确认时,自变更工程价款报告送达之日起14天后视为变更工程价款报告已被确认。31.4工程师不批准承包人提出的变更价款,按本通用条款第37条关于争议的约定解决。31.5工程师确认增长的工程变更价款作为追加协议价款,与工程款同期支付。31.6因承包人自身因素导致的工程变更,承包人无权规定追加协议价款。九、竣工验收与结算32.竣工验收32.1工程具有竣工验收条件,承包人按国家工程竣工验收有关规定,向发包人提供完整竣工资料及竣工验收报告。双方约定由承包人提供竣工图的,应当在专用条款约定提供的日期和份数。32.2发包人收到竣工验收报告后28天内组织有关单位验收,并在验收后14天内
42、给予认可或提出修改意见。承包人按规定修改,并承担由自身因素导致修改的费用。32.3发包人收到承包人送交的竣工验收报告后28天内不组织验收,或验收后14天内不提出修改意见,视为竣工验收报告已被认可。32.4工程竣工验收通过,承包人送交竣工验收报告的日期为实际竣工日期。工程按发包人规定修改后通过竣工验收的,实际竣工日期为承包人修改后提请发包人验收的日期。32.5发包人收到承包人竣工验收报告后28天内不组织验收,从第29天起承担工程保管及一切意外责任。32.6中间交工工程的范围和竣工时间,双方在专用条款内约定,其验收程序按本通用条款32.1款至32.4款办理。32.7因特殊因素,发包人规定部分单位工
43、程或工程部位甩项竣工的,双方另行签订甩项竣工协议,明确双方责任和工程价款的支付方法。32.8工程未经竣工验收或竣工验收未通过的,发包人不得使用。发包人强行使用时,由此发生的质量问题及其他问题,由发包人承担责任。33.竣工结算33.1工程竣工验收报告经发包人认可后28天内,承包人向发包人递交竣工结算报告及完整的结算资料,双方按照协议书约定的协议价款及专用条款约定的协议价款调整内容,进行工程竣工结算。33.2发包人收到承包人递交的竣工结算报告及结算资料后28天内进行核算,给予确认或者提出修改意见。发包人确认竣工结算报告后告知经办银行向承包人支付工程竣工结算价款。承包人收到竣工结算价款后14天内将竣
44、工工程交付发包人。33.3发包人收到竣工结算报告及结算资料后28天内无合法理由不支付工程竣工结算价款,从第29天起按承包人同期向银行贷款利率支付拖欠工程价款的利息,并承担违约责任。33.4发包人收到竣工结算报告及结算资料后28天内不支付工程竣工结算价款,承包人可以催告发包人支付结算价款。发包人在收到竣工结算报告及结算资料后56天内仍不支付的,承包人可以与发包人协议将该工程折价,也可以由承包人申请人民法院将该工程依法拍卖,承包人就该工程折价或者拍卖的价款优先受偿。33.5工程竣工验收报告经发包人认可后28天内,承包人未能向发包人递交竣工结算报告及完整的结算资料,导致工程竣工结算不能正常进行或工程
45、竣工结算价款不能及进支付,发包人规定交付工程的,承包人应当交付;发包人不规定交付工程的,承包人承担保管责任。33.6发包人承包人对工程竣工结算价款发生争议时,按本通用条款37条关于争议的约定解决。34.质量保修34.1承包人应按法律、行政法规或国家关于工程质量保修的有关规定,对交付发包人使用的工程在质量保修期内承担质量保修责任。34.2质量保修工作的实行。承包人应在工程竣工验收之前,与发包人签订质量保修书,作为本协议附件(附件3)。34.3质量保修书的重要内容涉及:(1)质量保修项目内容及范围;(2)质量保修期;(3)质量保修责任;(4)质量保修金的支付方法。十、违约、索赔和争议35.违约35
46、.1发包人违约。当发生下列情况时:(1)本通用条款第24条提到的发包人不准时支付工程预付款。(2)本通用条款第26.4款提到的发包人不按协议约定支付工程款,导致施工无法进行;(3)本通用条款第33.3款提到的发包人无合法理由不支付工程竣工结算价款;(4)发包人不履行协议义务或不按协议约定履行义务的其他情况。发包人承担违约责任,补偿因其违约给承包人导致的经济损失,顺延延误的工期。双方在专用条款内约定发包人补偿承包人损失的计算方法或者发包人应当支付违约金的数额或计算方法。35.2承包人违约。当发生下列情况时:(1)本通用条款第14.2款提到的因承包人因素不能按照协议书约定的竣工日期或工程师批准顺延的工期竣工;(2)本通用条款第15.1款提到的因承包人因素工程质量达不到协议书约定的质量标准;(3)承包人不履行协议义务或不按协议约定履行义务的其他情况。承包人承担违约,补偿因其违约给发包人导致的损失。双方在专用条款内约定承包人补偿发包人损失的计算方法或者承包人应当支付
