水电班施工协议书
甲方:(发包人)
乙方:(承包人) 水电班组
乙方在接受甲方的五个控制:即工程质量控制、资金控制、施工队伍素质控制、
安全及施工进度控制的前提下,提供劳务承包本项目的施工。
一、 施工工程名称:大连东泉·绿洲里温泉度假酒店
二、 施工范围:
1. 1#楼公建负一层、一层、二层强电管线安装、灯具开关、插座等安装(含开关、插
座、灯孔开孔)、石膏间墙线合与线合之间加石膏板封闭隔音、室内等电位安装房内全部装
饰工程(按标书)。
2、 1#楼公建负一层、一层、二层洁具安装。
三、 施工承包方式:包人工(清工)、包机具、电板拖把及劳动保护用品等。车旅费乙方自理。
四、 施工工期:业主规定。
五、 工程质量:合格。
六、 包工计价方法及有关规定:
1、强电安装(含洁具安装)工程: 以施工现场实际完成的实物量为准。单价为50元/
㎡,数量按实际建筑面积计算(除电梯井)。
2、现场所有材料由甲方搬运到每层临时堆放点。
3、 甲方安排的零工工价:技工按170元/日,含伙食费。
4、 如经双方协商确定协议后,承包人在施工过程中不得以任何理由提出调增单价。

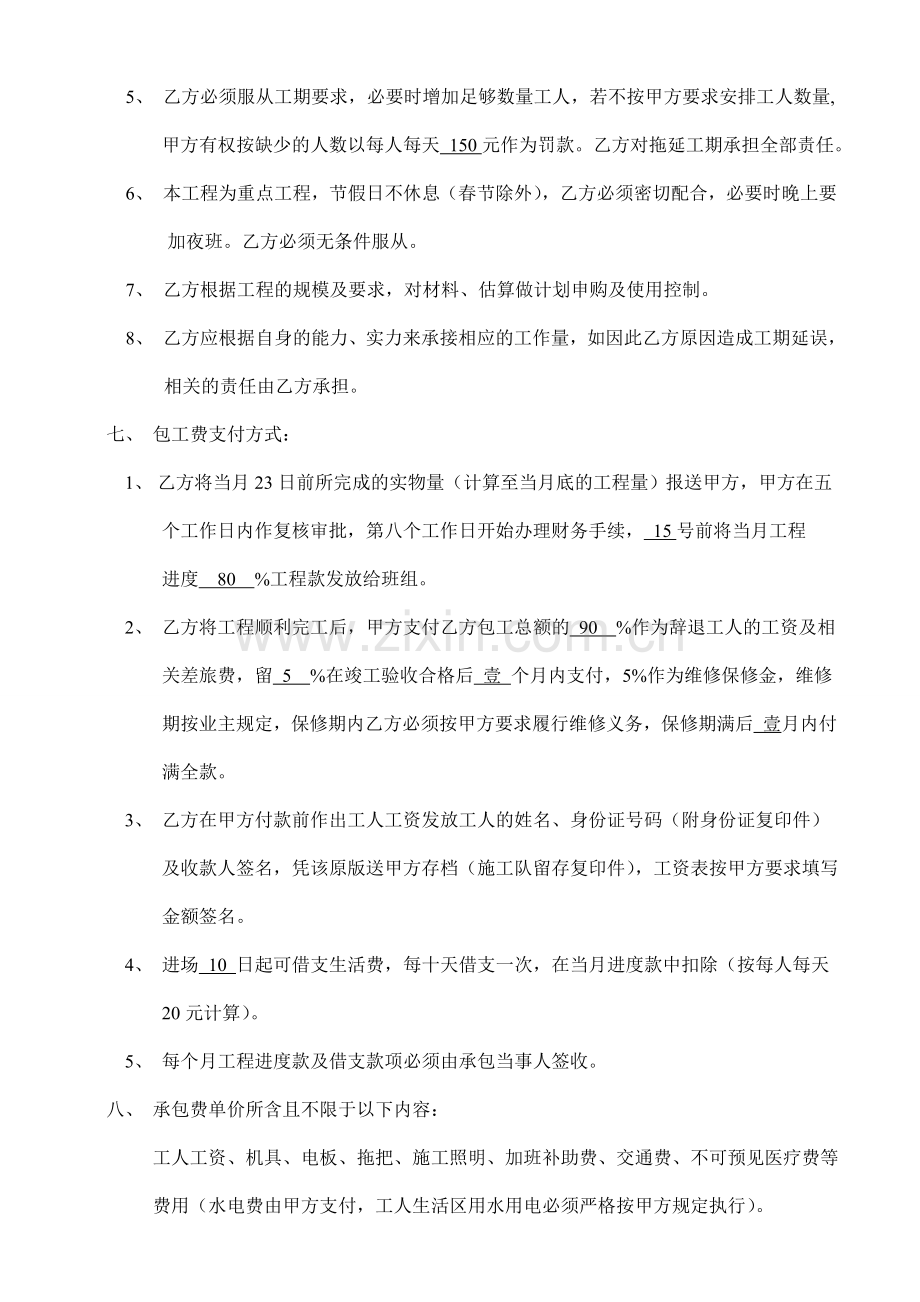

5、 乙方必须服从工期要求,必要时增加足够数量工人,若不按甲方要求安排工人数量,
甲方有权按缺少的人数以每人每天 150元作为罚款。乙方对拖延工期承担全部责任。
6、 本工程为重点工程,节假日不休息(春节除外),乙方必须密切配合,必要时晚上要
加夜班。乙方必须无条件服从。
7、 乙方根据工程的规模及要求,对材料、估算做计划申购及使用控制。
8、 乙方应根据自身的能力、实力来承接相应的工作量,如因此乙方原因造成工期延误,
相关的责任由乙方承担。
七、 包工费支付方式:
1、 乙方将当月23日前所完成的实物量(计算至当月底的工程量)报送甲方,甲方在五
个工作日内作复核审批,第八个工作日开始办理财务手续, 15号前将当月工程
进度 80 %工程款发放给班组。
2、 乙方将工程顺利完工后,甲方支付乙方包工总额的 90 %作为辞退工人的工资及相
关差旅费,留 5 %在竣工验收合格后 壹 个月内支付,5%作为维修保修金,维修
期按业主规定,保修期内乙方必须按甲方要求履行维修义务,保修期满后 壹月内付
满全款。
3、 乙方在甲方付款前作出工人工资发放工人的姓名、身份证号码(附身份证复印件)
及收款人签名,凭该原版送甲方存档(施工队留存复印件),工资表按甲方要求填写
金额签名。
4、 进场 10 日起可借支生活费,每十天借支一次,在当月进度款中扣除(按每人每天
20元计算)。
5、 每个月工程进度款及借支款项必须由承包当事人签收。
八、 承包费单价所含且不限于以下内容:
工人工资、机具、电板、拖把、施工照明、加班补助费、交通费、不可预见医疗费等
费用(水电费由甲方支付,工人生活区用水用电必须严格按甲方规定执行)。
九、 甲方承担费用:
1、 分包费。
2、 三级电箱至总电箱的相关费用由甲方支付。(含管理员费用)
3、 工地临时用水及相关费用由甲方支付。(含管理员费用)
4、 甲方提供安全帽,提供基本的住房条件,床架(床上用品自备)。
5、 甲方支付宿舍内使用水电费。
十、 对乙方工人素质要求:
乙方所用的技术工人必须具备独立专业施工经验,并具有工作主动性和责任感的职
业道德素质。各工种必须有各工种的工程带班负责现场督管施工。
十一、违规处理:
1、 乙方必须严格按照操作规范作业,特殊工种必须持证上岗(电工证、焊工证),按
工地管理制度执行,防止各种质量、安全事故发生。乙方未按安全和操作规范施工
而造成的工伤、或其它安全事故,全部责任由乙方自行承担。
2、 乙方必须遵守工地的各种规章制度,服从甲方施工管理,如怠工、闹事、劝说警告
无效,甲方有权无条件将乙方开除工地,结束本承包协议书,并由乙方承担由此引
起的全部经济、法律责任。
3、 乙方必须计划用材、合理用材,做到精打细算,厉行节约。边角余料能用者须留下,
不得当作垃圾清运,倘若发现乙方工人偷窃材料、或者乙方人员不按工程质量要求
施工,由于质量不合格造成返工,由乙方负责返工材料费、工人费、清运费。
4、 各班组自制木梯,自行保管,工程完成后如数上交甲方,如有丢失由乙方负责。
5、 本协议一式三份,甲方二份,乙方一份,具同等法律效力。未尽事宜双方另行约定。
甲 方: 乙 方:
工地代表: 身份证号码
2012年 月 日 2012年 月 日
