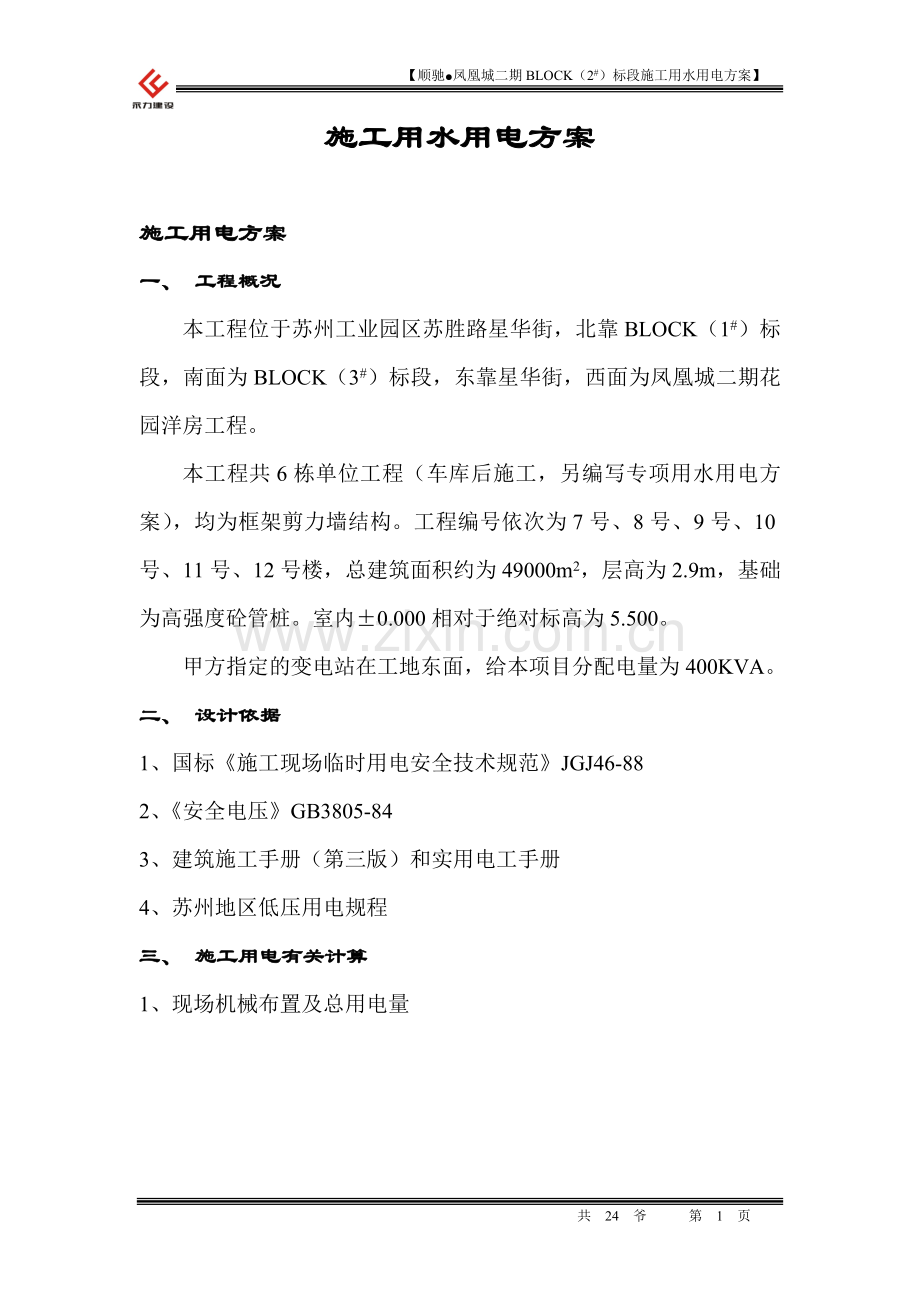

【顺驰●凤凰城二期BLOCK(2#)标段施工用水用电方案】
施工用水用电方案
施工用电方案
一、 工程概况
本工程位于苏州工业园区苏胜路星华街,北靠BLOCK(1#)标段,南面为BLOCK(3#)标段,东靠星华街,西面为凤凰城二期花园洋房工程。
本工程共6栋单位工程(车库后施工,另编写专项用水用电方案),均为框架剪力墙结构。工程编号依次为7号、8号、9号、10号、11号、12号楼,总建筑面积约为49000m2,层高为2.9m,基础为高强度砼管桩。室内±0.000相对于绝对标高为5.500。
甲方指定的变电站在工地东面,给本项目分配电量为400KVA。
二、 设计依据
1、国标《施工现场临时用电安全技术规范》JGJ46-88
2、《安全电压》GB3805-84
3、建筑施工手册(第三版)和实用电工手册
4、苏州地区低压用电规程
三、 施工用电有关计算

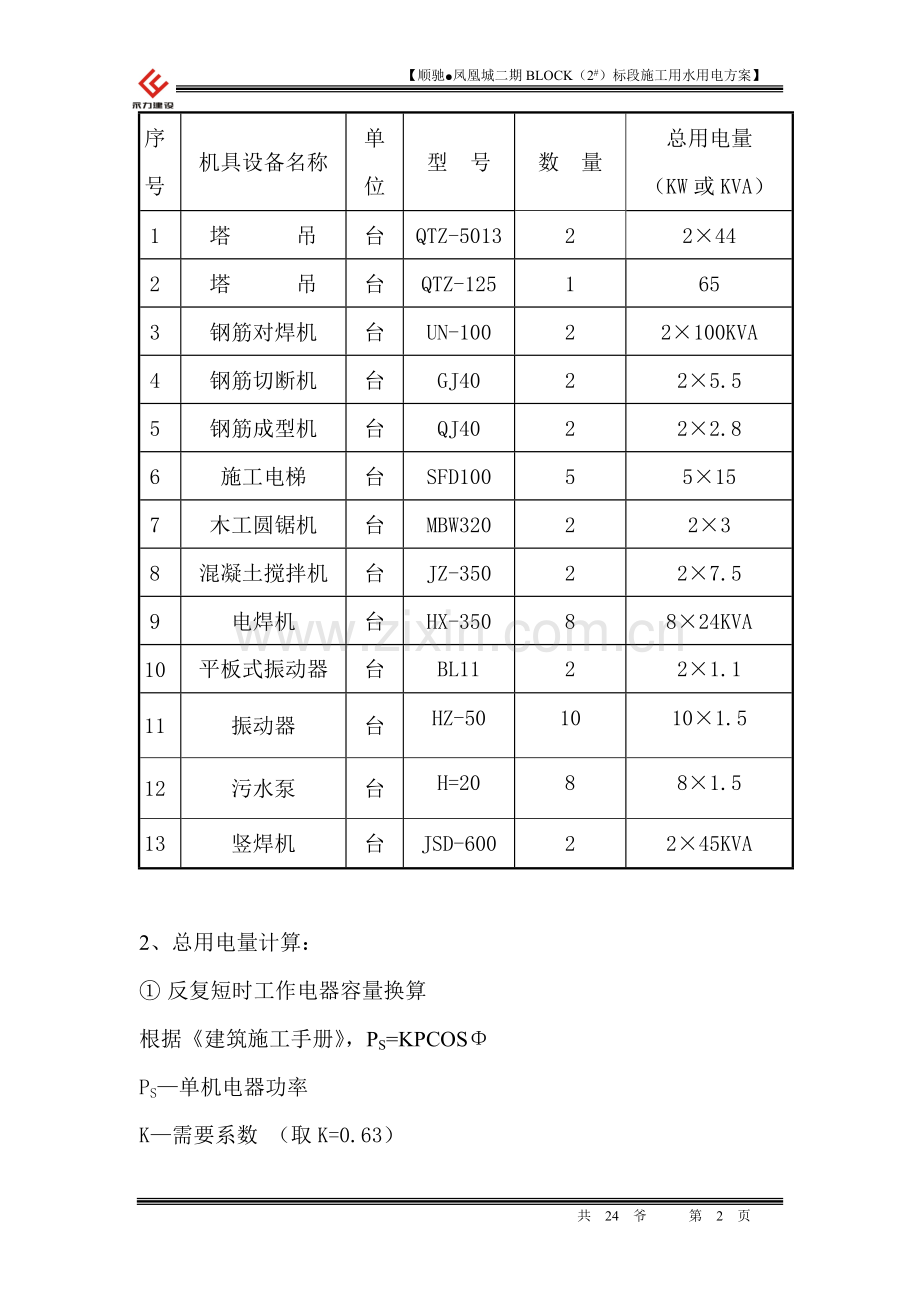

1、现场机械布置及总用电量
序号
机具设备名称
单位
型 号
数 量
总用电量
(KW或KVA)
1
塔 吊
台
QTZ-5013
2
2×44
2
塔 吊
台
QTZ-125
1
65
3
钢筋对焊机
台
UN-100
2
2×100KVA
4
钢筋切断机
台
GJ40
2
2×5.5
5
钢筋成型机
台
QJ40
2
2×2.8
6
施工电梯
台
SFD100
5
5×15
7
木工圆锯机
台
MBW320
2
2×3
8
混凝土搅拌机
台
JZ-350
2
2×7.5
9
电焊机
台
HX-350
8
8×24KVA
10
平板式振动器
台
BL11
2
2×1.1
11
振动器
台
HZ-50
10
10×1.5
12
污水泵
台
H=20
8
8×1.5
13
竖焊机
台
JSD-600
2
2×45KVA
2、总用电量计算:
① 反复短时工作电器容量换算
根据《建筑施工手册》,PS=KPCOSΦ
PS—单机电器功率
K—需要系数 (取K=0.63)
COSΦ—电动机的平均功率因素(取COSΦ=0.75)
电焊机容量换算
PS1=0.63SCOSΦ=0.63×24×0.75=11.4KW
对焊机容量换算
PS2=0.63SCOSΦ==0.63×100×0.75=47KW
钢筋竖焊机容量换算
PS3=0.63SCOSΦ=0.63×45×0.75=21KW
总反复短时工作电器功率
P1=PS1+PS2+PS3=11.4×8+47×2+21×2=227.2KW
②现场总用电量计算
除焊机外其他电器功率为:
P2=88+65+11+5.6+75+6+15+2.2+15+12=294.8 KW
③施工照明用电P3计算
取K1P1+K2P2的10%,其中K1=0.6 K2=0.7
P3=(K1P1+K2P2)10%=(0.6×227.2+0.7×294.8)×10%=34.3KW
④施工现场总用电量
P =1.1(K1P1+K2P2+P3)
=1.1(0.6×227.2+0.7×+30.3)
=366.5KW
由于甲方分配电量为400KW,故基本能满足施工现场用电要求。
四、 配电线路布置(详施工现场用电平面布置图)
1、电源总线
自甲方指定变压房引出,用1根电缆铺设至现场配电房,再从配电房引出三根三芯橡套电缆埋地分别敷设到一级配电箱A、B、C。
2、各级电箱配置
从配电箱A用五芯橡套电缆埋地敷设到二级电箱A-1、A-2、A-3、A-4。A-1电箱供钢筋加工棚、木工棚的三级电箱使用;A-2电箱供11号楼各楼层的三级电箱使用;A-3电箱供12号楼塔吊使用;A-4电箱供12号楼施工电梯使用。
从配电箱B用五芯橡套电缆埋地敷设到二级电箱B-1、B-2、B-3。B-1电箱供10号楼塔吊用电;B-2电箱供11号楼各楼层的三级电箱使用; B-3电箱供8号楼各楼层的三级电箱使用;B-4电箱供一号搅拌台使用。B-5电箱供9号楼各楼层的三级电箱使用
从配电箱C用五芯橡套电缆埋地敷设到二级电箱C-1、C-2、C-3、C-4。C-1电箱供一号钢筋加工棚、一号木工棚的三级电箱用电;C-2电箱供临时设施用电; C-3供7号楼塔吊用电;C-4供7号楼楼层及施工电梯用电。
3、布线方式
所有从一级到二级,二级到三级电箱连接,全部采用橡套电缆,一级到二级采用埋地敷设五芯线,二级到三级,在地面采用五芯线埋地敷设,上楼层线,采用五芯线架空铺设,方法是:在砌墙或浇灌砼时预埋∠50×5角钢(埋入墙中200,伸出墙面300),角钢上予钻φ12螺孔一个,再固定一个3号瓷瓶,然后将电缆绑扎在瓷瓶上,每层一个固定点。
4、输电线截面计算及电器选择
1)从甲方指定配电房到现场配电房,其截面选择为:
① 按机械强度选择,导线最小截面积为4mm2;
② 按允许电流选择
由 I流=P/√3 UCOSФ 式中:P—用电设备功率
=0.002P U—电压380V
=0.002×366.5×103=733A COSФ—取0.75
查电工手册,选用通用橡套软电缆:YCW3×150+2×70
③ 按允许电压降选择
由 S=ΣPL/Cε%1% 式中:L=30m
=366.5×5/77×5%×1%×103 C=77
=23.8mm2 ε=5%
故为同时满足上述三个条件故选择通用橡套软电缆:YCW3×150+2×70
2)从配电房到一级电箱电源线选择
①从配电房到一级电箱A
线载总功率:1台QTZ125塔吊65KW、1台GJ40钢筋切断机5.5KW、1台QJ40钢筋成型机2.8KW、1台UN-100钢筋对焊机100KVA, 1台SFD100施工电梯15KW、其它机械和楼层照明40KW,则
P=65+5.5+2.8+47+15+40=175.3KW
由I=2P=2×175.3=350.6A 选择通用橡套线软电缆:YCW3×35+2×25。
按允许电压降计算(L=70m)
由ε=ΣPL/CS%=175.3×70/77×50=3.19%<(ε)=5%
符合要求,选择通用橡套软电缆:YCW3×35+2×25。
② 从配电房到一级电箱B
线载总功率:1台QTZ5013型塔吊44KW、1台JZ-350型砼搅拌机7.5 KW,8#楼楼层机械及照明共40 KW、10#楼楼层机械及照明共40 KW,则
P=44+7.5+40+40=131.5KW
由I=2P=2×131.5=263A 选择通用橡套软电缆YCW3×35+2×10
按允许电压降计算(L=40m)
由ε=ΣPL/CS%=131.5×40/77×25=2.73%<(ε)=5%
符合要求,选择通用橡套软电缆:YCW3×35+2×10
③从配电房到一级电箱C
线载总功率:1台QTZ5013型塔吊44KW 、1台GJ40钢筋切断机5.5KW、1台QJ40钢筋成型机2.8KW、1台UN-100钢筋对焊机100KVA,1台SFD100施工电梯15KW ,7#楼楼层用电40 KW ,临时设施用电30KW,则
P=44+5.5+2.8+47+15+40+50=184.3KW
由I=2P=2×184.3=368.6A 选择通用橡套软电缆YCW3×120+2×50
按按允许电压降计算(L=120m)
由ε=ΣPL/CS%=184.3×70/77×50=3.35%<(ε)=5%
符合要求,选择通用橡套软电缆:YCW3×120+2×50
3)从一级电箱到二级电箱电源线选择
①从A到A-1电箱电源线选择
总电功率:则
P=47+5.5+2.8=55.3KW
按导线的允许电流选择,三向五线低压线路上的电流:
由I=2P=110.6A 选用YCW3×16+2
按导线的允许电压降计算:(铜芯线C=77 (ε)=5% L=50m)
由ε=ΣPL/CS%=110.6×50/77×16=4.49%<(ε)=5%
符合要求,故选择通用橡套软电缆:YCW3×16+2
②从A到A-2电箱电源线选择
总电功率:楼层 40KW则
P=40KW
按导线的允许电流选择,由I=2P=80A 选用YCW3×10+2
按导线的电压降计算:
由ε=ΣPL/CS%=70×50/77×10=4.55%<(ε)=5%
符合要求,故选择通用橡套软电缆:YCW3×10+2
从A到A-3电箱电源线选择
总电功率:塔吊 44KW则
按导线的允许电流选择,由I=2P=88A 选用YCW3×16+2
按导线的电压降计算:
由ε=ΣPL/CS%=70×50/77×16=2.84%<(ε)=5%
符合要求,故选择通用橡套软电缆:YCW3×16+2
从A到A-4施工电梯电源线选择
总电功率:施工电梯15KW则
按导线的允许电流选择,由I=2P=30A 选用YCW3×10+2
按导线的电压降计算:
由ε=ΣPL/CS%=70×50/77×10=2.84%<(ε)=4.5%
从B到B-1电箱电源线选择;
总电功率:塔吊44KW,则
按导线的允许电流选择I=2P=88A 选用YCW3×16+2×4
按导线的电压降计算 L=30m
s=ΣPL/CS%=33.8×30/77×5%=2.6mm2
不考虑机械强度值,选用YCW×10+2×4
从B到B-2电箱电源线选择
10号楼楼层用电40KW
计算同上,故选用YCW3×16+2
从B到B-3电箱电源线选择
8号楼楼层用电40KW
计算同上,故选用YCW3×16+2
从B到B-4电箱电源线选择
搅拌台用电7.5KW
计算同上,故选用YCW3×10+2
从B到B-5电箱电源线选择
9号楼楼层用电40KW
计算同上,故选用YCW3×16+2
从C到C-1电箱电源线选择
总电功率:则
P=47+5.5+2.8=55.3KW
按导线的允许电流选择,三向五线低压线路上的电流:
由I=2P=110.6A 选用YCW3×16+2
按导线的允许电压降计算:(铜芯线C=77 (ε)=5% L=50m)
由ε=ΣPL/CS%=110.6×50/77×16=4.49%<(ε)=5%
符合要求,故选择通用橡套软电缆:YCW3×16+2
从C到C-2电箱电源线选择
总电功率:临时设施用电30 KW
计算同前选用YCW3×16+2
从C到C-3电箱电源线选择
总电功率:塔吊用电44 KW
计算同前选用YCW3×16+2
从C到C-4电箱电源线选择
总电功率:施工电梯及楼层用电55KW
计算同前选用YCW3×16+2
5、单机用电源线及电器选择
根据《建筑施工手册》第三版中的有关计算公式及参考数据可知:
三相用电设备电流计算:I=2P (P为用电设备功率)
电压损失验算:
(ε)=PL/CS·% P—电器设备功率
C—系数,查表可得
L—线路长度
S—导线截面
注:1)用于电动机的开关额定电流应大于电动机的启动电流;
2)根据被保护负载的性能和容量选择熔体的额定电流:
①对于电热器及电灯等较平稳的负载熔体,额定电流应大于或等于实际负载电流;
②对于输电配电线路熔体额定电流应小于或等于线路的安全电流;
③对于电动机过载保护和正常启动保护,熔体的额定电流可按下列公式计算:I=ItK(It为电机额定电流,K为系数1.5—2.5)
根据上述计算公式,作为单机使用时的电源线和电器选择如下表:
序
号
设备名称
单机
容量
KW
电流
计算
(A)
导线选择
电容器选择
断路器
熔断器
1
QTZ5013塔吊
44
106
YCW3×16+2
DL/5L-50
R-50
2
QTZ125塔吊
65
130
YCW3×16+2
DL/5L-50
R-50
3
对焊机
47
94
YC3×25+2
DZ250
RL-200
4
电焊机
24
48
YZ3×2.5+1
DZ250
RL-60
5
振动器
1.5
3
YZ3×2.5+1
DZL15-20
RCA10/10
6
切断机
5.5
11
YZ3×2.5+1
DZL15-100
RCA-30
7
成型机
2.8
5.6
YZ3×2.5+1
DZL15-40
RCA-30/20
8
木工圆锯
3
6
YZ3×2.5+1
DZL15-40
RCA-30/20
11
现场镝灯
3.5
7
YZ3×2.5+1
DZL15-40
RCA-30/20
12
水泵
1.5
3
YZ3×2.5+1
DZL15-20
RCA-15
五、现场布置要求
1、配电线路
1)变压器中性点直接接地,故现场配电线路采用TN-S接零保护系统,三相五线制供电线路,保护零线与变压器中性点连接。保护零线截面同相线截面,因动力和照明混合供电,保护零线用绿黄色双色线,保护零线不做它用,线上不得安装开关或熔断器,不得做负载线使用。
2)保护零线必须在配电室或配电箱以及配电线路的中间和末端等处做重复接地。重复接地的电阻不得大于4Ω。
3)所有电气设备的金属外壳,包括配电箱、开关箱、照明灯具等,不带电的金属部分都必须与保护零线作电器连接,不得直接接地,也不准一部分用电设备做保护接零而另一部分做保护接地。
4)电缆供电线路:
①电缆埋深不小于600mm,上铺细砂不小于50mm厚,顶面盖红砖保护;
②埋地电缆穿越道路时,加Φ100防护钢管,电缆引出地面时,从地面下200mm至地面上2000mm高用塑料套管保护;
2、配电箱和开关箱
1)配电箱和开关箱买上海市有生产的合格许可证厂家生产的合格产品,安装在干燥、通风场地;
2)一级、二级配电箱离地40cm,底座用标准砖砌筑,并抹灰。箱体四周用标砖砌筑,并抹灰,外墙面用黄黑警示色做标记,箱体离墙40cm,顶面用石棉瓦遮盖,并在醒目的位置悬挂注意事项及张贴安全检查记录时间表;
3)开关箱距离配电箱<30m,开关箱距离受控用电设备<3m。
4)配电箱和开关箱内必须按规定装设各种电器和电器连接;总配电箱和分配电箱内必须设计总隔离开关和分离开关,以及总熔断器和分熔断器,配电箱和开关箱内必须装漏电保护器,其位置在箱体内电源开关与负荷开关之间,其额定漏电动作电流<30mA,额定漏电动作时间<0.1S,配电箱内的工作零线和保护零线应通过各自的端子板连接,不得合用一个端子板。
5)大于5.5KW的动力线路不得使用手动开关,应用自动开关或降压启动装置。
6)进出箱体的导线,必须从箱体的底面穿过,导线加护套线,做防水弯,移动式电箱进出线和橡皮绝缘电缆,进入箱体的电源线不得用插销与箱体连接。
3、施工照明
夜间施工作业较多,且较为分散,现场共设8只高压镝灯照明,局部照明用卤钨灯。各单体各设两只随楼层上升的镝灯,塔吊上安装四只镝灯。
4、防雷接地
塔吊接地、脚手架接地利用安装接地,电阻不得大于4Ω,各种接地必须满足要求。
五、临时用电安全措施和电气放火措施
1、现场临时施工用电布置必须严格按本设计实施,经逐项验收合格后方可使用。
2、成立施工现场临时用电用电安全管理领导小组,负责临时用电安全的管理工作,按规定定期检查,并建立临时用电技术档案。
3、施工现场每台用电设备按供电系统各自设有专用配电箱,实行一机一闸,每个回路设置漏电保护器;移动电焊机一次线不得超过5米。
4、电源总配电箱、塔吊电箱、钢筋加工房、木工房等电箱处各配置两只电气灭火器。
六、施工临时用电建立安全技术档案
1、施工临时用电组织设计全部资料;
2、技术交底资料;
3、施工临时用电工程检查记录;
4、电气设备试验、检验单和调试记录;
5、接地电阻测试记录;
6、定期检(复)查记录。
七、施工现场临时用电安全领导小组名单及职责
1、小组名单
组长:吴福银 副组长:何爽 贾登洪
组员:龚福林 张德州 张志兵 况权润 宋朝太 李德贵 黄海涛
2、管理职责
1) 对施工现场包括生活区的用电工作全面负责。
2)严格实施施工临时用电组织设计,施工临时用电验收后方可通电运行,每月进行定期检查,并作好记录存档。
3)定期或不定期对现场安全用电进行检查,发现隐患及时整改。
4)认真作好电工安全技术交底,并对进场工人进行安全用电宣传教育。
5)参与各级领导部门组织的安全检查,认真听取意见,及时落实整改措施。
施工用水设计
一、施工用水计算
根据施工总进度计划的安排,施工高峰期大约在2005年10月至2006年3月,除主体结构为商品混凝土外,砌筑、抹灰、楼地面等工程全部插入,且为用水量较大的工序,现以一个月为准,每栋楼每天分为二个作业班,对施工用水进行估算。
根据《建筑施工手册》第3版内容选用参考指标。
1、工程用水
根据公式 q1=K1Σ(Q1·N1/T1·t)K2/8×3600
式中 q1—施工用水量(L/S)
K1—未预计的施工用系数(取K1=1.1)
Q1—年度工程量
N1—施工用水定额
T1—年度有效作业日 (按T1=300)
t—每天工作班数
K2—用水不均衡系数(取K2=1.5)
主要工程量及用水定额表如下:
序号
工作内容
工程量
耗水单位
耗水量N1
计算结果(L/S)
1
砌砖工程用水
12000
L/m3
250
0.3
2
抹灰工程用水
110000
L/m3
30
0.32
3
砂浆搅拌
510
L/m3
300
0.015
4
混凝土养护
11500
L/m3
400
0.44
5
楼底面工程
63000
L/m3
190
1.14
6
辅助用水
0.5
则工程用水总量为: Σq1=2.72(L/S)
2、施工机械用水量
根据公式 q2=K1ΣQ2·N2·K3/8×3600
式中 q2—机械用水量(L/S)
K1—未预计施工用水系数(取K1=1.1)
Q2—同一种机械台数 (取Q2=30台班)
N2—施工机械台班用水定额(取N2=300L/台·小时)
K3—施工机械用水不均衡系数(取K3=2)
现场考虑两台对焊机同时使用,则
q2=1.1×30×600×2/8×3600=1.38(L/S)
3、施工现场生活用水
根据公式 q3=P1N3K4/8t3600
式中 q3—施工现场生活用水(L/S)
P1——施工现场昼夜人数
N3—施工现场生活用水定额(取 N3=30)
K4—施工用水不均衡系数(取K4=1.5)
T—每天工作班数
则 q3=400×30×1.5/2×8×3600=0.31
4、生活区生活用水
根据公式 q4=P2·N4·K5/24×3600
式中 q4—生活区生活用水(L/S)
P2——生活区居民人数(人) 按最高峰500计
N4—生活区定额生活用水,按40L/人
K5—生活区用水不均衡系数 取K5=2
则 q4=500×40×2/24×3600=0.46 (L/S)
水管流速V=1.5(m/S),
支管管径根据公式d=√4Q/πv1000
式中 d—计算支管管径
Q—耗水量(L/s)
V—管网中水流速度(m/s)
则d=√4×0.46/3.14×1.5×1000 =19mm
建设方提供D=50mm的镀锌管供生活区用水,基本满足要求。
5、总用水量计算
q5=Σq=2.72+1.38+0.31+0.46=4.87(L/S)
又因为建设单位提供的水管为Φ100,根据市政用水情况,管中水流速度取V=1.0(m/s),则Φ100水管的流量为
Q=WV=0.00785×1×1000=7.85(L/S)
即 Q>q5满足施工现场及生活区用水要求。
6、现场总用水管径
根据消防用水要求,选取q6=12(L/S),K6=1.1,消防用水流速V=2.5(m/s),则
消防总用水量 Q=12×1.1=13.2(L/S)
消防用水管径:
d=√4Q/πv1000 =√4×13.2/3.14×2.5×1000 =82mm<100mm
故Φ100供水管也满足消防用水要求。
二、施工现场供水管线布置
1、自建设单位提供在东面的水源,用镀锌钢管引出。一路用Φ50管引至施工现场,分别供浇拌站和各楼层施工用水,具体布置详见《施工现场用水平面布置图》,支管采用Φ25镀锌钢管。
2、在施工现场,主体上升后在各楼指定位置用Φ25管沿墙体引上楼层,供楼面施工用,水管用“U”型螺栓固定在角钢上(角钢用膨胀螺栓固定在砼上,每层一根)。
下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!
员工年终工作总结【范文一】
201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。可以说,201x年是公司推进行业改革、拓展市场、持续发展的关键年。现就本年度重要工作情况总结如下:
一、虚心学习,努力工作
(一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。另一方面,问书本、问同事,不断丰富知识掌握技巧。在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点。
(二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达几千件之多!
(三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用
二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。
(一)201x年上半年,公司已制定了完善的规程及考勤制度。201x年下半年,行政部组织召开了年的工作安排布置会议年底实行工作目标完成情况考评,将考评结果列入各部门管理人员的年终绩效。在工作目标落实过程中宿舍管理完善工作制度,有力地促进了管理水平的整体提升。
(二)对清洁工每周不定期检查评分,对好的奖励,差的处罚。
(三)做好固定资产管理工作要求负责宿舍固定资产管理,
对固定资产的监督、管理、维修和使用维护。
(四)加强组织领导,切实落实消防工作责任制,为全面贯彻落实“预防为主、防消结合”的方针,公司消防安全工作在上级领导下,建立了消防安全检查制度,从而推动消防安全各项工作有效的开展。
三、主要经验和收获
在安防工作这两年来,完成了一些工作,取得了一定成绩,总结起来有以下几个方面的经验和收获:
(一)只有摆正自己的位置,下功夫熟悉基本业务,才能更好适应工作岗位。
(二)只有主动融入集体,处理好各方面的关系,才能在新的环境中保持好的工作状态。
(三)只有坚持原则落实制度,认真统计盘点,才能履行好用品的申购与领用。
(四)只有树立服务意识,加强沟通协调,才能把分内的工作做好。
(五)要加强与员工的交流,要与员工做好沟通,解决员工工作上的情绪问题,要与员工进行思想交流。
四、加强检查,及时整改,在工作中正确认识自己。
(一)开展常规检查。把安全教育工作作为重点检查内容之一。冬季公司对电线和宿舍区进行防火安全检查。
(二)经过这样紧张有序的一年,我感觉自己工作技能上了一个新台阶,做每一项工作都有了明确的计划和步骤,行动有了方向,工作有了目标,心中真正有了底!基本做到了忙而不乱,紧而不散,条理清楚,事事分明,从根本上摆脱了刚参加工作时只顾埋头苦干,不知总结经验的现象。就这样,我从无限繁忙中走进这一年,又从无限轻松中走出这一年,还有,在工作的同时,我还明白了为人处事的道理,也明白了,一个良好的心态、一份对工作的热诚及其相形之下的责任心是如何重要
(三)总结下来:在这一年的工作中接触到了许多新事物、产生了许多新问题,也学习到了许多新知识、新经验,使自己在思想认识和工作能力上有了新的提高和进一步的完善。在日常的工作中,我时刻要求自己从实际出发,坚持高标准、严要求,力求做到业务素质和道德素质双提高。
五、要定期召开工作会议,兼听下面员工的意见,敢于荐举贤才,总结工作成绩与问题,及时采取对策!
六、存在的不足
总的来看,还存在不足的地方,还存在一些亟待我们解决的问题,主要表现在以下几个方面:
1、对新的东西学习不够,工作上往往凭经验办事,凭以往的工作套路处理问题,表现出工作上的大胆创新不够。
2、本部有个别员工,骄傲情绪较高,工作上我行我素,自已为是,公司的制度公开不遵守,在同事之间挑拨是非,嘲讽,冷语,这些情况不利于同事之间的团结,要从思想上加以教育或处罚,为企业创造良好的工作环境和形象。
3、宿舍偷盗事件的发生,虽然我们做了不少工作,门窗加固,与其公司及员工宣传提高自我防范意识,但这还不能解决根本问题,后来引起上级领导的重视,现在工业园已安装了高清视频监控系统,这样就能更好的预防被盗事件的发生。
七、下步的打算
针对201x年工作中存在的不足,为了做好新一年的工作,突出做好以下几个方面:
(一)积极搞好与员工的协调,进一步理顺关系;
(二)加强管理知识的学习提高,创新工作方法,提高工作效益;
(三)加强基础工作建设,强化管理的创新实践,促进管理水平的提升。
在今后的工作中要不断创新,及时与员工进行沟通,向广大员工宣传公司管理的相关规定,提高员工们的安全意识,同时在安全管理方面要严格要求自己,为广大公司员工做好模范带头作用。在明年的工作中,我会继续努力,多向领导汇报自己在工作中的思想和感受,及时纠正和弥补自身的不足和缺陷。我们的工作要团结才有力量,要合作才会成功,才能把我们的工作推向前进!我相信:在上级的正确领导下,cssm大安防的明天更美好!
员工年终工作总结【范文二】
一个人静静的站在窗边,看着路上一辆辆行驶的车辆,不由的想起了以前。转瞬间来到红牛已经一年多了,有过开心与欢乐,悲伤与泪水,还有坎坷。
XX,崭新的一年,而现在已经过去了半年,在这半年里我又学到了很多的知识。在这半年的工作中我学到了许多平时学不到的岗位知识,尤其这几次停机时跟着设备维修人员一起检修设备时又让我对设备的工作原理有了更深了解,从而使我提高了岗位操作技能,更重要的是,在处理故障的同时,我能够熟练的将学到的新知识与操作技能相结合,减少了处理故障的时间,提高了处理故障的能力。同时也还存在着许多的不足与缺点。
学到了什么:1现在对所在岗位的设备工作原理有了更进一步的了解,从而提高了处理故障的能力与技巧,减少了处理故障的时间。2对整条生产线也有了的了解,在其他岗位出现故障时自己也能过去帮上忙。3现在和相邻岗位的伙伴配合的更加默契了,在彼此的岗位出现故障时只要对方一个手势就会明白自己该做些什么。4在开班后会时通过主管描述生产线场的情况和岗位点评时悟出了什么情况重要。什么情况紧急,在同时出现多个突发事件时怎样能有条不紊的处理好每件事。5在观看“XX年度《感动中国》人物”颁奖典之后我感受到我们每个人都很平凡,但在平凡的人生中,也可以做出不平凡的事情,我们每个人都可以通过自己的努力实践,也可以从他们的身上吸取力量,不断前进。
存在的不足与缺点:1在岗位出现较大的故障时有些手足无措心里还有些急躁,如果长时间没处理好的话心里还来气。2缺乏较好的工作方法,同样的一件事看别人做起来时觉得挺轻松,当轮到自己做的时候不但没做太好而且还累的满头大汗。3口语表达能力较差,在岗位之间的沟通或者是和伙伴们聊天的时候自己心里想的意思总是不能用理想的语句表达出来。
下半年的目标:在今后的日子里,争取把自己不足的地方弥补回来,多加学习以提高自己的综合能力,上班时调整好自己的心态,多加认真,争取以零失误来回报公司对我的培养。
最后,中心的祝愿公司的明天会更加的灿烂辉煌。
员工年终工作总结【范文三】
时光荏苒,XX年年很快就要过去了,回首过去的一年,内心不禁感慨万千……时间如梭,转眼间又将跨过一个年度之坎,回首望,虽没有轰轰烈烈的战果,但也算经历了一段不平凡的考验和磨砺。非常感谢公司给我这个成长的平台,令我在工作中不断的学习,不断的进步,慢慢的提升自身的素质与才能,回首过往,公司陪伴我走过人生很重要的一个阶段,使我懂得了很多,领导对我的支持与关爱,令我明白到人间的温情,在此我向公司的领导以及全体同事表示最衷心的感谢,有你们的协助才能使我在工作中更加的得心应手,也因为有你们的帮助,才能令到公司的发展更上一个台阶,在工作上,围绕公司的中心工作,对照相关标准,严以律己,较好的完成各项工作任务。
在作风上,能遵章守纪、团结同事、务真求实、乐观上进,始终保持严谨认真的工作态度和一丝不苟的工作作风,勤勤恳恳,任劳任怨。在生活中发扬艰苦朴素、勤俭耐劳、乐于助人的优良传统,始终做到老老实实做人,勤勤恳恳做事,勤劳简朴的生活,严格要求自己,在任何时候都要起到模范带头作用。
今后努力的方向:随着公司各项制度的实行,可以预料我们的工作将更加繁重,要求也更高,需掌握的知识也更高更广。为此,我将更加勤奋的工作,刻苦的学习,努力提高文化素质和各种工作技能,为公司做出应有的贡献。即将过去的这一年,在公司领导及各部门经理的正确领导与协助下,我们的工作着重于公司的经营方针、宗旨和效益目标上,紧紧围绕重点展开工作,
在紧张的工作之余,加强团队建设,打造一个业务全面,工作热情高涨的团队。作为一个管理者,对下属充分做到“察人之长、用人之长、聚人之长、展人之长”,充分发挥他们的主观能动性及工作积极性。提高团队的整体素质,树立起开拓创新、务实高效的部门新形象。我充分认识到自己既是一个管理者,更是一个执行者。要想带好一个团队,除了熟悉业务外,还需要负责具体的工作及业务,首先要以身作则,这样才能保证在人员偏紧的情况下,大家都能够主动承担工作。
对此我向领导做如下工作报告:
一、严于律已,自觉加强党性锻炼,党性修养和政治思想觉悟进一步提高
一年来,我始终坚持运用马克思列宁主义的立场、观点和方法论,运用辩证唯物主义与历史唯物主义去分析和观察事物,明辨是非,坚持真理,坚持正确的世界观、人生观、价值观,用正确的世界观、人生观、价值观指导自己的学习、工作和生活实践,在思想上积极构筑抵御资产阶级民主和自由化、拜金主义、自由主义等一切腐朽思想侵蚀的坚固防线。热爱祖国,热爱中国共产党,热爱社会主义,拥护领导的管理思想,坚信社会主义最终必然战胜资本主义,对社会主义充满必胜的信心。认真贯彻执行党的路线、方针、政策,为加快社会主义建设事业认真做好本职工作。工作积极主动,勤奋努力,不畏艰难,尽职尽责,在平凡的工作岗位上作出力所能及的贡献。
二、强化理论和业务学习,不断提高自身综合素质
我重视加强理论和业务知识学习,在工作中,坚持一边工作一边学习,不断提高自身综合素质水平。
(1)是认真学习“三个代表”重要思想,深刻领会“三个代表”重要思想的科学内涵,增强自己实践“三个代表”重要思想的自觉性和坚定性;认真学习党的十六大报告及十六届三中、四中全会精神,自觉坚持以党的十六大为指导,为进一步加快完善社会主义市场经济体制,全面建设小康社会作出自己的努力。
(2)是认真学习工作业务知识,重点学习公文写作及公文处理和计算机知识。在学习方法上做到在重点中找重点,抓住重点,并结合自己在公文写作及公文处理、计算机知识方面存在哪些不足之处,有针对性地进行学习,不断提高自己的办公室业务工作能力。
(3)是认真学习法律知识,结合自己工作实际特点,利用闲余时间,选择性地开展学习,学习了《中华人民共和国森林法》、《森林防火条例》、《中华人民共和国土地管理法》、《广西壮族自治区土地山林水利权属纠纷调解处理条例》、通过学习,进一步增强法制意识和法制观念。
三、努力工作,按时完成工作任务
一年来,我始终坚持严格要求自己,勤奋努力,时刻牢记公司制度,全心全意为公司创造利益的宗旨,努力实践公悸非逦计划性、前瞻性、领导性强;开拓进取,经常提出合理化建议并获采纳,完成较重的本职工作任务和领导交办的其它工作;讲究工作方法,效率较高;能按时或提前完成领导交办的工作,工作成绩比较突出,效果良好。
四、在廉的方面:
(1)严格执行和维护党的“四大纪律八项要求”,纪律、经济工作纪律,工作纪律。自觉做到与公司保持高度一致,不阳奉阴违、自行其是;遵守民主集中制,不独断专行、软弱放任;依法行使权力,不滥用职权、玩忽职守;廉洁奉公,不接受任何影响公正执行公务的利益;不允许他人利用本人的影响谋取私利; 公道正派用人,不任人唯亲、营私舞弊;艰苦奋斗,不奢侈浪费、贪图享受;务实为公司,员工,不弄虚作假、与公司争利。
(2)在干部选拔任用工作中,认真执行《行员管理暂行办法》的有关规定,坚持公开、平等、竞争、择优的原则,推动协盛用人机制的改革,并逐步走向法治化的轨道。
(3)严格执行各项规章制度,坚决纠正行业不正之风。本人以身作则,严格要求,坚持以制度用人,以制度管人,并引导、教育员工自觉执行协盛各项规章制度,树立爱公司如家、爱岗敬业的良好风尚。
(4)密切联系客户,努力实现、维护、发展公司和客户的根本利益。本人牢固树立正确的权力观、地位观、利益观,树立为人民服务的思想,把客户满意不满意、拥护不拥护、赞成不赞成作为工作的出发点和落脚点,努力为公司办实事、办好事。为客户创造利润就是为公司创造价值。
(5)按规定执行个人重大事项报告制度。
总的来说,一年来,本人分管、协管的部门较多,工作范围广、任务重、责任大,由于本人正确理解上级的工作部署,坚定执行公司和领导的经营方针政策,严格执行公司的规章制度,较好地履行了作为行政职务和作为专业技术职务的职责,发挥了领导管理和组织协调能力,充分调动广大员工的工作积极性,较好地完成了分管和协管股室全年的工作任务。
展开阅读全文
