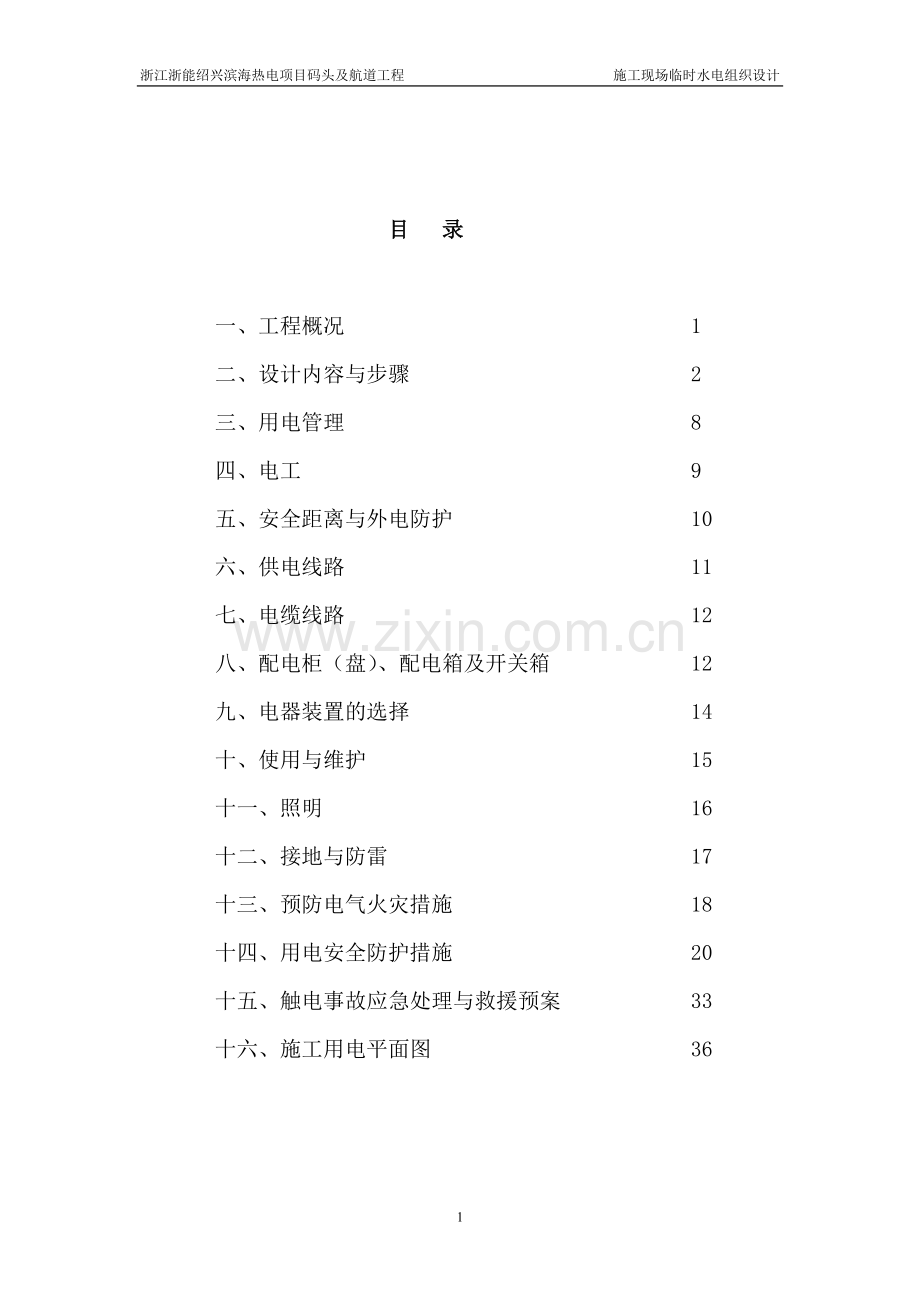

1、浙江浙能绍兴滨海热电项目码头及航道工程 施工现场临时水电组织设计目 录 一、工程概况 1 二、设计内容与步骤 2 三、用电管理 8 四、电工 9 五、安全距离与外电防护 10 六、供电线路 11 七、电缆线路 12 八、配电柜(盘)、配电箱及开关箱 12 九、电器装置的选择 14 十、使用与维护 15 十一、照明 16 十二、接地与防雷 17 十三、预防电气火灾措施 18 十四、用电安全防护措施 20 十五、触电事故应急处理与救援预案 33 十六、施工用电平面图 36一、工程概况1、本工程为浙江浙能绍兴滨海热电项目码头及航道工程,位于绍兴县滨海工业区九七丘曹娥江边,浙能集团绍兴滨海热电厂兴建,

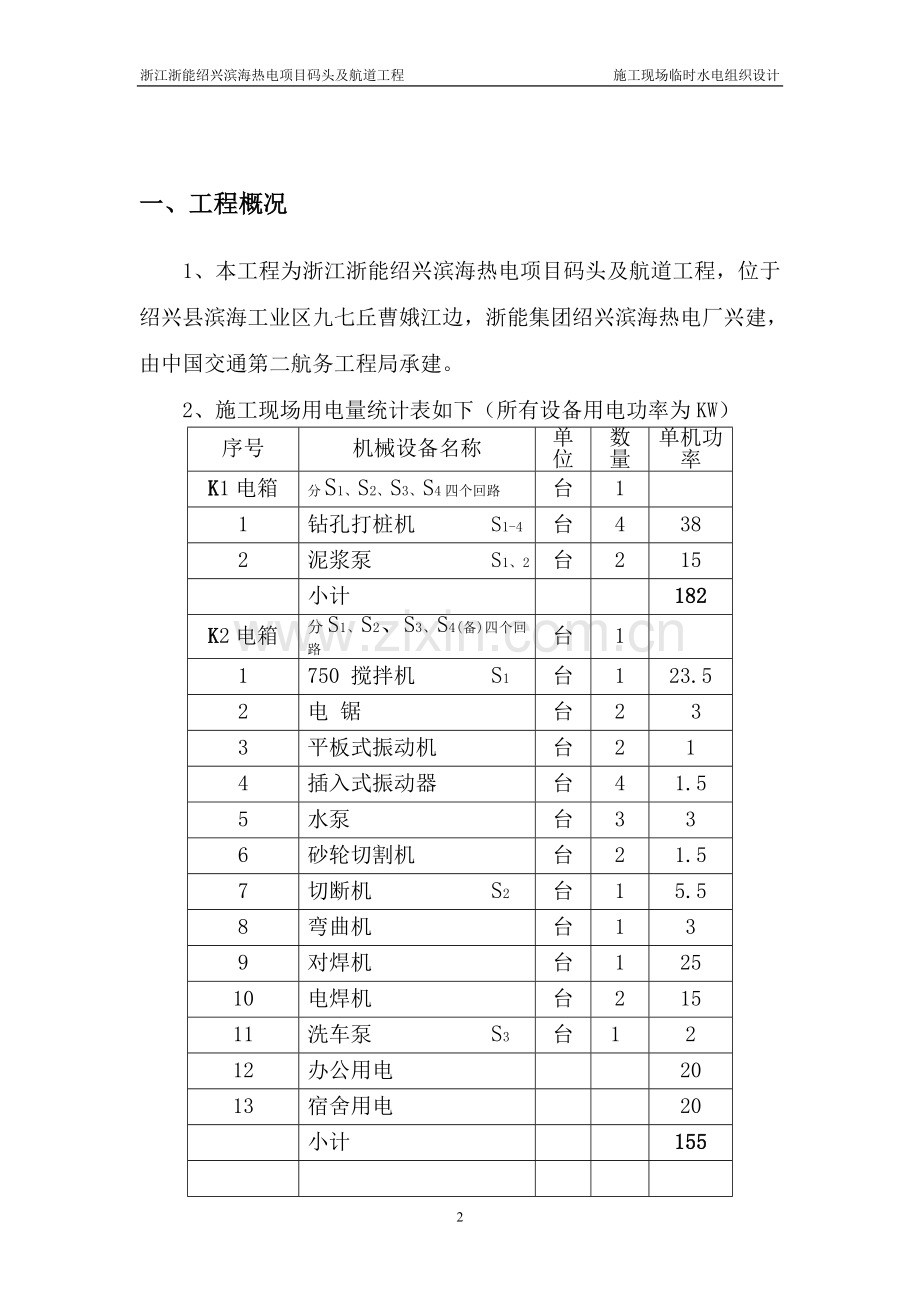

2、由中国交通第二航务工程局承建。2、施工现场用电量统计表如下(所有设备用电功率为KW)序号机械设备名称单位数量单机功率K1电箱分S1、S2、S3、S4四个回路台11钻孔打桩机 S1-4台4382泥浆泵 S1、2台215小计182K2电箱分S1、S2、S3、S4(备)四个回路 台11750 搅拌机 S1台123.52电 锯 台233平板式振动机台214插入式振动器 台41.55水泵 台336砂轮切割机 台21.57切断机 S2台15.58弯曲机 台139对焊机 台12510电焊机 台21511洗车泵 S3台1212办公用电 2013宿舍用电 20小计155 合 计 337KW二、设计内容和步骤 1

3、、现场勘察及初步设计1)施工现场范围内上、下水管道及各种埋地线路已清除,施工现场水、电源已经到位,现场内无一、二级负荷。施工现场接业主配电房电源,设二台供电主箱,计量设备设于业主配电房。施工现场配电房选在工地西南角,此处进出线方便、无灰尘、无蒸汽、无腐蚀、不易积水。本设计只负责从业主配电房引出后及主箱以下的线路、电气开关的配备。2)根据施工现场用电设备布置情况,直接从施工现场边缘的变电配电房接电源,接至一级主电箱,然后接到二级分配电箱,再由二级分配电箱引至各用电设备的开关箱。3)根据施工现场临时用电安全技术规范JGJ46-2005规定,本供电系统采用TN-S(三相五线制)供电,设二台主电箱配电

4、,供电线路均采用铜芯电缆,电源引入线分别为K1电箱YJV 3*95+2*50 mm2、K2电箱YJV 3*70+2*35 mm2电缆;第一级K1主电箱设置四个回路,分别由各钻孔桩机(移动设备)自有电源线YJV3*35+2*16 mm2电缆接至自带二级分配电箱后再接入桩机开关箱;K2主电箱设置四个回路(一备)接到二级分配电箱,第一回路供给搅拌机、电锯、电钻、振动棒等电机,接到二级用电使用YJV3*35+2*16mm2电缆;第二回路供给钢筋制作机械、电焊机组等,接到二级用电使用YJV3*35+2*16mm2电缆;第三回路供给办公、宿舍用电和水泵用电,使用YJV4*16+10mm2电缆接至分配箱;第

5、四回路备用。然后由二级分配箱再接到三级用电至各设备开关箱,均使用国标BVV铜芯线缆;各总箱与二级分配箱计算如下。2、确定计算负荷负荷计算公式和符合含义:有功功率:Pjs = KxPc无功功率:Qjs = Pjstg视在功率:SjS =式中:Pjs用电设备组的有功计算负荷:KWQjs用电设备组的无功计算负荷:KVarSjS用电设备组的视在计算负荷:KvaKx用电设备组的需要系数。总的计算负荷公式及其符号含义Pjz= KxPcQjz=PJZtgSJZ=Pjz、Qjz、SJZ各用电设备组的有功、无功、视在计算负荷的总和, KW、Kvar、Kva;KX各用电设备组的最大负荷不会出现的同期系数。导线截面

6、的计算公式及其符号含义:Ijs= 其中:Ijs 计算电流;Sjs视在计算符合;Ve线电压;1) K1 总箱电源、开关Kx=0.9 tg=1.02 cos=0.7 Pe1=1182182KwPjs1=KxPe1=0.9182=163.8kwQjs1= Pjs1tg=163.81.02=167.08Kvar总的计算负荷计算、干线同期系数取Kx=0.7总的有功计算负荷Pjz= KxPjs1=0.7163.8=114.66kw总的无功计算负荷Qjz=Pjz tg=114.661.17=134.15Kwar总的视在功率SJZ=176.47KVA总的计算电流 Jjz=268.20A线径:各桩机功率较大且连

7、续工作时间较长,工作电流大,按建筑电气通用图集92DQ1选用3*95+2*50mm2电缆,其允许持续电流268.20A,符合要求。总开关:HH15(QA)-250/3总漏电保护器:DZ15L-300/3分路(四回路)开关:HK1-60/3,额定电流60A。漏电保护器:DZ15L-63/3,额定电流63A。2) K2总箱电源、开关Kx=0.9 tg=1.02 cos=0.7 Pe1=1155155KwPjs1=KxPe1=0.9155=139.5kwQjs1= Pjs1tg=139.51.02=142.29Kvar总的计算负荷计算、干线同期系数取Kx=0.7总的有功计算负荷Pjz= KxPjs1

8、=0.7139.5=97.65kw总的无功计算负荷Qjz=Pjz tg=97.651.17=114.25Kwar总的视在功率SJZ=150.29KVA总的计算电流 Jjz=228.40A线径:各电机功率较大且连续工作时间较长,工作电流大,按规范建筑电气通用图集92DQ1选用3*70+2*35mm2电缆,其允许持续电流228.40A,符合要求。总开关:HH15(QA)-250/3总漏电保护器:DZ15L-250/3分路(四回路)开关:HK1-60/3,额定电流60A。漏电保护器:DZ15L-63/3,额定电流63A根据K1、K2电箱总功率,建设方需提供大于350KVA以上用电容量才能满足使用。3

9、) K2 S1回路 搅拌机、电锯、振动机等电机设备组线路、开关Kx=0.8 tg=1.17 cos=0.65 Pe1=123.5232141.53321.549.5KwPjs1=KxPe1=0.849.5=39.6kwQjs1= Pjs1tg=39.61.17=46.33KVar总的计算负荷计算、干线同期系数取Kx=0.7总的有功计算负荷Pjz= KxPjs1=0.739.6=27.72 kw总的无功计算负荷Qjz=Pjz tg=27.721.17=32.43Kwar总的视在功率SJZ=42.66 KVA总的计算电流 Jjz=64.83A线径:各电机连续工作时间较长,工作电流一般,距离较远,按

10、规范建筑电气通用图集92DQ1选用3*35+2*16mm2电缆,其允许持续电流64.83A,符合要求。开关:HK1-60/3,额定电流60A。漏电保护器:DZ15L-63/3,额定电流63A 4)K2 S2回路 电焊机、钢筋制作机械组线路、开关A 电焊组Kx=0.45 tg=1.98 cos=0.45按规定将Jc60%统一换算到Jc=100%时额定容量Pc=Jc/Jc100Pn +JcSnCos=0.613300.6(215125)0.45=68.85Kw计算负荷Pjs1=KxPe1=0.4568.85=30.98KwQjs1= Pjs1tg=30.981.98=61.34KvarB 钢筋机械

11、组Kx=0.7 tg=1.08 cos=0.68 Pe2=15.513=8.5KwPjs2=KxPe2=0.78.5=5.95kwQjs2= Pjs2tg=5.951.08=6.43Kvar总的计算负荷计算、干线同期系数取Kx=0.7总的有功计算负荷Pjz= Kx(Pjs1Pjs2)=0.7(30.98+5.95)=25.85kw总的无功计算负荷Qjz=Pjz tg=25.851.17=30.24Kwar总的视在功率SJZ=39.78KVA总的计算电流 Jjz=60.46A线径:各电机连续工作时间较长,工作电流一般,距离较远,按规范建筑电气通用图集92DQ1选用3*35+2*16mm2电缆,其

12、允许持续电流64.83A,符合要求。开关:HK1-60/3,额定电流60A。漏电保护器:DZ15L-63/3,额定电流63A 5) K2 S3 回路 办公室、宿舍及水泵组线路、开关根据项目部办公用电设备估算,高峰用电量约为Pjs342KW。总的计算负荷计算、干线同期系数取Kx=0.7总的有功计算负荷Pjz= KxPjs1=0.742=29.40kw总的无功计算负荷Qjz=Pjz tg=29.41.17=34.40Kwar总的视在功率SJZ=45.25KVA总的计算电流 Jjz=68.77A线径:办公用房连续工作时间一般,工作电流一般,距离较近,按规范建筑电气通用图集92DQ1选用4*16+10

13、mm2电缆,其允许持续电流68.77A,符合要求。开关:HK1-60/3,额定电流60A。漏电保护器:DZ15L-63/3,额定电流63A三、用电管理本工程工种多,交叉作业大,所以线路布设时要严格按照施工现场临时用电安全技术规范JGJ46-99。 临时用电工程图纸必须由电气工程技术人员绘制,经技术负责人审批后作为临时施工的依据。 临时用电施工组织设计的内容和步骤: 现场勘探,确定电源进线总配电箱(柜),分配电箱的位置及线路走向。 进行负荷计算,选择导线截面和电器的类型、规格。 绘制电气平面布置图。 制定安全用电技术措施和电气防火措施。 施工现场临时用电安全技术档案: 临时用电施工组织设计。 技

14、术交底资料。 临时用电工程检查验收表。 接地电阻测定记录。 定期检(复)查表(工地每月,公司每季进行一次)。 电工维修工作记录。 电工巡视维修记录。安装、维修或拆除临时用电工程,必须由电工完成,电工等级应同工程的难易程度和技术复杂性相适应。四、电工 电工必须经过专业及安全技术培训,经(地)市劳动部门考试合格发给操作证,方准独立操作。 电工应掌握用电安全基本知识和所有设备性能。 上岗前按规定穿戴好个人防护用品。 停用设备应拉闸断电,锁好开关箱。负责保护用电设备的负荷线,保护零线(重复接地)和开关箱。 移动用电设备必须切断电源,在一般情况下不许带电作业,带电作业要设监护人。 按规定定期(项目部每月

15、、公司每季)对用电线路进行检查,发现问题及时处理,并做好检查和维修记录。应懂得触电急救常识和电器灭火常识。五、安全距离与外电防护 外电线路:指施工现场临时用电线路以外的任何电力线路。 不得往高、低压线路下方施工、搭设临时设施或堆放物件、架具、材料及其他杂物。 安全距离: 在建工程(包括脚手架)的外侧与架空线路之间的最小安全距离1kv不小于4m,110kv不小于6m,35110kv不小于8m。架空导线最大弧垂与施工现场地面最小距离4.0m与机动车道6.0m。 起重臂或被吊物边缘与10kV的架空线路水平距离2m。 机动车道与外电架空线路交叉的最小距离1kv以下为6m,10kv以下为7m。 外电防护

16、: 达不到安全距离要求,必须采取防护措施,增设屏障、遮栏、围栏或保护网,并悬挂醒目的警告标志牌。 带电体至遮栏的安全距离10kv应大于95cm,35kv应大于115cm. 带电体至栅栏(封闭)的安全距离10kv应大于30cm,35kv应大于50cm。 在架设防护设施时,应有电气技术人员或专职安全员监护。 无法防护时必须采取停电,迁移线路或更改工程位置,否则不准施工。六、供电路线 架空线路必须架设在专用电杆上,严禁架设在树木上或脚手架上等不稳固的地方。 架空线路最少截面:为满足机械强度要求,铝线16mm2 ,铜线10mm2 跨越铁路、公路、河流、电力线路档距内的绝缘铝线不少于35mm2 ,铜线不

17、少于16mm2 。 电线接头:在一个档距内,每层架空线接头不得超过该层导线50,且一根导线只允许一个接头,跨越道路、河流档距内不得有接头。 电杆档距:最大不超过35m,线间距不得少于0.3m,上下横担间高压与低压1.2m,低压与低压0.6m。 电杆及埋设:电杆应选用钢筋混凝土杆或木杆,其稍径不得小于13cm,埋设深度为杆长的十分之一加0.6m。 拉线:拉线宜用截面不少于43的镀锌铁丝、拉线与电杆的夹角庆在4530度之间,埋地深度不少于1m,钢筋混凝土杆上的拉线应在高于地面2.5m处装设拉紧绝缘子。室内配线:进户线过墙应穿管保护,距地面不得少于2.5m,并采取防雨措施,室外应采用绝缘子固定。七、

18、电缆线路 电缆干线应采用埋地或架空敷设,严禁沿地面明设,并应避免机械损伤和介质腐蚀。 电缆穿越建筑物、构筑物、道路、易受机械损伤的场所及引出地面从2m高度至地下0.2m处,必须加设防护套管。橡皮电缆架空敷设时,应沿墙壁或电杆设置,并用绝缘子固定,严禁使用金属裸线作绑线。橡皮电缆的最大弧垂距地面不得小于2.5m。 八、配电柜(盘)、配电箱及开关箱 配电系统应设置总配电柜(盘)和分配电箱,实行分级配电。室内总配电柜(盘)的装设应符合下列规定: 配电柜(盘)正面的通道宽度,单划不小于1.5m,双划不少于2m,后面的维护通道为0.8m(个别部位不许少于0.6m),侧面通道不少于1m。 配电室的天棚距地

19、面不低于3m。 在配电室设置值班或检修室时,距配电柜(盘)的水平距离大于1m,并采取屏障隔离。 配电室门应向外开。 配电箱的裸母线与地面垂直距离少于2.5m时采用遮栏隔离,遮栏下面通道的高度不少于1.9m。配电装置的上端距天棚不少于0.5m。 配电柜(盘)应按规定装设有功、无功电度表,及分路装设电流、电压表。 配电柜(盘)应装设短路、过负荷保护装置和漏电保护开关。 配电柜(盘)上的配电线路开关应标明控制回路。 配电柜(盘)或配电线路维修时,应挂停电标志牌。停、送电必须由专人负责。配电箱:动力配电箱与照明开关箱宜分别设置,如合用一个配电箱,动力和照明线路应分别设置。 总配电箱应设在靠近电源的地区

20、,分配电箱应装在用电设备或负荷相对集中的地区。分配电箱与开关箱的距离不得超过30m。开关箱与其控制的固定用电设备的水平距离不宜超过3m。 配电箱、开关箱周围应有足够二人同时工作的空间和通道、不得堆放任何妨碍操作、维修的物品;不得有灌木、杂草。 配电箱、开关箱应采用铁板或优质绝缘材料制作。安装应端正牢固,箱下底与地面的距离在1.31.5m之间。 移动式开关箱应安装在坚固的支架上,下底离地面0.61.5m。进出线必须采用橡皮绝缘电缆。 配电箱、开关箱内的开关电器(含插座)应紧固在电器安装板上,并便于操作(间隙5cm)不得歪斜和松动。电线应用绝缘导线,剥头不得外露,接头不得松动。 箱内的工作零线应通

21、过接线端子板连接,并应与保护零线接线端子分设。 箱体的金属外壳应做保护接零(或接地),保护零线必须通过接线端子板连接。 配电箱、开关必须防雨、防尘。导线的进线口和出线口应设在箱体的下底面,并要求上部为电源端,严禁设在箱体的上顶面、侧面、后面或箱门处。 进、出线应加护套分路成束并做防水弯,导线束不得与箱体进出口直接接触。九、电器装置的选择 配电箱、开关箱内的电器设备必须可靠完好,不准使用破损、不合格的电器。熔断器的熔体应与用电设备容量相适应。 总配电箱或分配电箱均应装设总闸隔离开关和分路隔离开关,总熔断器和分路熔断器(或总自动开关和分路自动开关);以及漏电保护器(若漏电保护器同时具备过负荷和短路

22、保护功能,则可不设分路熔断器或分路自动开关)。 每台设备应有独立的开关箱、实行一机一闸制,严禁用一个电器开关直接控制二台及二台以上用电设备(含插座)。 现场用电设备除做保护接零外,都必须在设备负荷线的首端处安装漏电保护器。 购置漏电保护器必须是国家定点生产厂或经过有关部门正式认可的产品。 对新购置或搁置已久重新使用和使用一个月以上的漏电保护器应认真检验其特性,发现问题及时修理或更换。 使用于潮湿和腐蚀介质场所的漏电保护器应采用防溅型产品。 手动闸刀开关只允许用于控制照明电路和容量不大于5.5kw的动力电路作直接启动。容量大于5.5kw的动力电路应采用自动开关电器或降压起动装置控制。十、使用与维

23、护所有开关箱门应配锁,专人负责,开关箱应标明用途所控设备。配箱、开关箱每月检查维修一次,必须由专业电工进行。电工必须按规定穿戴好防护用品和使用绝缘工具。 送电操作过程:总配电箱-分配电箱-开关箱; 停电操作过程:开关箱-分配电箱-总配电箱(特殊情况除外)。 施工现场停电一小时以上时,应切断电源,锁好开关箱。 配电箱、开关箱内不得放置任何杂物,并应保持清洁。 熔断器的熔体(保险丝)更换时,严禁用不符合规格的熔体或其他金属裸线代替。十一、照明 在一个工作场所内,不得只装设局部照明。 在正常湿度时,选用开启式照明器(一般灯具)。 在潮湿或特别潮湿的场所,选用密闭型防水防尘照明器或配有防水灯头的开启式

24、照明器。 对有爆炸和火灾危险的场所,必须安装与危险场所等级相适应的照明器。 在振动较大的场所,选用防振型照明器。 照明器具和器材的质量应合格,不得使用绝缘老化工破损的器具和器材。 在特殊场所照明应使用安全电压照明器,在潮湿和易触及带电体场所电压不大于24V,在特别潮湿的场所和导电良好的地面或金属器内工作照明灯电压不得大于12V。在单相及二相线路中零线与相线截面相同;在三相四线制线路中,当照明灯为白炽灯时,零线截面为相线二分之一,当照明灯具为气体放电灯或逐相切断的三相照明电路中零线截面按最大负荷相的电流选择。照明灯具的金属外壳必须做保护接零。单相照明回路的开关箱(板)内必须装设漏电保护器,实行左

25、零右火制。 室外灯具距地面不得低于3m,室内不低于2.5m。 罗口灯头的绝缘外壳不得有损伤和漏电,火线(相线)应接在中心触头上,零线接在罗口相连的一端。 暂设工程的灯具宜采用拉线开关,拉线开关距地面23m,其他开关距地面高度为1.3m,与出入口的水平距离为0.150.20m。电器、灯具的相线必须经开关控制,不得将相线直接引入灯具;不得把照明线路挂设在脚手架以及无绝缘措施的金属构件上,移动照明导线应采用电缆线,不宜采用其他软线。手持照明灯具应使用安全电压,照明零线严禁通过熔断器。15.当供电线路停电时,使用备用发电机发电供给生活用电。十二、接地与防雷 接地接零:在施工现场专用的中心点直接接地的电

26、力线路中,必须采取接零保护系统。电器设备的金属外壳必须与专用保护零线连接。专用保护零线应由工作接地,配电室零线或第一级漏电保护器电源侧的零线引出。当施工现场与外电线路共用同一供电系统时,电气设备应根据当地的要求做保护接零或做好保护接地。不得一部分设备作保护接零,另一部分设备作保护接地。 保护零线不得装设开关或熔断器。保护零线应单独设置,不作它用,重复接地线应与保护零线相连接。 保护零线使用铜线不少于10mm2 ,铝线不少于16mm2 ,与电气设备相连的保护零线可用不少于mm2 绝缘多股铜线。 保护零线统一标志为绿/黄双色线(以前为黑色),在任何情况下不准使用绿/黄双色线作负荷线。 电力变压器或

27、发电机的工作接地电阻值不得大于4欧。保护零线除必须在配电室或总配电箱处作重复接地外,还必须在配电线路的中间处和末端处做重复接地。重复接地电阻值不大于10欧。不得用铝导体做接地体或地下接地线,垂直接地体不宜采用罗纹钢。 垂直接地体应采用角铁、镀锌铁管、或圆钢、长度1.52.5m,露出地面1015cm,接地线与垂直接地体连接应采用焊接或螺栓连接,禁止采用绑扎的方法。施工现场所有用电设备,除做保护接零外,必须在设备负荷线的首端处设置漏电保护装置。11.施工现场井架等设备若在相邻建筑物、构筑物的防雷屏蔽范围以外,应安避雷装置。避雷针长度为12m,可用16圆钢端部磨尖。 12.施工现场要求工作接地电阻4

28、欧,保扩接地电阻10欧,重复接地电阻10欧,防雷接地电30欧。13.井字架等机械高度超过20m附近无防护的均应安装避雷针十三、预防电气火灾措施1.正确选择导线截面,从理论上杜绝线路过负荷使用。2.导线架空敷设时其安全间距必须满足规范要求,当配电线路采用熔断器作短路保护时,熔体额定电流一定要小于电缆或穿管绝缘导线允许载流量的2.5倍,或明敷绝缘导线允许载流量的1.5倍。3.电气操作人员要认真执行规范,正确连接导线,接线柱要压牢、压实。各种开关触头要压接牢固,多股导线要在端子上涮锡后再与设备安装,以防加大电阻而引起火灾。4.现场中的电动机严禁超载使用,电机周围无易燃物,发现问题及时解决,保证设备正

29、常运转。5.施工现场内严禁使用电炉子及碘钨灯,灯与易燃物之间要大于1米,室内不准使用功率超过100W的灯泡,严禁使用床头灯。6.使用焊机时要严格执行用火证制度,并有人监护,施焊周围不能存在易燃物体,并准备防火设备,电焊机要放在通风良好的地方。7.施工现场的高大设备和有可能产生静电的电气设备要做好防雷接地和防静电接地,以免雷电及静电火花引起火灾。8.存放易燃物仓库内的照明装置一定要采用防爆型设备,导线敷设、灯具安装、导线与设备连接均应满足有关规范要求。9.配电箱、开关箱内严禁存放杂物或易燃物体,并派人负责定期清扫。10.施工现场应建立防火检查制度,强化电气防火领导体制,建立电气防火队伍,防火队伍

30、按工人总数的15%编制。11.施工现场一旦发生电气火灾时,扑灭电气火灾应注意以下事项:A.迅速切断电源,以防事态扩大。切断电源时应戴绝缘手套,使用有绝缘柄的工具。当火场离开关较远需剪断电线时,火线和零线应分开错位剪断,以免在钳口处造成短路,并防止电源线掉在地上造成短路使人员触电。B.当电源线因其它原因不能及时切断时,一方面派人去供电端拉闸,另一方面灭火时,人体的各部位与带电体应保持一定充分距离,必须穿戴绝缘用品。C.扑灭电气火灾时要用绝缘性能好的灭火剂(如干粉灭火器,二氧化碳灭火器、1211灭火器或干燥的砂子),严禁使用导电灭火剂进行扑救。十四、用电安全防护措施(一)施工现场电动机械安全技术A

31、)电动机械工作机构各种机械设备都是由若干机构及零部件组成。电动机械也如此,它是由动力部分、传动机构、电气设备、安全装置组成。(1)动力部分电动机。对电动机的选用主要视其功率,形式应根据使用条件可分别选用开启式、防护式、封闭式和防爆式;电机的额定电压应与供电系统的电压相一致。设备使用时,必须做到:1、每台设备必须是一机一闸,并安装漏电保护开关,根据电机的功率单独配备开关箱,选用额定电压等于或大于线路的额定电压的闸具,其额定电源不小于所控制电机额定电流的2倍,熔丝按电机额定电流的1.52.5倍选用,开关箱与设备距离不大于3m。2、电气线路要绝缘良好,不得破损漏电。3、对新安装和停用时间较长的电机,

32、应检测绝缘电阻,其阻值应大于0.5M方可使用。(二)经常使用的电动机械的安全技术(1)混凝土搅拌机1、混凝土搅拌机的类型和特点1)混凝土搅拌机的电源和开关箱等电气设备的接线必须正确并装设漏电保护器,接零或接地保护必须牢固可靠。2)维修保养搅拌机时,必须切断电源。如需进入搅拌机筒时,闸箱应上锁并挂“有人工作,严禁合闸”牌,还应派专人监护。(2)灰浆搅拌机1、开机前应检查电气设备是否符合规定,是否安装漏电保护器和可靠接零或接地保护。检查全机各部件是否正常,防护装置是否齐全有效,确认无异常后方可试运转。(3)蛙式打夯机1、安全操作注意事项1)每台夯机的电机必须是加强绝缘或双重绝缘电机,并应装有漏电保

33、护器。操作开关要使用定向开关,每台夯机必须单独使用闸具或插座(即一机一闸)。电源线和零(地)线与定向开关、电机接线柱连接处必须加接线端子与之紧固。2)夯机的操作手柄要加装绝缘材料。3)每班作业前必须对夯机进行检查,内容包括:A)电缆线是否有扭结,破裂、折损等可能造成漏电的现象。B)整体结构是否有开焊、严重变形现象。4)每台夯机设两名操作人员。一人操作夯机,一人随机整理电线。操作人员均必须戴绝缘手套、穿绝缘鞋(胶鞋)。5)操作夯机的操作人员应根据现场情况和工作要求确定行夯路线,操作人员按行夯路线随夯直线行走。严禁强行推进、后拉、按压手柄猛拐弯或撒把不扶任夯机自由行走。6)随机整理电线的操作者,应

34、随时将电缆整理通顺,盘圈送行,并应与夯机保持3-4m余量。发现有电缆线扭结缠绕,破裂及漏电现象,应及时切断电源,报告领导解决。7)停止操作时,切断电源,锁好电源开关箱。8)夯机用后妥善保管,遮盖防雨布,并将其底部垫高。9)夯机的电气设备,发生故障或雨后使用夯机,必须由电工进行检查、修理,确认电气设备完好后,方可使用。10)长期搁置不用的夯机,在使用前必须检查测量绝缘电阻,未经测量检查合格的夯机,严禁使用。(4)钢筋机械1)钢筋机械必须由专人管理,并坚持执行规程制度及负责人挂牌制。使用钢筋机械必须经管理人员同意,对不熟悉钢筋机械安全使用制度的操作人员,严禁上机操作。机械负责人应按照清洁、润滑、调

35、整、紧固、防腐、“十字”作业法,认真维护保养机械。2)工作前认真检查电源及电器元件的接法是否正确,机身的接零(地)保护是否牢固,漏电保护器是否灵敏可靠。3)使用前应对机械的刀片、调查块等工作部件进行可靠性检查,并对机械的安全防护装置进行全面检查,确认无误后方可试空车运转,运转正常后,方准正式作业。(5)木工机械1、木工机械安全操作注意事项1)木工机械必须设专人管理,操作规程和防火制度应挂在明显的位置,并按清洁、润滑、调整、紧固、防腐的“十字”作业法认真维护保养设备。未经管理人员同意和不熟悉木工机械安全操作规定者,不允许上机操作。2)工作前应认真检查电源及电器元件的接法、是否正确,机身的接零(地

36、)保护是否牢固,漏电保护器是否灵敏可靠。(三)手持电动工具安全技术1、I类工具I类工具在防止触电的保护方面不仅依靠其基本绝缘,而且包含一个附加的安全预防措施。其方法是将可触及的可导电零件与已安装的固定线路中的保护(接地或接零)导线连接起来,即当基本绝缘损坏时成为带电体的可触及的可导电零件永久地、可靠地和工具内的接线端子作金属联接。I类工具在无其他附加触电保护措施情况下,只能依靠保护接地或保护接零来保证其安全使用。但单纯接地是不能保证在触电时操作者人身安全的。因此I类工具在使用时必须另有附加保护措施。例如使用个人防护用品、漏电保护器和隔离变压器等。目前国际上一些国家已不允许生产和锁售I类工具,我

37、国也正在向这一方面发展。2、II类工具II类工具在防止触电的保护方面不仅依靠其基本绝缘,而且它还提供了双重绝缘或加强绝缘的附加安全预防措施。设有保护电部分之间必须由双重绝缘或加强绝缘隔离,不得有仅由基本绝缘隔离的部分。II类工具通俗地来讲是将个人防护用品以可靠的、有效的方式设计制作在工具上,因此有双重独立的保护系统。3、类工具类工具在防止触电的保护方面依靠安全特低电压供电,使用时,必须由安全隔离变压器供电。对带电体需采用基本绝缘或外壳防护,防止人体直接接触带电体。(四)手持电动工具操作安全注意事项、手持电动工具应设专人管理。管理者应熟识手持电动工具构造、性能和安全技术知识,并认真进行维护保养和

38、检查。、手持电动工具的电源线应用专用电缆,不准接长和更换非专用电缆。电源接线必须正确,各部绝缘良好,按规定做可靠的接零或接地保护,并且必须装有漏电保护器。、手持电动工具的安全防护罩必须牢固,工作部件安装必须正确。、操作者应熟识安全使用规定,对不懂安全使用规定的人员一律不准使用,操作者应正确穿戴个人防护用品(如绝缘手套、鞋和护目镜以及安全帽、高处作业安全带等)。、使用手持电动工具时,操作者持握要稳、要牢、用力均匀,不得用力过猛或斜偏使用。如发现异常时应立即切断电源,查明原因,排除隐患后,方可继续操作。、加工件和周围有障碍物、粘结混凝土或其他影响操作的异物时,应先清理干净后再进行再进行操作。、手持

39、电动工具转动时,严禁进行检修、调整。需要检修、调整或更换工作部件时,应先拨下电源插头,确认无误时方可操作。、在潮湿和危险的工作场所,或在金属容器里作业时,应用类手持电动工具。有些特殊部位需要用较高电压的手持电动工具作业时,必须用类手持电动工具(即双重绝缘型)。、对手持电动工具的定期检查项目如下:外壳、手柄有无裂缝和破损。外壳保护接零(地)是否牢固。电缆是否是专用电缆,有无破损和接头。电源插头是否完好无损。开关动作是否正常、灵敏可靠。漏电保护器是否灵敏可靠。安全防护装置是否齐全牢固。工具的转动部位,是否转动灵活无障碍。用兆欧表测量绝缘电阻,、类手持电动工具的绝缘电阻值分别不小于、和。凡长期不用的

40、手持电动工具启用前必须按上述要求检查,确认无误后方可使用。(五)手持式电动工具的管理、使用、检查和维修安全技术规程A使用)工具在使用前,操作者应认真阅读产品使用说明书或安全操作规程,详细了解工具的性能和掌握正确使用的方法。)在一般作业场所,应尽可能使用类工具,使用类工具时,还应采取漏电保护器、隔离变压器等保护措施。)在潮湿作业场所或金属构架上等导电性能良好的作业场所,应使用类或类工具。)在锅炉、金属容器、管理内等作业场所;应使用类工具,或装设漏电保护器的类工具。类工具的安全隔离变压器,类工具的漏电保护器及、类工具的控制箱和电源联接器等必须放在作业场所的外面,在狭窄作业场所应有人在外监护。)在湿

41、热、雨雪等作业环境,应使用具有相应防护等级的工具。)类工具电源线中的绿黄双色线在任何情况下只能用作保护线。)工具的电源线不得任意接长或拆换。当电源离工具操作点距离较远而电源线长度不够时,应采用耦合器进行联接。)工具电源线上的插头不得任意拆除或调换。)插头、插座中的接地极在任何情况下只能单独联接保护线。严禁在插头、插座内用导线直接将接地极与中性线联接起来。)工具的危险运动零、部件的防护装置(如防护罩、盖)等不得任意拆卸。B.检查、维修)工具在发出或收回时,保管人员必须进行一次日常检查;在使用前,使用者必须进行日常检查。)工具的日常检查至少应包括以下项目:、外壳、手柄有否裂缝和破损;、保护线联接是

42、否正确,牢固可靠;、电源线是否完好无损;、电源插头是否完整无损;、电源开关动作是否正常、灵活、有无缺损、破裂;、机械防护装置是否完好;、工具转动部分是否转动灵活、轻快、无阻滞现象;、电气保护装置是否良好。)工具必须由专职人员按以下规定进行定期检查。、每年至少检查一次。、在湿热和常有温度变化的地区或使用条件恶劣的地方还应相应缩短检查周期。、在梅雨季节前应及时进行检查。、工具的定期检查,还必须测量工具的绝缘电阻。绝缘电阻应不小于下表规定的数值:测量部位绝 缘 电 阻I类工具II类工具III类工具带电零件与外壳之间271注:绝缘电阻用500V兆欧表测量。4)长期搁置不用的工具,在使用前必须测量绝缘电

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
