诺江文化广场通江廊桥
现场施工情况及计划安排
编 制: 沈红兵
审 核: 丁甫宏
编制日期: 2014年3月14日

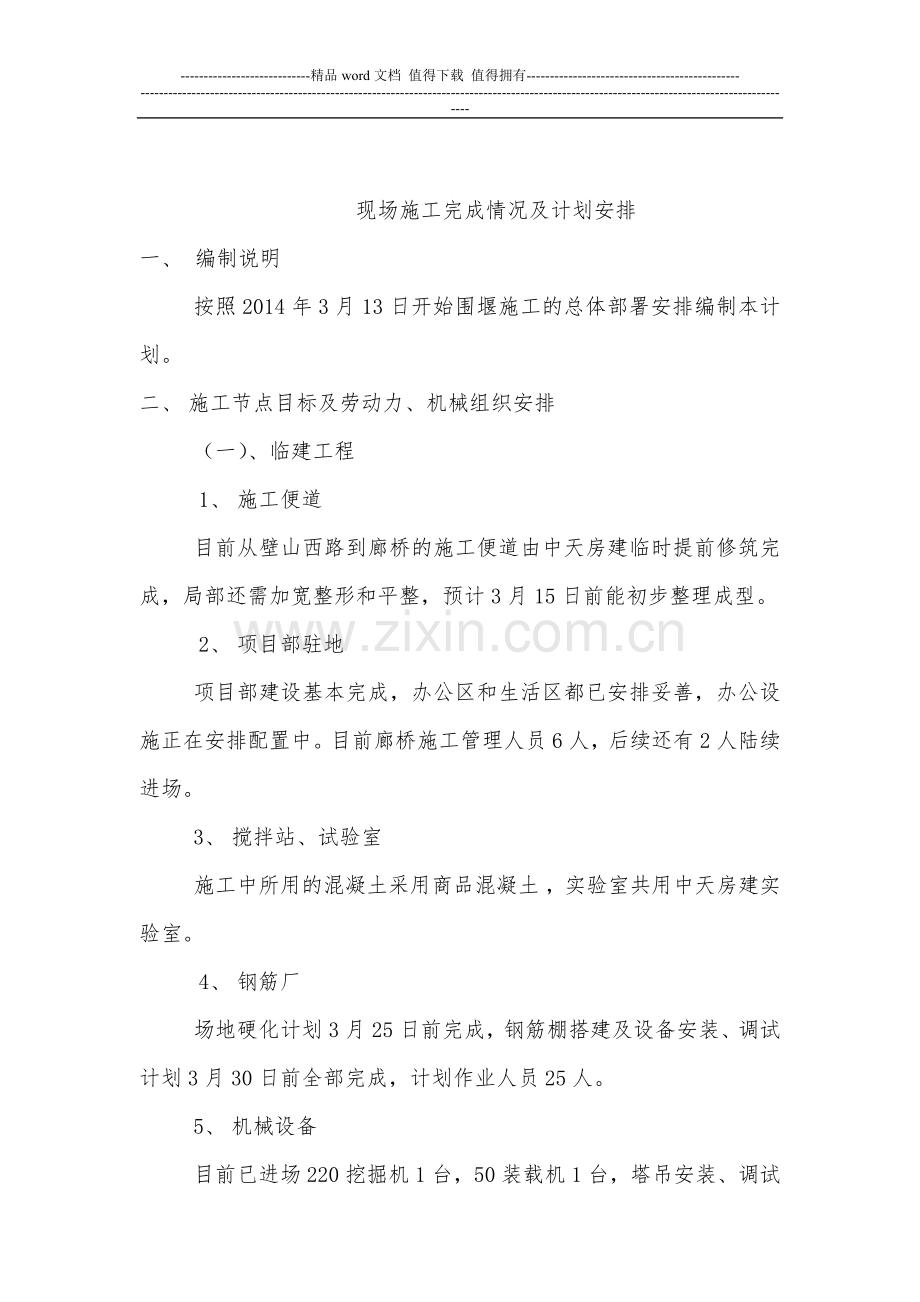

现场施工完成情况及计划安排
一、 编制说明
按照2014年3月13日开始围堰施工的总体部署安排编制本计划。
二、 施工节点目标及劳动力、机械组织安排
(一)、临建工程
1、 施工便道
目前从壁山西路到廊桥的施工便道由中天房建临时提前修筑完成,局部还需加宽整形和平整,预计3月15日前能初步整理成型。
2、 项目部驻地
项目部建设基本完成,办公区和生活区都已安排妥善,办公设施正在安排配置中。目前廊桥施工管理人员6人,后续还有2人陆续进场。
3、 搅拌站、试验室
施工中所用的混凝土采用商品混凝土 ,实验室共用中天房建实验室。
4、 钢筋厂
场地硬化计划3月25日前完成,钢筋棚搭建及设备安装、调试计划3月30日前全部完成,计划作业人员25人。
5、 机械设备
目前已进场220挖掘机1台,50装载机1台,塔吊安装、调试计划在4月15日前完成。
(二)、主体工程施工计划
本计划暂排列至3月、4月、5月(3个月)。
3月25日前计划围堰改河完毕,0#台,5#台,1#墩征地线内清表,局部施工场地整平,修整施工便道,落实0#桥台房屋、1#墩水塔、5#台配电房等相关政策处理问题的方案。
4月5日前计划围堰内抽水,河底内流沙清理,河底地质情况检验,塔吊安装调试计划完毕。完善相关配套设施(配电柜、模板、钢管、支架、扣件,成品钢筋预制加工等);3#桥墩扩大基础基坑计划开挖成型。
4月25日前计划3#桥墩一二级C25扩大基础砼,C15片石砼浇筑成型;4#桥墩扩大基坑基础开挖成型。
4月30日前计划3#墩柱钢筋模板加固支撑校验完毕。4#桥墩一二级C25扩大基础砼,C15片石砼浇筑成型;2#桥墩扩大基坑基础开挖成型。
5月15日前计划3#墩柱混凝土浇筑成型,4#墩柱钢筋模板加固支撑校验完毕, 2 #桥墩一二级C25砼基础,C15片石砼浇筑成型。
5月30日前计划4#墩柱混凝土浇筑成型,2#墩柱钢筋模板加固支撑校验完毕,3跨拱圈支架铺设完成,等载预压;1#桥墩一二级C25砼基础,C15片石砼浇筑成型。
三、进度控制措施
1.经济措施:抓好资金管理,确保项目资金专款专用,没有充足的资金保证,需要的材料、设备就没有办法投入,抢工就没有保障。 2.合同措施: 进度控制的合同措施主要包括: 1).抓好原材料质量控制和及时供应,确保供应及时和质量合格。 2).抓好班组的承包兑现,提高广大职工的积极性。 3).履行自我的合同责任,服务好有关协作单位,创造良好的协作氛围
3.技术生产措施: 抓好施工现场的平面管理,合理布置施工现场的钢筋加工、模板、材料堆场,确保水、电、动力良好的供应。 抓住关键部位、控制进度的里程碑节点按时完成。抓住关键部位和进度计划上的关键工序按时完成,总工期才有保障。 优化施工方法与施工方案,利用价值工程理论,确定主体工程各分部的施工方法,优选施工机械设备,适时投入。抓好现场管理和文明施工,为工程施工创造良好的环境。
由于天气、政策处理及不可预见的外在因素,施工进度计划可能会相对滞后.
