钻孔灌注桩底注浆施工记录
工程名称:江苏曙光光电科技综合大楼桩基工程
序号
桩 号
下 注 浆 管 日 期
深度
(m)
开孔日期
开孔水压
(Mpa)
注 浆 日 期
时 间
水灰比
注浆压力
(Mpa)
水泥用量
(kg)
备 注
1
79#
2023、7、30
43
2023、7、31
2.0
2023、8、1
9:40~11:30
0.6
1.2~1.5
1500
监理: 质检员: 记录:

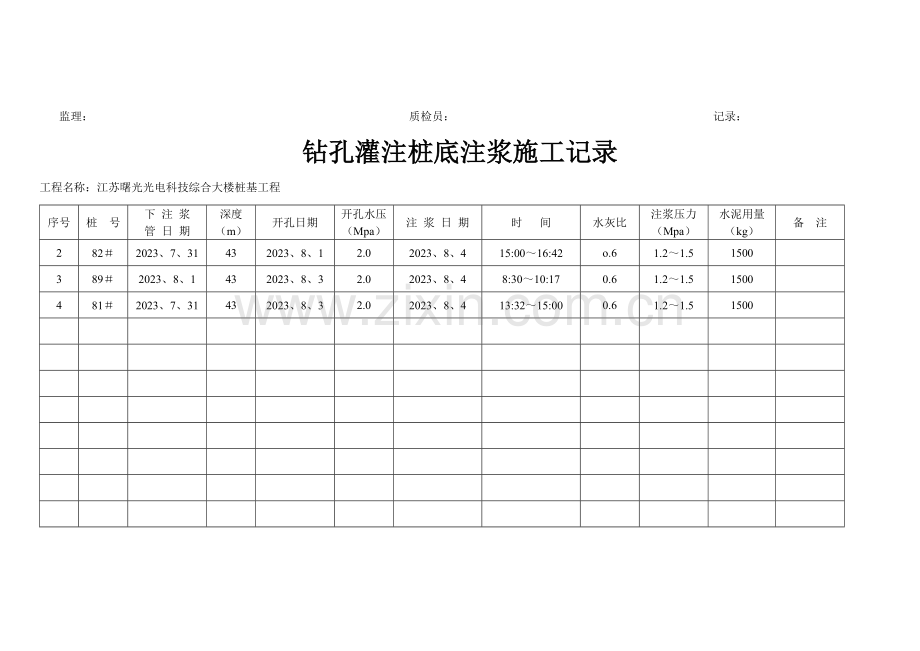

钻孔灌注桩底注浆施工记录
工程名称:江苏曙光光电科技综合大楼桩基工程
序号
桩 号
下 注 浆 管 日 期
深度
(m)
开孔日期
开孔水压
(Mpa)
注 浆 日 期
时 间
水灰比
注浆压力
(Mpa)
水泥用量
(kg)
备 注
2
82#
2023、7、31
43
2023、8、1
2.0
2023、8、4
15:00~16:42
o.6
1.2~1.5
1500
3
89#
2023、8、1
43
2023、8、3
2.0
2023、8、4
8:30~10:17
0.6
1.2~1.5
1500
4
81#
2023、7、31
43
2023、8、3
2.0
2023、8、4
13:32~15:00
0.6
1.2~1.5
1500
监理: 质检员: 记录:
钻孔灌注桩底注浆施工记录
工程名称:江苏曙光光电科技综合大楼桩基工程
序号
桩 号
下 注 浆 管 日 期
深度
(m)
开孔日期
开孔水压
(Mpa)
注 浆 日 期
时 间
水灰比
注浆压力
(Mpa)
水泥用量
(kg)
备 注
5
98#
2023、7、31
43
2023、8、4
2.0
2023、8、5
16:55~18:36
0.6
1.2~1.5
1500
6
95#
2023、8、1
43
2023、8、4
2.0
2023、8、5
15:00~16:40
0.6
1.2~1.5
1500
监理: 质检员: 记录:
钻孔灌注桩底注浆施工记录
工程名称:江苏曙光光电科技综合大楼桩基工程
序号
桩 号
下 注 浆 管 日 期
深度
(m)
开孔日期
开孔水压
(Mpa)
注 浆 日 期
时 间
水灰比
注浆压力
(Mpa)
水泥用量
(kg)
备 注
7
85#
2023、8、1
43
2023、8、5
2.0
2023、8、6
15:30~17:18
0.6
1.2~1.5
1500
8
86#
2023、8、1
43
2023、8、5
2.0
2023、8、6
20:40~22:32
0.6
1.2~1.5
1500
监理: 质检员: 记录:
钻孔灌注桩底注浆施工记录
工程名称:江苏曙光光电科技综合大楼桩基工程
序号
桩 号
下 注 浆 管 日 期
深度
(m)
开孔日期
开孔水压
(Mpa)
注 浆 日 期
时 间
水灰比
注浆压力
(Mpa)
水泥用量
(kg)
备 注
9
93#
2023、7、31
43
2023、8、6
2.0
2023、8、7
16:20~18:00
0.6
1.2~1.5
1500
10
125#
2023、8、2
53
2023、8、6
2.0
2023、8、7
20:10~21:50
0.6
1.2~1.5
1500
监理: 质检员: 记录:
钻孔灌注桩底注浆施工记录
工程名称:江苏曙光光电科技综合大楼桩基工程
序号
桩 号
下 注 浆 管 日 期
深度
(m)
开孔日期
开孔水压
(Mpa)
注 浆 日 期
时 间
水灰比
注浆压力
(Mpa)
水泥用量
(kg)
备 注
11
94#
2023、8、2
43
2023、8、6
2.0
2023、8、8
7:30~9:10
0.6
1.2~1.5
1500
12
87#
2023、8、1
43
2023、8、6
2.0
2023、8、8
9:30~11:15
0.6
1.2~1.5
1500
13
58#
2023、8、2
52.5
2023、8、6
2.0
2023、8、8
14:15~15:48
0.6
1.2~1.5
1500
14
16#
2023、8、2
43
2023、8、6
2.0
2023、8、8
16:30~18:13
0.6
1.2~1.5
1500
15
22#
2023、8、3
43
2023、8、6
2.0
2023、8、8
20:20~21:50
0.6
1.2~1.5
1500
监理: 质检员: 记录:
钻孔灌注桩底注浆施工记录
工程名称:江苏曙光光电科技综合大楼桩基工程
序号
桩 号
下 注 浆 管 日 期
深度
(m)
开孔日期
开孔水压
(Mpa)
注 浆 日 期
时 间
水灰比
注浆压力
(Mpa)
水泥用量
(kg)
备 注
16
84#
2023、8、3
43
2023、8、8
2.0
2023、8、9
9:50~11:26
0.6
1.2~1.5
1500
17
96#
2023、8、3
43
2023、8、8
2.0
2023、8、9
16:30~18:22
0.6
1.2~1.5
1500
18
67#
2023、8、3
52.5
2023、8、8
2.0
2023、8、9
14:28~16:09
0.6
1.2~1.5
1500
监理: 质检员: 记录:
钻孔灌注桩底注浆施工记录
工程名称:江苏曙光光电科技综合大楼桩基工程
序号
桩 号
下 注 浆 管 日 期
深度
(m)
开孔日期
开孔水压
(Mpa)
注 浆 日 期
时 间
水灰比
注浆压力
(Mpa)
水泥用量
(kg)
备 注
19
83#
2023、8、4
43
2023、8、9
2.0
2023、8、10
8:35~10:15
0.6
1.2~1.5
1500
20
80#
2023、8、4
43
2023、8、9
2.0
2023、8、10
10:45~12:18
0.6
1.2~1.5
1500
21
88#
2023、8、5
43
2023、8、9
2.0
2023、8、10
14:20~15:57
0.6
1.2~1.5
1500
22
91#
2023、8、5
43
2023、8、9
2.0
2023、8、10
16:23~18:10
0.6
1.2~1.5
1500
23
62#
2023、8、3
52.5
2023、8、9
2.0
2023、8、10
18:36~20:09
0.6
1.2~1.5
1500
24
27#
2023、8、5
52.5
2023、8、9
2.0
2023、8、10
20:37~22:19
0.6
1.2~1.5
1500
监理: 质检员: 记录:
钻孔灌注桩底注浆施工记录
工程名称:江苏曙光光电科技综合大楼桩基工程
序号
桩 号
下 注 浆 管 日 期
深度
(m)
开孔日期
开孔水压
(Mpa)
注 浆 日 期
时 间
水灰比
注浆压力
(Mpa)
水泥用量
(kg)
备 注
25
34#
2023、8、6
43
2023、8、10
2.0
2023、8、11
8:40~10:20
0.6
1.2~1.5
1500
26
48#
2023、8、6
52.5
2023、8、10
2.0
2023、8、11
10:40~12:20
0.6
1.2~1.5
1500
27
116#
2023、8、6
53
2023、8、10
2.0
2023、8、11
14:30~16:12
0.6
1.2~1.5
1500
28
119#
2023、8、6
53
2023、8、10
2.0
2023、8、11
16:37~18:09
0.6
1.2~1.5
1500
监理: 质检员: 记录:
钻孔灌注桩底注浆施工记录
工程名称:江苏曙光光电科技综合大楼桩基工程
序号
桩 号
下 注 浆 管 日 期
深度
(m)
开孔日期
开孔水压
(Mpa)
注 浆 日 期
时 间
水灰比
注浆压力
(Mpa)
水泥用量
(kg)
备 注
29
97#
2023、8、6
43
2023、8、10
2.0
2023、8、12
8:43~10:18
0.6
1.2~1.5
1500
30
92#
2023、8、6
43
2023、8、10
2.0
2023、8、12
10:40~12:23
0.6
1.2~1.5
1500
31
115#
2023、8、6
53
2023、8、11
2.0
2023、8、12
14:30~15:57
0.6
1.2~1.5
1500
32
113#
2023、8、6
53
2023、8、11
2.0
2023、8、12
16:30~18:24
0.6
1.2~1.5
1500
监理: 质检员: 记录:
钻孔灌注桩底注浆施工记录
工程名称:江苏曙光光电科技综合大楼桩基工程
序号
桩 号
下 注 浆 管 日 期
深度
(m)
开孔日期
开孔水压
(Mpa)
注 浆 日 期
时 间
水灰比
注浆压力
(Mpa)
水泥用量
(kg)
备 注
33
102#
2023、8、7
51.5
2023、8、12
2.0
2023、8、13
7:50~9:30
0.6
1.2~1.5
1500
34
120#
2023、8、7
53
2023、8、12
2.0
2023、8、13
14:20~15:58
0.6
1.2~1.5
1500
35
123#
2023、8、8
53
2023、8、12
2.0
2023、8、13
20:30~9:20
0.6
1.2~1.5
1500
监理: 质检员: 记录:
钻孔灌注桩底注浆施工记录
工程名称:江苏曙光光电科技综合大楼桩基工程
序号
桩 号
下 注 浆 管 日 期
深度
(m)
开孔日期
开孔水压
(Mpa)
注 浆 日 期
时 间
水灰比
注浆压力
(Mpa)
水泥用量
(kg)
备 注
36
90#
2023、8、8
43
2023、8、13
2.0
2023、8、14
7:35~9:18
0.6
1.2~1.5
1500
37
64#
2023、8、8
52.5
2023、8、13
2.0
2023、8、14
9:40~11:13
0.6
1.2~1.5
1500
38
99#
2023、8、8
51.5
2023、8、13
2.0
2023、8、14
14:23~16:04
0.6
1.2~1.5
1500
39
30#
2023、8、7
52.5
2023、8、13
2.0
2023、8、14
16:30~18:12
0.6
1.2~1.5
2500
下二根管
监理: 质检员: 记录:
钻孔灌注桩底注浆施工记录
工程名称:江苏曙光光电科技综合大楼桩基工程
序号
桩 号
下 注 浆 管 日 期
深度
(m)
开孔日期
开孔水压
(Mpa)
注 浆 日 期
时 间
水灰比
注浆压力
(Mpa)
水泥用量
(kg)
备 注
40
72#
2023、8、9
51.5
2023、8、14
2.0
2023、8、15
14:12~15:58
0.6
1.2~1.5
1500
41
63#
2023、8、10
52.5
2023、8、14
2.0
2023、8、15
16:32~18:24
0.6
1.2~1.5
1500
监理: 质检员: 记录:
钻孔灌注桩底注浆施工记录
工程名称:江苏曙光光电科技综合大楼桩基工程
序号
桩 号
下 注 浆 管 日 期
深度
(m)
开孔日期
开孔水压
(Mpa)
注 浆 日 期
时 间
水灰比
注浆压力
(Mpa)
水泥用量
(kg)
备 注
42
45#
2023、8、10
51.5
2023、8、15
2.0
2023、8、16
7:23~9:00
0.6
1.2~1.5
1500
43
52#
2023、8、10
51.5
2023、8、15
2.0
2023、8、16
9:20~10:57
0.6
1.2~1.5
1500
44
6#
2023、8、10
43
2023、8、15
2.0
2023、8、16
20:40~22:26
0.6
1.2~1.5
1500
45
114#
2023、8、11
53
2023、8、15
2.0
2023、8、16
17:30~19:10
0.6
1.2~1.5
1500
46
117#
2023、8、11
53
2023、8、15
2.0
2023、8、16
14:32~16:08
0.6
1.2~1.5
1500
47
124#
2023、8、12
53
2023、8、15
2.0
2023、8、16
11:21~12:57
0.6
1.2~1.5
1500
监理: 质检员: 记录:
钻孔灌注桩底注浆施工记录
工程名称:江苏曙光光电科技综合大楼桩基工程
序号
桩 号
下 注 浆 管 日 期
深度
(m)
开孔日期
开孔水压
(Mpa)
注 浆 日 期
时 间
水灰比
注浆压力
(Mpa)
水泥用量
(kg)
备 注
48
122#
2023、8、14
53
2023、8、16
2.0
2023、8、17
8:06~9:40
0.6
1.2~1.5
1500
49
121#
2023、8、10
53
2023、8、16
2.0
2023、8、17
14:30~16:08
0.6
1.2~1.5
1500
50
118#
2023、8、11
53
2023、8、16
2.0
2023、8、17
16:22~17:56
0.6
1.2~1.5
1500
51
128#
2023、8、9
53
2023、8、16
2.0
2023、8、17
20:34~22:19
0.6
1.2~1.5
1500
52
127#
2023、8、13
53
2023、8、16
2.0
2023、8、17
22:37~0:16
0.6
1.2~1.5
1500
53
126#
2023、8、15
53
2023、8、16
2.0
2023、8、17
10:21~12:13
0.6
1.2~1.5
1500
监理: 质检员: 记录:
钻孔灌注桩底注浆施工记录
工程名称:江苏曙光光电科技综合大楼桩基工程
序号
桩 号
下 注 浆 管 日 期
深度
(m)
开孔日期
开孔水压
(Mpa)
注 浆 日 期
时 间
水灰比
注浆压力
(Mpa)
水泥用量
(kg)
备 注
54
132#
2023、8、17
53
2023、8、18
2.0
2023、8、18
7:21~9:03
0.6
1.2~1.5
1500
55
131#
2023、8、15
53
2023、8、17
2.0
2023、8、18
9:23~11:00
0.6
1.2~1.5
1500
56
130#
2023、8、14
53
2023、8、17
2.0
2023、8、18
14:18~15:57
0.6
1.2~1.5
1500
57
129#
2023、8、10
53
2023、8、17
2.0
2023、8、18
16:20~18:00
0.6
1.2~1.5
1500
58
134#
2023、8、17
52
2023、8、18
2.0
2023、8、18
20:07~21:43
0.6
1.2~1.5
1500
59
135#
2023、8、16
52
2023、8、18
2.0
2023、8、18
22:12~23:57
0.6
1.2~1.5
1500
监理: 质检员: 记录:
钻孔灌注桩底注浆施工记录
工程名称:江苏曙光光电科技综合大楼桩基工程
序号
桩 号
下 注 浆 管 日 期
深度
(m)
开孔日期
开孔水压
(Mpa)
注 浆 日 期
时 间
水灰比
注浆压力
(Mpa)
水泥用量
(kg)
备 注
60
133#
2023、8、18
52
2023、8、18
2.0
2023、8、19
14:10~15:56
0.6
1.2~1.5
1500
61
12#
2023、8、11
51.5
2023、8、18
2.0
2023、8、19
16:17~17:53
0.6
1.2~1.5
1500
62
14#
2023、8、11
43
2023、8、18
2.0
2023、8、19
18:10~19:46
0.6
1.2~1.5
1500
监理: 质检员: 记录:
钻孔灌注桩底注浆施工记录
工程名称:江苏曙光光电科技综合大楼桩基工程
序号
桩 号
下 注 浆 管 日 期
深度
(m)
开孔日期
开孔水压
(Mpa)
注 浆 日 期
时 间
水灰比
注浆压力
(Mpa)
水泥用量
(kg)
备 注
63
17#
2023、8、12
43
2023、8、18
2.0
2023、8、20
7:12~8:47
0.6
1.2~1.5
1500
64
20#
2023、8、13
43
2023、8、18
2.0
2023、8、20
9:10~10:46
0.6
1.2~1.5
1500
65
21#
2023、8、14
43
2023、8、19
2.0
2023、8、20
11:00~12:39
0.6
1.2~1.5
1500
66
18#
2023、8、14
43
2023、8、18
2.0
2023、8、20
14:18~15:53
0.6
1.2~1.5
1500
67
15#
2023、8、15
43
2023、8、19
2.0
2023、8、20
16:13~18:00
0.6
1.2~1.5
1500
68
23#
2023、8、14
43
2023、8、19
2.0
2023、8、20
18:18~20:07
0.6
1.2~1.5
1500
69
25#
2023、8、16
43
2023、8、19
2.0
2023、8、20
20:48~22:13
0.6
1.2~1.5
1500
70
24#
2023、8、17
43
2023、8、19
2.0
2023、8、20
22:34~0:16
0.6
1.2~1.5
1500
监理: 质检员: 记录:
钻孔灌注桩底注浆施工记录
工程名称:江苏曙光光电科技综合大楼桩基工程
序号
桩 号
下 注 浆 管 日 期
深度
(m)
开孔日期
开孔水压
(Mpa)
注 浆 日 期
时 间
水灰比
注浆压力
(Mpa)
水泥用量
(kg)
备 注
71
19#
2023、8、15
43
2023、8、19
2.0
2023、8、21
7:20~8:58
0.6
1.2~1.5
1500
72
11#
2023、8、18
51.5
2023、8、18
2.0
2023、8、21
9:17~10:53
0.6
1.2~1.5
1500
73
53#
2023、8、11
52.5
2023、8、20
2.0
2023、8、21
11:23~13:00
0.6
1.2~1.5
1500
74
49#
2023、8、11
52.5
2023、8、20
2.0
2023、8、21
14:21~16:17
0.6
1.2~1.5
1500
75
展开阅读全文
