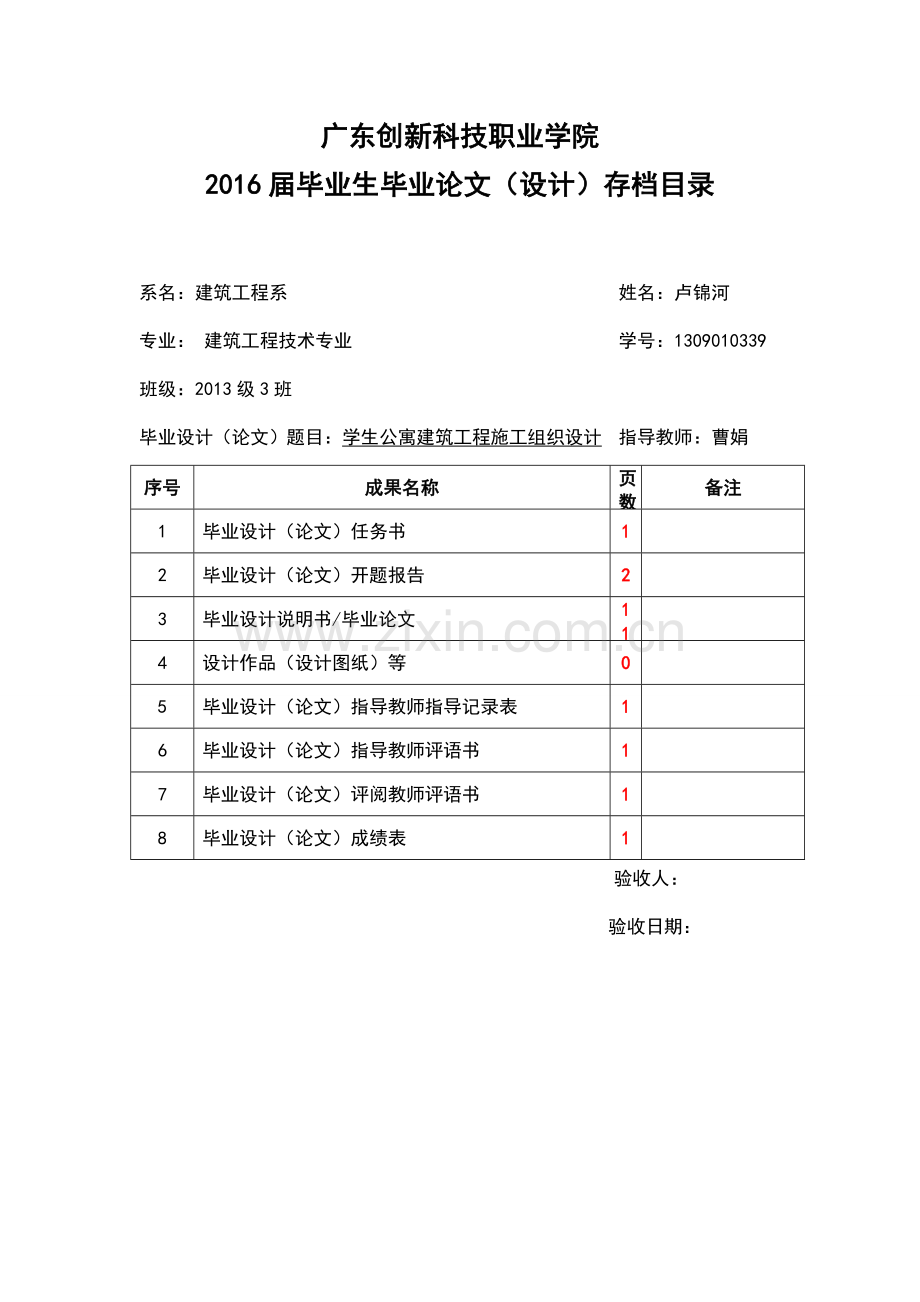

1、广东创新科技职业学院2016届毕业生毕业论文(设计)存档目录系名:建筑工程系姓名:卢锦河专业: 建筑工程技术专业学号:1309010339班级:2013级3班毕业设计(论文)题目:学生公寓建筑工程施工组织设计 指导教师:曹娟序号成果名称页数备注1毕业设计(论文)任务书12毕业设计(论文)开题报告23毕业设计说明书/毕业论文114设计作品(设计图纸)等05毕业设计(论文)指导教师指导记录表16毕业设计(论文)指导教师评语书17毕业设计(论文)评阅教师评语书18毕业设计(论文)成绩表1验收人: 验收日期: 系主任批准日期广 东 创 新 科 技 职 业 学 院毕业论文任务书 兹发给2013级 建筑工

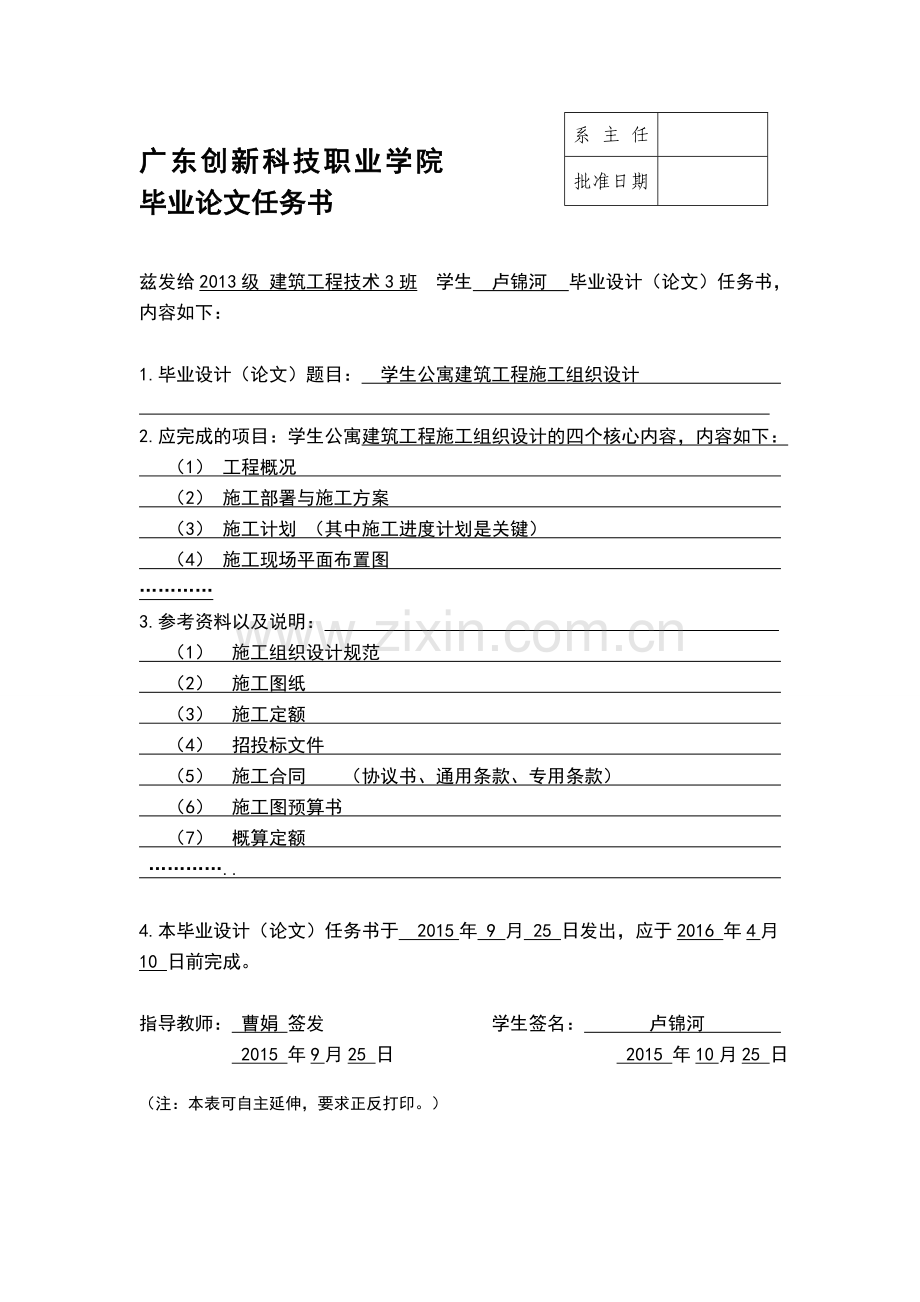

2、程技术3班 学生 卢锦河 毕业设计(论文)任务书,内容如下: 1.毕业设计(论文)题目: 学生公寓建筑工程施工组织设计 2.应完成的项目:学生公寓建筑工程施工组织设计的四个核心内容,内容如下: (1) 工程概况 (2) 施工部署与施工方案 (3) 施工计划 (其中施工进度计划是关键) (4) 施工现场平面布置图 3.参考资料以及说明: (1) 施工组织设计规范 (2) 施工图纸 (3) 施工定额 (4) 招投标文件 (5) 施工合同 (协议书、通用条款、专用条款) (6) 施工图预算书 (7) 概算定额 . 4.本毕业设计(论文)任务书于 2015年 9 月 25 日发出,应于2016 年4月

3、10 日前完成。指导教师: 曹娟 签发 学生签名: 卢锦河 2015 年9月25 日 2015 年10月25 日(注:本表可自主延伸,要求正反打印。)毕业设计开题报告 学生签名: 卢锦河题目学生公寓工程施工组织设计本课题的目的意义目的1通过毕业设计环节,我们将三年所学的基础课、技术基础课、专业方向课等方面的知识进行一次全面、综合的复习。2.培养我们综合运用所学的专业知识解决工程实际问题的能力。3.提高建筑、结构施工图设计、认识及表现的能力。4.提高我们的自学能力,培养其独立研究的能力,主要包括:(1)方案研究,文献检索和搜索资料能力;(2)方案论证,确定方案的能力;(3)科学精神和创新能力;(

4、4)理论分析设计和计算的能力;(5)运用计算机的能力;(6)撰写科技论文及设计说明书的能力。意义通过实际的设计将会发现我对所学知识是否真的掌握、理解,这样我可以加深对设计工作的理解与认识。在设计过程中我还需要查阅、收集很多相关资料,这同样会加深我对专业知识更加深刻的理解。通过一系列的准备分析,选出设计题目,设计出自己的建筑方案、分析它,再形成建筑设计,最后完成结构设计。提高自己理论水平,提高发现问题、分析问题和解决问题的能力。设计(论文)的基本条件及依据学院在建筑工程施工方面投入大量资金,建设了完善的实训基地并与多家企业建立校企合作关系,在建筑工程施工工作中经验丰富,并可以在工作实践中充分利用

5、企业的有效资源,为本设计(论文)的研究创造良好条件。依据:1建筑地基设计规范GB50007-20012混凝土结构设计规范GB500010-20023建筑结构荷载规范GB50009-20014建筑抗震设计规范GB500011-20015砌体结构设计规范GB50003-20016房屋建筑制图统一标准CB/T50001-20017建筑结构制图标准GB/T50105-20018建筑设计防火规范GB50045-19959有关标准图集、相关教科书及相关规定。本课题的主要内容、重点解决的问题论文的论点正确、论据可查,论证过程思路清晰,按照论文格式有关键词,有正文,有结束语。施工组织设计和施工专项方案要求解决

6、施工现场的实际问题。并且主要核心内容要求齐全。如:工程概况、施工部署、施工方案、施工计划(劳动力需求计划、材料计划需求、机械设备需求、施工进度计划必须有)施工现场平面图。本课题欲达到的目的或预期研究的结果毕业设计(论文)是学校与工作的桥梁,通过这个桥梁,使学生对三年来学习的知识有系统的复习。通过毕业设计(论文)过程,达到能够在预期时间内独立完成一幢建筑物的施工组织设计(某专项方案的设计、某专项技术的研究),能把理论与实际结合考虑问题,达到有一定的基本科研能力。参考资料1 建筑施工手册编写组建筑施工手册(第四版).北京:中国建筑工业出版社2 建筑制图标准(GB/T50104-2001).中国计划

7、工业出版社,2002.3 建筑设计资料集(第二版),北京:中国建筑工业出版社,2003.4 高等学校毕业设计(论文)指导手册土建卷,北京,高等教育出版社,1999.5 江景波、赵志缙.建筑施工第二版.上海:同济大学出版社,19906 建设部发布建设工程项目管理规范(503262006)北京:中国建筑工业出版社,20067中国建筑业协会等合编.工程项目管理与总承包.北京:中国建筑工业出版社8 侯君伟.建筑工程施工常用资料手册.北京:机械工业出版社,20049建筑施工手册第三版.北京:中国建筑工业出版社,199710田永富.怎样编制施工组织设计.北京:1999计 划 进 度时 间工 作 内 容备

8、注2015年9月22日前完成指导教师毕业设计(论文)命题工作,公布课题2015年9月25日前完成选题工作2015年10月15日前召开见面会,下达毕业设计(论文)任务书,布置毕业设计(论文)工作2015年10月23日前填写毕业设计(论文)开题报告2015年11月2日前收集并提交“毕业设计(论文)任务书”、“开题报告”2015年11月3日-2016年4月14日完成毕业设计(论文)等2016年4月18日前毕业设计(论文)定稿,提交各项资料2016年4月19日5月6日毕业设计(论文)答辩2016年5月13日之前学生将全套毕业设计(论文)资料按规范格式制作成册提交(纸质版),作品(论文)的电子版存入毕业

9、作品(论文)数据库。指导教师意见该同学选题正确,符合专业继续学习的目标,资料齐全,同意开题。 指导教师签名:曹娟 2015 年 10 月 30 日(注:本表可自主延伸,要求正反打印。)学生公寓工程施工组织设计摘 要 施工组织设计(Construction organization plan )是用来指导施工项目全过程各项活动的技术、经济和组织的综合性文件,是施工技术与施工项目管理有机结合的产物,它能保证工程开工后施工活动有序、高效、科学合理地进行。 目 录第一章 工程概况第二章 主要的施工方法和技术措施第三章 计划投入的主要机具设备及人员专业构成第四章 工程质量目标、质量保证体系及质量保证措施

10、、 克服质量通病的措施第五章 工程进度计划及保证措施第六章 安全施工、文明施工及冬雨季施工措施第七章 施工总平面布置图第八章 降低工程成本的措施第九章 新工艺、新技术、新材料推广应用情况第十章 人员,机械,材料致谢学生公寓工程施工组织设计一、工程概况工程名称: 学院新校区学生公寓工程建设单位: 某学院工程地点; 学院新校区设计单位: 大学建筑设计研究院结构/层次:框架结构/六层(局部七层)建筑 面积:12080M2(一) 建筑部分概况本工程建筑类别:三类;设计耐火等级:二级;设计使用年限:50年; 屋面防水等级:二级,主要用途为学生住宅。 本工程为框架结构,分南楼、北楼两大部分,南北楼以连廊相

11、连。建筑总高度:27.4M,层高:3.4M(局部七层3M),室外标高为-0.60M。主要建筑做法:1. 地面: (1)普通水磨石地面,用于宿舍、管理室(值班),做法按苏J01-2005-2-10。(2)花岗石地面,用于底层门廊及入口处,做法按苏J01-2005-2-15。(3)亚光釉面防滑地砖地面,用于走廊、过道 、卫生间,阳台、平台、 楼梯,做法按苏J01-2005-2-13。2. 楼面:(1) 普通水磨石楼面,用于宿舍、管理室(值班),做法按苏J01-2005-3-5。(2)亚光釉面防滑地砖楼面,用于走廊、过道 、卫生间,阳台、平台 、楼梯,做法按苏J01-2005-3-7。 3. 内墙面

12、:(1)高级乳胶漆墙面,用于楼梯间、平台、宿舍、管理室,做法按苏J01-2005-5-9,连廊、走道为环保性涂料。(2)釉面砖墙面,用于卫生间、阳台,做法按J01-2005-5-20。 4. 外墙面: (1)外墙为RE保温砂浆,外涂料饰面,做法按苏J/T16-2004(三)-12-1。 (2)面砖饰面,用于楼梯间外墙面等,做法按苏J/T16-2004(三)-12-2。(3)明框玻璃幕墙饰面,用于C12,C13等。5平顶:(1)板底乳胶漆:做法按J01-2005-8-6。(2)铝塑板吊顶:用于卫生间、一层连廊、走道,做法按J01-2005-8-14。 6.屋面:(1)RE砂浆复合保温系统,用于除

13、屋架屋面以外的屋面,做法按苏J/T16-2004(三)-14-2。 (2)刚性防水屋面,用于屋架层,做法按J01-2005-7-11 。7门窗:(1)门:五夹板木门、铝合金门(90系列,采用安全玻璃)、防火门(甲级、乙级)(2)窗:铝合金窗(90系列,玻璃采用中空玻璃)。(二)结构部分概况本工程结构为框架结构,框架抗震等级为三级,抗震设防烈度为7度。1、基础基础采用钢筋混凝土条形基础,附楼有部分独立基础,基底标高为绝对标高7.1M。条形基础、独立基础之间以基础梁连接成整体。2、主体结构主体结构为现浇框架柱、框架梁、现浇板楼面全现浇结构。3、屋面屋面为全现浇结构,采用结构找坡。4、墙体(1)0.

14、000以下墙体采用MU10普通粘土砖,采用M10水泥砂浆砌筑。(2) 0.000以上外墙采用190*190*190粘土空心砖,采用M5混合砂浆砌筑。 (3) 0.000以上内墙采用加气砼砌块,采用M5混合砂浆砌筑。 5、钢筋(1)材料采用HPB235 、HRB335、 HRB400钢筋。(2)保护层基础为40mm,柱为30mm,梁25 mm,现浇板为15mm6、混凝土(1) 基础垫层采用现场搅拌C15混凝土。(2) 基础采用泵送商品C30混凝土。(3) 主体梁、板、柱均采用泵送商品C30混凝土。(4) 构造柱采用泵送商品C20混凝土。(三)水电安装概况1 、给排水部分本工程主要有生活给水系统、

15、排水系统、消防系统等组成。(1) 生活给水系统:自建筑物北侧校内给水管网 引一根给水管,给水管位于建筑物北侧,引入管径为DN150。 (2)排水系统:雨污水分流排放,雨水排入校内雨水管网,污水经化粪池排入校内污水管网。(3)消防系统:采用区域消防系统。 2、电气部分本工程主要包含供配电系统、照明、防雷与接地系统等。(1)供配电系统:本工程按三级负荷设计。 (2)低压配电:本工程低压配电系统接地型式采用TN-C-S系统;配电干线路采用普通型电缆。(3)设备安装:除注明外,建筑物内一律采用金属管布线。0.000以下室外线路采用镀锌钢管, 0.000以上室外线路采用普通墨铁管,其安装的位置及工艺按有

16、关国家规范执行。(4)照明:各公共场所的应急照明灯等应有标志;经接线管、线槽处引至灯具等的线路应加普利卡可挠金属软管保护。(5)防雷接地:第二类防雷接地建筑物。 二、主要的施工方法和技术措施(一)、测量放线 施工场区测量控制网的布设在工程开工前,利用业主和规划部门提供的坐标控制点和水准点,在场地区域内布设坐标控制网和标高控制网,便于测设建筑物的轴线和标高,也便于复核测量结果。(2)建筑物轴线控制网的测设 在纵横每个方向各确定两条永久测量的控制轴线 在基础施工前,将上述控制轴线测设在主建筑物外10-15米范 围内,每条轴线的每侧均设置双点,以便单侧引轴线和核对轴线。 基础施工时,以龙门桩为基准点

17、,用经纬仪将控制轴线引至建筑物的基坑中。当施工至0.000米时,利用经纬仪将龙门桩上的控制轴线引至楼层上,并布置投设基点,以便引测楼层控制轴线。控制轴线测设好后,利用经纬仪和钢卷尺测设各层的其它轴线和模板控制轴线。(3)高程的测设和传递在正式施工前,在建筑物外8-15米范围内利用场区标高控制网布设二至三个标高后视点,并保证与建筑物之间能通视,高程点可引至沉降较稳定的墙面上备查,但不能引在较临近的建筑物上。利用水准仪、标尺和钢尺由地面的基准标高沿处柱的外侧面向上传递,可在建筑物的两侧分别上引,并对引入的两个标高所测的标高应进行相互对照复核校正,以防止出现测量误差。在测设楼层梁、板模板标高时,将水

18、准仪扫描面处于水平状态,并测出此扫描平面的标高,利用扫描平面来控制楼层标高 (4) 工程沉降观测每个观测区设三个永久性水准点,设置在离建筑物30-80米的稳定可靠的土层或沉降均匀的建筑物上。在工程的四周隔10-20M设置一个沉降观测点。观测要求:观测点稳固后开始观测,以后每年一次,直至完工(装饰阶段的观测时间,模拟每层结构施工的时间间隔)。完工后当年每3个月测一次,第二年每6个月测一次,第三年起每一次测一次到稳定.每次观测后应作观测结果和每次加载情况的记录,并及时绘制荷载、沉降量与时间对应的曲线图。(二) 地基与基础工程本工程为钢筋混凝土条形基础、钢筋混凝土独立基础。施工时应严格照设计图纸和有

19、关图集施工,严格执行地基与基础工程施工质量验收规范GB50202-2002。施工顺序为:测量放线井点降水挖土清槽验槽局部清理素混凝土层绑扎基础钢筋立模板混凝土浇筑地梁施工砌墙验收合格后回填土。1、井点降水本工程地下水位较高,为便于施工,进行井点降水,施工要点如下:(1)、 本工程计划在基坑四周布置环形井点,计划采用5套轻型井点降水,卧管长约290M。(2)、主要施工顺序为:挖井点沟槽,敷设集水总管-冲孔,沉设井点管,灌填砂滤料,将井点同集水总管连接-安装抽水机组,连接集水总管-试抽。(3)、集水总管、滤管和泵的位置和标高应正确。 (4)、井孔应垂直,一般孔径为300MM,深度符合要求,孔径上下

20、一致。(5)井管排列间距为1.2米,沿四周布置,埋设时直接利用井点管水冲下沉。(6)、滤管位置按要求埋设,如井孔淤积,严禁将滤管插入土中。(7)、灌填砂滤料前应把孔内泥浆适当稀释,井点管应居中,灌填高度符合要求。(8)、井点管口应有保护措施,防止杂物掉入管内。(9)、井点管埋设后,即可接通总管和抽水系统进行试抽水,试抽符合要求后方可进行使用。(10)、井点管等基础完成后,回填土施工后同时得到监理同意方可进行拆除。2、土方工程(土方开挖)(1)本工程土方采用机械开挖的方法,人工清槽。采用放坡挖土,放坡的系数根据土质情况具体确定。(2)土方开挖前,应先详细阅读本工程的地质勘探报告,查阅有关数据,了

21、解各相关土层的土质情况,根据土质情况及基槽开挖深度,采用一定的措施,确保土方正常开挖 。(3)在施工过程中要注意安全问题,注意放坡,如发现土质较差时采用钢板桩予以围护。(4)土方开挖时,应避免在边坡处堆土,所挖的土方应堆放在指定堆放点,堆土离边坡顶不小于1米,土质较差时,不少于3米,堆土高度不超过1.5米。(5)基槽开挖应尽量避免对地基土的扰动,土方开挖至基础垫层底面标高向上约200mm时停止,验槽是否达到设计标高和设计土层,验槽后用人工清理基槽。(6)人工清理基坑中的土方,用小推车进行运土或直接采用塔吊进行吊运。(7)开挖时由专人测量控制标高,不得超挖,如发生超挖现象,必须用1:1砂石进行分

22、层夯实回填至设计标高。(8)基槽施工好后进行验槽,作好记录,如发现与地质勘察报告、设计要求不符合时,应与有关人员研究并处理。 3、混凝土基础及地梁工程 基础土方工程完毕后,应尽快浇筑垫层,垫层为 C15素砼。垫层浇筑时,采用平板振动器振捣密实,确保表面平整,标高正确。混凝土垫层达到一定强度后,立即组织人弹线、摆放钢筋、绑扎钢筋。 基础钢筋在现场加工,现场绑扎。绑扎时搭接和锚固长度须严格按照设计图纸和现行规范施工。根据控制轴线在垫层上用粉笔画出每根钢筋的间距和标注规格型号,然后根据划线摆放钢筋。钢筋绑扎、接头的位置,应根据钢筋的规格、结合对有关接头位置数量地规定,使其错开。 对于伸出砼面的框架柱

23、插筋应在其上套三个箍筋,箍筋采用点焊固定位置。插露出砼面较长时,设斜撑或剪刀撑以保证钢筋位置正确。 模板支撑在基坑壁上应注意加固稳定,不得将模板支撑杆直接支撑在土壁上,支撑下口必须加垫板支撑在密实土层上,以防止浇筑砼时因支撑不牢而发生跑模。(5) 基础砼浇筑前要清理垫层表面的一切杂物,用清水冲洗干净。具体浇筑方向和顺序可根据现场实际情况在砼浇筑时另定,灵活安排。在振捣混凝土时,对于基础梁,应采用分层推进浇筑的方法,每层厚度不超过500mm,并注意上下层浇筑时间间隔不超过3小时,避免形成事实上的施工缝。(6)混凝土基础浇筑后,应注意进行养护,养护时间不少于7天。(7)本工程在-1.2M位置(梁顶

24、)设置地梁,地梁支模时注意牢固,砼浇好后注意养护。 4、砌体工程(1)砖基础墙体在钢筋砼结构完成后即安排施工,地梁上弹出基础墙体的中心线和边线,上铺一层水泥砂浆,对地梁上口局部不整的地方进行找平,然后铺砖砌墙。(2)排砖时应尽量考虑对称放置,采用一顺一丁砌法。(3)砌筑时应满灰浆砌筑,不得使用带刀灰。按图纸大样规定的砌筑,进退砖符合设计要求(4)收砖时,边线应整齐划一,不可进出太大。(5)砌筑时,由质检员跟班检查质量,严格控制砌筑质量。 5、土方工程(土方回填)。基础工程施工完毕,须会同业主、监理公司、设计院、质监站共同验收合格后,方可进行回填土 (1)回填前,应清除基坑内的积水和杂物,如地下

25、水位较高,还应该考虑排水。(2)回填土土质须良好,不得含有石块和草等杂物,含水量较 的粘性土、淤泥土、含草皮等物的杂质土、耕地土,均不得作为回填土使用。填土中不得含有直径大于50mm的土块,不得有较多的干土块,以避免夯填不实。(3)回填时须分层夯实,夯填厚度最厚不超过300mm。(4)回填土时,上部有砖基础部位,应对砖基础两侧用颗粒较细的土对称均匀回填,使其受力均匀。(三) 主体结构工程本工程北楼、南楼、附楼同时施工,以砼结构为主,安装预埋穿插进行。主体结构的施工顺序为:弹柱线柱钢筋绑扎、预放墙体拉结筋立柱模板浇柱砼楼层梁及现浇板支模楼层梁及现浇板钢筋绑扎验收后浇砼砼养护拆侧模上层结构循环。1

26、、现浇结构模板安装本工程模板使用量必须满足施工进度要求,保证各层结构施工需要。(1)、框架柱模板 本工程为保证砼成型良好,柱模板采用全新的木模板,围护采用钢管扣件搭设的支撑围护结构;立柱模板前应先对柱底进行清理,以防砌筑砂浆落在柱内形成隔离层,保证柱砼密实。为防止柱混凝土浇筑时涨模,对柱模每隔400MM用钢管进行加固, 浇筑混凝土前一一检查。 浇筑柱混凝土时设专人看守柱模板,以防模板偏位。(2)、框架梁、楼梯模板本工程为保证砼成型良好,梁模板采用全新的木模板,楼梯也采用木模。梁支撑使用承重脚手架支撑体系,支撑体系和各个方向间距均为900.按照规范要求,梁长大于4米的按1/10003/1000起

27、拱。在立模前,应认真放样,并计算好各部分梁体的模板配置规格、相互间的搭接、与平台模板间的交接处处理等,防止模板之间处理不当,造成难以拆除.模板支撑应本着先主梁、后次梁、先高梁后低梁的原则,保证各部分模板均有一定的支持强度、高度和稳定性,对梁体过高的,还应采取穿加固螺杆的方式来处理。楼梯底板用木模,楼梯踢脚板、帮板用木模,楼梯承重架可用钢管,楼梯踏步板要用通长木方拉好,撑牢。(3)、平板模板现浇平板部位用优质的多层大板作为模板 ,使用高度可调节的碗扣式承重脚手架支撑体系,支撑体系和各个方向间距均为900。支模时应注意其中其顺序,安装时即考虑拆模的方便,以便于拆模,减少拆模的损失,加快拆模的速度,

28、避免因拆模可能造成的砼的破损。(4)保证模板工程质量的措施施工时须严格按照混凝土结构工程施工质量验收规范GB50204-2002。不得使用有坏角、斜歪、洞孔、拼缝后不密实的模板,模板清理后刷好脱模剂,并注意不得以废机油代替脱模剂。柱模在支模前弹出柱轴线和模处框线,并且弹出200mm的水平复核线,在钢筋上画好标高,在柱底用6.5钢筋焊好限位,以防止柱下口模板移位。派专人负责预埋孔洞、拉结件、插件、预埋件等工作。所有模板未经允许不得随便开洞,把整理好的拆模堆施工平整,拆模时不准乱撬乱扔,防止模板损坏。不承重的混凝土侧模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆模。承重模板必须在

29、混凝土强度达到强度规范许可时方时拆模柱在楼层下口与楼板交接处,在模板底部用1:2水泥砂做宽厚均为20mm的水泥砂浆带,以防止跑浆、烂根现象发生。竖向支撑、斜支撑底部垫在木板上,应用加气混凝土块或厚度大于40mm的宽木板,以保证承重支架有足够的支撑面,一下楼层模板支撑搁置要基本一致,保持垂直,以利施工荷载沿支撑向下正常传递。(5)模板的验收模板必须通自检、互检和终检,对不符合设计、规范要求的必须返工,直至达设计、规范要求为止。如在其间因质量不能符合造成返工而耽误的工期,必须采用各种有效的方法补回来,并且对产生失误的人员进行严惩,避免再发生类似的质量通病。(6)模板拆除所有模板拆除顺序都应与立模时

30、的顺序相逆,拆除后应及时清运,对拆除的模板应按编号、规格分类堆放、刷脱模剂备用梁、柱侧模等非承重模板,应在混凝土强度大于1.2MPA后方可拆除以保证混凝土不缺棱掉角.梁板等结构的拆除,必须在混凝土强度达到规范规定的设计强度的75%-100%时,方可拆除. 2、钢筋工程本工程钢筋采用HPB235、HRB335钢筋,施工时均须严格按照设计图纸、03G101、混凝土结构工程施工质量验收规范GB50204-2002及其它相关图集规范。(1)、钢筋的进场所有钢筋进场时必须随有质保书,标牌。经复检合格后方可使用。钢筋进场后,一律架空放置,不同种类钢筋不得混放。(2)、钢筋的下料和制作本工程钢筋主要是在场内

31、制作。钢筋制作前要认真按图纸准确放样,依翻样图出小样,依小样下料制作,确保样单及钢筋制作准确无误。钢筋制作成型以机械为主,小型的、特殊形状的、而且机械操作有困难时,用人工制作,钢筋在下料制作好后,用塔吊运至所需的位置。(3)、钢筋的绑扎 本工程钢筋的绑扎顺序:框架柱筋及墙体拉结筋框架梁筋-现浇板筋及其它。 柱筋绑扎首先应对照图纸,绑扎好柱的主筋,接头应符合规范规定,柱的加密箍筋及中部的附加筋应按设计要求安装好半绑牢,柱的箍筋接头应交错排列,箍筋的转角以及竖间钢筋的交叉点均应绑扎牢,柱与填充墙的拉接筋,采用预埋结筋的方法,将拉筋复制在柱侧边。为确保柱立筋位置在支模和浇筑过程中不易变形,控制在各层

32、楼的楼面或基础顶面柱筋不产生位移是非常重要的。用保护层垫块固定垫实,或用电焊点焊固定可以灵活运用。 梁钢筋绑扎先对照设计图纸查对主筋的规格、尺寸是否符合设计要求,箍筋接头在梁上口,应交错放置并架立筋绑扎。施工过程中要确保主筋位置,当梁筋相互交叉时,次梁的钢筋从主梁上面通过。教育工人保护好成品钢筋。 现浇板钢筋的绑扎钢筋交叉点应用铁丝扎牢,板的钢筋网,除靠近外围两行钢筋的相应点必须全部扎实外,中间部分交叉点可间隔交错扎牢,但必须保证受力不能产生位移,双面受力筋必须全部扎牢。 (4)钢筋的锚固、连接本工程设计采用平法施工图,在施工前,一定要参照图集把图纸搞清楚。钢筋的搭接和锚固长度严格按照设计和规

33、范施工。 (5)钢筋的成品保护钢筋绑扎好后要注意成品保护,尽量不准人随意践踏,如若践踏,导致钢筋错乱,则需整改后才能继续施工。(6)、钢筋焊接要求为了满足设计要求和保证质量,选用经过专门培训的熟练技术工人组成焊接小组进行施工,施工时按规定对焊接件进行抽样,检验合格后方可继续施工。电渣压力焊必须保证上下钢筋成一条直线,防止偏心、弯折、烧伤等焊接缺陷,如发现,应及时查找原因和采取措施预以消除。在施工中要特别注意以下几点:钢筋端部浮锈、泥沙要清除;在装入电渣时,应插捣均匀,保证钢筋的鼓包均匀;焊完半小时后敲完渣壳,以减缓钢筋接头部位冷却速度;对钢筋接头验收,要求接头单向拉伸试断于母体,不断于接头。试

34、验时,三个试件均不得低于该钢筋级别的规定抗拉强度值,若有一个试件的抗拉强度值,应取双倍数量的试样进行复试,复试结果,若仍有一个试样的强度达不到规定值时,该批即为不合格品,应全部切除。(6)、钢筋的保护层按照设计要求,本工程钢筋的保护层厚度分别为:梁25mm,柱30mm,现浇板15mm,为了保证保护层厚度,按设计图纸要求采用同配合比的水泥砂浆分别做垫块,在平台筋、梁底筋下口垫保护层厚度的垫块,框架柱竖向筋上挂垫块(垫块上插有20#铁丝),间距不大于500MM,确保混凝土中钢筋保护层厚度。(7)、箍筋设置要求梁和柱的箍筋除设计有特殊要求外,应与受力筋垂直设置,箍筋弯钩叠合处,应沿受力筋方向错开设置

35、。箍筋按照设计进行设置,应该加密的区域严格按照设计进行加密。箍筋的弯钩必须按抗震要求弯成1350 ,弯钩的长度必须达到10d。 3、混凝土工程本工程混凝土均采用商品混凝土,主体柱梁板采用C30混凝土。混凝土运输车运至现场后,用塔吊运至浇筑点进行浇筑。(1)、砼浇筑前的准备全面检查钢筋、模板,预埋件、预留孔、安装预埋管线等是否处理完毕,检查其位置及数量是否与设计符合,并做好隐蔽工程的验收。模板内的垃圾、杂物和积水清理干净。向施工班组作质量、安全技术交底。检查质保资料是否齐全,混凝土配合比、掺加的外加剂是否符合设计要求和规范要求。2、砼的浇筑本工程楼层混凝土浇筑量较大, 在施工中如何控制混凝土的施

36、工质量,是本工程的重点之一。 柱、梁混凝土的浇筑柱、梁砼浇筑时要控制自落高度和浇筑厚度,防止离析、漏震。严格控制砼下料和震捣时间,不得震捣动钢筋和模板,以保证砼质量。框架柱可以利用搭设的满堂脚手架,沿纵向铺成平台进行。框架柱砼一次连续浇续高度不宜超过2米,高度超过2米,应在高度2米处柱模板一侧开浇捣洞,先从浇捣洞进行和振捣,待砼收缩,沉降完成后,再从楼层处下料,再进行第二次浇筑。要加强柱根部及四角砼震捣,防止漏振造成结合不良,出现棱角残损等现象。 梁板与柱砼应尽量分两次浇筑。楼层砼浇筑平台楼层梁板应将砼平放在模板上,沿一边向另一边推进,采用振动器振实。每个区域内先将框架节点部位进行框架梁浇筑,

37、浇筑时一定范围后,再整浇平台梁板砼,板面砼浇平后表面应进行二次拍实,除水、压实、搓毛等。浇筑时必须连续进行,如必须间歇,则其时间尽可能短,且应在砼初凝之前将砼浇筑完毕。对平台砼的标高,可采取在框架柱上竖向筋上用水准仪上将铁丝在同一水平面的方法进行控制。同时可水准仪架在离浇筑点较远的平台模板或浇筑砼后能上人操作的楼面板上,对浇筑点的浇筑情况进行监测以利于对大面积楼面砼的浇筑进程的控制。(3)砼的振捣:实施定人、定岗、定责,严禁有蜂窝麻面,震动棒操作要点是“快插慢拔”和“均匀震捣”,每次移动距离不应大于其作用半径1.2倍,且震动棒与模板距离控制在50200mm之间。梁柱砼采用插入式振动器振实,振捣

38、间距不宜大于50cm,特别是框架柱,每一振点的振捣延续时间应使模板表面呈现浮浆和不再沉落。板先采用插入式振动器捣密实,采用平板振动器振实拖平。施工缝的位置及处理: 现浇板和梁原则上不留置施工缝,不得已必须留置时,留在次梁跨中1/3梁长的部位;框架柱设在框架梁底10CM处和现浇面两位置。再次浇筑时,应清除砼表面浮浆和松动石子,并冲洗干净,充分湿润。用和浇筑砼相同配比地水泥砂浆作为隐蔽浆,然后再继续浇筑砼,并使其捣实,使其紧密结合。 (5)混凝土表面严格执行二次抹平制度,以闭合砼表面的收缩裂纹,砼终凝前严禁上人踩踏。(6)混凝土养护:砼养护不少于7d,砼终凝后3h内加盖薄膜,并且浇水养护,浇水次数

39、应能保证其表面足够的湿润,浇水养护应包括对未拆模板和拆过模的砼表面浇水养护。(7)混凝土试块留置:严格按照新规范进行留置 ,留置试块必须按规范进行养护、送检、评定。(8)填充墙拉结筋预留框架柱、墙体连接时,每500MM从柱中伸出26钢筋伸入墙内每边1000MM或至门窗洞口边,钢筋在柱中的长度大于200MM,且非两侧贯通留置的钢筋在柱、墙体内应设弯钩,以保证足够的锚固长度。(9)大面积砼的防裂措施本工程现浇楼面板等大面积混凝土浇筑前,必须制定出严格的浇筑、质量控制及防裂措施。要求商品混凝土站在进行混凝土配合比计算时,必须根据施工部位及施工要求设计砼的配合比,并适当延长拌制时间,采取调整砂率、减少

40、用水量,适当增加水泥用量、减少混凝土坍落度等有效措施,保证其抗渗防裂能力,以使混凝土符合使用要求。在浇筑混凝土前,对施工现场供水、供电情况进行了解,保证在浇筑期间正常供水、供电,以避免留置不必要的施工缝。浇筑混凝土时,现场必须做好准备,设置备用搅拌机及修理用配件,防止混凝土浇筑时,由于特殊原因商品混凝土无法正常供应时,接头部位留时间较长,形成不符合规范的施工缝。混凝土浇筑前,应注意近几天的天气预报趋势,减少或避免在雨天浇筑砼,防止雨水进入砼内,产生气泡等质量通病。 混凝土浇筑采取沿拟建建筑物短边一端向前推进,不得采用多处同时浇筑的方式,以避免在气温较高或浇筑时间较长时,来不及处理各部分的接缝,

41、形成事实上的施工缝,产生渗水隐患。 模板安装等影响不能一次浇筑时,可利用其设置流水施工段,协调工种间的调度。根据楼屋面板的平面布置情况,将平面分成几块长条,浇筑班组也相应分成几个浇筑班组,对每个长条安排一个浇筑班组浇筑,从短向一边开始平行向前浇筑,每班组浇筑人员按1-2米的步距向前浇筑,步距以不产生事实上的施工缝为宜,与左右连接浇筑,避免施工缝的留置。砼先采用插入式振动器震捣,再用平板振动器拖平,随打随压实搓毛。采用回振制度,混凝土浇筑完成1小时左右,对新混凝土进行复振处理,以避免新因收缩产生不规则裂缝。一般回振时间,冬春季不超过2小时。混凝土浇筑好后,表面二次抹平后,即在表面盖上一层塑料薄膜

42、,根据施工经验,此种方法对防止混凝土裂缝有较好的效果。4 、砌体工程 砌体工程施工顺序为:清理杂物-立皮数杆-摆样-砌筑墙体。 砌筑工程所用材料、水泥、黄砂必须先试验后使用,严禁用不合格的材料。 砌筑砂浆:砂浆品种、标号必须符合设计要求。在施工中严格按照配比进行拌制砂浆。水泥进场必须先复试合格方可使用;黄砂不得含有杂物,砂子的含泥量控制在3%范围内;石灰膏进场后应防止干燥、污染,严禁使用脱水硬化的石灰膏和不合格石灰膏。 施工准备:墙体砌筑前应放线定位,将楼面标高找平,而且砌筑前砖必须用湿透,但不能过湿或湿润不匀现象。 砌筑前必须先将基层表面的砂浆杂物清理干净,并浇水湿润,同时应试摆,且砌筑前,应按图纸设计要求预留洞口管道及预埋件。 砌墙前应由瓦工工长经过计算确定砌砖

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 学术论文 > 毕业论文/毕业设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
