收藏 分销(赏)

某工程挤塑聚苯板外墙保温施工工艺-secret.doc

上传人:胜**** 文档编号:3256617 上传时间:2024-06-27 格式:DOC 页数:7 大小:258.50KB 下载积分:10 金币
下载 相关 举报
某工程挤塑聚苯板外墙保温施工工艺-secret.doc_第1页
第1页 / 共7页
某工程挤塑聚苯板外墙保温施工工艺-secret.doc_第2页
第2页 / 共7页


点击查看更多>>
资源描述

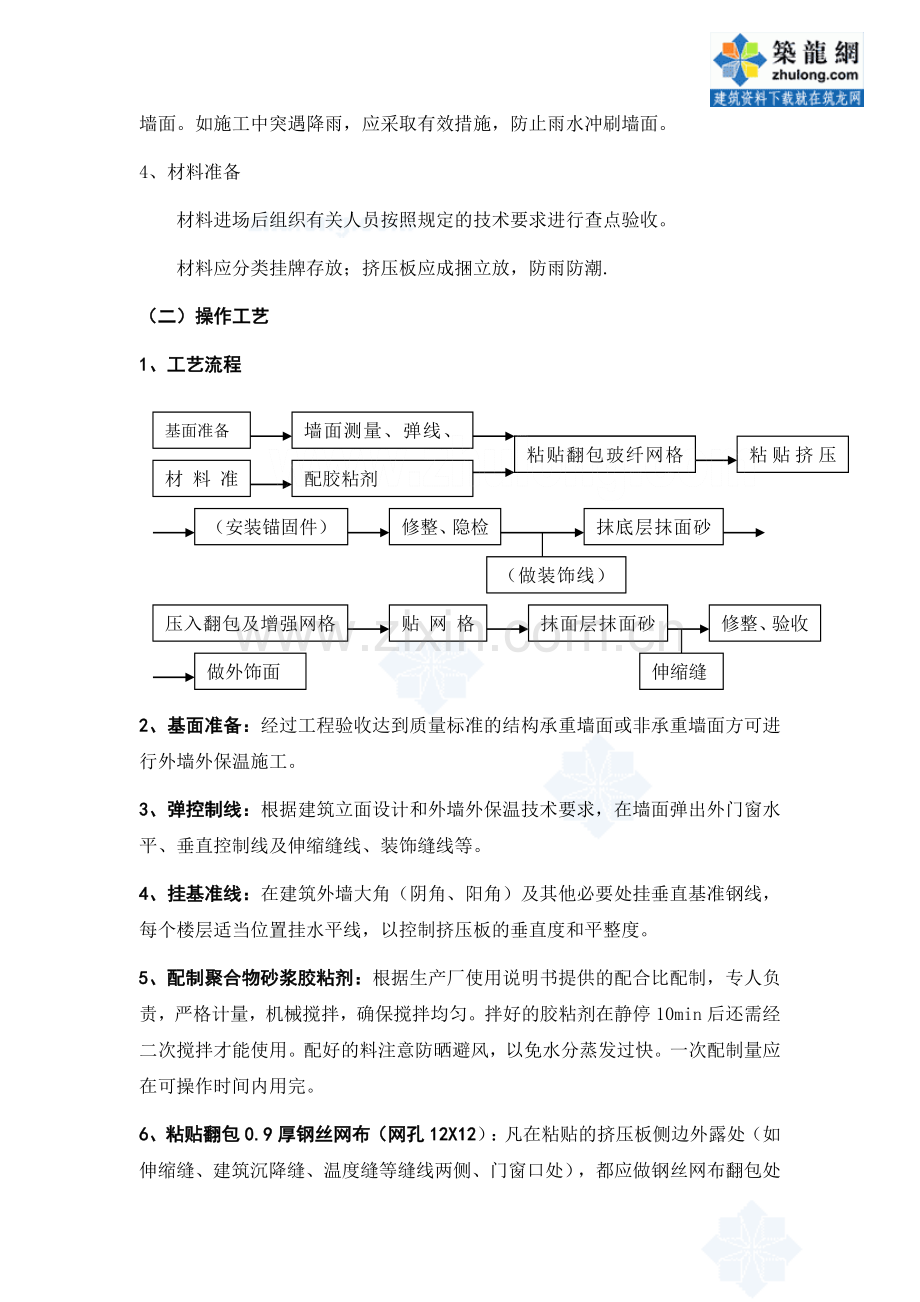

某工程挤塑聚苯板外墙保温施工工艺 本工程主要为聚苯板外墙外保温,保温板厚度为50mm。 (一)作业条件 1.基层墙体 经过工程验收达到质量标准的结构承重墙面或非承重墙面即可进行外墙外保温施工。墙体基面的尺寸偏差还应符合下表的规定。 墙体基面的允许尺寸偏差 工程做法 项目 允许偏差,≤,mm 砌体工程 墙面垂直度 每层 5(2m托线板检查) 全高 ≤10m 10 (经纬仪或吊线检查) >10m 20 表面平整度 5 (2m直尺和楔形塞尺检查) 混凝土工程 垂直度 层高 ≤5m 8 >5m 10 全高 H/1000且≤30 表面平整 2m长度 8 2、门窗口 门窗洞口经过验收,洞口尺寸位置达到设计和质量要求;门窗框或辅框应已立完。 3、气候条件 操作地点环境和基底温度不低于5℃,风力不大于5级,雨天不能施工。 夏季施工,施工面应避免阳光直射,必要时可在脚手架上搭设防晒布,遮挡 墙面。如施工中突遇降雨,应采取有效措施,防止雨水冲刷墙面。 4、材料准备 材料进场后组织有关人员按照规定的技术要求进行查点验收。 材料应分类挂牌存放;挤压板应成捆立放,防雨防潮. (二)操作工艺 1、工艺流程 基面准备 墙面测量、弹线、挂线 材料准备 配胶粘剂 粘贴翻包玻纤网格布 粘贴挤压板 粘贴翻包玻纤网格布 (安装锚固件) 压入翻包及增强网格布 修整、隐检 抹底层抹面砂浆 (做装饰线)条) 贴网格布 抹面层抹面砂浆 修整、验收 做外饰面 伸缩缝 2、基面准备:经过工程验收达到质量标准的结构承重墙面或非承重墙面方可进行外墙外保温施工。 3、弹控制线:根据建筑立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩缝线、装饰缝线等。 4、挂基准线:在建筑外墙大角(阴角、阳角)及其他必要处挂垂直基准钢线,每个楼层适当位置挂水平线,以控制挤压板的垂直度和平整度。 5、配制聚合物砂浆胶粘剂:根据生产厂使用说明书提供的配合比配制,专人负责,严格计量,机械搅拌,确保搅拌均匀。拌好的胶粘剂在静停10min后还需经二次搅拌才能使用。配好的料注意防晒避风,以免水分蒸发过快。一次配制量应在可操作时间内用完。 6、粘贴翻包0.9厚钢丝网布(网孔12X12):凡在粘贴的挤压板侧边外露处(如伸缩缝、建筑沉降缝、温度缝等缝线两侧、门窗口处),都应做钢丝网布翻包处 理,做法见图1:门窗洞口网格布加强图。 7、粘贴挤压板:非标准尺寸或局部不规则处可现场裁切,但必须注意切口与板面垂直。整块墙面的边角处应用最小尺寸超过300mm的挤压板。挤压板的拼缝不得正好留在门窗口的四角处。 当采用粘结方式固定挤压板时,粘贴方式有点框法和条粘法。点框法适用于平整度较差的墙面,应保证粘结面积不小于30%,加强处见个体工程设计;条粘法适用于平整度较好的墙面。不得在挤压板侧面涂抹胶粘剂。具体做法见图2:条粘法粘结示意;图3:点框法粘结示意。 排板时按水平顺序排列,上下错缝粘贴,阴阳角处应做错茬处理,做法见图4:聚苯板排列示意。 粘板应用专用工具轻柔、均匀挤压聚苯板,随时用2m靠尺和托线板检查平整度和垂直度。粘板时注意清除板边溢出的胶粘剂,使板与板之间无“碰头灰”。板缝拼严,缝宽超出2mm时用相应厚度的挤压板填塞。拼缝高差不大于1.5mm,否则先用砂纸或专用打磨机具打磨平整。 8、锚固件固定:设计要求采用机械锚固件固定挤压板时,锚固件安装应至少在胶粘剂使用24h后进行,用电锤(冲击钻)在挤压板表面向内打孔,孔径视锚固件直径而定,进墙深度不得小于设计要求。拧入或敲入锚固钉,钉头和园盘不得超出板面。 9、配制抹面砂浆:按照生产厂提供的配合比配制抹面砂浆,做到计量准确、机械二次搅拌,搅拌均匀。配好的料注意防晒避风,一次配制量应控制在可操作时间内用完,超过可操作时间后不准再度加水(胶)使用。 10、抹底层抹面砂浆:聚苯板安装完毕检查验收后进行聚合物砂浆抹灰。抹灰分底层和面层两次。在挤压板面抹底层抹面砂浆,厚度2~3mm。同时将翻包网格布压入砂浆中。 11、贴压钢丝网布。 将网格布绷紧后贴于底层抹面砂浆上,用抹子由中间向四周把网格布压入砂浆的表层,要平整压实,严禁网格布褶皱。网格布不得压入过深,表面必须暴露在底层砂浆之外。 单张网格布长度不宜大于6m。铺贴遇有搭接时,必须满足横向100mm、纵向80mm的搭接长度要求。 12、抹面层抹面砂浆。 在底层抹面砂浆凝结前再抹一道抹面砂浆罩面,厚度1~2mm,以仅覆盖网格布、微见网格布为宜。面层砂浆切忌不停揉搓,以免形成空鼓。 砂浆抹灰施工间歇应在自然断开处,方便后续施工的搭接,如伸缩缝、阴阳角、挑台等部位。在连续墙面上如需停顿,面层砂浆不应完全覆盖已铺好的网格布,需与网格布、底层砂浆呈台阶形坡茬,留茬间距不小于150mm,以免网格布搭接处平整度超出偏差。 13、加强层做法 考虑首层与其他需加强部位的抗冲击要求,在标准外保温做法基础上加铺一层网格布,并再抹一道抹面砂浆罩面,以提高抗冲击力强度。在这种双层网格布做法中,底层网格布可以是标准网格布,也可以是质量更大、强度更高的增强网格布,以满足设计要求的抗冲击强度为原则。加强部位抹面砂浆总厚度宜为5~7mm。 在同一块墙面上,加强层做法与标准层做法间应留设伸缩缝。 (三)质量标准 1、苯板、网格布、粘板胶、聚合物水泥砂浆必须满足规范DBJ/T01-38-2002和设计要求。 2、外墙外保温工程应在聚苯板粘贴完后进行隐检,抹灰完成后进行验收。 3、外墙外保温工程验收时应检查下列文件和记录。 (1)外墙外保温工程的施工图、设计说明剂其他设计文件。 (2)外墙外保温工程所用材料的产品合格证书,盖有CAL和CMA章的法定检测部门出具的检测报告、进场验收记录。 4、外墙外保温工程的检验批和检查数量应符合下列规定:以每500~1000m2划分为一个检验批,不足500m2也应划分为一个检验批;每个检验批每100m2应至少抽查一处,每处不得小于10m2。 5、主控项目 1)聚苯板粘结剂的粘结面积率、机械锚固件的数量和锚固深度、玻纤网格布的搭接长度必须满足DBJ/T01-38-2002或设计的要求。玻纤网格布的位置应在抹面砂浆中部偏外的地方。 检验方法:观察;尺量。 (2)抹面砂浆与聚苯板必须粘结牢固,无脱层、空鼓。网格布不得外露。 检验方法:观察;用小锤轻击检查;检查施工记录。 (3)抹灰面层无爆灰和裂缝等缺陷,其外观应表面洁净,接槎平整。 检验方法:观察;手摸检查。 6、一般项目 保温墙面层的允许偏差应符合下表规定 项次 项目 允许偏差(mm) 检查方法 1 表面平整 4 用2m靠尺楔形塞尺检查 2 立面垂直 4 用2m托线板检查 3 阴阳角垂直 4 用2m托线板检查 4 阳角方正 4 用200mm方尺检查 5 伸缩缝(装饰线)平直 3 拉5m线和尺检查 (四)成品保护 外保温施工完成后,后续工序与其他正在进行的工序应注意对成品进行保护。禁止在保温墙面上随意剔凿,避免尖锐物件撞击。 破损部位修补:因工序穿插、操作失误或使用不当致使外保温系统出现破损的,按如下程序进行修补: 1、用锋利的刀具剜除破损处,剜除面积略大于破损面积,形状大致整齐。注意 防止损坏周围的抹面砂浆、挤压板。清除干净残余的胶粘剂和聚苯板碎粒。 2、切割好一块规格、形状完全相同的挤压板,在背面涂抹厚度适当的胶粘剂,塞入破损部位与基层墙体粘牢,表面与周围聚苯板齐平。 3、仔细把破损部位四周约100mm宽度范围内的涂料和面层抹灰砂浆磨掉。注意不得伤及网格布,不得损坏底层抹面砂浆。如果不小心切断了网格布,打磨面积应继续向外扩展。如造成底层抹面砂浆破碎,应抠出碎块。 4、在修补部位四周贴不干胶纸带,以防造成污染。 5、用抹面砂浆补齐破损部位的底层抹面砂浆,用湿毛刷清理不整齐的边缘。对没有新抹砂浆的修补部位作界面处理。 6、从修补部位中心向四周抹面层抹面砂浆,做到与周围面层顺平。防止网格布移位、褶皱。用湿毛刷修整周边不规则处。 7、待抹面砂浆干燥后,在修补部位补做外饰面,其纹路、色泽尽量与周围饰面一致。 8、待外饰面干燥后,撕去不干胶纸带。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
