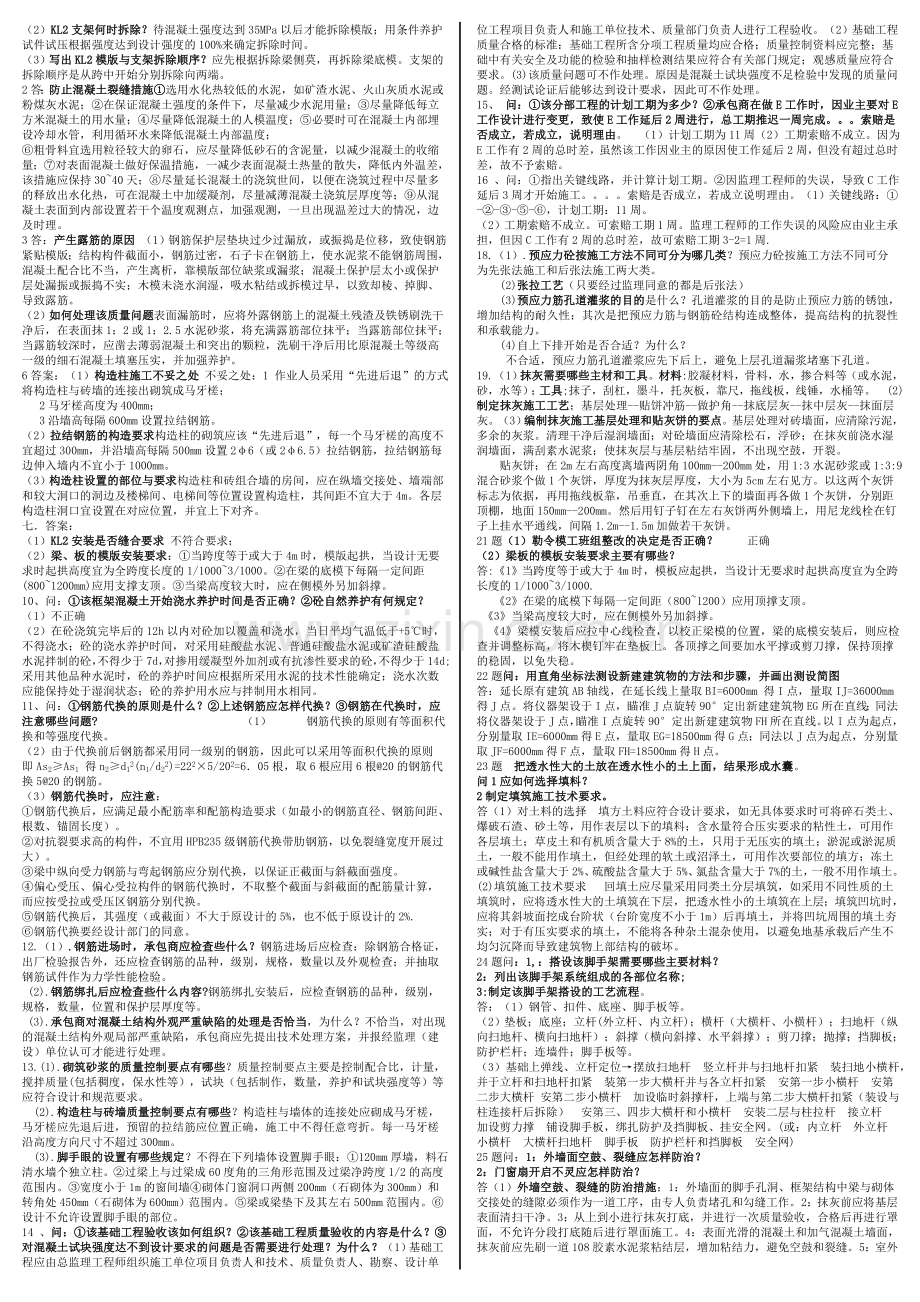

1、1. 避免土方边坡塌方,并要求基槽挖完后进行自检。边坡塌方的主要原因:土体边坡太陡、土质较差、挖深较大,使土体本身的稳定性不够;雨水、地下水或施工用水的影响,使土体重量增大及抗剪强度降低;基槽土体上有大量堆土或停放机械设备,使得在土体中产生的剪应力超过土体的抗剪强度。基槽检查验收主要内容:土质(层)及变化情况、槽(坑)底标高、上下口尺寸、边坡及轴线等。2. 地下水位较高,发生大量流砂。什么叫流砂:(流塑状态的泥砂)有时坑底的泥砂会呈流动状态,并随地下水涌入基坑内,流砂产生的原因:主要是水在土体中渗流所产生的动水压力作用的结果。流砂的防治技术措施:1)采用在施工区域内的较低处打井排水2)井群排水
2、法降低地下水位3)根据地质资料在还未挖至污泥、流砂层以上3段护壁砼中横向插入钢筋,以避免砼向下滑移4)摆放片石和钢筋网片在护壁砼下口5)每次挖土、支模、浇护壁砼高度不得大于500mm。6)采用抢挖及抛石法施工。3. 塔式起重机应考虑的技术参数:起重半径、起重高度、起重重量和起重力矩4. 脚手架从哪些方面来满足施工的安全要求、使用要求、装拆要求。1)有足够的强度、刚度和稳定性2)有足够的宽度,构造规范和传力明确3)搭设在稳定的地基上4)有足够多的连墙件;搭设和拆除简便。5. 脚手架的拆除工艺流程:拆护栏拆脚手架小横杆大横杆剪力撑立杆拉杆传递至地面清除扣件按规格堆码6. 人工挖孔桩的施工工艺流程:
3、放线定位、测量控制、开挖土方、扎护壁钢筋、支设护壁模板、设置操作平台、浇筑护壁砼、拆除模板进行下一段施工、验孔浇筑砼垫层、钢筋笼制作就位、排除孔底积水、灌注桩身砼。7. 在施工缝处继续浇筑砼的处理方案:对以硬化的施工缝表面进行处理。清除水泥薄膜和松动石子以及软弱砼层,必要时要凿毛,钢筋上的油污、水泥砂浆、铁锈等杂物也应清除;并加以充分湿润和冲洗干净,且不得有积水。然后,宜在施工缝处铺一层水泥浆或与砼成分相同的水泥砂浆,即可继续浇筑砼。砼应细致捣实,使新旧砼紧密结合。8. 拟定一份框架填充墙的施工要点:墙体砌筑时,按设计规定和施工规范要求在需要留设锚筋的位置进行拉结锚筋的植筋,当填充墙长大于5米
4、,墙顶部与梁应有拉结措施,墙高超过4米时,应在墙高中部设置与柱连接的通长钢筋砼水平墙梁。空心砌块的相关部位应砌实心砖。砌体砌至梁或板下口处必须待7天后采用页岩砖斜砌,与水平方向呈60度倾角,且保证砂浆填充饱满密实。构造柱与压顶梁的连接应符合相关规定。9. 砼后浇带的设置要求:由于施工原因需设置后浇带时,应视工程具体结构形状而定,其设置距离一般为20-30m,留设位置设计要求设置。后浇带的保留时间。应按设计要求确定,当设计无要求时,应不少于40天;在不影响施工进度的情况下,应保留60天。后浇带的保护。基础承台的后浇带留设后,应采取保护措施,防止垃圾杂物掉入。后浇带设置采用平接式、企口式和台阶式。
5、10. 插入式振动器振捣要点:应将振动棒垂直插入砼中。为使上下层砼结合成整体,振动棒插入下层砼的深度不应小于5cm。振动棒插点间距要均匀排列,以免漏振。振实普通砼的移动间距,不宜大于振捣器作用半径的1.5倍;轻骨料时不宜大于作用半径;振捣器与模板的距离,不应大于其作用半径的1/2,并避免碰撞钢筋、模板、芯管、吊环、预埋件等。各插点的布置方式有行列式与交错式两种。振动棒在各插点的振动时间应视砼表面呈水平不显著下沉,不再出现气泡,表面泛出水泥浆为止。11. 直螺纹套筒连接的加工及安装施工工艺:钢筋端镦粗在镦粗段上切削直螺纹利用连接套筒对接钢筋。钢筋直螺纹加工必须在专用的锻头机床和套螺纹机床上加工。
6、安装时,首先把连接套筒的一端安装在待连接钢筋端头上,用专用扳手拧紧到位,然后用导向夹钳对中,将夹钳夹紧连接套筒,把接长钢筋通过导向夹钳中对中,拧入连接套筒内,拧紧到位即完成连接。12. 石材楼地面施工的要点:铺砌时,按基准板块先拉通线,对准纵横缝按线铺砌。为使砂浆密实,安放时四角同时下落,用橡皮锤轻击板块,如有空隙应补浆。地面有明水时撒少许干水泥。缝隙、平整度满足要求后,揭开板块,浇一层水泥素浆,正式铺贴。没铺贴一条,再用2m靠尺双向找平。随时将板面多余砂浆清理干净。铺板块采用后退的顺序铺贴。13. 钢筋进场后如何正确管理:验收:钢筋进场后要对钢筋的合格证、车厂检验报告、数量、规格、等级、牌号
7、、外观等进行检查验收,并取样作力学性能检验。防锈:钢筋一般应堆放在钢筋库或库棚中,如露天堆放,应存放在地势较高的平坦场地上,钢筋下要用木块垫起,离地面不小于20cm,并做好排水措施。防污染:钢筋保管及使用时,要防止酸、盐、油脂等对钢筋的污染与腐蚀。防混杂:不同规格和不同类别的钢筋要分别存放,并挂牌注明,尤其是外观形状相近的钢筋,以免而影响使用。15 高聚物改性沥青防水卷材施工操作要点:基层要求:基层必须平整、清洁、干燥,含水率应小于9%,然后用冷底子油均匀涂刷基层表面卷材铺贴顺序方向:当屋面坡度3%时平行于屋脊的方向铺贴;坡度在3%-15%之间时平行或垂直屋脊方向铺贴;坡度15%时垂直于屋脊方
8、向铺贴。铺贴方法:热熔法、冷粘法搭接处理:长边搭接时纵横向搭接宽度100,双层防水应80;短边搭接时单层应50,双层100,同时粘贴要均匀不可漏涂或漏熔,应有少量多余的热熔沥青或冷粘剂挤出并形成条状。17. 混凝土试件的取样制度:用于检查结构构件砼质量的试件,应在砼的浇筑地点随机见证取样制作每拌制100盘且不超过100 m3的同配合比的砼其取样不得少于一次每工作班拌制的同配合比的砼不足100盘时其取样不得少于一次对现浇砼结构,每一现浇楼层同配合比的砼其取样不得少于一次,同一单位工程每一验收项目中同配合比的砼其取样不得少于一次当一次连续浇筑超过1000 m3时,同一配合比的砼每200m3取样不得
9、少于一次18.起重机的安装位置:应考虑塔机的起重半径与起重量均能很好的适应施工需要并留有充足的安全余量;要留有环形通道便于安装辅助机和运输机的车辆进出施工现场;应靠近工地电源变电站;附近若有其他的塔机时要注意其工作方面的划分和相互间的配合,并防止干扰;确保工程竣工后仍留有充足的空间便于拆卸和将部件运出现场等要求19. 砖砌体施工工艺:抄平、放线、摆砖、立皮数杆、盘角、挂线、砌砖、勾缝及检查砌体等22. 验收程序和组织包括哪些:施工过程中,隐蔽工程在隐蔽前通知建设单位进行验收并形成验收文件分部分项工程完成后,应在施工单位自行验收合格后通知建设单位验收,重要的分部分项应清设计单位参加验收单位工程完
10、工后,施工单位应自行组织检查、评定,符合标准后向建设单位提交验收申请建设单位验收申请后,应组织施工、勘察、设计、监理单位等方面人员进行单位工程验收,明确验收结果,并形成验收报告按国家现行管理制度,房屋建筑工程及市政基础设施工程验收合格后,尚需在规定时间内将验收文件报政府管理部门备案23.砼后浇带设置要求:由于施工原因需设置后浇带时,应视工程具体结构形状而定,其设置距离一般为20-30m,留设位置应经设计单位认可后浇带的保留时间。应按设计要求确定,当设计无要求时应不少于40天:在不影响施工进度的情况下应保留60天后交代的保护。基础承台的后浇带留设后,应采取保护措施,防止垃圾杂物掉入后浇带设置采用
11、平接式、企口式和台阶式25. 某工程由于工期紧,甲方决定采用人工挖孔灌注桩施工,请问人工挖孔灌注桩有那些优点?26. 成孔机具简单,作业时无振动、无噪声,对施工现场周围的原有建筑物影响小,当施工场地狭窄,邻近建筑物密集时尤为适用;施工速度快,可按施工进度要求确定同时开挖桩孔的数量,必要时各桩孔可同时施工;当土质复杂时,可直接观察或检验分析土质情况;桩底沉渣能清楚干净,施工质量可靠。而且桩径和桩深可随承载力的情况而变化;桩底也可人工扩大成为扩底桩。26.试述闪光对焊的质量检查要求。闪光对焊完毕应对全部接头进行外观检查,并抽样进行机械性能检验。明显的烧伤;接头的弯折不得大于40;钢筋轴线偏移不得大
12、于0.1倍的钢筋直径且不大于2mm。27.某工程梁板钢筋绑扎完毕后,质检员检查时发现梁的箍筋间距不规范,遂要求工人进行整改。试述梁箍筋加密区的规定。一级抗震等级框架梁、屋面框架梁箍筋加密区为:从支座侧边至2H(梁截面高度)且500mm范围。二至三级抗震等级框架梁、屋面框架梁箍筋加密区为:从支座侧边至1.5H(梁截面高度)且500mm范围。加密区第一个箍筋离支座侧边间距为50mm。主次梁相交处,应在主梁上附加三个箍筋,间距为8d且小于等于正常箍筋间距,第一个箍筋离支座侧边间距为50mm。梁纵筋采用绑扎搭接接长时,搭接长度部分箍筋应加密。29.论述钢结构工程施工组织设计的主要内容。计算钢结构构件和
13、连接件数量;选择吊装机械;确定流水施工程序;确定构件吊装方法;制定进度计划;确定劳动组织;规划钢构件堆场;确定质量标准、安全措施和特殊施工技术等。30.论述钢筋直螺纹套筒连接的加工及安装施工工艺。直螺纹连接制作工艺为:钢筋端镦粗在镦粗段上切削直螺纹利用连接套筒对接钢筋。钢筋直螺纹加工必须在专用的锻头机床和套螺纹机床上加工。安装时,首先把连接套筒的一端安装在待连接钢筋端头上,用专用扳手拧紧到位,然后用导向夹钳对中,将夹钳夹紧连接套筒,把接长钢筋通过导向夹钳中对中,拧入连接套筒内,拧紧到位即完成连接。31.某框架结构填充墙采用空心砖砌筑,监理工程师检查时发现墙体全部采用空心砖砌筑,遂要求施工单位进
14、行整改。请问用空心砖砌筑的填充墙在那些部位应用实心配砖砌筑?每层隔墙的底部三线砖;外墙勒角部分;防水地面墙体的底部不少于五线砖;厕所墙体不少于五线砖;不够整块空心砖而符合配砖模数处;墙中预留孔洞、预埋和管道周围;门窗洞口两侧一砖范围内。构造柱两侧、墙体转角处、框架梁下口等处。32.试述大体积砼的分层浇筑方案。(1) 全面分层法 即将整个结构分为数层浇筑,当已浇筑的下层砼尚未凝结时,即开始浇筑第2层。(2) 分段分层法 采用全面分层浇筑方案,当砼的浇筑强度太高,施工难以满足时,则可采用分段分层浇筑方案。(3) 斜面分层法 当结构的长度超过厚度的3倍,而砼的流动性较大时,宜采用斜面分层浇筑方案。3
15、5:(1)该框架混泥土浇筑养护时间是否正确? (2)砼天然养护规定?:(1)不正确 (2)在砼浇筑完毕后的12h以内对砼加以覆盖和浇水,当日平均气温低于5度时不得浇水。砼的浇水养护时间对采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的砼不得少于7D,对掺用缓凝剂或抗渗性要求的砼,不得少于14D采用其他品种水泥时,养护时间应根据水泥的技术要求确定浇水次数应能保持砼处于湿润状态砼的养护用水应与拌制用水相同。40:砼的浇筑要求?:砼的浇筑应连续进行以保证砼的整体性。砼的浇筑应由低处往高处浇筑。在浇筑竖向结构砼前应先在底部填以50mm-100mm厚与砼成分相同的水泥砂浆;浇筑中不得发生离析现象;当
16、浇筑高度超过3m时应采用串筒振动导管使砼下落分层下料分层振捣。在浇筑过程中应经常观察模板支架钢筋预埋件和预留孔洞的情况,当发现变形移位时应及时处理。浇筑后必须保证砼均匀密实充满模板整个空间新旧砼结合良好撤摸后砼表面平整光洁。41.永久性的普通螺栓连接有何规定?每一个螺栓一端不得垫2个以上的垫圈并不得采用大螺母代替垫圈。螺栓拧紧后外露螺纹不少于2个螺距。螺栓孔不得采用气割扩孔。44.钢筋的代换要求?等强度代换:构件配筋受强度控制时按代换后强度相等原则进行代换等面积代换:构件按最小配筋率配筋时按代换后面积相等原则47.多层建筑物高程传递的方法和要求?答:多层建筑物高程传递一般采用钢尺沿外墙边柱和楼
17、梯间隙向上竖直量取把高程传递至地面,用这种方法传递高程时至少在建筑物三处位置向上传递,以便于相互校核同时用水准仪检查传递上来的同一层面的几个高程点是否在同一水平面上误差不超过+3mm。也可利用施工场地的水准点采用水准仪测量的方法借助钢尺或钢丝将高程传递至施工地面。48.模板配板的要求?绘制模板放线图,就是每层模板安装完毕后的平面图。绘制模板配板图,根据以画好的模板展开图选用最适合的各种规格模板布置在模板展开图上。根据模板放线图画出各构件的模板展开图,展开图的画法一般是从结构平面的左下角开始以逆时针方向将构件模板展开,以箭头表示展开方向。根据配板图进行支撑布置列出模板和构件的规格和数量清单。案例
18、分析1.答:(1)KL2模版的起拱高度?10.832.4(2)KL2支架何时拆除?待混凝土强度达到35MPa以后才能拆除模版;用条件养护试件试压根据强度达到设计强度的100%来确定拆除时间。(3)写出KL2模版与支架拆除顺序?应先根据拆除梁侧莫,再拆除梁底模。支架的拆除顺序是从跨中开始分别拆除向两端。2答:防止混凝土裂缝措施选用水化热较低的水泥,如矿渣水泥、火山灰质水泥或粉煤灰水泥;在保证混凝土强度的条件下,尽量减少水泥用量;尽量降低每立方米混凝土的用水量;尽量降低混凝土的人模温度;必要时可在混凝土内部埋设冷却水管,利用循环水来降低混凝土内部温度;粗骨料宜选用粒径较大的卵石,应尽量降低砂石的含
19、泥量,以减少混凝土的收缩量;对表面混凝土做好保温措施,一减少表面混凝土热量的散失,降低内外温差,该措施应保持3040天;尽量延长混凝土的浇筑世间,以便在浇筑过程中尽量多的释放出水化热,可在混凝土中加缓凝剂,尽量减薄混凝土浇筑层厚度等;从混凝土表面到内部设置若干个温度观测点,加强观测,一旦出现温差过大的情况,边及时理。3答:产生露筋的原因 (1)钢筋保护层垫块过少过漏放,或振捣是位移,致使钢筋紧贴模版;结构构件截面小,钢筋过密,石子卡在钢筋上,使水泥浆不能钢筋周围,混凝土配合比不当,产生离析,靠模版部位缺浆或漏浆;混凝土保护层太小或保护层处漏振或振捣不实;木模未浇水润湿,吸水粘结或拆模过早,以致
20、却棱、掉脚、导致露筋。(2)如何处理该质量问题 表面漏筋时,应将外露钢筋上的混凝土残渣及铁锈刷洗干净后,在表面抹1:2或1:2.5水泥砂浆,将充满露筋部位抹平;当露筋部位抹平;当露筋较深时,应凿去薄弱混凝土和突出的颗粒,洗刷干净后用比原混凝土等级高一级的细石混凝土填塞压实,并加强养护。6答案:(1)构造柱施工不妥之处 不妥之处:1 作业人员采用“先进后退”的方式将构造柱与砖墙的连接出砌筑成马牙槎;2马牙槎高度为400mm;3沿墙高每隔600mm设置拉结钢筋。(2)拉结钢筋的构造要求 构造柱的砌筑应该“先进后退”,每一个马牙槎的高度不宜超过300mm,并沿墙高每隔500mm设置26(或26.5)
21、拉结钢筋,拉结钢筋每边伸入墙内不宜小于1000mm。(3)构造柱设置的部位与要求 构造柱和砖组合墙的房间,应在纵墙交接处、墙端部和较大洞口的洞边及楼梯间、电梯间等位置设置构造柱,其间距不宜大于4m。各层构造柱洞口宜设置在对应位置,并宜上下对齐。七答案:(1)KL2安装是否缝合要求 不符合要求;(2)梁、板的模版安装要求:当跨度等于或大于4m时,模版起拱,当设计无要求时起拱高度宜为全跨度长度的1/10003/1000。在梁的底模下每隔一定间距(8001200mm)应用支撑支顶。当梁高度较大时,应在侧模外另加斜撑。10、问:该框架混凝土开始浇水养护时间是否正确?砼自然养护有何规定? (1)不正确(
22、2)在砼浇筑完毕后的12h以内对砼加以覆盖和浇水,当日平均气温低于+5时,不得浇水;砼的浇水养护时间,对采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的砼,不得少于7d,对掺用缓凝型外加剂或有抗渗性要求的砼,不得少于14d;采用其他品种水泥时,砼的养护时间应根据所采用水泥的技术性能确定;浇水次数应能保持处于湿润状态;砼的养护用水应与拌制用水相同。11、问:钢筋代换的原则是什么?上述钢筋应怎样代换?钢筋在代换时,应注意哪些问题? (1) 钢筋代换的原则有等面积代换和等强度代换。(2)由于代换前后钢筋都采用同一级别的钢筋,因此可以采用等面积代换的原则即As2As1 得n2d12(n1/d22)
23、=2225/202=605根,取6根应用6根20的钢筋代换520的钢筋。(3)钢筋代换时,应注意:钢筋代换后,应满足最小配筋率和配筋构造要求(如最小的钢筋直径、钢筋间距、根数、锚固长度)。对抗裂要求高的构件,不宜用HPB235级钢筋代换带肋钢筋,以免裂缝宽度开展过大)。梁中纵向受力钢筋与弯起钢筋应分别代换,以保证正截面与斜截面强度。偏心受压、偏心受拉构件的钢筋代换时,不取整个截面与斜截面的配筋量计算,而应按受拉或受压区钢筋分别代换。钢筋代换后,其强度(或截面)不大于原设计的5%,也不低于原设计的2%.钢筋代换要经设计部门的同意。12.(1).钢筋进场时,承包商应检查些什么?钢筋进场后应检查:除
24、钢筋合格证,出厂检验报告外,还应检查钢筋的品种,级别,规格,数量以及外观检查;并抽取钢筋试件作为力学性能检验。 (2).钢筋绑扎后应检查些什么内容?钢筋绑扎安装后,应检查钢筋的品种,级别,规格,数量,位置和保护层厚度等。 (3).承包商对混凝土结构外观严重缺陷的处理是否恰当,为什么?不恰当,对出现的混凝土结构外观局部严重缺陷,承包商应先提出技术处理方案,并报经监理(建设)单位认可才能进行处理。13.(1).砌筑砂浆的质量控制要点有哪些?质量控制要点主要是控制配合比,计量,搅拌质量(包括稠度,保水性等),试块(包括制作,数量,养护和试块强度等)等应符合设计和规范要求。 (2).构造柱与砖墙质量控
25、制要点有哪些?构造柱与墙体的连接处应砌成马牙槎,马牙槎应先退后进,预留的拉结筋应位置正确,施工中不得任意弯折。每一马牙槎沿高度方向尺寸不超过300mm。 (3).脚手眼的设置有哪些规定?不得在下列墙体设置脚手眼:120mm厚墙,料石清水墙个独立柱。过梁上与过梁成60度角的三角形范围及过梁净跨度1/2的高度范围内。宽度小于1m的窗间墙砌体门窗洞口两侧200mm(石砌体为300mm)和转角处450mm(石砌体为600mm)范围内。梁或梁垫下及其左右500mm范围内。设计不允许设置脚手眼的部位。14 、问:该基础工程验收该如何组织?该基础工程质量验收的内容是什么?对混凝土试块强度达不到设计要求的问题
26、是否需要进行处理?为什么? (1)基础工程应由总监理工程师组织施工单位项目负责人和技术、质量负责人、勘察、设计单位工程项目负责人和施工单位技术、质量部门负责人进行工程验收。(2)基础工程质量合格的标准:基础工程所含分项工程质量均应合格;质量控制资料应完整;基础中有关安全及功能的检验和抽样检测结果应符合有关部门规定;观感质量应符合要求。(3) 该质量问题可不作处理。原因是混凝土试块强度不足检验中发现的质量问题。经测试论证后能够达到设计要求,因此可不作处理。15、 问:该分部工程的计划工期为多少?承包商在做E工作时,因业主要对E工作设计进行变更,致使E工作延后2周进行,总工期推迟一周完成。索赔是否
27、成立,若成立,说明理由。 (1)计划工期为11周(2)工期索赔不成立。因为E工作有2周的总时差,虽然该工作因业主的原因使工作延后2周,但没有超过总时差,故不予索赔。16 、问:指出关键线路,并计算计划工期。因监理工程师的失误,导致C工作延后3周才开始施工。索赔是否成立,若成立说明理由。(1)关键线路:-,计划工期:11周。(2)工期索赔不成立。可索赔工期1周。监理工程师的工作失误的风险应由业主承担,但因C工作有2周的总时差,故可索赔工期3-2=1周.18. (1).预应力砼按施工方法不同可分为哪几类?预应力砼按施工方法不同可分为先张法施工和后张法施工两大类。(2)张拉工艺(只要经过监理同意的都
28、是后张法)(3)预应力筋孔道灌浆的目的是什么?孔道灌浆的目的是防止预应力筋的锈蚀,增加结构的耐久性;其次是把预应力筋与钢筋砼结构连成整体,提高结构的抗裂性和承载能力。(4) 自上下排开始是否合适?为什么? 不合适,预应力筋孔道灌浆应先下后上,避免上层孔道漏浆堵塞下孔道。19. (1)抹灰需要哪些主材和工具。材料:胶凝材料,骨料,水,掺合料等(或水泥,砂,水等);工具;抹子,刮杠,墨斗,托灰板,靠尺,拖线板,线锤,水桶等。 (2)制定抹灰施工工艺;基层处理-贴饼冲筋-做护角-抹底层灰-抹中层灰-抹面层灰。(3)编制抹灰施工基层处理和贴灰饼的要点。基层处理 对砖墙面,应清除污泥,多余的灰浆。清理干
29、净后湿润墙面;对砼墙面应清除松石,浮砂;在抹灰前浇水湿润墙面,满刮素水泥浆;使抹灰层与基层粘结牢固,不出现空鼓,开裂。 贴灰饼;在2m左右高度离墙两阴角100mm-200mm处,用1:3水泥砂浆或1:3:9混合砂浆个做1个灰饼,厚度为抹灰层厚度,大小为5cm左右见方。以这两个灰饼标志为依据,再用拖线板靠,吊垂直,在其次上下的墙面再各做1个灰饼,分别距顶棚,地面150mm-200mm。然后用钉子钉在左右灰饼两外侧墙上,用尼龙线栓在钉子上挂水平通线,间隔1.2m-1.5m加做若干灰饼。21题(1)勒令模工班组整改的决定是否正确? 正确(2)梁板的模板安装要求主要有哪些?答:1当跨度等于或大于4m时
30、,模板应起拱,当设计无要求时起拱高度宜为全跨长度的1/10003/1000. 2在梁的底模下每隔一定间距(8001200)应用顶撑支顶。 3当梁高度较大时,应在侧模外另加斜撑。 4梁模安装后应拉中心线检查,以校正梁模的位置,梁的底模安装后,则应检查并调整标高,将木楔钉牢在垫板上。各顶撑之间要加水平撑或剪刀撑,保持顶撑的稳固,以免失稳。22题问:用直角坐标法测设新建建筑物的方法和步骤,并画出测设简图答:延长原有建筑AB轴线,在延长线上量取BI=6000mm 得I点,量取IJ=36000mm得J点。将仪器架设于I点,瞄准J点旋转90定出新建建筑物EG所在直线;同法将仪器架设于J点,瞄准I点旋转90
31、定出新建建筑物FH所在直线。以I点为起点,分别量取IE=6000 mm得E点,量取EG=18500mm得G点;同法以J点为起点,分别量取JF=6000mm得F点,量取FH=18500mm得H点。23题 把透水性大的土放在透水性小的土上面,结果形成水囊。问1应如何选择填料?2制定填筑施工技术要求。答(1)对土料的选择 填方土料应符合设计要求,如无具体要求时可将碎石类土、爆破石渣、砂土等,用作表层以下的填料;含水量符合压实要求的粘性土,可用作各层填土;草皮土和有机质含量大于8%的土,只用于无压实的填土;淤泥或淤泥质土,一般不能用作填土,但经处理的软土或沼泽土,可用作次要部位的填方;冻土或碱性盐含量
32、大于2%、硫酸盐含量大于5%、氯盐含量大于7%的土,一般不用作填土。(2)填筑施工技术要求 回填土应尽量采用同类土分层填筑,如采用不同性质的土填筑时,应将透水性大的土填筑在下层,把透水性小的土填筑在上层;填筑凹坑时,应将其斜坡面挖成台阶状(台阶宽度不小于1m)后再填土,并将凹坑周围的填土夯实;对于有压实要求的填土,不能将各种杂土混杂使用,以避免地基承载后产生不均匀沉降而导致建筑物上部结构的破坏。24题问:1,:搭设该脚手架需要哪些主要材料?2:列出该脚手架系统组成的各部位名称;3:制定该脚手架搭设的工艺流程。答:(1)钢管、扣件、底座、脚手板等。(2)垫板;底座;立杆(外立杆、内立杆);横杆(
33、大横杆、小横杆);扫地杆(纵向扫地杆、横向扫地杆);斜撑(横向斜撑、水平斜撑);剪刀撑;抛撑;挡脚板;防护栏杆;连墙件;脚手板等。(3)基础上弹线、立杆定位摆放扫地杆 竖立杆并与扫地杆扣紧 装扫地小横杆,并于立杆和扫地杆扣紧 装第一步大横杆并与各立杆扣紧 安第一步小横杆 安第二步大横杆 安第二步小横杆 加设临时斜撑杆,上端与第二步大横杆扣紧(装设与柱连接杆后拆除) 安第三、四步大横杆和小横杆 安装二层与柱拉杆 接立杆 加设剪力撑 铺设脚手板,绑扎防护及挡脚板、挂安全网。(或:内立杆 外立杆 小横杆 大横杆扫地杆 脚手板 防护栏杆和挡脚板 安全网)25题问:1:外墙面空鼓、裂缝应怎样防治?2:门
34、窗扇开启不灵应怎样防治?答(1)外墙空鼓、裂缝的防治措施:1:外墙面的脚手孔洞、框架结构中梁与砌体交接处的缝隙必须作为一道工序,由专人负责堵孔和勾缝工作。2:抹灰前应将基层表面清扫干净。3:从上到小进行抹灰打底,并进行一次质量验收,合格后再进行罩面,不允许分段打底随后进行罩面施工。4:表面光滑的混凝土和加气混凝土墙面,抹灰前应先刷一道108胶素水泥浆粘结层,增加粘结力,避免空鼓和裂缝。5:室外水泥砂浆抹灰一般长度和高度均较大,为了不显接搓,防止抹灰砂浆收缩开裂,应设分隔缝。6:冬期室外抹灰,砂浆的使用温度不宜低于5C。(2)门窗扇开启不灵的防治措施:1:验扇前应检查框的立挺是否垂直。2:保证合
35、页的进出、深浅一致,使上、下合页轴保持在一个垂直线上。3:选用五金要配套,螺钉安装要平直。4:安装门窗扇时,扇与扇、扇与框之间要留适当的缝隙。26.(1)造成混凝土强度不足的原因有哪些。 (2)为避免混凝土强度不足,浇筑混凝土时应符合哪些要求。答:(1)1.混凝土原材料不符合要求;2.混凝土拌制时间短或拌合物不均匀;3.混凝土配合比每盘称量不准确;4.振捣不密实、养护不及时等。 (2)1.浇筑混凝土时为避免发生离析现象,混凝土自高处倾落的自由高度不应超过2m,自由下落高度较大时应使用溜槽或串筒;2.浇筑时应分层浇筑、振捣,在下层混凝土初凝之前,将上层混凝土浇筑并振捣完毕;3.竖向结构(墙、柱等
36、)浇筑混凝土前,底部应先填50100mm厚与混凝土内砂浆成分相同的水泥砂浆;4.在一般情况下,梁与板的混凝土应同时浇筑;5.如混凝土不能连续浇筑完毕,中间间歇时间超过了混凝土的初凝时间,应留置施工缝。27.(1)脚手架拆除工艺流程。 (2)拆除前对该安全交底有何要求。 (3)该脚手架大风时拆除人员因晕高从高空坠落,分析造成该安全事故的主要原因。答:(1)拆除工艺流程:拆护栏拆除手板拆小横杆拆大横杆拆剪力撑拆立杆拉杆传递至地面清除扣件按规格堆码。(2)交底要有记录,交底内容要有针对性,拆架子的注意事项必须讲清楚。拆架应先外后里先架面材料后构架材料、先辅助件后结构件、先结构件后连墙件的顺序一步一清
37、的拆除,严禁采用踏步式拆除方法。拆除的杆件和零配件只能用机械吊运或人工传运,严禁从高出往下抛掷。(3)造成该安全事故的主要原因是没有执行脚手架拆除安全要求。晕高人员不得从事架子作业,必须定期进行体检;架子工在高处作业时,必须佩戴安全带;遇有恶劣气候影响施工时应停止高处作业。28.(1)什么是后浇带?后浇带是指在现浇整体钢筋混泥土结构中,只在施工期间留存的临时性的带形缝,起到消化沉降收缩变形的作用,根据工程需要,保留一定时间后,再用混凝土浇筑成为连续整体的结构。(2)不妥之处有:1在施工缝处继续浇筑混凝土不做任何处理;2.后浇带的留置时间为20天就浇筑混泥土。正确做法:施工缝应清除水泥薄膜和松动
38、石子以及软弱砼层,必要时要凿毛,并加以充分湿润和冲洗干净,且不得有积水;宜先在施工缝处铺一层水泥浆或与砼内成分相同的水泥砂浆,方可继续浇筑砼;后浇带的保留时间应按设计要求确定,当设计无要求时,应不少于40天。29.(1)塌方原因:1.边坡基底的杂草或淤泥等松软物质未清除干净;2.徒坡未做成阶梯状,当填土高度超过10m时,应作成折线形边坡;3.填方土的密实度未达到要求;4.护坡措施不力,有水的渗透或冲刺。(2)处理方法:清除塌方松土和松软物质,用3:7灰土分层回填夯实进行修复;做好填方方向的排水和边坡表面的防护工作;按要求进行放坡;在坡脚处铺砌片石基础,或采取锚喷等护面措施。30.(1)钢筋代换的原则:有等面积代换和等强度代换。(2)由于代换前后钢筋都采用同一级别的钢筋,因此可以采用等面积代换的原则。31.(1)施工单位质量检查的三检制度为:自检、互检、专检。(2)钢筋绑扎检查验收的内容为:钢筋的级别、直径、根数、间距、位置以及预埋件的规格、位置、数量是否与设计图纸相符;钢筋接头的位置、搭接长度和数量是否符合规定;钢筋的砼保护层厚度是否符合要求;钢筋绑扎是否牢固,有无松动变形现象;钢筋表面是否清洁,有无油污、铁锈和污物;钢筋位置的偏差在规范允许的范围内。
