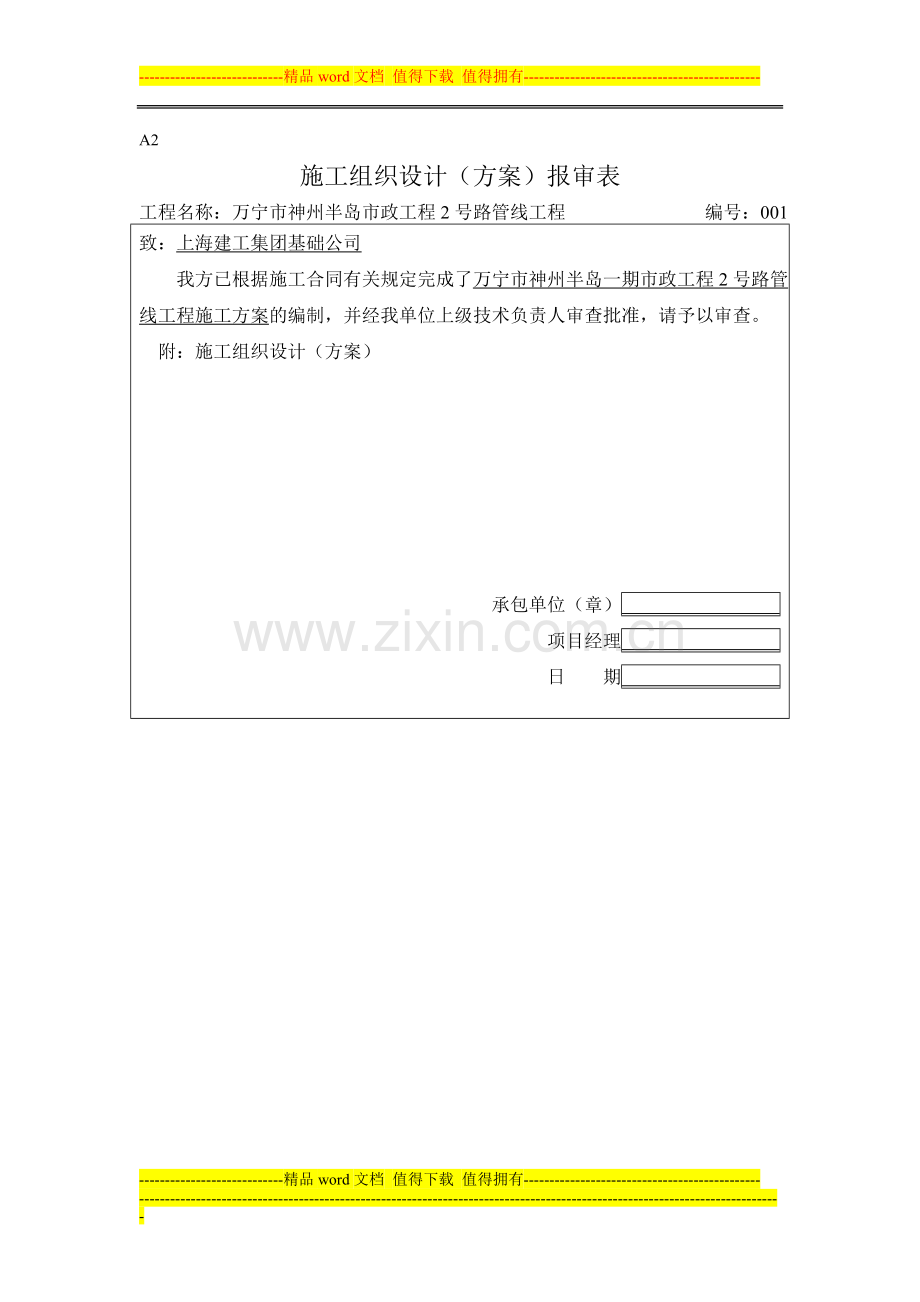

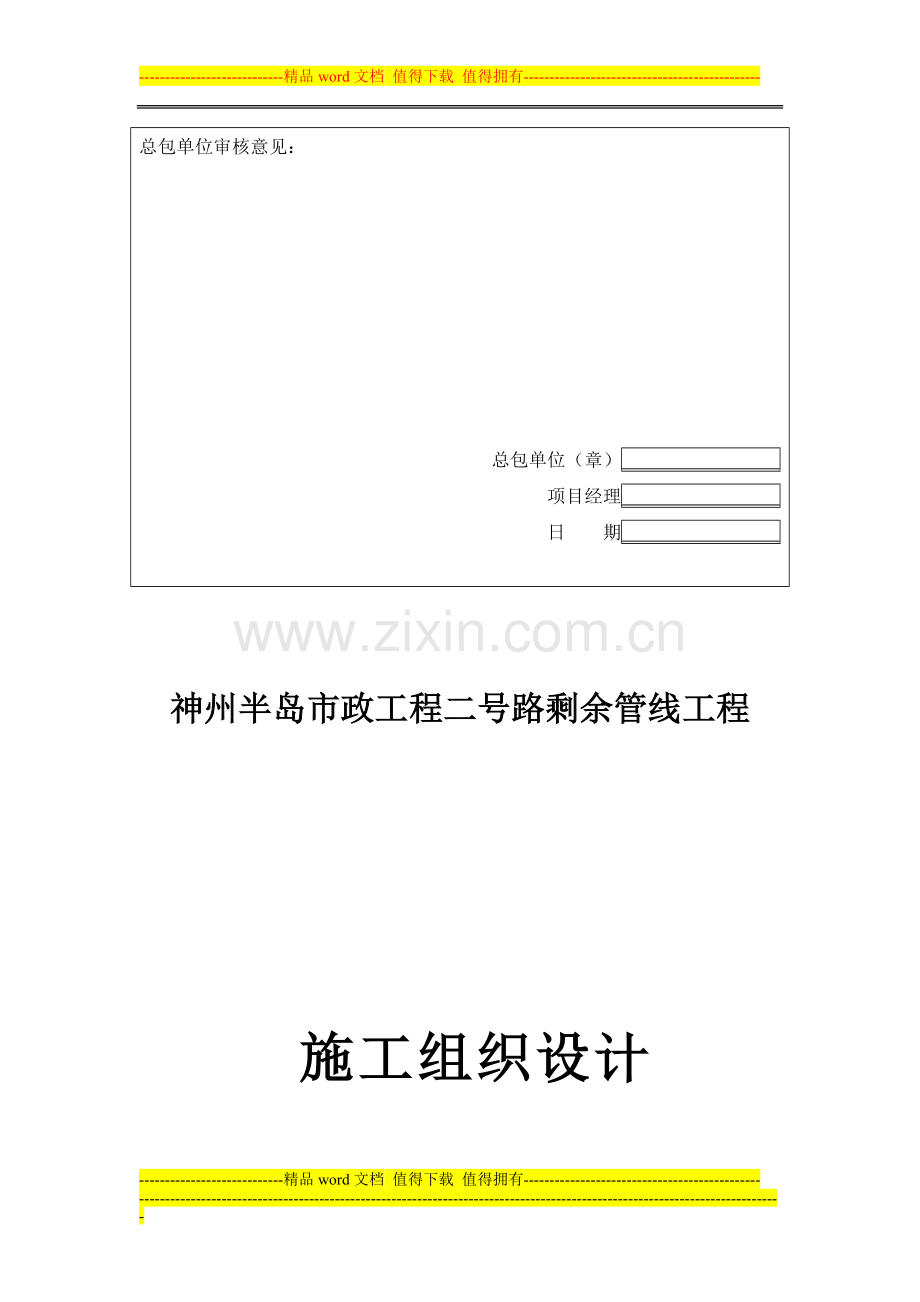

1、-精品word文档 值得下载 值得拥有-A2 施工组织设计(方案)报审表工程名称:万宁市神州半岛市政工程2号路管线工程 编号:001致:上海建工集团基础公司 我方已根据施工合同有关规定完成了万宁市神州半岛一期市政工程2号路管线工程施工方案的编制,并经我单位上级技术负责人审查批准,请予以审查。 附:施工组织设计(方案)承包单位(章) 项目经理 日 期 总包单位审核意见:总包单位(章) 项目经理 日 期 神州半岛市政工程二号路剩余管线工程施工组织设计中铁隧道集团一处有限公司2009年6月5日第一章 工程概况一、工程概况1、地理位置神州半岛市政工程二号道路管线工程沿开发中的二号道路敷设,工程位于海南

2、省万宁市东澳镇神州半岛。二号路位于神州半岛中部,呈东西走向,其西端与一号路,东端与规划中的龙保桥相接。2、工程范围二号路起点桩号K0+000,终点桩号K3+974.974,全长3974.974米。二号路管线工程主要包括给水及消防系统、雨水系统、污水系统、中水系统和电力通道工程。其中中建一局已施工完成部分工作量,剩余工程量统计见下表。主要工程数量表项目名称单位数量备注二号路管线给水消防系统m3975K0+000K3+975污水系统m1150K0+010K0+637K1+635K1+673K3+000K3+485雨水系统m2036K0+030K0+670K1+630K1+670K2+192K2+2

3、96K2+723K3+975中水系统m3975K0+000K3+975井室座314雨水排出口m7676#1.41.2 141m7# 1.81.2 134m8#、9# 2.41.2 492m电力通道m3018二、施工条件1、交通情况万宁市到海口约150Km、到三亚约130Km,工地到万宁市约30km,到最近乡镇约5km机耕通道。2、施工用水施工现场附近没有地表淡水河流,但地下水非常丰富,采用打井取水。3、施工用电施工用电采用220KVA变压器从发包方1号线附近的变电站进行搭接。4、通讯现场附近有无线信号。5、材料供应工程用砂石材料可以就近采料,管材、钢材和其他材料可从万宁市或着海口购买。第二章

4、施工方案一、总体施工方案本工程为单一的管线工程,为了保证工期目标,主要综合考虑各个工序的衔接及配合施工,管线的施工工序为:施工准备测量放线沟槽开挖降水人工清槽整平验槽管道安装砌井室管道试验回填土分层夯实分项工程验收。具体施工方案如下:1、管沟施工原则:先深后浅,自下而上,由里到外;跨越结构物处要先于基础施工,采取有力措施,保护既有管线;分段开挖,为总体施工创造条件。2、管槽开挖采用人工配合挖掘机开挖,因管线施工场地周围均为细砂,可塑性极低。为保证沟底正常施工作业及施工人员的安全,机械开挖时管线段按1:1.5进行放坡开挖,井室处按1:2进行放坡开挖。为防止对原状层结构的破坏,在槽标高以上留20c

5、m 左右人工清理至设计标高。3、管道安装采用人工配合吊车和小型机械进行施工,接头人工进行处理。4、井室和电力通道的砌筑,砖块从工地现场附近购买,砂浆采用砂浆搅拌机拌和,人工砌筑。5、管道的水压和闭水试验委托专业部门进行。6、管道回填土采用人工配合推土机进行,严格按设计回填厚度施工,待每层回填夯实经检验合格后再进行下一层的填筑。二 主要工程项目施工方法管沟施工工序相对比较简单,施工安排采取平行流水作业。管沟施工工艺图见下图:管沟施工工艺框图1、管沟开挖(1)根据现场实际地质情况,采用人工配合挖掘机开挖的方法进行施工。管道沟槽开挖采用1:1.5坡比进行放坡,井室处开挖采用1:2坡比进行放坡,由于施

6、工周围地下水丰富,沟槽开挖的同时需进行降水。(2)开挖沟底宽应比管道构筑物横断面最宽处加宽0.5米,以保证基础施工和管道安装有必需的操作空间。(3)开挖弃土随挖随运,以免影响交通;场地开阔处,开挖弃土置于开挖沟槽上边线1.5米以外,以减少坑壁荷载,保持基坑壁稳定。(4)沟槽开挖期间加强标高和中线控制测量,以防超挖。当采用机械开挖至设计基底标高以上0.2米时,停止机械作业,改用人工开挖至设计标高。 2、验槽及混凝土铺底管沟开挖完毕,按规定对基底整平,并清除沟底杂物,如遇不良地质情况或承载力不符合设计要求及时与甲方、设计、监理单位协商,根据实际情况采取有效的方法进行处理。经检查符合设计及有关规定要

7、求后及时施工基础以封闭基坑。混凝土基础施工时采用现场立模浇筑,施工尺寸和混凝土标号符合设计要求。3、管道安装管道安装前,宜将管、管件按施工设计的规定摆放,摆放的位置便于起吊及运送,起重机下管时,起重机架设的位置不得影响沟槽边坡的稳定。 管道安装采用专用工具起吊,装卸时轻装轻放,运输时应稳、绑牢、不得相互撞击;管节堆放选择使用方便,平整、坚实的场地,堆放时应垫稳,堆放层高应符合有关规定,使用管节时必须自上而下依次搬运。 管道在沟槽地基,管基质量检验合格后安装,安装时自下游开始,承口朝向施工前进的方向,管节下入沟槽时,不得与槽壁支撑及槽下的管道相互碰撞,沟内运管不得扰动天然地基。 管道安装时,将管

8、节的中心及高程逐节调整正确,安装后的管节应进行复测,合格后方可进行下一工序的施工。管道安装时,还要随时清扫管道中的杂物,管道暂时停止安装时,两端临时封堵。雨期施工时必须采取有效措施,合理缩短开槽长度,及时砌筑检查井,暂时中断安装的管道做临时封堵,已安装的管道验收后及时回填土;做好槽边雨水径流疏导路线的设计,槽内排水及防止漂管事故的应急措施;雨天不得进行接口施工。新建管道与已建管道连接时,必须先检查已建管道接口高程及平面位置后,方可开挖。钢筋混凝土管节安装前进行外观检查,发现裂缝、保护层脱落、空鼓、接口掉角等缺陷,进行修补并经鉴定合格后,方可使用。 管节安装前将管内外清扫干净,安装时使管节内底高

9、程符合设计规定,调整管节中心及高程时,必须垫稳,两侧设撑杆,不得发生滚动。钢筋混凝土管安装时,插口进入承口后,将管节接口环向间隙调整均匀,再用水泥砂浆填满、捣实、表面抹平,接口必须平直,填料密实,饱满、表面平整、不得有裂缝现象。PE管其连接方式为热熔焊接连接,将连接用的管件和管道用棉纱擦拭干净,使之无油无尘,把与连接管材相配套的加热端头装配到热熔器上,接通电源,等待加热头达到最佳温度21010时,将管材及管件同时插入热熔器内,按规定时间进行加热,加热时不断进行转动,当达到210,管道和管件出现熔融状态时,即进行脱模,将管道用力插入管件,并保持30秒后方能脱手。当管材与管件连接好后再将已连接好的

10、管道固定。4、井室及电力沟槽砌筑(1)本工程的井室和电力通道及部分沟槽需要进行浆砌施工。原材料就近采购,原材料进场前必须逐批次的进行检查,以保证进场的材料都是合格可用的,砂浆严格按配合比拌和。(2)检查井底基础表面采用水泥砂浆分层压实抹光。井室砌筑同时安装踏步,位置应准确,踏步安装后,在砌筑砂浆未达到规定的强度前不得踩踏,砌筑检查井时同时安装预留支管,预留支管的管径、方向、高程符合设计要求,管与井壁衔接处严密,预留支管的管口宜采用低强度等级的水泥砂浆砌筑封口抹平。检查井接入的管口与井内壁平齐,当接入管径大于300mm时砌砖圈加固,圆形检查井砌筑时,随时检测直径尺寸,当四面收口,每层收进不大于3

11、0mm,当偏心收口时,每层收进不大于50mm。 (3)雨期砌筑检查井时,一次砌起,为防止漂管,可在侧墙底部预留进水孔,回填土前封堵。 (4)电缆沟槽盖板预制及安装,混凝土构件的预制由工地现场预制场完成,混凝土的搅拌按相关施工操作规程进行施工,构件的尺寸和规格应严格按照设计图纸的要求进行施工。 预制盖板必须在构件达到混凝土强度不低于设计强度的75%时才能进行构件的吊装和运输,运输时应采用木垫或其它弹性材料加以铺垫或用加支架的方法加以固定,不得有互相碰撞的现象。盖板安装前应在砖墙上弹出盖板安装边线,并用20mm厚的1:2.5水泥砂浆铺垫在盖板与砖墙的接触面上进行找平,铺水泥砂浆时应注意留出盖板的安

12、装边线,便于盖板就位。 盖板就位时,应对准盖板边线尽量做到一次到位,以减少撬动。如误差较大时,应将盖板重新起吊调整,直对准确无误为止。 5、管道的闭水及水压试验(1)雨水、污水管道的闭水试验排水管道闭水试验是在试验段内灌水,井内水位不低于管顶以上2m(一般以一个井段为一段),然后,在规定的时间里,观察管道的渗水量是否符合标准。 试验前,用1:3水泥砂浆将试验段两井内的上游管口砌24cm厚的砖堵头,并用1:2.5砂浆抹面,将管段封闭严密。当堵头砌好后,养护34d达到一定强度后,方可进行灌水试验。灌水前,先对管接口进行外观检查,如抹带有裂缝,脱落等缺陷,以便及时进行修补,以防灌水时发生漏水而影响试

13、验。漏水时,窨井边设临时行人便桥,以保证灌水及检查渗水量等工作时的安全。严禁站在井壁上口操作,上下沟槽必须设置立梯、戴上安全帽,并预先对沟壁的土质、支撑等进行检查,如有异常现象应及时排除,以保证闭水试验过程中的安全。(2)给水、中水管道的水压试验管道系统水压试验的内容有强度试验和严密性试验。试压前试验段的管道应先充水浸泡。管道试压前2-3天,向试压管道内充水,水自管道低档端注入。此时应打开排气,当充水至排出的水流中不带气泡,水流连续,即可关闭排气阀门,停止充水。水充满后为使管道内壁及接口材料充分吸水,宜在不大于工作压力条件下充分浸泡后再进行试压,浸泡时间不小于24小时。 管道浸泡符合要求后,进

14、行管道水压试验。试压分两步进行,第一步升压,第二步按强度试验要求进行检查。 1)升压 试压过程中,当发现弹簧压力计表针摆动、不稳且升压较慢时,应重新排气后再升压。升压时应分级升压,每次升压以0.1MPa为宜,每升一级应检查后背、支墩、管身及接口,当无异常现象时,再继续升压。 2)强度试验 水压升至试验压力后,保持恒压10min,经对接口、管身检查无破损及漏水现象,认为管道试验强度合格。3)严密性试验 放水法根据在同一管道内,压力相同,压力降相同时,其漏水量也相同的原理检查管道漏水情况。用放水法进行严密性试验应按下列程序进行; (A)按照试验压力要求,每次升压0.2MPa,然后检查有无问题,若无

15、问题可继续升压。将水压升至试验压力,关闭水泵进水节门,记录降压0.1MPa所需的时间T1; (B)打开水泵进水节门,再将管道压力升高至试验压力后,关闭水泵进水节站;打开连同管道的放水节门往量水箱中放水,记录降压0.1MPa的时间T2,并测量T2时间内,从放水节门放出的水量W;(C)按下式计算实测渗水量 q=W/(T1-T2)L式中 q实测渗水量(L/(minm));WT2时间内放出的水量(L)T1从试验压力降压0.1MPA所经过的时间(min)T2放水时,从试验压力0.1MPA所经过的时间(min)L试验管段的长度(m)。(3)注意事项 1)试压时管内不应有空气,否则在试压管道发生漏水时,不易

16、从压力表上反映出来。若管道水密性能尚好,气密性能较差时,如未排净空气,试压过程中容易导致表压下降。 2)在试压管段直伏的顶点应设排气孔排气,灌水排气时,要使排出的水流中不带气泡,水流连续,速度不变,作为排气较彻底的标志。 3)管端敞口,应事先用管堵或管帽堵严,并加临时支撑,不得用阀代替。 4)管道中的固定支撑,试压时应达到设计强度。 5)试压前应将管段内的闸阀打开。 6)当管道内有压力时,严禁修整管道缺陷和紧固螺栓,检查管道时不得用手锤敲打管壁和接口 7)管道灌水后必须让其充分浸泡,才能保证管道试压的准确性。 8)试压的堵头通常采用的是钢制塞头,帽头或法兰堵板。堵头的接口形式一般同管道的接口形

17、式。对于大中型管道的试压堵头,采用柔性接口是保证试压顺利进行的较好措施。 9)试压泵通常安装在管段的低端,试压系统的阀门都必须启闭灵活,严密性好。10)压力表应在管道每端装一支,靠表处用一阀门控制,接装表时应把支管内的空气排净,装表的支管应同灌水和升压设备分开,否则升压力表针波动频繁易损坏压力表。6、给水管道的冲洗消毒管道在试压合格后,应进行一次通水冲洗和消毒,以使管道输送的水质符合给水排水管道工程施工及验收规范的有关规定。 (1)管道冲洗 管道冲洗又称洗管,在消毒前后均庆对所安装的管道进行冲洗。管道消毒前的冲洗,主要是对管道内的污物、杂物进行冲洗。管道消毒后的冲洗,主要是排除管道消毒时高浓度

18、的含氯水,使充水中的氯达到正常数据。冲洗水的流速一般不小于1.0m/s,否则不易将管道内的杂物冲洗掉。冲洗时应连续冲洗,直至出水口处浊度,色度与入水口处冲洗水浊度、色相同为止。 (2) 注意事项 1)冲洗前应拟定冲洗方案,事前通告有关主要用水户。 2)冲洗前应检查排水口、下水道或河道能否正常排泄冲洗的水量。在冲洗过程中庆派专人进行安全监护。 (3)管道消毒 管道冲洗后经水质检查达不到生活饮用水水质标准,则需进行管道消毒。管道消毒的目的是杀灭新铺设管道内的细菌,使管道通水后不致污染水质。管道消毒一般采用含氯水浸泡。含氯水通常是将漂白粉溶解后,取上层清液随同清水注入管内而得。含氯水应充满整个管道,

19、氯离子浓度不低于20mg/L。管道灌注含氯水后,关闭所有阀门,浸泡24h,再次冲洗,直至水质管理部门取样化验合格为止。7、回填回填前排除积水,并保护接口不受损坏。回填土时,槽底至管顶以上50cm范围内不得含有机物及大于50mm的砖、石等硬块,分层回填,分层夯实,每层厚度不得大于250mm。施工中可与沟槽开挖、基础处理、管道安装流水作业,分段填筑,分段填筑的每层预留0.3米以上与下段相互衔接的搭接平台。 管道两侧和检查井四周同时分层、对称回填夯实。回填密实度严格按回填土的压实度标准执行。第三章 施工进度计划一、工期安排根据本工程工程量和当地气候气象条件,结合我单位实际生产能力和施工经验,二号路管

20、线工程计划工期90日历天。本工程比较单一,工序简单,主要是管线较长,构筑物较多,所以管道的敷设和构筑物的修建成为本工程施工的重点。二、施工进度安排施工准备:包括人员、材料、设备组织到场,完成测量等前期准备工作,考虑5天时间。给水管道施工:二号路剩余管线3975米。平均每天敷设90米(包括开挖、清底验槽、管道安装)则需要3975/90=45天,考虑天气等各种影响因素,工期为53天。中水管道施工:二号路剩余管线3975米,平均每天敷设70米(包括开挖、清底验槽、管道安装)则需要3975/70=57天,考虑天气等各种影响因素,工期为65天。污水管道:二号路污水管线剩余共1150米。因污水管道埋置较深

21、,施工时必须先施工污水管线,为了保证污水管线施工不耽误其他作业面的施工。2组人员施工,每组12人,平均每天每组敷设20米(包括降水、开挖、清底验槽、管道安装)则需要1150/40=30天,考虑天气等各种影响因素,工期为36天。雨水管道:一号路雨水由中建一局施工完毕,剩余二号路雨水管线共2036米(其中雨水渠道789米)。平均每天敷设30米(包括降水、开挖、清底验槽、管道安装)则需要1247/30=42天,考虑天气等各种影响因素,工期为51天。井室砌筑:一号路剩余各种井室97座,二号路剩余各种井室314个,共计411个。施工时设置专门的井室砌筑组进行施工,井室砌筑队分6组每组8人,按每组每天砌筑

22、1个井室,则需要411/6=69天,考虑天气等各种影响因素,工期为83天。雨水排出口及雨水渠道:一号路雨水排出口1164米,二号路雨水排出口767米,二号路雨水渠道789米,共2720米。设置雨水排出口施工作业组,分2组每组12人(包括支模、混凝土浇筑、浆砌片石、盖板制作等)进行施工。每组平均每天施工20米,则需要2720/40=68天。考虑天气等各种影响因素,工期为82天。电力通道:一号路电力管线1974米,二号路电力管线3018米,共4992米。设置电力通道施工作业组,分4组每组12人平均每天施工20米(包括底板、侧墙、盖板等施工)则需要4992/80=63天,考虑天气等各种影响因素,工期

23、为76天。水压试验:一号路给水、中水完成后做实验3天,二号路每完成200米左右后做实验,试验过程中不影响其他作业面的施工。回填土分层夯实:回填采用挖掘机配合人工回填,每层回填至设计厚度后采用夯实机人工夯实或采用水夯后再填第二层。按2台推土机平均每天每台回填长度60米计则需要(334+3975)/120=36天,考虑各种影响因素工期为44天。现场清理:3天交工验收:2天退场: 2天三、施工进度横道图 见附件一二号管线施工进度计划横道图第四章 施工机械及劳动力组织计划一、劳动力计划本工程工作面相对比较分散,同时为保证工期施工进度,需各个作业面同时施工。主要分以下几个施工作业班组:1、给水管道作业组

24、:二个组,每组8人共16人。2、中水管道作业组二个组,每组10人共20人。3、污水管道作业组二个组,每组12人共24人。4、雨水管道作业组一个作业组15人。5、井室砌筑作业组六个组,每组8人共48人6、雨水排出口及雨水渠道二个组,每组12人,共24人7、电力通道作业组四个作业组,每组12人,共48人。8.、专职降水人员5人,测量8人(每组4人2个组),管理人员12人,机械操作司机及15人,共40人二、机械设备计划为保证施工作业面的正常开展,我单位主要配备设备见下表:序号设备仪器名称单位数量备注1挖掘机 1.0 m3台52自卸车15t台103装载机台14推土机台25夯实机台46手动切割机把67手

25、推车辆208水泵台809手电钻台1010砂浆搅拌机台811混凝土搅拌机台212平板振动器套5第五章 施工协调方案一、现场协调方案根据本工程要求和当地周边环境情况,成立以办公室为主的协调组织机构,与发包方、总承包方、工程顾问、工程监督、设计及当地政府、村民的协调和联系,并与相邻单位保持良好关系。二、现场协调措施1、做好与相关政府部门的协调工作,创造有利的外部施工环境。 施工期间,重点做好与总包单位、相邻施工单位、地方政府、公安及附近村民的沟通和协调,积极创造有利的施工环境,配合以上部门搞好交通、地方纠纷、文明施工、治安等各项工作。2、做好与发包方、总承包方和工程监督的协调工作 1)在发包方、总承

26、包方和工程监督协调下办好施工有关手续;2)如实对工程的进展予以上报,认真接受发包方、总承包方和工程监督对工程的管理;3)积极执行发包方、总承包方下达的施工计划,认真执行工程监督单位的各种指令。3、配合发包方、总承包方做好各专业队伍的施工协调 严格执行发包方、总承包方下达的计划,按时撤出相关施工区域,给交通设施和监控设备安装以及其它专业的施工创造施工条件,圆满完成本项目。4、作好与总包单位的协调工作 本着友好合作的态度,处理好相关道路交通、施工用水、施工用电等相关工作。5、健全各项文明施工的管理制度 如岗位责任制、经济责任制、奖罚制度、会议制度、专业管理制度、检查制度、资料管理制度等。第六章 环

27、境保护方案1、为保护环境,对生产和生活污水均进行处理达标后排放,杜绝有害物质污染土地。2、施工中建立健全环保体系,加强环保意识,形成良好的环保习惯,严格执行环境保护法的有关规定。3、生活垃圾的处理,修建垃圾箱,垃圾用袋装封闭于垃圾箱,每天将垃圾运至发包方指定地点处理。4、工程完工后,拆除一切临时生产和生活设施,拆除后进行彻底清理,并按建设单位的要求进行地表恢复。5、进场后,主动与县建委、市政、环保、文保、水利、交通、公安等部门联系,签订相关责任协议,制定内部管理办法及建立责任制。6、在河道拆除旧桥、建新桥施工及临时占用水工建构物时,事先报请相关部门批准,工后及时恢复原状;新桥验交开通后,疏通河

28、道,经相关部门验收后再退场。7、临时租用地及改路、占道,事先报请相关部门批准。8、施工便道经常洒水,避免扬尘污染环境,余土、建筑垃圾按指定地点弃放;施工与生产污水设集水坑、沉淀池贮放。9、在民宅近处的施工作业机械,采取有效的控制噪场扰民措施,夜间22时次日6时不安排噪声大的施工作业。10、对职工进行文物保护法教育,施工中如发现地下文物时,即时对现场进行保护,并通知工程监督、报告文保部门处理。第七章 工程难点及应对措施根据现场勘察和对设计的理解,本工程的特点、重点如下:1、施工现场环保要求高,施工要求更高。对策:制订专项环保方案,并严格执行。2、施工临时用水、用电及临时道路条件较差。对策:施工用

29、水采用打井解决;施工用电采用就近近的变电站搭接,临时道路需要扩宽并设置临时会车点。3、本工程的特点是比较单一,工序循环相对较简单,但对专业性要求较高,工作量较大,尤其是各种管线的敷设和各种井室的砌筑。对策:充分组织好人员设备,配备充足的劳动力。科学合理安排施工(1)挑选技术熟练的人员进行管道安装。从人员安排、机具配备到材料供应等各个环节严格把关,为顺利完成该工程任务奠定良好的基础。(2)采取赶上措施,建立竞争奖励制度,分段承包,把任务分配到班组,责任到人,保质保量完成工程任务。(3)严把质量关,设专职质检员。从原材料检查验收,到各工序质量的控制层层把关。遵守施工技术规范及图纸要求,做到自检、互

30、检、专检,发现质量问题及时处理4、工程呈线形布置,作业面转换快,要求设备、材料等的转移要快速有效,不能因此而耽误施工。对策:安排专职人员提前对作业面的转移预判,做到设备材料紧随作业面走。5、由于该地段地下水位较高,施工中的排水是一大关键,是本工程的重点也是难点。对策:采用井点排水工业,并安排专人负责抽水。6、与1、2号路路基作业时的交叉施工对策:加大与路基施作方的沟通协调,避免交叉施工时引起的耽误。第八章 施工质量保证措施1、强化全员创精品意识贯彻落实“百年大计,质量第一”的方针,对全体参建职工进行经常性的宣传教育,牢固树立“质量是企业的生命”的观念,强化创精品意识,以高起点、高标准、高水平、

31、高速度的“四高”主导思想和精密组织,精细管理、精工细作、精湛工艺的“四精”措施组织施工,做到主体与附属工程内实外美、一次达优、一次验交。2、加强施工技术指导,加大监控力度认真做好设计图纸自审与会审,各专业、工程项目编制周密的施工技术方案,逐级进行技术交底。严格按设计图、相关的技术规范及操作规程要求进行施工。技术人员深入现场精心指导,测试与质管人员准确检测,严格把关。强化工序、工种、工艺质量控制,设质量管理点,开展QC小组活动。实行以质量论奖罚的政策,“优品计价,劣质重罚”。与建设、设计、工程监督单位密切合作,尊重并服从其督导监控,“四位一体”联手创优。3、落实各项规章制度结合本标工程实际,组织

32、全体参建人员学习相关设计图纸、施工规范及工程监督规程,使全员明确标准,全方位有章可循,全过程措施到位。落实开(竣)工报告、隐蔽工程签证、设计变更、质量验评程序与奖罚、验工计量与计价质量签证、测量换手复测、材料复试、质量事故报告、施工机具与人员进退场报验以及工班初检、工程队复检、项目部终检的“三检制”等制度。4、严格把好材料的源头质量严格执行主要材料其生产厂家须经发包方及工程监督单位认可,全部材料均应有质保书。进场时,必须提供出厂合格证或产品技术鉴定书,严格进行材质、规格及外观检验,并按规定进行复试检验。5、强化计量工作,完善检测手段试验人员深入工地跟班作业计量检测,保证检测数据的真实、准确,定

33、期对各种计量检测试验器具进行维修、保养、检验标定。健全工地计量管理制度,坚持挂牌施工,把好计量关。凡需计量的工序必须配备符合精度要求并经计量检验部门标定的计量器具,严格按施工配合比计量。6、加强技术档案管理和竣工资料编制工作项目部、施工队设专人负责该项工作,及时搜集、整理原始施工技术资料(含照片、录像),分类归档,做到数据真实、准确,并作为分项、分部工程质量验评的主要内容。按规定要求做好竣工资料的编制和竣工移交工作。7、实行质量终身责任制,履行保修、回访制度1)各级建立具有可追溯性的工作与岗位作业质量保证制度,对工程质量实行终身责任制。2)保修期按建筑工程质量管理条例中第六条、跟踪回访制度规定

34、执行,竣工验交后,项目部成立缮后工作组,在保修期内进行定期或不定期的全部工程质量跟踪回访,认真听取用户对本工程质量的评价与改进意见,如发现有施工质量问题时,及时组织整治达标,达到用户满意。 8、季节性施工措施 根据所在地的水文气象资料,施工期中主要做好夏季防风雨、防汛、防雷、防高温的工作,确保工程质量。第九章 安全保障措施一、安全保证体系目标:无重大伤亡事故,无职工伤亡和交通事故建设单位监督工程监督单位监督内部安全监督人 员机 械安全预防措施班组建设施工教育规章制度岗位责任制检查、评比、总结各种竞赛活动物 资方 法环 境职业道德作业标准规范施工活动技术交底有关规定、办法管 理 层 次施工安全管

35、理奖 惩规 范 活 动规 范 教 育基 础 工 作管 理 手 段实 现 目 标责任制兑现安全生产保证体系图二、安全保证体系目标实现“五杜绝”:即杜绝施工死亡事故,杜绝重伤事故,杜绝重大机械事故,杜绝重大交通事故,杜绝重大火灾事故;二控制:年重伤率控制在最小,年负伤率控制在最低;三消灭:消灭违章指挥,消灭违章作业,消灭惯性事故;一创建:创建安全文明标准工地。三、安全保证措施1、建立各级安全组织及责任制项目部、施工队建立以主管负总责的安全领导小组,各级设专职安全检查员,工班设兼职安全员,形成安全管理网络。建立各级安全责任制,充分发挥安检员的作用,跟班督导检查,及时消除险情隐患。工地设保健站。2、加

36、强安全技术教育,强化安全意识贯彻落实“安全第一,预防为主”的方针,认真执行劳动法、建筑企业安全卫生管理条例。结合工程实际对参建职工进行经常性的安全技术教育、交通规则及法制教育,爆破等特殊作业人员必须持证上岗,强化参建人员的安全意识,提高自我防护能力,做到遵章守规、遵纪守法。3、建立与完善各项安全制度和防护措施结合工程实际编制严密的施工安全技术措施,建立与完善安全技术交底制度、安全技术教育制度、安全奖罚细则、安全检查整改措施及相关作业、险工部位与岗位的操作规程,使全体参建人员有章可循、有法可依。结合具体施工项目编制完善的雨季与夜间施工技术措施和防汛抗洪措施。保证施工现场安全防护设施的资金投入。4

37、、施工机械设备安全措施加强机械设备日常检修保养,不带故障作业。运土方(运料)汽车穿越作业现场、施工便桥时行车速度不超过10km/h。5、人员安全及劳保措施施工现场布设醒目的安全标牌、标志,作业人员必须戴安全帽。夜间施工保证足够照度,雨天采取必要的防滑措施。从事有危害健康作业的人员必须穿戴相应的劳保用品。6、加强施工电源、火源管理。引入电源设配电室,场内电力干线用架空或埋地电缆,用电点设开关箱并加锁,设专职电工日常检修维护电力系统。油料库及危品库、木料场等布设符合安全规程要求,并配备灭火器材、消火栓。7、施工现场防洪、防台与防火1)防洪、防台本工程所在地气候潮湿,510月份为台风雨季。施工时,采

38、取下列防洪防台措施:(1)实施中华人民共和国防洪法,确立“强化基础、加强检查、消除隐患、以防为主、积极抢险”的防洪原则。(2)现场成立以项目经理为组长的防洪防台领导小组,负责领导协调本工程的防洪防台工作。(3)根据本工程实际情况,临时工程按照设计修建,同时考虑防洪防台要求;施工场地布置考虑防洪、防台要求,避开滑坡及堆积层等不良地质条件,做好截、排水沟。(4)防洪防台期间加强与地方政府、水利部门、气象部门的联系,及时掌握汛期气象预报和防洪防台动态。2)防火本工程防火遵循“预防为主,消防结合”的方针,采取以下防火措施:(1)工程开工前,对全部人员进行消防安全培训和演习,制定消防专项措施,纳入统一的

39、安全生产管理体系。(2)临时设施修建时,按消防部门的规定配足灭火器、消防栓等消防设施,并由当地消防部门检查认可后投入使用。(3)执行安全用电规程,使用标准合格电器;电焊等工作严格执行操作规程,防止电源起火事故。(4)定期进行消防检查和宣传教育,积极采取消防措施,防患于未然。每年进行至少两次高规格的安全防火大检查。四、安全应急预案为了预防和控制重大事故的发生,并能在重大事故发生后有条不紊地开展救援工作,根据本工程施工的特点、范围,对施工现场易发生重大事故的部位、环节进行监控,制定施工现场生产安全事故应急救援预案,根据应急预案建立应急救援组织,配备必要的应急救援器材、设备,并定期进行演练。1、 应

40、急救援组织机构图项目经理项目总工安全环保副经理对外联系组现场协调组物质供应组信息传递组负责及时与当地公安、消防、卫生防疫、安全监察等政府部门沟通善后处理组负责及时协调抢救现场等各方面工作,积极组织救护和现场保护负责及时提供所需交通工具、器材、通讯、药品等急救设备负责及时向相关人员传达事故发展动态负责及时安排好事故伤亡者及其亲属的善后事宜生产副经理应急救援组织机构图2、发生突发事件上报程序图判断应急物资储备发生突发事件项目经理部一般事故严重事故现场保护防汛领导小组驻地工程监督单位提交处理意见驻地工程监督单位物资人员机械定点医院调动应急物资、机械设备及人员进行抢修施工按照工程监督审批方案实施上级主

41、管部门验收合格上级主管部门现场抢修业主业主发生突发事件上报程序图3、应急救援预案编制结合本工程施工特点,确定为有坍塌危险的场所、有触电伤害危险的场所、有高处坠落危险的场所、有机械伤害的场所等为应急防范重点区域,对此类区域设定“监控点”,制定应急预案。预案的内容包括工程概况、事故形式、事故的危害和造成的经济损失、救灾技术方案、防灾措施、救灾领导小组以及事故发生后的联络、救护、疏散和善后处理工作等。4、火灾事故应急预案1)发生火灾先判明起火部位、燃烧的物质,并迅速报警。2)在消防队到达之前,灭火人员可以采取断开电源,撤离周围的易燃易爆物品的办法控制火势蔓延,根据起火物质,使用相关的灭火工具。3)灭

42、火现场要专人统一指挥,防止混乱,灭火过程中应防止中毒、倒塌、坠落等事故发生。4)消防队到达后所有施工人员必须服从和配合消防工作,立争将灾害控制到最低程度。5、物体打击及高空坠落事故应急预案物体打击或高空坠落可能造成的伤害有:颅脑损伤、胸部创伤(如肋骨骨折)、胸腔储器损伤、腹部创伤等。当发生物体打击事件和有人自高处坠落摔伤时,应注意保护摔伤及骨折部位,避免应不正确的抬运使骨折错位造成二次伤害,并及时向工地负责人报告,拨打急救电话“120”或送医院救治,送医院途中不要乱转病人的头部,应该将病人的头部略抬高一些,昏迷病人取昏迷体位,防止呕吐物吸入肺内。抢救过程中尽快将事故情况向项目部应急处理小组汇报

43、,应急事件处理小组到达事故现场指挥抢救,根据事故情况大小向上级主管部门、安检、公安部门报告并按规定填写安全事故报告书。6、触电事故应急预案1)有人触电时,抢救者首先要立刻断开近处电源(拉闸、拔插头),如触电距开关太远,用电工绝缘钳或干燥木柄铁锹、斧子等切断电线断开电源,或用绝缘物如木板、木棍等不导电材料拉开触电者或者挑开电线,使之脱离电源,切忌直接用手或金属材料及潮湿物件直接去拉电线和触电的人,以防止解救的人再次触电。2)触电人脱离电源后,如果触电人神志清醒,但有些心慌、四肢麻木、全身无力;或者触电人在触电过程中曾一度昏迷,但已清醒过来,应使触电人安静休息,不要走动,严密观察,必要时送医院诊治

44、。3)触电人已失去知觉,但心脏还在跳动,还有呼吸,应使触电人在空气清新的地方舒适、安静地平躺,解开妨碍呼吸的衣扣、腰带,若天气寒冷要注意保持体温,并迅速请医生(或打120)到现场诊治。4)如果触电人已失去知觉、呼吸停止,但心脏还在跳动,尽快把他仰面放平进行人工呼吸。5)如果触电人呼吸和心脏跳动完全停止,应立即进行人工呼吸和心脏胸外按压急救。6)抢救过程中尽快将事故情况向项目部应急处理小组汇报,应急事件处理小组到达事故现场指挥抢救,根据事故情况大小向上级主管部门、安检、公安部门报告并按规定填写安全事故报告书。7、防洪防台应急预案1)成立防洪防台领导小组,准备防洪防台物资,并专人联系气象和天气资料

45、,随时掌握防洪防台动态。2)根据现场情况,值班人员和值班领导,必须保证24h通讯畅通,对讲设备保证完好。3)抢险救护人员,随时待命,听候值班领导的统一指挥。4)海洋潮汐变化和海岸边必须专人观察,发现异常情况及时通报。8、应急救援预案演习所有施工现场人员都要参加应急演习,以熟悉应急状态后的行动方案,确保所有职工熟知应急预案内容。对应急预案定期检查,不断完善。第十章 文明施工措施1、实行标准化现场管理,按国家、地方政府部门有关文明施工的法令、法规及条例进行现场布置及组织施工。2、现场施工区布置科学合理,施工全程文明有序、质量严控、标牌齐全、场容整洁、消防达标、治安良好、遵纪守法、和谐合作;现场材料堆放整齐、工完场净;工地设足够的简易厕所;

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
