收藏 分销(赏)

冬期施工技术方案.doc

上传人:可**** 文档编号:3239169 上传时间:2024-06-26 格式:DOC 页数:13 大小:190.50KB
下载 相关 举报
冬期施工技术方案.doc_第1页
第1页 / 共13页
冬期施工技术方案.doc_第2页
第2页 / 共13页
冬期施工技术方案.doc_第3页
第3页 / 共13页
冬期施工技术方案.doc_第4页
第4页 / 共13页
冬期施工技术方案.doc_第5页
第5页 / 共13页
点击查看更多>>
资源描述

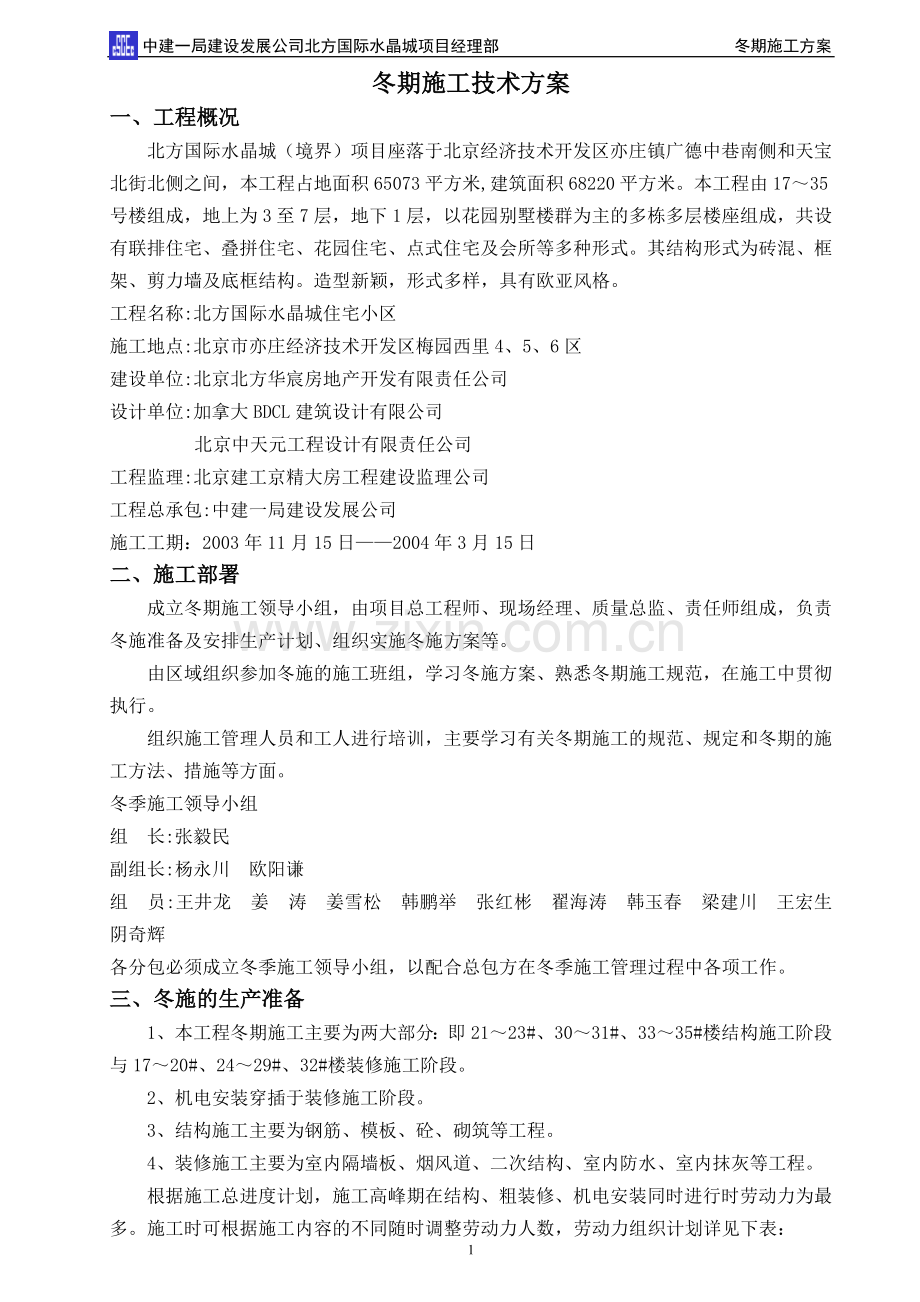

1、 中建一局建设发展公司北方国际水晶城项目经理部 冬期施工方案冬期施工技术方案一、工程概况北方国际水晶城(境界)项目座落于北京经济技术开发区亦庄镇广德中巷南侧和天宝北街北侧之间,本工程占地面积65073平方米,建筑面积68220平方米。本工程由1735号楼组成,地上为3至7层,地下1层,以花园别墅楼群为主的多栋多层楼座组成,共设有联排住宅、叠拼住宅、花园住宅、点式住宅及会所等多种形式。其结构形式为砖混、框架、剪力墙及底框结构。造型新颖,形式多样,具有欧亚风格。工程名称:北方国际水晶城住宅小区施工地点:北京市亦庄经济技术开发区梅园西里4、5、6区建设单位:北京北方华宸房地产开发有限责任公司设计单位

2、:加拿大BDCL建筑设计有限公司 北京中天元工程设计有限责任公司工程监理:北京建工京精大房工程建设监理公司工程总承包:中建一局建设发展公司施工工期:2003年11月15日2004年3月15日二、施工部署成立冬期施工领导小组,由项目总工程师、现场经理、质量总监、责任师组成,负责冬施准备及安排生产计划、组织实施冬施方案等。由区域组织参加冬施的施工班组,学习冬施方案、熟悉冬期施工规范,在施工中贯彻执行。组织施工管理人员和工人进行培训,主要学习有关冬期施工的规范、规定和冬期的施工方法、措施等方面。冬季施工领导小组组 长:张毅民副组长:杨永川 欧阳谦组 员:王井龙 姜 涛 姜雪松 韩鹏举 张红彬 翟海涛

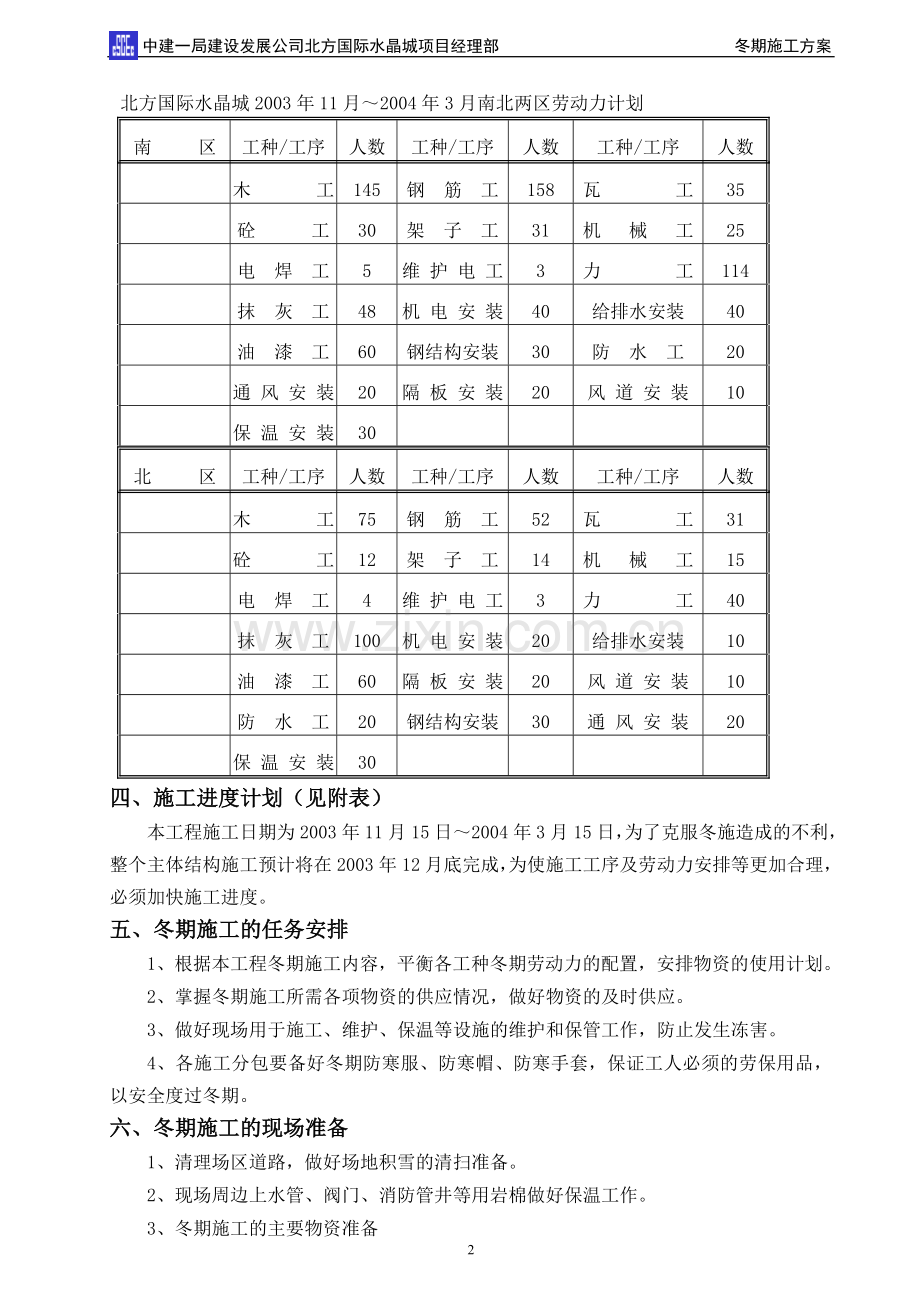

3、 韩玉春 梁建川 王宏生 阴奇辉 各分包必须成立冬季施工领导小组,以配合总包方在冬季施工管理过程中各项工作。三、冬施的生产准备1、本工程冬期施工主要为两大部分:即2123#、3031#、3335#楼结构施工阶段与1720#、2429#、32#楼装修施工阶段。2、机电安装穿插于装修施工阶段。3、结构施工主要为钢筋、模板、砼、砌筑等工程。4、装修施工主要为室内隔墙板、烟风道、二次结构、室内防水、室内抹灰等工程。根据施工总进度计划,施工高峰期在结构、粗装修、机电安装同时进行时劳动力为最多。施工时可根据施工内容的不同随时调整劳动力人数,劳动力组织计划详见下表:北方国际水晶城2003年11月2004年3

4、月南北两区劳动力计划南 区工种/工序人数工种/工序人数工种/工序人数木 工145钢 筋 工158瓦 工35砼 工30架 子 工31机 械 工25电 焊 工5维 护 电 工3力 工114抹 灰 工48机 电 安 装40给排水安装40油 漆 工60钢结构安装30防 水 工20通 风 安 装20隔 板 安 装20风 道 安 装10保 温 安 装30北 区工种/工序人数工种/工序人数工种/工序人数木 工75钢 筋 工52瓦 工31砼 工12架 子 工14机 械 工15电 焊 工4维 护 电 工3力 工40抹 灰 工100机 电 安 装20给排水安装10油 漆 工60隔 板 安 装20风 道 安 装10

5、防 水 工20钢结构安装30通 风 安 装20保 温 安 装30四、施工进度计划(见附表)本工程施工日期为2003年11月15日2004年3月15日,为了克服冬施造成的不利,整个主体结构施工预计将在2003年12月底完成,为使施工工序及劳动力安排等更加合理,必须加快施工进度。五、冬期施工的任务安排1、根据本工程冬期施工内容,平衡各工种冬期劳动力的配置,安排物资的使用计划。2、掌握冬期施工所需各项物资的供应情况,做好物资的及时供应。3、做好现场用于施工、维护、保温等设施的维护和保管工作,防止发生冻害。4、各施工分包要备好冬期防寒服、防寒帽、防寒手套,保证工人必须的劳保用品,以安全度过冬期。六、冬

6、期施工的现场准备1、清理场区道路,做好场地积雪的清扫准备。2、现场周边上水管、阀门、消防管井等用岩棉做好保温工作。3、冬期施工的主要物资准备序 号材 料 名 称单 位数 量备 注1阻燃草帘被m24000用于单元门封闭及覆盖2黑塑料布薄膜m24000用于单元门封闭及覆盖3岩棉管m1000用于上水管、阀门等保温4电热器个502Kw5温度计根506砂浆防冻剂吨20用于砌筑砂浆7彩条布m23000用于装修区域门窗封闭七、冬期施工的技术措施(一)、钢筋工程 1.、冬期焊接时的气温和预热的要求如下: (1)冬期钢筋的焊接,其最低气温不宜低于-20C。钢筋焊接前必须根据施工条件进行试焊,合格后方可施焊。 (

7、2)风力超过四级,应采取挡风措施,焊后未冷却的接头应避免碰到冰雪,雪天不得进行焊接作业。 (3)当温度低于-20时,不得进行钢筋的冷挤压。 (4)钢筋在负温下进行冷拉,其温度不得低于-20。 (5)在负温条件下使用的钢筋在运输和加工过程中防止撞击和刻痕。 (6)焊口的一些要求如下: 1)含碳量0.2%的碳素钢,环境温度低于-20C时,焊口应预热到100200C; 2)含碳量为0.20.28%的碳素钢,大气温度低于-10C,焊口预热到100200C; 3)含碳量0.280.33%的碳素钢和16m,(16m)钼钢,当环境温度低于10C时,焊口应预热到250400C。 上述焊口预热区,宽度为2002

8、50毫米,一般用气焊咀烤热。2、冬期在0C以下的气温中焊接时应遵守下列规定:(1)清除焊接处的冰雪;(2)在工作场所作好防风、防雪的措施;(3)焊接过程中应保证焊缝能自由收缩。(二)、模板工程 1.墙体模板保温:地上墙体钢模板外侧贴50mm的聚苯板进行保温,外面再固定一层竹胶板保护,防止聚苯板被破坏。地下室竹胶板墙模板采用立挂阻燃草帘被的方法进行保温。 2.底板混凝土的侧模采用240mm厚的砖墙进行保温。 3.独立柱(塔台)模板采用钢模板,在钢模板的外贴50mm厚的聚苯板进行保温。 4.在冬期施工中,模板使用之前,应彻底清理模板上的积雪、结冰。(三)、混凝土工程1. 对预拌混凝土搅拌站的要求(

9、1) 冬期要求混凝土搅拌站采取有效冬期施工措施及方案。(2) 提前作好冬期混凝土施工配合比的预配,按要求掺加早强型抗冻剂(不含氯盐),以提高混凝土的抗冻性。抗冻剂必须是北京市准用产品,并报监理审批。(3) 最小水泥用量300kg/m3,水灰比不应大于0.6。拌制混凝土所采用的骨料应清洁,不得含有冰、雪、冻块及其它易冻裂物质。(4) 混凝土搅拌站采取可靠的措施,足以保证运到现场混凝土的出罐温度为10C 15C,入模温度不低于5C。(5) 混凝土的投料顺序为:先投入骨料和已加热的水,再投入水泥和外加剂。(6) 混凝土搅拌前,先用热水冲洗搅拌机,并延长搅拌时间为常温的1.5倍,即由90秒延长为135

10、秒。2. 混凝土的运输运输混凝土的罐车滚筒必须包裹保温被。现场混凝土输送泵和布料杆的泵管用保温被进行保温,以减少混凝土热量的损失。 3. 混凝土的浇筑(1) 对于支好模板且绑完钢筋,但未浇筑混凝土时,遇到下雪情况,应先用塑料布覆盖好,待雪停后再浇筑混凝土。混凝土浇筑前要清除模板和钢筋上的冰雪。(2) 现场要合理组织罐车进场时间,以减少罐车在现场等待浇筑时间。(3) 混凝土浇筑前要做好必要的准备工作,混凝土输送到浇筑部位后,应采取快铺料,快振捣,及时覆盖的快速施工法。(4) 混凝土浇筑尽量安排在一天中温度较高时浇筑。4. 混凝土的拆模(1) 墙、柱模板在混凝土强度达到1.2MPa并冷却到5C后方

11、可拆除。(2) 梁、板模板在混凝土强度达到设计强度的75%后方可拆除,悬臂结构在混凝土强度达到设计强度的100%后方可拆除。(3) 拆模时应以同条件养护试块抗压强度为准,拆模时混凝土温度与环境温度差大于20时,拆模后的混凝土表面应及时覆盖,使其缓慢冷却。(4) 建立拆摸申请制度:根据试验结果填写混凝土拆模申请,经现场技术主管批准后拆摸,否则不准拆模。5. 混凝土的养护(1) 对于底板大体积混凝土,先覆盖一层黑塑料布薄膜,然后再覆盖两层阻燃草帘进行保温养护。(2) 对于墙体、柱混凝土,除了在外侧模板进行保温外,在墙顶、柱顶也覆盖阻燃草帘被进行保温养护。墙体、柱模板拆除后,及时在砼外表面包裹一层黑

12、塑料布薄膜和阻燃草帘被进行保温养护,阻燃草帘被要包裹严实,防止混凝土裸露。(3) 在顶板混凝土浇注时,需预先在板内按23m间距设置22的 钢筋马凳,超出平面标高10cm作为混凝土浇注后架跳板的支撑,便于混凝土抹平和及时铺设保温材料。对于梁、板混凝土表面采用覆盖一层黑塑料布薄膜和阻燃草帘被的方法进行保温养护,阻燃草帘被覆盖要严实,防止混凝土裸露,确保混凝土不受冻。(4) 严禁结构在未达到规定强度时承受荷载。(5) 冬期禁止浇水养护砼。6. 混凝土的测温 (1)混凝土的测温宜优先选用电子测温仪。 (2)测温点布置原则是选择温度变化大、容易散失热量、构件易遭冻结的部位。 (3)根据工程进展情况和结构

13、平面特点,绘制测温平面布置图,标明测温孔编号,编号应连续进行,测温记录按平面图上所留孔号进行。见附图。 (4)测温孔的设置1) 底板:由于底板混凝土要测内外温差,因此在浇筑底板混凝土时,在每测温点均预埋一根长(埋至底板厚中部)、一根短(埋至底板面下10cm)且一端封闭的白铁皮管(直径10mm),长管测定混凝土内部温度,短管测定混凝土表面温度,测温时要将温度计插入测温孔内3分钟方可读数。2) 现浇板每15m2设置一个测孔,孔深1/2板厚,每间至少设一个测孔。3) 现浇梁:梁(塔台部位)的测温孔每跨设置3个,孔深为1/3梁高。4) 墙、柱:墙、柱(塔台)测温孔均设置在顶面,每根柱子(塔台)设置一个

14、测温孔,墙每跨设置1个测温孔,孔深10cm。(5) 测温要求1) 测温工作派专人负责,在混凝土强度未达到4N/mm2以前每2h测一次,以后每6h 测一次。所有各项测温及检验结果,均应填写“混凝土施工记录”和“混凝土冬期施工日报”。2) 测温时按测温图中的编号顺序进行,测温计插入测温孔后,堵塞住孔口,留置在孔内35min,然后迅速从孔中取出,使温度计与视线成水平,仔细读数,并记入测温记录表,同时将测温孔用保温材料按原样覆盖好。3) 其它测温项目和次数测温项目测温次数室外气温及环境温每昼夜4次、并测出最高、最低气温。7:30、14:00、18:00、21:00测大气温度混凝土入模温度4次/每一工作

15、班组7. 混凝土试块留置除按正常条件施工时留置试块外,还应增设两组与结构同条件养护的试块,一组用于检验受冻前的混凝土强度,另一组用于检验常温养护28d后的混凝土强度。(四)、砌筑工程1.负温时不得湿润砖,应适当加大砂浆稠度,坍落度一般控制在1012厘米,砌砖时砖和工作面上不得有冰霜;2.使用对钢筋无锈蚀作用的砂浆防冻剂3.拌制砂浆所用的砂中,不得含有冰决及大于1厘米的冻块;4.砂浆应用热水拌制,砌筑时砂浆温度不得低于5C,水的温度不超过80C,砂的温度不得超过40C;5.冬期施工砌砖完成一段或收工时,应用阻燃草帘防寒。(五)、防水工程1.地下室外防水采用SBS+型改性沥青卷材,屋面防水采用SB

16、S型改性沥青卷材,均采用热熔法施工。2.施工前基层必须保持干燥,含水率不大于9%,基层表面要清理干净,不得有冰、雪等杂物。3.热熔铺贴防水层应采用满粘法。铺贴时应采用喷灯均匀加热基层和卷材,喷灯距卷材的距离宜为0.5m,不得过分加热或烧穿,应待卷材表面熔化后,缓缓地滚铺铺贴。4.卷材搭接应按施工规范,短边搭接宽度为150mm,长边搭接宽度为100mm。搭接时应采用喷灯加热搭接部位,趁卷材熔化尚未冷却时,用铁抹子把接缝边抹好,再用喷灯均匀细致地密封。平面与立面相连接的卷材,应由下向上压缝铺贴,并使卷材紧贴阴角,不得有空鼓现象。5.卷材搭接缝的边缘以及末端收头部位应以密封材料嵌缝处理。6.防水施工

17、应选在一天中气温较高时,一般为上午10:00点至下午3:00点,要求环境温度不低于-10C,5级大风及雪天停止施工。7.冬期进行防水工程施工应尽量选择无风晴朗天气进行,在迎风面宜设置活动的挡风装置。8.施工安全应符合下列规定:(1) 防水材料及辅助材料设置专门的库房,库房和施工现场严禁烟火并配备适当灭火器材。(2) 溶剂型基层处理剂未充分挥发前不得使用喷灯操作;操作时必须保持火焰与卷材的喷距,严防火灾发生。(3) 高空作业施工人员必须配带安全带,四周应设防护措施。(六)、回填土工程 35#楼回填土工程正赶上冬期,本工程采用2:8和3:7灰土。回填土都是从场外运进。为了防止土不受冻和保证工程回填

18、正常进行及回填土质量,注意如下几个方面:1. 待外墙防水做完一层高且防水保护层贴完后,开始回填土。回填前要将底层的冰雪和用作保温的材料打扫干净,方可开始回填。回填后,要及时用保温草帘覆盖严实。2. 冬期土方回填时,每层铺土厚度应比常温施工时减少2025。预留沉陷量应比常温施工时增加。即每层虚土铺20cm,为了控制铺土厚度,在外墙上划出每层虚土铺放的厚度线,用打夯机夯实34遍。对于个别打夯机不能通过的地方,采取人工用木夯夯实,虚土应铺厚度15cm。3. 尤其是未及时回填的土,过夜前应用保温草帘覆盖严密,防止受冻而影响第二天回填。4. 回填工作应连续进行,防止基土或已填土层受冻。5. 外墙四周肥槽

19、不得采用含有冻土块的土回填。回填土施工应连续进行并应夯实。6. 塔吊部位可采用现场开挖出来的土直接进行夯实回填。八、质量保证措施1、冬施前认真组织有关人员分析冬施生产计划,根据冬施各专项施工项目和施工内容编制详细切实可行的冬期专项措施,所需材料要在冬施前准备好。2、应做好施工人员的冬施培训工作,组织相关人员全面检查施工现场的过冬准备工作,包括临时设施、设备及保温等项工作。3、冬施中要加强天气预报工作,防止寒流突然袭击,合理安排每日的工作,同时加强防寒、保温、防火、防煤气中毒等项工作。 4、浇筑砼时,如遇到下雪天,除及时用黑塑料布覆盖未浇筑的部分外,现场要准备空压机和清扫工具(如棕扫把、铁锹等)

20、,随时把积雪清除干净。刚浇筑完的砼在下雪天要及时用黑塑料布加以覆盖。未拆顶板模板的楼层,四周的窗洞、阳台门洞口要悬挂阻燃草帘被进行封闭,以保证楼层下部砼的保温。冬期穿墙螺杆洞封堵时,要用掺抗冻剂的1:2干硬性砂浆进行。 5、冬施前对已完工程进行一次检查,各上水、下水管线内,暖气管道内的打压试压水要排放干净,室内外门窗要关闭严密,且安排专人进行通风换气,防止室内潮气过大。现场施工用水管道、消防水管接口要用管道保温瓦进行保温。 6、冬施前认真检查门窗封闭情况,在有墙抹灰施工的楼层设置电加热器,保证施工质量。九、冬期施工的管理工作(一)冬期施工的技术管理 1. 方案管理组织技术人员和施工管理人员熟悉

21、设计图纸和施工工艺,学习 (JGJ104-97)中的有关规定和中的有关规定、措施。现场按要求进行技术、安全交底,使冬期施工方案落实到个人。 2. 测温与保温工作测温人员应对每日大气温度、混凝土温度进行观测记录。测温时间和所测温度值应详细记录,整理归档。水源、消火栓及现场各种管道应做好保温维护工作。3.在混凝土冬期施工中,要在浇筑地点随机取样制作试件,试件的留置应符合的规定。每次取样应同时制作三组试件。一组在2030C、相对湿度为90%以上的环境或水中的标准条件下养护至28d试压,得强度f28;一组与构件在同条件下养护,在混凝土温度降至00C时(负温混凝土为温度降至防冻剂的规定温度以下时)试压,

22、用以检查混凝土是否达到抗冻临界强度;一组与构件在同条件下养护至14 d,然后转入2030C、相对湿度为90%以上的环境或水中的标准条件下继续养护21d,在总龄期为35d时试压,得强度f141+21。如果f141+21f28,则可证明混凝土未遭冻害,可以将f28作为强度评定的依据。(二)冬期施工的安全管理1 入冬前要组织现场全体职工进行冬施安全、消防的宣传教育工作,制定安全生产和防滑、防冻、防火、防爆的具体措施,教育职工注意施工岗位安全,严守各项规章制度。对所有冬期施工的人员结合工程任务进行安全技术交底,配备安全防护用品。2 入冬前要对现场的施工设备(如大、中型机械、电气设备等)进行检查维修,安

23、全部门要加强对施工人员的冬施安全教育。3 施工现场必须按方案要求做好防冻保温工作,注意天气预报,注意大风天气及寒流袭击对安全生产带来的影响,冬施现场保温材料一律用阻燃草帘被。4 加强对场区内堆放的材料、模板、乙炔瓶等的安全管理。5 做好防滑、防冻工作。脚手架、上人马道、钢跳板应做防滑保护措施。要采取防滑措施。霜雪天后要及时清扫。大风雪后及时检查脚手架,防止高空坠落事故发生。6 加强对现场电气线路的检查、维护工作。大风雪后要对供电线路检查,防止应断路造成安全事故。7 施工人员进入现场戴好个人防护用品,工人禁止穿易滑的鞋。8 打夯机安全要求(1) 蛙夯操作必须有两个人,操作人员穿胶鞋,戴绝缘手套。

24、(2) 操作前对机械线路检查,有漏电现象不得使用,同时有可靠的接零保护,并遵守机械设备的安全操作规定。(3) 需搬运蛙夯时,必须切断电源,不准带电搬运。(4) 两台以上蛙夯同时操作时,前后间距不小于10m,左右间距不小于5m,相互间的胶皮电缆不要缠绕、交叉并远离夯头。 9. 制定安全生产、安全用电、防滑、防冻、防火、防爆、防中毒等各项规章制度。 10. 浇筑墙体的砼时设操作平台,严禁直接站在模板或支撑上操作。 11. 夜间应有足够的照明设备。 12. 五级以上大风时应停止吊装作业。 13. 对现场配电箱、闸箱、电缆临时支架等仔细检查,需加固的及时加固,缺盖、罩、门的及时补齐,确保用电安全。 1

25、4. 回填土及防水施工等存在上下立体交叉作业,施工中要合理安排,不得在同一垂直方向上操作。下层作业的位置,必须处于依上层高度确定的可能坠落范围半径之外。施工时要设置明显的标志,并应派专人进行监护。 15. 冬期解除后,对场区内进行一次普查,消除不安全因素。材料堆放场、大模板堆放场应进行检查和整理,防止堆放的材料和模板在土层冻融中倒塌。(三)冬期施工的消防管理1. 冬期施工的易燃易爆品应设专用仓库分类隔离存放。库房内部通风,电源开关设车库外。2. 配电箱周围5m不得存放易燃材料。3. 检查民工宿舍、食堂的取暖设备,防止发生意外。4. 严格用火申请制度,严禁用电明火采暖。5. 保证消防设施及消防用

26、水水源供应,保持道路通畅,消火栓和消防水源应有明显标志。对消防器材定期检查,做好消防设施的保温防冻工作。6. 冬施解除后,对消防设施进行一次普查。十、施工现场总平面布置 塔吊、龙门提升架布置:由于本工程33#、34#楼为剪力墙结构,21#、22#、23#、30#楼较集中又都在主体结构施工中,为保证工程进度,结构施工期间,布置三台塔吊ST50/15,完成模板、架料、木枋、钢筋的垂直运输。其余楼座安装龙门提升架(见现场总平面布置图)。下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启

27、迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我

28、的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢

29、兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】 13

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 施工管理/施工技术

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
