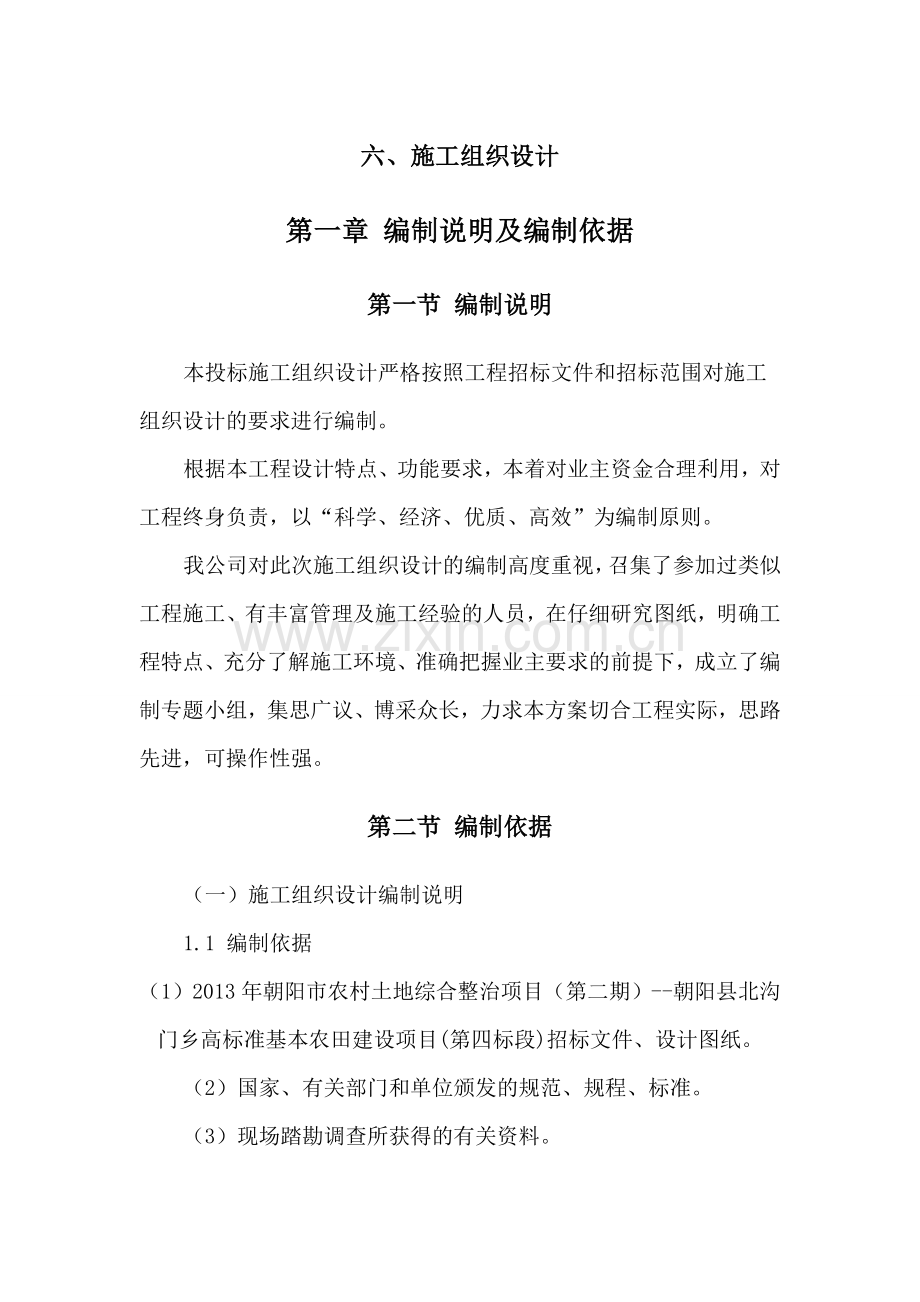

1、六、 施工组织设计第一章 编制说明及编制依据第一节 编制说明本投标施工组织设计严格按照工程招标文件和招标范围对施工组织设计的要求进行编制。根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程终身负责,以“科学、经济、优质、高效”为编制原则。我公司对此次施工组织设计的编制高度重视,召集了参加过类似工程施工、有丰富管理及施工经验的人员,在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立了编制专题小组,集思广议、博采众长,力求本方案切合工程实际,思路先进,可操作性强。第二节 编制依据(一)施工组织设计编制说明1.1 编制依据(1)2013年朝阳市农村土地综合整治项

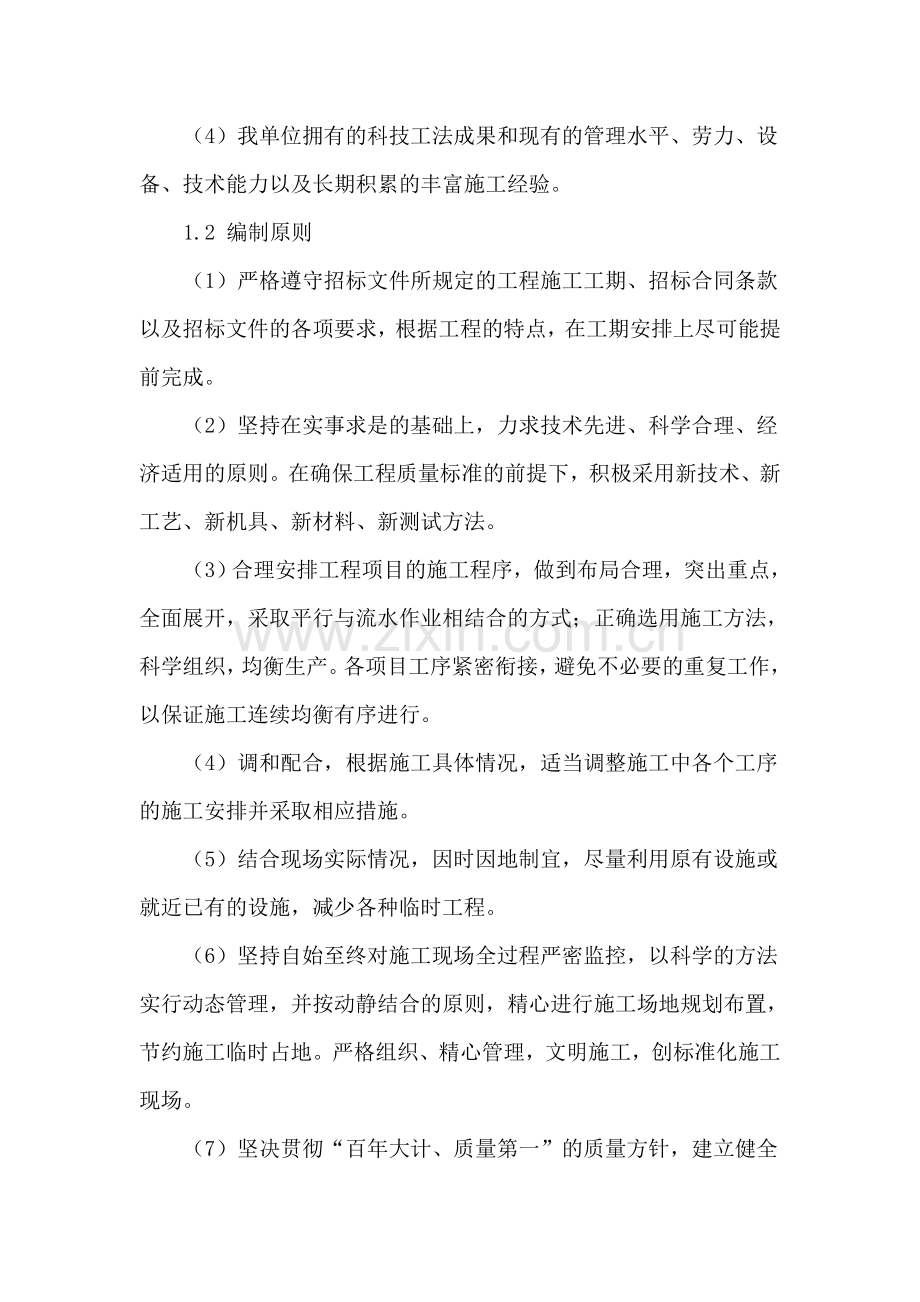

2、目(第二期)-朝阳县北沟门乡高标准基本农田建设项目(第四标段)招标文件、设计图纸。(2)国家、有关部门和单位颁发的规范、规程、标准。(3)现场踏勘调查所获得的有关资料。(4)我单位拥有的科技工法成果和现有的管理水平、劳力、设备、技术能力以及长期积累的丰富施工经验。1.2 编制原则(1)严格遵守招标文件所规定的工程施工工期、招标合同条款以及招标文件的各项要求,根据工程的特点,在工期安排上尽可能提前完成。(2)坚持在实事求是的基础上,力求技术先进、科学合理、经济适用的原则。在确保工程质量标准的前提下,积极采用新技术、新工艺、新机具、新材料、新测试方法。(3)合理安排工程项目的施工程序,做到布局合理

3、,突出重点,全面展开,采取平行与流水作业相结合的方式;正确选用施工方法,科学组织,均衡生产。各项目工序紧密衔接,避免不必要的重复工作,以保证施工连续均衡有序进行。(4)调和配合,根据施工具体情况,适当调整施工中各个工序的施工安排并采取相应措施。(5)结合现场实际情况,因时因地制宜,尽量利用原有设施或就近已有的设施,减少各种临时工程。(6)坚持自始至终对施工现场全过程严密监控,以科学的方法实行动态管理,并按动静结合的原则,精心进行施工场地规划布置,节约施工临时占地。严格组织、精心管理,文明施工,创标准化施工现场。(7)坚决贯彻“百年大计、质量第一”的质量方针,建立健全质量保证体系。(8) 建立健

4、全安全保证体系,制定安全保证措施和防护措施,坚持标准化作业,确保安全生产。实现“消灭重伤以上人身伤亡事故,消灭一切机械设备重大损失事故,消灭交通责任运输重大事故,消灭等级火灾事故,创建安全生产文明施工的标准化工地。”第二章 工程概况一、地理位置和工程概况本工程位于朝阳县北沟门乡,计划工期:150日历天。实施该工程将极大的促进项目区内的经济发展,改善区内的农业生产条件和生态环境。特别是对于耕地后备资源稀缺,人地矛盾突出的地区,既要为经济发展提供必须的建设用地,又要实现耕地总量动态平衡的目标,就需要依靠土地整理来实现。二、地形与地貌场地内基本为农田,灌溉渠和溪沟、冲沟纵向穿越, 水系沿线分布。三、

5、工程主要内容土地平整工程、灌溉水源工程(农用井及井房、输配电工程)、田间道路工程第三章 确保工期目标和工程进度计划措施第一节 施工进度计划保证措施第二节 施工进度管理本工程安排的施工工期短,部分工程受季节性和日潮水影响较大,施工单位应在施工进度布置上有步骤、有目的地进行,科学地安排进度计划,合理调配劳动力,在分项工程施工中互不干扰,争取提前竣工。按照以上施工安排,科学调配劳力,层层把关,确保施工质量,避免返工和窝工,按期全面竣工。为了确保项目目标的实现,将本工程列为我司重点项目,由公司富有经验的同志为项目经理,深入现场检查工作。公司各职能部门作为首要任务全力协助项目部搞好各项目标实施的保障工作

6、,为确保工期进度计划能够实施。第三节 建立项目责任制把工期目标作为考评项目经理业绩的重要内容之一。工程项目经理部与公司签订工期保证责任合同。同时项目经理与专业工长签订工期保证责任书,将工期目标与个人经济利益直接挂钩,全员层层落实工期责任。建立项目部例会制。按每周壹次或根据现场实际情况随时召开协调会,及时解决施工中存在的各种问题,检查、通报、核实计划的实施情况,制定下达下一步工作计划。 定期召开工程质量与工期专题会议,明确管理目标,统一思想意识,处理好工期与质量的内在关系。为工程科学合理赶工,创造条件。编制核定各施工阶段的作业进度控制、计划网络,使工程施工至每一个环节都有进度控制目标,施工中抓好

7、关键线路的控制,及时调整影响因素,把施工周期缩短到最佳范围,确保工程总体工期目标的实现。准确计划工程所需材料、半成品数量及进场时间。加大投入,实施分段施工。第四节 设备保证措施1、充分利用本工程施工现场较宽敞的特点,及时组织后续工程所需全部材料,及时组织工程施工平面立体交叉的机械化施工。做到科学管理均衡施工,为及早插入安装及装饰工程创造条件,确保总体工期的实现。2、施工机械配备足够的易损零部件,保证故障时能及时得到修复,并做好台班记录,掌握机械运转规律。3、提高机械设备的完好率,避免因机械故障造成的工期损失。 4、做好现场停水、停电应急措施。现场配备2台40kw的柴油发电机,保证工程在突然发生

8、停、断电时能连续施工,顺利进行。第五节 加强劳务工人的配备管理1、挑选配备高技能的、精良的、成建制的各专业工程配套劳务工人队伍参加工程施工。2、劳务工人与管理干部一样,政治上平等、待遇上平等,生活上关心,以提高一线生产工人工作积极性。3、加强班组建设,委派技术好,责任心强,个人素质较高的人担任班组长,班组长内实行民主管理。定期举办专业知识讲座,提高人员的专业水平。发挥工会组织的作用,在生产班组中建立工会小组,开展工会日常工作,工会要维护职工的利益。协调班组与项目部的关系。4、实行“按劳计酬、多劳多得”的原则,劳务工人的经济收入公开、按期如实将工资发到工人手中,使工人随时保持高昂的生产热情。对于

9、节假日,以及其它的加班加点,要充分考虑到经济奖励的促进作用。5、施工中抓好各专业交叉配合管理,密切配合安装;作好预留预埋,不因预留预埋拖延砼的浇灌。6、定期与甲方、监理、设计单位碰头,及时解决工程施工中所遇问题。7、公司将在人力、财力、物力上大力支持该项目,及时解决施工中各方面的调配问题。第六节 其它工期保证的主要技术组织措施1、组织措施:落实各层管理进度控制人员具体任务和工作责任;建立进度控制的组织系统;按照招标文件中规定的工期进行分解,制定阶段工期,建立控制各阶段进度目标体系;确定进度控制工作制度,对影响进度的因素进行分析和预测。2、技术措施:主要是采取加快施工的技术方案。如切实可行的冬、

10、雨期施工措施等等。3、经济措施:一是落实保证进度计划的资金保障措施,确保工程资金的周转;二是根据工程总体进度目标划分的阶段目标的完成情况,质量情况,安全情况,给各参建人员以各种形式的经济奖励,充分调动参建人员的积极性和创造性。4、信息管理措施:项目部计划人员不断地收集施工实际进度的有关资料,进行整理统计与计划进度相比较,经常向项目部领导提供分析比较报告,并提出加快工程施工的新建议。5、抢工措施:本工程现场施工面积较大,情况复杂,如遇到地方群众阻工或连续阴雨天气,一旦工程进度受影响滞后。我公司将额外增加机械设备和管理人员,确保工程按期完工。只要我们精心组织,科学管理,以合同工期为目标,以控制阶段

11、进度为基础,实行长计划,短安排逐项落实保证工程进度的措施。第四章 确保工程质量目标的具体措施第一节 质量目标土地整理行业标准(中华人民共和国国土资源行业标准TD/T1011-1013-2000)及项目规划设计要求第二节 质量保证体系框架图质量保证体系框图评定质安检查检查方法检查标准检查体系工序互检监理复查班组自检质量措施责任分工验收标准操作规程质量保证体系工作体系审查设计、按图施工向工人交底交底工作向班级交底强度试验配合比试验试验工作材料试验材料员施工班组质量小组组织体系项目主管领导层质量员监理员施工员技术负责人质量程序控制图 材料、劳动力准备 测量仪器准备学习图纸和技术资料机械设备准备准备工

12、作学习操作规程和质量准备 回 访质量问题,无偿保修 使用过程 资料整理不合格的处理(返工) 试验记录 材料合格证 隐蔽工程验收记录质量评定记录自检记录 事故处理记录 施工记录质量评定质量评定 现场文明施工 隐蔽工程验收签证按有代表性自然间抽查10%,大间以轴线为一间,且不少于2间,每间不少于2处执行验收标准完 成 进 度处理好工序搭接 按 图 施 工 严格执行操作规程施工克服上道工序弊病的补救法 办理上道工序交接手续 技术交底 自 检 中间检查 工 长 参 加 分部分项工程书面交底 甲方代表检查 清理现场、准备排水第三节 质量保证的组织管理措施1、建立以项目经理为组长,项目副经理为主管负责的质

13、量管理小组,加强对项目各工序,分部分项工程的质量管理;跟踪解决施工中发现的问题,及时解决问题。2、健全质量管理制度,严格实行各级质量目标管理和岗位责任制,严格执行图纸技术方案、技术措施会审制、严格执行原材料的定货、采购、运输、入场保管、复检制度,严格执行技术交底、技术培训、签证制,工序自检、互检、交叉检等交接检查、验收、签证制度,严格搞好隐蔽工程验收及签证制度,严格搞好技术资料归档制度。3、落实质量管理责任,项目部与责任工长、责任工长与施工劳务层签订质量终身责任书。4、强化质量管理手段,定期召开质量小结会,制定质量奖罚制度,奖优罚劣,严格执行“工程质量一票否决制”。5、做好图纸会审1)由于本工

14、程图纸中有较多的工程没有结构图,所以开工前,应做好图纸会审,图纸会审的主要要点有:图纸会审应由公司的质量、技术领导主持,技术部门负责组织相关部门进行,图纸会审的内容主要包括:a)施工图之间、总分图之间有无矛盾;b)各专业之间设计是否协调;c)图纸表达深度是否能满足施工的需要;d)设计意图能否在施工中得到实现;e)构件的划分和加工要求是否符合施工能力;f)施工图与设备和材料供应能否得到统一;g)设计与施工主要技术方案是否相适应。施工过程中,当发现设计图纸有问题时,应及时向监理人员设计单位反馈,征求解签意见。已会审确认无误的图纸,由会审部门加盖已会审图章,登记分发至相关部门使用。2)加强对设计变更

15、的控制,施工中收到来自业主的设计变更,应按图纸原分发清单下达更改通知单,变更内容由项目部工程师在原设计图上标注。第四节 质量保证技术措施1、健全技术管理机构我们在本工程中建立以项目工程师为核心的、系统的技术管理网络体系,实行技术人员岗位承包责任制。本工程执行项目工程师技术负责制,负责技术管理、技术保障和技术攻关和现场质量管理工作。2、推行现代化技术管理推行现代化技术管理,运用统筹法网络技术编制实施性施工组织设计,在保证工期的前提下,搞好资源优化,努力降低成本,并严格按照网络计划组织实施,使整个工程处于受控状态,做到紧密衔接,忙而有序,均衡生产,加快施工进度。3、完善施工技术管理措施制定技术管理

16、制度。根据业主有关技术管理的规定和要求,结合本工程的实际情况,本承包人将制定一整套切实可行的技术管理措施,使施工技术管理走向标准化、规范化,并着重把好以下六关。1)把好图纸审核关。施工前项目总工组织专业技术干部认真审核本标段设计文件和施工图纸,切实领会设计意图,对施工区域内的水文、地质、气象认真进行调查,详尽周密地编制实施性施工组织设计。2)把好技术交底关。技术干部对于每项工程除技术交底和对重、难点工程下发作业指导书外,还将进行工前技术培训,从材料使用、加工、各工序的质量标准、注意事项都要进行详细讲解,使每一个参加施工的人员,对图纸的设计要求规范标准,操作要领做到心中有数,避免作业中的盲目性和

17、随意性。3)把好测量放样关。工程进场以后,及时对线路中线、方向控制桩、水准基点进行复测、固护工作。其复测精度要达到技术规范规定的要求。施工测量放样要严格符合有关规定要求,做好记录,保留原始数据,并经技术干部复核签字,按规定分类存档。施工放样所用的控制点、临时水准点,应定期组织联测,确保中线、水平、标高的准确性,各部几何尺寸在允许误差之内。4)把好材料试验关。严格按照现行“试验规程”认真做好材料的试验鉴定和各种配合比的设计选定工作。做到:材料有试验,试验有报告,配料有选择,检查有试件,施工有控制,资料有分析,未经试验合格的材料不允许进场和使用。5)把好隐蔽工程检查签证关。凡是隐蔽工程在自检合格的

18、基础上,必须经监理工程师检查签证后,方可进行下道工序的施工。施工中,及时收集各种资料,分析整理,为进一步施工提供可靠的技术数据。6)把好砼的浇筑与养护关。在浇筑衬砌时,按设计的标号、厚度、次序、分层、两侧对称浇筑,保持平衡。砼浇筑要连续进行,如因故中止超过允许间歇时间,则按规范要求处理,确保砼整体结构、衬砌几何尺寸、表面平整度。在砼浇筑完毕后1218h即可开始养护,养护时间至少七天,确保砼强度达到设计要求。4、积极推广采用新技术、新材料、新工艺组织好施工生产,坚持把依靠科学技术和顽强的拼搏精神有机地结合起来,通过人的主观能动性,把科学技术转化为生产力。大力采用新技术、新设备、新材料、新工艺,以

19、加快工程进度,降低成本,保证质量,提高综合效益。5、严格按照规范化施工,建立完整的技术管理体系按照本施工组织设计确定的施工程序,精心组织流水线、平行作业,控制每道工序,狠抓工序衔接,实行施工技术、测量、试验、计量、技术资料全过程的标准化管理,做到定岗、定人、定责和技术标准、工作质量标准、管理标准、工程质量标准相统一。6、加强质量管理业务水平,提高各层次员工质量管理能力;施工工长在施工中认真熟悉图纸,用规范指导施工,做到施工不出错;施工前,项目工程师向施工责任工长、施工责任工长向施工劳务人员作详细技术交底。第五节 施工质量把关措施1、把好放线测量关,派专人负责放线测量,按规定使用放线测量工具,放

20、线后由技术员复核,防止出错;2、认真作好原材料、半成品的进场验收,同时附材质证明并取样送检合格后才使用;水泥、砂、石等材料均作取样分析,不合格坚决不使用;(3)施工中,做好计量工作,严格按配合比施工,配制砼时严格控制材料用量;3、模板工程质量保证措施1)采用足够刚度、强度和稳定性的模板和支撑材料;2)严格控制模板的几何尺寸和加固措施,防止变形走样;3)模板接缝连接紧密防止漏浆,梁柱交接处用木方堵塞牢固;4)模板拆除后,及时清理、校正、刷隔离剂,以利下次周转;5)浇筑砼中派专人看守模板,防止模板爆模、漏浆。4、钢筋工程质量保证措施:1)熟悉图纸,做好钢筋放样工作;2)按图施工,保证钢筋的规格、尺

21、寸、根数、间距;第六节 严格试验及计量管理计量和试验工作是保证工程质量的基础管理工作,计量和试验贯穿于施工的全过程,认真贯彻执行国家有关工程施工计量和试验的法规和规定,确保工程质量。1、专职试验人员对进场的原材料,分别进行严格检查试验,作好原始记录台帐,不合格产品不用于工程上。2、对进场钢材、水泥、砌块材料等,分厂家、批量、规格进行取样试验,对现浇砼砌筑砂浆按规定分部取样进行强度试验。在施工过程中,试验人员对各种原材料和砼、砂浆及配合比进行严格把关。3、按照该工程施工量检测,配备标准完善的器具设备,在使用过程中由专职计量人员负责使用、管理、严格监督和正确使用法定计量单位。4、加强计量人员和施工

22、现场管理人员的业务学习,对计量器具按规定送检、抽检,控制好水、电原材料现场耗用量。第七节 严格工程技术档案资料管理1、认真贯彻执行国家和省计委、档案局及省建委关于工程档案资料管理的通知规定,对工程从开工到竣工全过程按档案资料的具体内容、填写程序、纸张规格等,作到规范化和标准化。2、公司主管生产有经理和总工程师负责领导和督促公司有关部门和项目经理认真履行各自的职责,定期进行检查、督促、确保档案资料的完整准确。3、工程施工的技术资料,土建和安装均同建设单位、设计单位、质检部门、建材生产厂家等密切配合,使各类资料能及时准确、完整的按规定完善归档。4、项目内业技术人员作好工程施工各类资料的办理、收集、

23、整理、汇编等工作,并按归档资料的规定,字迹清楚,图样清晰。施工中的隐蔽、技术核定、材料代换、通知等及时办理并签字。分部分项工程和单位工程质量检查评定,由专职质检员逐项填写,并有质量评定人员和技术负责人签字,做到工程竣工验收与竣工资料验收同步进行,并按成都市档案管理的规定整理成册,交有关部门审查。第八节 主要质量管理措施质量管理主要是技术供应保证和施工中的质量控制。1、技术管理施工技术管理工作是保证工程顺利进行的关键,必须根据技术要求及施工进度计划,做好技术管理工作。物资及机械供应:工程所需主要建筑材料应及早编制计划,由主管部门调拨或市场调剂供应,不能影响施工。为保证工程能按原计划顺利进行,施工

24、机械设备应及早落实,按时到位。技术供应:施工过程中遇到重大技术难题应及时向设计单位反馈信息,为保证施工顺利进行,必要时,设计单位派出或委托设计代表现场指导施工。2、施工质量管理1)成立机构为了使工程在短时间内以最好的质量完成,公司成立高效率的施工领导机构。公司安排一名主管领导,实行集中领导,分级负责,统一安排工程项目、任务和进度。本项目要将其列为本公司的重点工程。2、施工质量监管该工程在项目管理上严格按照基本建设程序,在本工程施工过程中,必须认真细致地严把质量关,建立项目管理责任制和质量管理保证体系,落实好质量管理责任制,以确保工程质量,力争工程按期顺利完工。为了监督检查施工质量,保证工程按计

25、划进行,协调各施工部门之间的关系,需工程监理部门协助建设单位对工程进行全面监理。第三章 施工方案与技术措施第一节 土地平整工程(一)施工程序本工程土地平整主要为耕地的平整,根据设计要求按照农田田块放正,便于农业机械化耕作的农艺要求进行土地平整,田面按设计高程施工,应便于土方量少、排水顺畅;土地平整田面高差控制在3cm,耕作层在20cm以上。具体施工工艺流程如下: 施工准备按设计图纸分格田设计平整高程测量放样田间施工便道布置机械进场沿渠道流向,机械剥离表土耕作在格田内集体堆放耕土层平整格田若新造田块缺少覆耕作土,则翻松30cm处理 表土耕作层加覆 复核平整后的格田高程 交工验收(二)施工方法 1

26、、复核地面高程 施工单位进场后,测量人员在地块附近设置控制测量标桩,对地块高程进行复核,并与设计原地面高程进行对比是否符合,如存在较大差错时,应请示建设单位和监理单位进行复核。 2、施工放样 在施工前按设计图纸或建设单位要求进行放样,控制好每个地块的边界与高程。3、表土剥离认真控制剥离厚度,剥离的表土中不得含有石块和杂物,剥离表土必须集中堆放,不能与弃土混堆。考虑平整区域内的土方平衡,在推土机推土前,对开挖区域内的树桩、树根、杂草、垃圾、废渣等碍物,利用机械结合人工彻底清除,然后先把表层原地面耕作土20cm用推土机分层推土剥离后,堆放在格田内,暴雨时需用塑料布遮盖,避免暴雨淋刷使土壤大量流失。

27、 4、梯田修筑表土剥离后,再用平地机进行细平工作,局部高差较大处,由铲运机铲运土方回填,尽量做到挖填同时进行,格田平整后高程符合设计要求。平整时应采取就近原则,挖取高于设计田面标高的土方回填至附近低于设计田面标高田块,开挖及回填时应保证表土回填前田块有足够的保水层。防止表土层底部为漏水层,在施工时应注意田面高程的控制。并按照设计要求用铲运机运土,推土机配合平整进行耕作层回覆,新造田表土翻松则用推土机的松土器进行耙松处理。5、 表土回覆 把原来收集的表土摊铺到地块上,土层厚度满足设计或规范要求,切实保证表土质量,一般厚度大于30cm,同时,铺完后地面高程与设计高程误差不应超过3cm。回复的表土中

28、不得有石块(卵石)、砂砾石、草根等杂物,若有必须彻底清除干净。 6、田埂修筑按设计或建设单位要求进行田埂施工。田埂夯筑要顺直,防止漏水,在田埂内侧用粘性土涂抹夯实,放水蓄。田埂外侧选择粘性较强的土壤,逐层压实后修坡,拍打结实。田埂要伸直,宽窄要一致,埂面施工要平整。 7、土地翻耕耕翻土壤 为提高新修梯田蓄水保墒能力,在完成表土回铺后,随即进行田面耕翻耙耱,一般要求深耕松土12次,耙耱23次。(6)、生产维护(1)、生产运行1)、梯田修平后,应在挖方部位多施有机肥(单位面积施肥量较一般施肥高一倍左右),同时用深松犁深松3050cm左右,促进生土熟化,提高梯田蓄水保墒及其抗旱能力。2)、新修梯田,

29、第一年应选种能适应生土的作物,如豆类、马铃薯和荞麦等。(2)、维修和养护1)、梯田埂坎容易受暴雨径流冲击,加之冬冻春消,鼠害穿洞,人畜践踏等易造成坍塌、垮溜,在梯田埂坎未稳定之前,随时进行检查,如有沉陷或垮塌,应立即予以整修。2)、因降雨造成田面不均匀沉陷、出现浅沟集流时,要在农作物收割后,及时复整填平。 第二节 灌溉水源工程(一)水源工程 1、农用井 1、根据设计规划要求测定井位,然后进行场地平整,钻机就位。施工顺序如下: 钻机就位钻孔成孔下井管回填粘土(滤料)洗井及抽水试验封井止水。 (1)钻机就位、钻孔、成孔 根据设计井孔位置,安装钻机时,井孔中心距电话线至少10m;距地下通信电缆、构筑

30、物、管道及其他地下设施边线的水平距离至少2m;距高压线的距离,一般为塔高的两倍;钻机及附属配套设备的安装,必须基本坚实,安装平稳,布局合理,便于操作;回转钻机转盘要水平,天车、转盘及井孔中心必须一条铅直线上;冲击钻机必须保证连接牢固,钻具总重不得超过钻机说明书规定的重量,活芯应灵活,钢丝绳与活套的轴线应保持一致;在钻机过程中不得位移。同时应做到路通、水通、电通(或设备好机械动力设备),施工场地平整。 试钻前应按质量要求,检查钻井设备各零部件,不合格的不使用;管井施工所需管材、滤料、粘土(球)及其他物料,必须按设计要求在开钻前准备好,并及时运到井场。停钻期间,应将钻具提至安全孔段位置并定时循环,

31、井孔倾斜度应符合规范规定;钻进时要合理选用钻进参数,必要时应安钻铤和导正器。如发现孔斜征兆,必须及时纠正,钻具的弯曲、磨损必须定时检查,不合格者不得使用。 在钻进过程中应及时采样并做好地层编录工作。一般只采鉴别样,冲击钻进时,可用抽筒或钻头带取鉴别样;所采鉴别样应准确反映原有地层的埋深、岩性、结构及颗粒组成。鉴别样的数量,每层至少一个。含水层23m采一个,变层处加一个。土样的岩样(岩芯)必须按地层顺序存放,及时描述和编录。土样和岩样(岩芯)应保存至工程验收,必要时可延长存放时间。(2)下井管、回填粘土(滤料) 下井管前应校正孔径、孔深和测斜,并使井孔直径不得小于径20mm;孔深偏差不得超过设计

32、孔深的正负2/1000;孔斜不得超过设计要求。下管前安装扶正器,把井壁和滤水管连接起来,形成一个管柱,垂直安装在打成的井孔中,井壁管安装在隔水层和不拟开采的含水层处,滤水管安装在开采的含水层,管井最下一段为沉淀管;井管的连接必须做到对正接直、封闭严密,接头处的强度应满足下管安全和成井质量的要求。 在取水的含水层段井管与井孔的环状间隙中,填入经过筛选的滤料,以起滤水阴砂的作用;滤料必须按标准要求严格筛选,不合格的颗粒含量不得超过15%,填料高度高于滤水管上限35m。滤料除按设计备妥外,还要准备一定的余量,填砾时我企业拟采用静水镇砾,并做到填砾时连续填砾时均匀,及时测量填砾高度,校核数量,所填滤料

33、留样备查。(3)洗井和抽水试验 进管安装完毕后立即洗井,由于泥浆钻孔,要用活塞泵洗井,洗井排水量使用300吨/小时以上的泵,洗井后含砂量需符合开泵五分钟含砂量小于1/万,正常出水含砂量小于1/10万。试验抽水时,拟只做一次大降深抽水,水位稳定延续时间不少于8小时;有特殊的管井,应做三次降深抽水。 (4)封井止水 最后在井管上端井口处,用钢筋混凝土筑井台、井盖,以便保护井口。(二)输水工程 1、管道工程(1) 挖掘机挖土 挖掘机操作规程 1、挖掘机操作人员必须持证上岗,服从现场施工负责人、带工人员、防护人员以及工段安全管理人员的管理,严禁无证操作。 2、营业线内作业施工必须一机一人防护,没有防护

34、人员防护,司机可停止操作,及时向施工负责人汇报。 3、挖掘机严禁侵入营业线铁路建筑限界。操作人员要听从防护员提前预报来车,在邻线来车前,必须停止作业。 4、挖掘机司机要在操作前认真检查挖掘机设备的机械状况,确保挖掘机设备运转良好,操作室内严禁无关人员进入。 5、挖掘机设备距接触网的距离小于2米的时应停电后在作业。 6、挖掘机在开挖作业前,应在现场领工员确认无地下光电缆,现场领工员的同意后方可开挖。 7、挖掘司机要认真按照挖掘机操作规程进行规范操作,随时提醒挖掘机臂下操作范围内严禁站人。 8、挖掘机在距电缆线较近施工操作时,必有人现场指挥,司机要特别注意小心操作,防止损伤、损坏电缆的事情发生。

35、9、在地质不好的地段施工作业,挖掘机司机要仔细确认并支撑稳固好挖掘机,防止挖掘机陷入泥土中及挖掘机倾斜造成侵限。 10、检查液压系统有无渗漏,轮胎式挖掘机应检查轮胎是否完好,气压是否符合规定。 11、挖掘机行走时,遇电线、电缆、交叉道、管道和桥梁时,须有专人指挥,挖掘机与接触网高压电线的距离不得少于2m;应尽可能避免倒退行走。12、禁止在电线等架空物下作业,不准将满载铲斗长时间滞留在空间。(2)土方回填a填土前应将基坑(槽)底的垃圾等杂物清理干净,回填部位应无明显积水。b检验回填的土质有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或掺人灰土等措

36、施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。c回填应分层铺摊。每层铺土厚度应根据土质、密实度要求和机具性能确定。一般蛙式打夯机每层铺土厚度不大于250mm;人工打夯不大于200mm。每层铺摊后,随之耙平。d回填土每层至少夯打三遍。打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉。并且严禁采用水浇使土下沉的所谓“水夯”法。e基坑四周应先回填至筏形基础顶,再与房心土一起填夯。如必须分别填夯时,交接处应填成阶梯形,梯形的高度比一般为1:2。上下层错缝距离不小于1.0m。f回填应在相对两面三侧或四周同时进行.基础墙两侧不可相差太多,以免把墙挤变形,若无法同时对称回填,应采用内部加支撑的措施,然

37、后再回填土方。g回填土每层填土夯实后,应按规范规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土。 h修整找平:填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土夯实。(3) pvc管安装 1、安装2、PVC管道安装 管沟开挖分段完成验收合格后,进行PVC管安装。PVC管在安装前须进行承口与插口的管径量测,并编号记录,进行公差配合,以便安装时插入容易和保证接口的严密性。PVC管安装程序为:下管清理工作面试插粘接剂连接养护试压与验收(一)下管 管材在放入沟内时,采用可靠的软带吊具,平稳下沟,避免与沟壁或沟底激烈碰撞。(二)清理工

38、作面 用棉纱或干布将承口内侧和插口外侧擦拭干净。(三)试插 粘接前将两管试插一次,在插入端表面划出插入承口深度的标线。(四)涂刷粘接剂 用毛刷将粘接剂迅速涂刷在插口外侧及承口内侧结合面上时,先涂承口,后涂插口,轴向涂刷,涂刷均匀适量。(五)粘接 承插口涂刷粘接剂后,立即找正方向将管端插入承口,用力挤压,使管端插入的深度至所划标线,并保证承插接口的直度和接口位置正确。(六)养护 承插接口连接完毕后,及时将挤出的粘接剂擦拭干净。粘接后,不得立即对结合部位强行加载,须静置固化。(7) PVC管道试压与验收 试压分段 PVC给水管道试压段的长度视具体情况而定。对于无节点连接的管道,试压管长度不宜大于1

39、.5km;有节点的管道,试压段长度不宜大于1km。管道充水:管道充水时应缓慢地进行,充水的同时应排出管道内的空气。管道充满水后,在无压情况下至少保持12h。试压方法:硬聚乙烯给水管道水压试验有严密性试验和强度试验两项内容。严密性试验 管道充水12h后,将管内水压加到0.35MPa,并保持2h,检查各部位是否有渗漏或其它不正常现象。试验时为保持管内压力可向管内补水。严密试验时,若在2h中无渗漏现象为合格。强度试验 严密性试验合格后,进行强度试验,管内试验压力为设计工作压力的1.5倍,但不低于0.35Mpa,保持试验压力2h,当压降0.02Mpa时,向管内补水,记录为保持试验压力所增补水量的总值,

40、若漏水量不超过规范允许漏水量时,则认为试验管段承受了强度试验。(4) 铸铁管安装1、材料要求 一、柔性接口铸铁排水管及管件规格品种应符合设计要求,铸铁的管壁薄厚均匀,内外光滑整洁,不允许有裂纹、飞刺和疙瘩。卡箍外型规整,扣距一致,橡胶圈光滑有弹性。 二、柔性接口铸铁管及管件必须有产品合格证、密封橡胶圈,必须能与管口接触严密。2、主要机具1)、机具:电焊机、手钻、冲击钻、电锤、砂轮机等。 2)、工具:手锤、手锯、螺丝刀、管钳。 3)、其他:水平尺、线坠、钢卷尺、小线等。3、操作工艺 1)、横管安装:根据设计图纸及技术交底,检查、核对预留孔洞大小尺寸是否正确,将管道坐标、标高位臵画线定位,然后从管

41、道的末端到管道的始端拉线,定坡度。 2)、横管的托吊架安装,在顶板打眼安装吊架,根据设计要求的管道标高和坡度计算出吊杆的长度,在管道的始端和末端以及中间加设防摆动固定支架。 3)、根据施工图核对预留洞尺寸有无差错,标出立管的位臵。洞口不正确的地方需剔凿,需断筋的地方,必须征得本专业工程师同意,按技术交底要求进行处理。 4)、立管每层均设检查口。 5)、每隔两层用两个45三通与通气管连接。 6)、安装前,必须将管材、管件内部的砂泥杂物清除干净并用手锤轻轻敲击管材,确认无裂缝后才可以使用。 7)、将卡箍套在下端管口,拧松螺丝把卡箍放下,将橡胶圈套牢,再把橡胶圈上部翻下,安装时应二人上下配合,一人在

42、上一层楼板上,由管洞内设下一个绳头,下一人将预制好的立管上半部拴牢,上拉下托将立管下部插入下层橡胶圈内,翻回橡胶圈后,套上卡箍,旋紧螺栓。 8)、拧紧螺栓。上螺栓时要使胶圈均匀受力,两个螺栓同时拧,一次不要拧得太紧,逐个逐次拧紧。9)、立管安装完毕后,配合土建用不低于楼板标号的砼将后浇洞灌满堵实,拆除临时支架,安装固定支架。2、泄水井 施工流程施工放样 开挖沟槽 铺筑砂砾垫层 垫层混凝土浇注 支模 井身浇注 拆模 养护 盖板安装施工工艺(1)、测量放线 在施工前根据已放出的中线确定大集水井位置,用白灰撒出大集水井的边线。(2)、开挖沟槽根据撒出的白灰线,开挖宽71cm、长140cm、垫层底面以

43、下深122cm的沟槽,槽壁要直立。(3)、铺筑砂砾垫层在大集水井底部铺筑30cm的砂砾垫层,砂砾要干净无杂物,砂砾垫层要夯实。(4)、C15垫层混凝土浇注在砂砾垫层上铺筑10cm的C15混凝土垫层。混凝土要振捣密实。(5)、支模模板宜优先选用钢模,模板要涂抹废机油或肥皂水防止粘模,模板支立要有足够的强度和刚度,防止出现涨模等现象;并且模板之间要接缝要严密不漏浆。(6)、井身浇注检验模板及混凝土均为合格后进行混凝土浇注,从高处直接倾斜浇注时为防止离析,高度不宜大于2米;当超过2米时应使用串筒溜管等设施下落。井身混凝土浇注要分层振捣密实,每层浇注厚度不宜大于30cm。(7)、拆模 混凝土终凝后,在

44、保证不因拆模而损坏表面棱角的前提下,一般应在混凝土强度达到2.5MP时方可拆除模板。(8)、养护混凝土浇注完成收浆后应尽快洒水覆盖养生,当气温低于5时应覆盖保温,不得向混凝土上洒水。养生期为28天。(9)盖板安装经检验强度等指标合格后进行盖板安装。(三) 输配电工程一、 输电线路1、范围本工艺标准适用于10kV及以下架空配电线路的导线架设安装工程。2、施工准备2.1材料要求:2.1.1所采用的器材、材料应符合国家现行技术标准的规定,并应有产品合格证。2.1.2导线:2.1.2.1导线不应有松股、交叉、折叠、断裂及破损等缺陷,裸铝绞线不应有严重腐蚀现象。2.1.2.2不应有严重腐蚀现象。2.1.

45、2.3绝缘导线表面应平整,光滑、色泽均匀,绝缘层厚度应符合规定。绝缘层应挤包紧密,且易剥离、绝缘线端部应有密封措施。2.1.2.4导线最小截面应符合表2.1.2.4所示数值。导线最小截面(mm2)表2.1.2.4导线种类10kv1kv以下居民区非居民区铝绞线钢芯铝绞线铜绞线3525162516251616251625直径3.24.0mm2.1.3悬式绝缘子、蝶式绝缘子2.1.3.1瓷件与铁件组合无歪斜现象、且结合紧密、铁件镀锌良好。2.1.3.2瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷。2.1.3.3弹簧销、垫的弹力适宜。2.1.3.4高压绝缘子的交流耐压试验结果必须符合施工规范的规定。2.1.4绑线:裸导线的绑线应选用与导线同金属的单股线,直径不应小于2.0mm,绝缘导线应选用绝缘绑线。2.

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
