落地式钢管脚手架卸料平台施工方案
一. 工程概况
洁福地板(中国)有限公司新厂房扩建工程位于常熟东南开发区铁琴南路8号,总建筑面积:17914.34㎡,分为生产车间二、办公楼、附房二、门卫二,为了便于周转材料的倒运需要,在生产车间二塔楼东侧位置设置一座落地式钢管脚手架卸料平台。
二. 落地式平台施工方案
卸料平台脚手架采用单立杆搭设,钢管采用Φ48×2.8,平台尺寸为6000×9000mm,架体最大搭设高度为13.m。架体纵距1000,排拒1000,步距1800。架体底部铺设跳板,架体与框架柱拉结。平台护栏高度1200,该高度中间再加一道水平杆,底部满铺模板、设置挡脚板,四周挂密目网。平台操作面的纵向钢管间距为300mm,水平剪力撑设置从顶层向下每隔2步设置一道水平剪力撑,纵向剪力撑连续布置,搭设角度与水平面成60度角。
卸料平台搭设剖面图
1、工艺流程

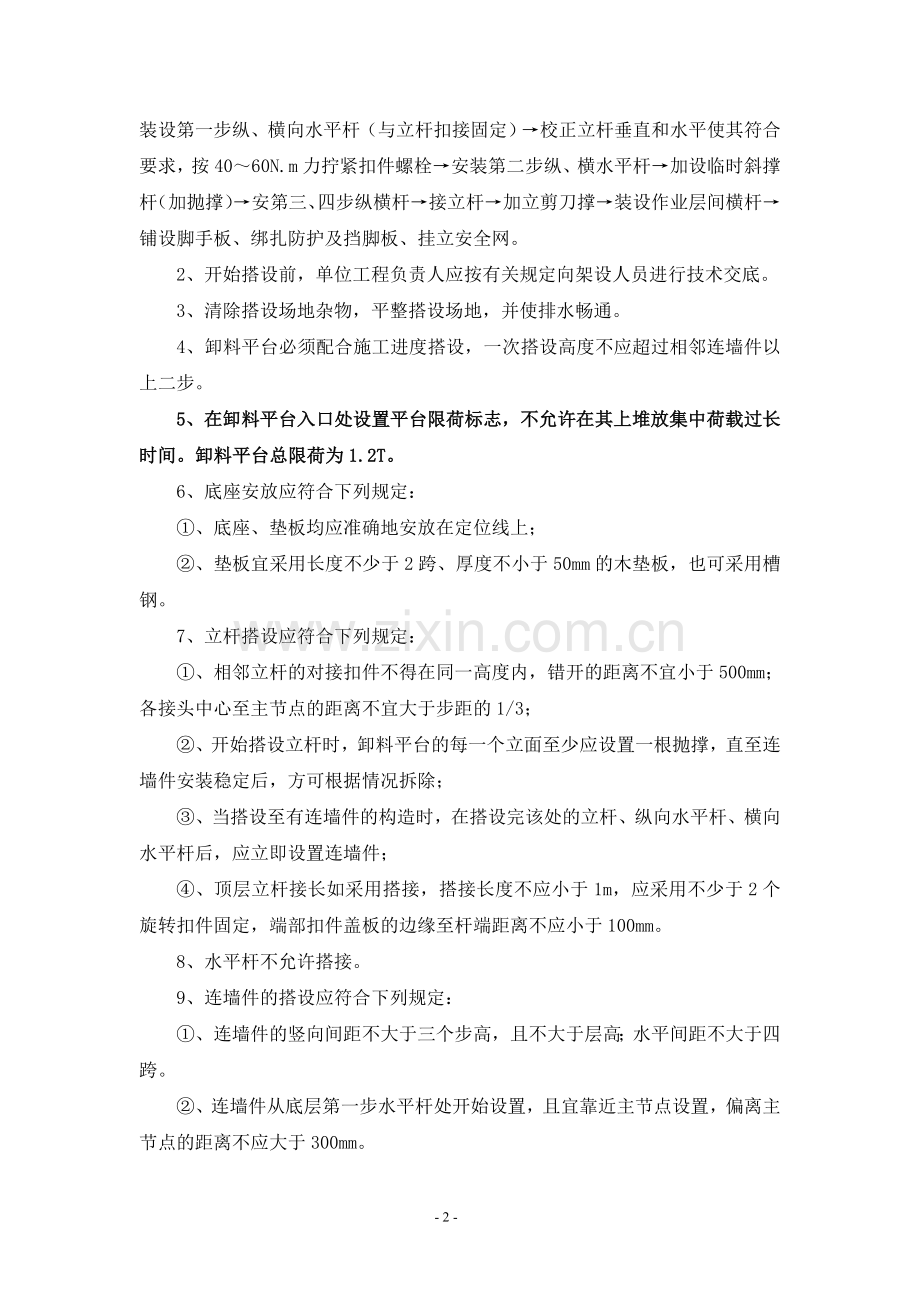

在牢固的地基弹线、立杆定位→摆放扫地杆→竖立杆并与扫地杆扣紧→装横向扫地横杆并与立杆和扫地杆扣紧(固定立杆底端前,应吊线确保立杆垂直)→装设第一步纵、横向水平杆(与立杆扣接固定)→校正立杆垂直和水平使其符合要求,按40~60N.m力拧紧扣件螺栓→安装第二步纵、横水平杆→加设临时斜撑杆(加抛撑)→安第三、四步纵横杆→接立杆→加立剪刀撑→装设作业层间横杆→铺设脚手板、绑扎防护及挡脚板、挂立安全网。
2、开始搭设前,单位工程负责人应按有关规定向架设人员进行技术交底。
3、清除搭设场地杂物,平整搭设场地,并使排水畅通。
4、卸料平台必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上二步。
5、在卸料平台入口处设置平台限荷标志,不允许在其上堆放集中荷载过长时间。卸料平台总限荷为1.2T。
6、底座安放应符合下列规定:
①、底座、垫板均应准确地安放在定位线上;
②、垫板宜采用长度不少于2跨、厚度不小于50mm的木垫板,也可采用槽钢。
7、立杆搭设应符合下列规定:
①、相邻立杆的对接扣件不得在同一高度内,错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的1/3;
②、开始搭设立杆时,卸料平台的每一个立面至少应设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除;
③、当搭设至有连墙件的构造时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置连墙件;
④、顶层立杆接长如采用搭接,搭接长度不应小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。
8、水平杆不允许搭接。
9、连墙件的搭设应符合下列规定:
①、连墙件的竖向间距不大于三个步高,且不大于层高;水平间距不大于四跨。
②、连墙件从底层第一步水平杆处开始设置,且宜靠近主节点设置,偏离主节点的距离不应大于300mm。
10、剪刀撑的搭设应符合下列规定:
①、剪刀撑应沿高度方向连续设置,斜杆与地面的倾角宜在450~600之间。并应随立杆、水平杆等同步搭设;
②、各底层斜杆下端均必须支承在垫块或垫板上。
11、作业层的栏杆和挡脚板的搭设应符合下列规定:
①、栏杆和挡脚板均应搭设在外立杆内侧;
②、上栏杆上皮高度为1.2m;
③、挡脚板高度不应小于180mm;
④、中栏杆应居中设置。
12、脚手板的铺设应符合下列规定:
①、脚手板应铺满、铺稳,离开墙面不大于100mm;
②、脚手板应设置在三根横向水平杆上,间距不大于900mm;
③、脚手板采用对接平铺,接头处必须设两根横向水平杆,脚手板外伸长应取130~150mm,两块脚手板外伸长度的和不应大于300mm;
三. 拆除
1、 拆除卸料平台前的准备工作应符合下列规定:
①、应全面检查卸料平台的扣件连接,连墙件、支撑体系等是否符合构造要求;
②、根据检查结果补充完善施工组织设计中的拆除顺序和措施,经主管部门批准后方可实施;
③、单位工程负责人进行拆除安全技术交底;
④、应清除卸料平台上杂物和地面障碍物。
2、 拆除卸料平台时,应符合下列规定:
①、拆除作业必须由上而下逐层进行,严禁上下同时作业;
②、连墙件必须随卸料平台逐层拆除,严禁先将连墙件整层或数层拆除后再拆卸料平台;
③、当卸料平台拆至下部最后一根长立杆的高度(约6.5m)时,应先在适当位置搭设临时抛撑加固后,再拆除连墙件。
3、拆除卸料平台时应符合下列规定:
①、各构配件严禁抛至地面;
②、拆除现场必须设置警戒区,必须设地面监护人员,并配备良好的通讯设施。警戒区内严禁非操作人员通行;
③、遇四级大风、雨、雪等特殊天气,不得进行拆除作业;
④、杆件和扣件拆除时应分离,不允许连接在一起输送至地面,或两杆同时拆下输送至地面;
⑤、垫铺板拆除,应自外向里竖立、搬运,防止自里向外翻起;
⑥、拆除时,必须用电气焊时,应严格执行其特殊的防火规定,应增派专职人员,配备消防器材,防止火星和切割物落引起的火灾,严禁无证动用焊割工具;
⑦、当日作业后,应检查岗位周围情况,不得留有隐患;
⑧、输送地面的杆件和扣件应分类堆放整齐。
四. 计算书
见附件
下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!
毕业论文致谢词
我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意
这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!
感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭!
最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。
致谢词2
在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的
感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。
谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。
开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!!
)查看更多与本文《高中生开学自我介绍》相关的文章。
精品word文档可以编辑(本页是封面)
【最新资料 Word版 可自由编辑!!】
- 8 -
展开阅读全文
