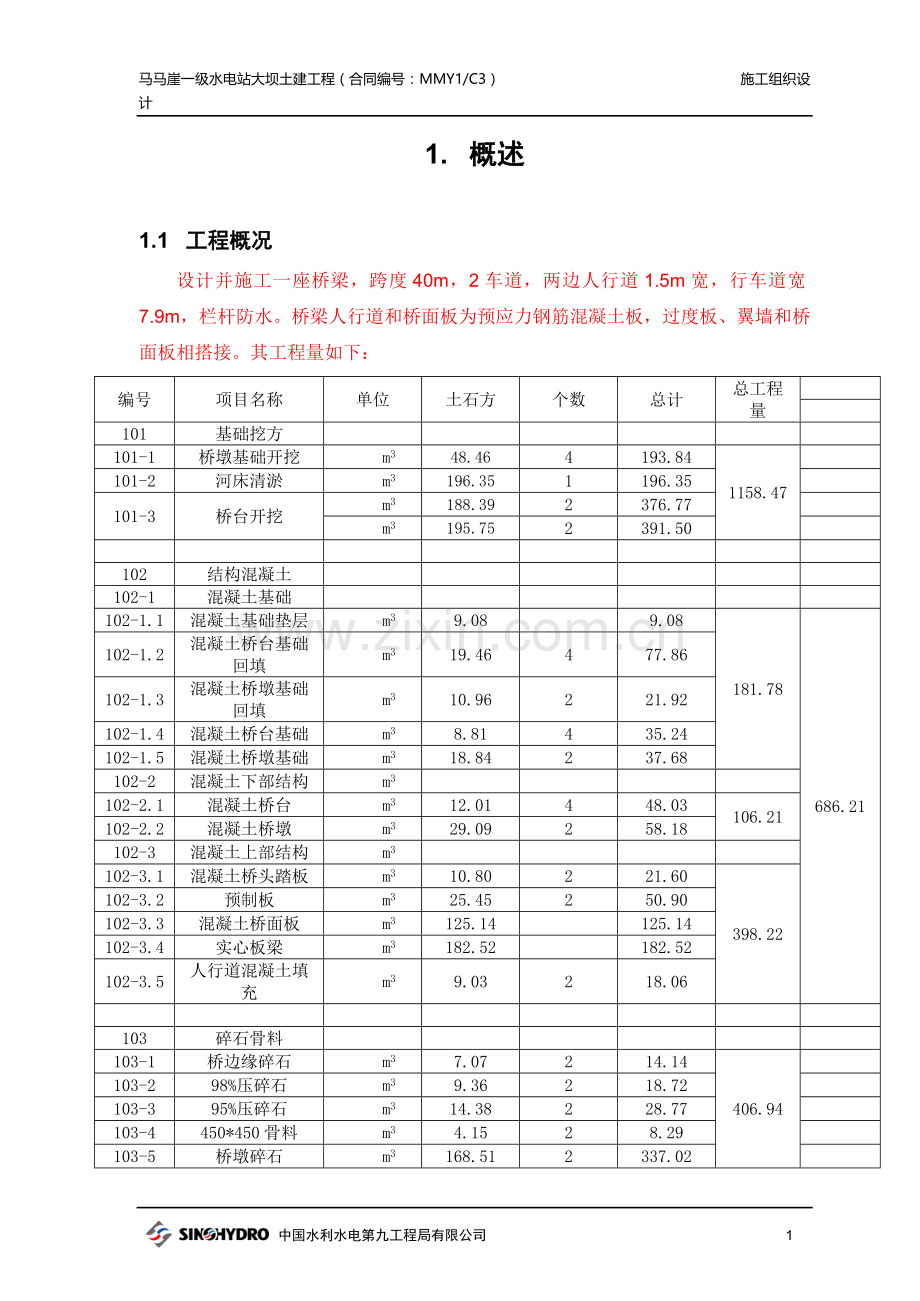

马马崖一级水电站大坝土建工程(合同编号:MMY1/C3) 施工组织设计
1. 概述
1.1 工程概况
设计并施工一座桥梁,跨度40m,2车道,两边人行道1.5m宽,行车道宽7.9m,栏杆防水。桥梁人行道和桥面板为预应力钢筋混凝土板,过度板、翼墙和桥面板相搭接。其工程量如下:
编号
项目名称
单位
土石方
个数
总计
总工程量
101
基础挖方
101-1
桥墩基础开挖
m3
48.46
4
193.84
1158.47
101-2
河床清淤
m3
196.35
1
196.35
101-3
桥台开挖
m3
188.39
2
376.77
m3
195.75
2
391.50
102
结构混凝土
102-1
混凝土基础
102-1.1
混凝土基础垫层
m3
9.08
9.08
181.78
686.21
102-1.2
混凝土桥台基础回填
m3
19.46
4
77.86
102-1.3
混凝土桥墩基础回填
m3
10.96
2
21.92
102-1.4
混凝土桥台基础
m3
8.81
4
35.24
102-1.5
混凝土桥墩基础
m3
18.84
2
37.68
102-2
混凝土下部结构
m3
102-2.1
混凝土桥台
m3
12.01
4
48.03
106.21
102-2.2
混凝土桥墩
m3
29.09
2
58.18
102-3
混凝土上部结构
m3
102-3.1
混凝土桥头踏板
m3
10.80
2
21.60
398.22
102-3.2
预制板
m3
25.45
2
50.90
102-3.3
混凝土桥面板
m3
125.14
125.14
102-3.4
实心板梁
m3
182.52
182.52
102-3.5
人行道混凝土填充
m3
9.03
2
18.06
103
碎石骨料
103-1
桥边缘碎石
m3
7.07
2
14.14
406.94
103-2
98%压碎石
m3
9.36
2
18.72
103-3
95%压碎石
m3
14.38
2
28.77
103-4
450*450骨料
m3
4.15
2
8.29
103-5
桥墩碎石
m3
168.51
2
337.02
2. 进度计划
见附表
3. 施工总布置
见附图
4. 施工方案及施工组织
4.1 测量定位
4.1.1平面控制网布设(测量员,水准仪)
a)施工测量时,首先向建设单接收测量控制起算点,作为本工程的坐标起算点。
b)利用施工现场红线桩,采用直角坐标法施测,标定出本工程的纵横向轴线。
c)轴线定位完毕,标定出纵横向轴的交点,进行闭合检查,点位误差应小于等于2mm。
d)点位检查合格,即可埋点,作为施工控制网起算点,并做好点位保护工作。
e)申请监理人员进行验线。
4.1.2 测量放线(测量员,经纬仪,全站仪)
a)在施工定位放线施测前,应熟悉总平面、基础平面图和有关大样图及定位测量有关的技术资料。根据控制点在垫层上测定桥墩桥台主要轴线、边界线等。施测时必须严格保证精度,防止出现错误。
c)验线:用全站仪检查各轴线的投测位置,然后再实量轴线相对位置,以防止控制轴线出现偏差,验线时还应检查垫层顶面的标高,经检查无误后,方可交付施工使用。
4.1.3 垂直度控制(测量员,经纬仪)
采用经纬仪外控法做轴线投测和在桥墩桥台内吊沿垂线投测相结合的方法,是控制桥墩桥台垂直度的手段.
4.1.4 高程控制
a)向建设单位接收高程控制点作为本工程标高起算点。
b)在施工现场埋设半永久性高程控制点。
c)将高程自起算点引测至现场控制点。
d)全部点位应形成闭合控制网,闭合差符合规范要求。
4.1.5 沉降观测(全站仪、水准仪及水准尺)
4.1.5.1 水准点的布设
本工程沉降观测是根据桥墩桥台附近的水准点进行的,所以要求这些水准点必须坚固稳定,为了对水准点进行相互校核,防止其本身产生变化,水准点的数目不小于4个。为保证沉降观测的准确性,在布设时应考虑以下几个问题:
(1)水准点应尽量与观测点接近,其距离不超过100m,以保证精度。
(2)水准点应设在受振区域外的安全地点,防止振动的干扰。
(3)可利用施工水准点作为沉降观测点,如不便使用,可在桥梁附近另设水准基点。
4.1.5.1 观测点的布置及要求
(1)根据本工程的实际情况,在桥墩桥台两侧设置沉降观测点,设置的要求:观测点本身应牢固稳定,确保定位安全,能长期使用。
(2)观测点的上部必须为突出的半球形或有明显的突出部位,与桥墩桥台身保持一定距离。
(3)要保证在点上能够垂直置尺和良好的通视条件。
4.1.5.1 沉降观测的要求
(1)为保证沉降观测的精度,要做到人员固定,水准仪及水准尺固定和按规定的日期、方法及路线进行观测。
(2)确定沉降观测的路线并编制观测路线图。
4.2 基础地基施工
4.2.1 做围堰使河水引流
4.2.1.1 围堰尺寸:
三个个承台围堰设计为13m×12m长方形,围堰到承台边距离为1.0m;围堰顶面高出水位1.0m~1.5m。
4.2.1.2 围堰的技术要求:(盖彩条布)
围堰顶宽1m;内侧边坡(高:宽)1:0.5,外侧边坡(高:宽)1:1,为防止冲刷在围堰外侧加盖彩条布。
4.2.1.3 施工步骤(卷扬机,泥浆泵,氧气切割机,交流电焊机,技术员,工人,监理)
⑴修通旱地位置便道,为施工机具、材料运送提供便利。
⑵用铁耙清除河床上的石块、树根等杂物,以减少渗漏,自下游开始填筑至下游合拢。
⑶用草袋或编织袋装以松散的砂土,装土量为袋容量的1/2~1/3,袋口用细铁丝缝合。堆码土袋时,要求上下左右互相错缝,并尽可能堆码整齐。
(4)就位
①工程部进行测量放样。
②用钢筋弯制一对带钩的竿子钩送土袋就位。
(5)围堰的修筑
①自下游开始填筑外圈围堰至下游合拢后,在围堰外侧加盖彩条布。
②用泥浆泵进行抽水,至水深约0.5m时在内堰处向下挖0.5m,然后堆码内堰土袋,重新填筑粘性土至施工水位以上0.5m,形成编织袋围堰筑岛,既可防止河床漏水,在其岛面上进行钻孔桩施工,见图4-1。
图4-1草袋围堰施工方案图
4.2.1.4 围堰完成后,应立即将堰内水排干和清除河底的淤泥。
4.2.2 土方开挖工艺流程:
→坑壁支护
测量放线 →土方开挖 →钎探验收
→修边表底
4.2.3 土方(岩石)开挖(三辆自卸汽车,反铲挖掘机,司机,6名工人)
a)按桥墩桥台、挡土墙放线的区域,采用一台1.5m3进行挖土或凿岩,三辆自卸汽车运土或渣石,6名工人配合进行清槽及削坡处理。
b)为了避免反铲在河床内开挖时陷入,首先对河床内的淤泥进行清除,然后夯填50cm厚山皮石作为凿岩时的施工道路。
c)基槽挖至设计标高后,沿槽混凝土垫层边挖宽、深各30cm的排水沟,排水沟北高南低,坡度为2%,沟内填充粒径50~100mm的碎石。地表水流入基槽南侧一个长宽深各1m的集水井内,用口径Φ100的泥浆污水泵将泥水排出。
d)因桥台基槽开挖3.8m深,必须放坡。边坡最陡坡度应符合下表的规定。
各类土的边坡坡度
坑壁土类
坑壁坡度
坡顶无荷载
坡顶有静载
坡顶有动载
砂类土
1:1
1:1.25
1:1.5
碎、卵石类土
1:0.75
1:1
1:1.25
亚砂土
1:0.67
1:0.75
1:1
亚砂土、粘土
1:0.33
1:0.5
1:0.75
极软土
1:0.25
1:0.33
1:0.67
软质岩
1:0
1:0.1
1:0.25
硬质岩
1:0
1:0
1:0
d)根据设计要求:桥基础下填充粒径5~20mm的碎石垫层,达到桥墩桥台统一均匀沉降的要求。需在桥台混凝土垫层边加宽上口50cm、下口100cm碎石垫层。保证碎石垫层防滑坡的要求。
e)对植被及表土和监理认为的一切有障碍物进行清除,并按业主指定位置堆放。
f)按设计图纸对边坡进行人工清理,并对监理单位确认不能满足设计图纸所规定开挖要求的地方进行补挖。
g)基槽开挖后,及时对开挖后的基础面尺寸和土体质量进行检查、整修和处理。报请监理单位组织地质勘探,以便及时进行下一道工序施工。
4.3 桥梁下部结构施工
4.3.1 施工工艺流程:
测量放线→桥墩桥台基槽开挖→降水排水→清槽平整基槽→浇筑混凝土垫层→放线→基础钢筋安装→模板安装→浇筑基础混凝土→搭设脚手架→桥墩桥台钢筋安装→模板安装→浇筑桥墩桥台混凝土→拆模养护。
4.3.2 施工方法(插入式振动器,平板式振动器,混凝土泵车,混凝土运输车,钢筋切断机、弯曲机、直调机,交流电焊机,模板工,钢筋工)
(1) 基底开挖至设计标高后,浇筑10cm 厚C15 素混凝土垫层,模板使用定型钢模板,采用泵车输送商品混凝土,浇筑时采用直径Φ50mm插入式捣固器振捣。
(2) 在基槽周围距坑3m 处设置拦水埂,严禁雨水浸泡基槽,基槽内的地表积水由排水沟及时排出作业区。
(3) 钢筋绑扎:钢筋预先根据设计尺寸配好料,在垫层混凝土浇筑1d 后可进行现场绑扎。
① 钢筋安装时,先绑扎下层钢筋,钢筋周边所有节点必须全部绑扎,其余可采用50%交错绑扎。底层钢筋完成后进行竖向钢筋施工,必要时竖向筋可点焊于底层钢筋网上,确保立筋牢固;竖向筋完成后进行顶层钢筋和侧面钢筋绑扎。
② 钢筋保护层根据设计保护层厚度采用预制砂浆垫块,底层钢筋完成后将垫块垫于底层钢筋网下,顶层钢筋保护层用竖向筋高度控制,侧向保护层采用预制砂浆垫块。
③ 基础钢筋施工完成后,必须按设计位置安装桥墩桥台钢筋,并用箍筋固定于钢筋网上。
④ 钢筋加工尺寸严格按照设计图纸执行,钢筋绑扎,焊接等严格按照有关规范、标准执行。
(4) 模板安装施工:桥墩桥台模板采用定型钢模。钢模内侧磨平,上润滑剂,擦抹数次,确保成品混凝土色泽一致放光。定型钢模拼装,脚手架钢管配对拉螺栓加固。对拉螺栓采用φ14 圆钢加工而成,间距为横向750mm,竖向600mm,并用斜撑进行加固。模板的净空尺寸必须符合设计尺寸要求,模板安装好后,经监理工程师对轮廓尺寸、标高验收合格后,方能进行混凝土浇筑。
(5) 混凝土灌筑:混凝土采用采用泵车输送商品混凝土。浇筑时采用分层浇筑,每层浇筑厚度不超过30cm,采用插入式振捣器振捣。浇筑时应对称进行,使模板均匀受力。混凝土浇筑上层时,应在下层混凝土初凝前进行,上层混凝土振捣时,捣固棒应插入下层已浇筑混凝土100~150mm,避免出现冷凝产生冷缝。浇筑过程中派专人护模,保证模板不变形。
(6) 混凝土养护、拆模、土方回填:当混凝土达到终凝后派专人洒水养护,3d 后拆除模板,模板拆除后,在桥墩桥台四周用土分层回填夯实。
4.4 桥梁上部结构施工
4.4.1 施工工艺流程:
测量放线→混凝土硬化支撑地基→搭设钢管支撑架→支撑架预压→安装底模侧模→桥板钢筋安装→预埋件安装→浇筑桥板混凝土→养护。
4.4.2 主要施工方法与施工措施
4.4.2.1 钢管支撑架基础处理
施工前先对桥梁板底地基进行处理,采用挖掘机清除地表腐植土,对整个桥梁板体底部地基压实后,浇筑一层20cm 厚C15 素混凝土垫层,两侧分别外放50cm,即比桥梁板宽1.0m,以满足上部立杆对地基承载力的要求。
4.4.2.2 支架设计(吊车,木工机械,手提木工机具,模板工,司机)
计划采用WDJ 碗扣式脚手支架或扣件式钢管脚手支架,上部用立杆可调顶托,顶托上用[14 槽钢做纵梁。支架设计如图所示。
支撑支架示意图
为提高支架的整体稳定性和刚度,支架采用如下加固措施:
(1) 纵向水平杆在纵向连续设置,底层和顶层每排一设,整体支撑架内部两步一设。
(2) 横向水平杆在纵向连续设置,底层和顶层两跨一设,整架内2 步、2跨一设。
(3) 纵向剪刀撑:沿纵向连续设置,在桥梁板中心及两侧下各设一道;
(4) 横向剪刀撑:沿横向连续设置,每4 跨设一道。
(5) 支架施工要求:
支架旁必须设人行步梯,步梯上要有扶手和防滑装备。
外设安全网(平网和立网)。
所有扣件必须按规范要求上紧。
(6) 支架拆除顺序:每跨从跨中向两边拆除。
(7) 模板支架预压;支撑体系搭设结束以后,进行支架预压,支撑体系预压采用在支撑顶面堆码编织袋装砂的方式,砂袋的重量须达到桥梁板重量的80%,用吊车吊装、人工堆码,待支撑体系沉降稳定以后,测出支架及地基变形量参数再重新进行调整加固支撑。
4.4.2.3 模板工程
(1) 模板采用定型钢模板,纵向铺放,要求纵、横缝对齐,缝宽不得大于1mm;模板底用10cm×10cm 方木,纵向铺放,间距300mm;模板侧面背井字形方木,竖向用10cm×10cm 方木,间距300mm,翼板底用10cm×10cm 方木,间距300mm,横向铺放。
(2) 模板施工要求
模板要求光洁、平整、色泽一致、拼缝整齐,缝宽不得大于1mm;
底模起拱5mm。
底板钢筋安装前,要均匀涂脱模剂。
混凝土浇筑前,模板要进行认真清洗,一般采用高压水冲洗。
端模24h 即可拆模,底模混凝土达100%强度方可拆模,底模拆除顺序是从跨中向两边。
4.4.2.4 钢筋工程(钢筋弯曲机,钢筋调直机,钢筋弯曲机,交流电焊机,焊工,钢筋工)
(1) 首先根据桥梁板的钢筋设计图纸在现场加工钢筋,并按照各种型号钢筋进行编号,堆放整齐。然后按照设计要求进行现场绑扎,钢筋绑扎、搭接焊缝、主筋间距等严格按照《混凝土结构工程施工与验收规范》(GB50204-92)标准执行。
(2) 钢筋在绑扎过程中,做好预埋件的埋设。
4.4.2.5 混凝土浇筑施工(振捣器,混凝土工)
混凝土分跨浇筑:
(1) 浇筑混凝土之前,须有专职的技术干部检查模板几何尺寸、钢筋骨架及钢筋保护层厚度等符合设计要求并经监理工程师检查认可后方可浇筑混凝土,并安排技术人员和试验人员值班,认真做好混凝土浇筑记录。
(2) 混凝土浇筑横向对称进行。振捣时设专人负责,振捣时间一般控制在20~30s,视表面混凝土不再显著下沉,不再泛出气泡及表面泛出灰浆为准。振捣工人不能中途换人。
4.5 预应力空心板梁的施工(拌和站一套,25t汽车式起重机1辆,装载机1辆,振捣器8套 预应力张拉设备两套,木工压刨机1台,钢筋弯曲机1台,钢筋切割机
750搅拌机2台,模板)
4.5.1 施工工艺流程
见图4-2预应力空心板梁的施工工艺流程。
4.5.2 施工方案
4.5.2.1 支架架设方案
本桥全部采用贝雷片和WDJ碗扣型多功能钢管架组成上部结构混凝土的施工支架。主线桥上跨204国道的17号—18号墩采用贝雷绗架立于承台上作为支撑横粱,上铺设40b槽钢作为纵梁,形成上部梁的承力构件。
主线桥其他部分及匝道桥部分的现浇支架均采用WDJ碗扣型多功能钢管架满布搭设。
4.5.2.2满布式支架的地基处理方案
立交桥区域内地下水位高,表层覆盖土质较差,承载力低,且受雨水影响大,综合考虑以上因素,支架的地基处理方案应着重注意以下几个要点:
(1) 承台基坑回填
承台施工完毕后要及时回填基坑,采用山皮土分层夯实,直至原地面,压实度要求在85%以上。回填时应保证坑内干燥,不得带水回填。
(2) 将支架范围内的地表整平、压实,其上填两层山皮土共50cm,压实度要求85%以上,两侧设排水沟,山皮土顶面做成2%的双向横坡。
支架地基处理
支架基础施工
支架拼装
底模铺设,侧模安装
模底钢筋,腹板钢筋绑扎
桥梁各箱室内侧模安装
板梁第一级混凝土浇筑(底模、腹板、混凝土浇筑)
混凝土养生
拆内模
顶模安装
第二级浇筑混凝土(顶板混凝土)
混凝土养生
静载预压及沉降观测
支架预压及沉降、变形观测
卸载及模底标高的调整
现场检测
第一次混凝土施工前后底模标高变化观测
模顶标高检查
第二级混凝土施工前后模底标高变化观测
混凝土试块制作、养生
试块试验
混凝土试块制作、养生
试块试验
模板及支架拆除
图4-1 预应力空心板梁施工工艺流程
4.5.2.3 模扳架设方案
梁两侧及翼缘部分采用定型钢制框架,板面用防水胶合板,梁的底模全部采用15mm厚防水胶合板,支承体为横桥向的方木,方木截面为7cm×10cm。方木下为纵向槽钢,支承于支架立柱顶。纵向槽钢为两根8型槽钢对焊成方口形断
面。
空心板梁内模采用组合钢木模板,内侧模板组拼成3m长的大模扳,便于快速安装。顶模采用组合钢模拼装,亦组合成大模板。内模支承均用方木,间距按模板节间距确定。
4.5.2.4 支架预压方案
采用砂袋预压。空心板梁箱体范围内荷载集度为15.3kN/m2,换算成砂袋高度约为1m;隔梁部分荷载集度为30kN/m2,换算成砂裳高度为2m;冀缘板荷载集度为5.6kN/m2,换算成砂袋高度为0.38m。预压开始后逐日进行沉降观测,沉降稳定的标准为沉降量<1mm/d。
4.5.2.5 混凝土浇筑程序
分两次浇筑混凝土,第一次浇筑箱梁底板和腹板,第二次浇筑顶板及翼缘板。尽管预压已解决了地基和支架的非弹性变形,但为确保跨中正弯矩区不出现裂缝,浇混凝土时仍应先浇跨中段落,然后再由墩顶向两边推进合拢。
4.5.2.6 预应力混凝土施工
在绑扎钢筋的同时安装波纹管,浇筑混凝土后将预应力钢绞线穿入预留管道,待混凝土达到85%设计强度之后进行张拉。
4.6 附属工程
4.6.1 桥面防水层施工:
桥面防水须在桥梁板施工结束以后进行。
(1) 首先将桥梁板上表面的混凝土进行打毛、平整,并把凿出的混凝土碎块打扫干净,在喷刷防水材料之前,须在混凝土表面洒水湿润,但不能有积水。
(2) 将水泥基渗透型结晶防水材料与水按照设计要求的配合比混合并充分搅拌均匀,用专用喷枪或半硬的尼龙刷在混凝土表面均匀地喷刷。
(3) 喷刷防水材料以后,须及时洒水养护,每天3 次,并且养护时间不少于72h。
4.6.2 桥梁两侧防护拦和预埋件施工
(1) 严格按照设计要求和有关的验收规范来验收桥梁的预制件,对不符合要求的预埋件禁止使用。
(2) 对桥梁板上的预埋件进行除锈,如发现预埋件位置有误,可进行局部处理或及时与设计人员协商后再进行处理。
(3) 桥梁上所有的预埋件安装、焊接必须严格按照有关施工规范施工。
4.6.3 挡土墙施工(水准仪等,混凝土搅拌机等)
(1) 施工工艺流程
测量放线→基槽开挖→基底夯实→C15混凝土垫层施工→安装侧模→浇筑挡土墙毛石混凝土→回填。
(2) 施工技术措施
① 测量放样后人工配合机械开挖挡土墙基坑,但在基坑开挖至基坑底标高以上10cm 时,必须采用人工开挖,防止机械扰动地基土。
② 挡土墙基础施工前,认真核对地基承载力达到300kPa,否则应对地基进行软基处理。
③ 基坑检验合格后,施工混凝土垫层。
④ 模板采用组合钢模板,模板支撑须牢固可靠。
⑤ 采用商品混凝土分层浇筑挡土墙混凝土,施工中须注意振捣,振捣采用插入式振捣动棒。
⑥ 混凝土终凝后连续洒水养护不少于7d。
⑦ 挡土墙路基填土须按设计及规范要求进行施工。
5、劳动力及机械设备计划
本工程各专业现场施工人数和施工机械见下表。
专业施工人员安排
序号
职能
人数
序号
职能
人数
1
测量员
3
9
质检员
2
2
钢筋工
5
10
机工
3
电工
2
11
模板工
4
起重工
2
12
机修工
5
普工
30
13
混凝土工
6
张拉员
4
14
技术员
7
修坡工
15
安全员
8
实验员
合计
主要施工机械安排
序号
名 称
规 格 型 号
数 量
备 注
1
经纬仪
J2
1台
测量定位
2
水准仪
DS3
1台
测量定位
3
全站仪
TCA1800
1台
测量定位
4
泥浆泵
3PNL、250L
1台
围堰施工
5
交流电焊机
22kw
2台
围堰施工
6
卷扬机
JW
2台
围堰施工
7
千斤顶
5T
4
围堰施工
8
氧气切割器
1套
围堰施工
9
反铲挖掘机
EX230
1台
挖土方凿岩
10
自卸汽车
东风EQ3141
3台
运土方岩石
11
挖掘机
PC120
1台
挖土方凿岩
12
推土机
D-85
1台
运土方岩石
13
插入式振动器
Z70
6台
混凝土振捣
14
混凝土泵车
60m3/小时
2台
商品混凝土施工
15
混凝土运输车
12m3
9台
商品混凝土施工
16
平板式振动器
ZB11
2台
混凝土振捣
17
钢筋切断机
GJ40 Æ6~40
1台
钢筋制作
18
钢筋弯曲机
WJ40-1 Æ6~40
1台
钢筋制作
19
钢筋调直机
TQ4-14 Æ4~14
1台
钢筋制作
20
套丝机
1台
钢筋制作
21
木工机械
1套
木模加工
22
手提木工机具
2台
木模加工
23
拌和站
1套
24
汽车式起重机
25t
1辆
25
预应力张拉设备
2套
26
搅拌机
27
木工压炮机
5. 8 主要机械设备及人员配备
主要机械设备配备情况见表11。
表11 主要机械设备表
人员配备情况见表12。
表12 人员配备情况表
序号
职能
人数
序号
职能
人数
1
模板工
30
8
质检员
2
2
钢筋工
30
9
技术员
5
3
电工
3
10
安全员
2
4
机修工
2
11
测量员
3
5
起重工
4
12
试验员
3
6
混凝土工
30
13
张拉员
4
7
普工
80
合计
198
下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!
员工年终工作总结【范文一】
201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。可以说,201x年是公司推进行业改革、拓展市场、持续发展的关键年。现就本年度重要工作情况总结如下:
一、虚心学习,努力工作
(一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。另一方面,问书本、问同事,不断丰富知识掌握技巧。在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点。
(二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达几千件之多!
(三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用
二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。
(一)201x年上半年,公司已制定了完善的规程及考勤制度。201x年下半年,行政部组织召开了年的工作安排布置会议年底实行工作目标完成情况考评,将考评结果列入各部门管理人员的年终绩效。在工作目标落实过程中宿舍管理完善工作制度,有力地促进了管理水平的整体提升。
(二)对清洁工每周不定期检查评分,对好的奖励,差的处罚。
(三)做好固定资产管理工作要求负责宿舍固定资产管理,
对固定资产的监督、管理、维修和使用维护。
(四)加强组织领导,切实落实消防工作责任制,为全面贯彻落实“预防为主、防消结合”的方针,公司消防安全工作在上级领导下,建立了消防安全检查制度,从而推动消防安全各项工作有效的开展。
三、主要经验和收获
在安防工作这两年来,完成了一些工作,取得了一定成绩,总结起来有以下几个方面的经验和收获:
(一)只有摆正自己的位置,下功夫熟悉基本业务,才能更好适应工作岗位。
(二)只有主动融入集体,处理好各方面的关系,才能在新的环境中保持好的工作状态。
(三)只有坚持原则落实制度,认真统计盘点,才能履行好用品的申购与领用。
(四)只有树立服务意识,加强沟通协调,才能把分内的工作做好。
(五)要加强与员工的交流,要与员工做好沟通,解决员工工作上的情绪问题,要与员工进行思想交流。
四、加强检查,及时整改,在工作中正确认识自己。
(一)开展常规检查。把安全教育工作作为重点检查内容之一。冬季公司对电线和宿舍区进行防火安全检查。
(二)经过这样紧张有序的一年,我感觉自己工作技能上了一个新台阶,做每一项工作都有了明确的计划和步骤,行动有了方向,工作有了目标,心中真正有了底!基本做到了忙而不乱,紧而不散,条理清楚,事事分明,从根本上摆脱了刚参加工作时只顾埋头苦干,不知总结经验的现象。就这样,我从无限繁忙中走进这一年,又从无限轻松中走出这一年,还有,在工作的同时,我还明白了为人处事的道理,也明白了,一个良好的心态、一份对工作的热诚及其相形之下的责任心是如何重要
(三)总结下来:在这一年的工作中接触到了许多新事物、产生了许多新问题,也学习到了许多新知识、新经验,使自己在思想认识和工作能力上有了新的提高和进一步的完善。在日常的工作中,我时刻要求自己从实际出发,坚持高标准、严要求,力求做到业务素质和道德素质双提高。
五、要定期召开工作会议,兼听下面员工的意见,敢于荐举贤才,总结工作成绩与问题,及时采取对策!
六、存在的不足
总的来看,还存在不足的地方,还存在一些亟待我们解决的问题,主要表现在以下几个方面:
1、对新的东西学习不够,工作上往往凭经验办事,凭以往的工作套路处理问题,表现出工作上的大胆创新不够。
2、本部有个别员工,骄傲情绪较高,工作上我行我素,自已为是,公司的制度公开不遵守,在同事之间挑拨是非,嘲讽,冷语,这些情况不利于同事之间的团结,要从思想上加以教育或处罚,为企业创造良好的工作环境和形象。
3、宿舍偷盗事件的发生,虽然我们做了不少工作,门窗加固,与其公司及员工宣传提高自我防范意识,但这还不能解决根本问题,后来引起上级领导的重视,现在工业园已安装了高清视频监控系统,这样就能更好的预防被盗事件的发生。
七、下步的打算
针对201x年工作中存在的不足,为了做好新一年的工作,突出做好以下几个方面:
(一)积极搞好与员工的协调,进一步理顺关系;
(二)加强管理知识的学习提高,创新工作方法,提高工作效益;
(三)加强基础工作建设,强化管理的创新实践,促进管理水平的提升。
在今后的工作中要不断创新,及时与员工进行沟通,向广大员工宣传公司管理的相关规定,提高员工们的安全意识,同时在安全管理方面要严格要求自己,为广大公司员工做好模范带头作用。在明年的工作中,我会继续努力,多向领导汇报自己在工作中的思想和感受,及时纠正和弥补自身的不足和缺陷。我们的工作要团结才有力量,要合作才会成功,才能把我们的工作推向前进!我相信:在上级的正确领导下,cssm大安防的明天更美好!
员工年终工作总结【范文二】
一个人静静的站在窗边,看着路上一辆辆行驶的车辆,不由的想起了以前。转瞬间来到红牛已经一年多了,有过开心与欢乐,悲伤与泪水,还有坎坷。
XX,崭新的一年,而现在已经过去了半年,在这半年里我又学到了很多的知识。在这半年的工作中我学到了许多平时学不到的岗位知识,尤其这几次停机时跟着设备维修人员一起检修设备时又让我对设备的工作原理有了更深了解,从而使我提高了岗位操作技能,更重要的是,在处理故障的同时,我能够熟练的将学到的新知识与操作技能相结合,减少了处理故障的时间,提高了处理故障的能力。同时也还存在着许多的不足与缺点。
学到了什么:1现在对所在岗位的设备工作原理有了更进一步的了解,从而提高了处理故障的能力与技巧,减少了处理故障的时间。2对整条生产线也有了的了解,在其他岗位出现故障时自己也能过去帮上忙。3现在和相邻岗位的伙伴配合的更加默契了,在彼此的岗位出现故障时只要对方一个手势就会明白自己该做些什么。4在开班后会时通过主管描述生产线场的情况和岗位点评时悟出了什么情况重要。什么情况紧急,在同时出现多个突发事件时怎样能有条不紊的处理好每件事。5在观看“XX年度《感动中国》人物”颁奖典之后我感受到我们每个人都很平凡,但在平凡的人生中,也可以做出不平凡的事情,我们每个人都可以通过自己的努力实践,也可以从他们的身上吸取力量,不断前进。
存在的不足与缺点:1在岗位出现较大的故障时有些手足无措心里还有些急躁,如果长时间没处理好的话心里还来气。2缺乏较好的工作方法,同样的一件事看别人做起来时觉得挺轻松,当轮到自己做的时候不但没做太好而且还累的满头大汗。3口语表达能力较差,在岗位之间的沟通或者是和伙伴们聊天的时候自己心里想的意思总是不能用理想的语句表达出来。
下半年的目标:在今后的日子里,争取把自己不足的地方弥补回来,多加学习以提高自己的综合能力,上班时调整好自己的心态,多加认真,争取以零失误来回报公司对我的培养。
最后,中心的祝愿公司的明天会更加的灿烂辉煌。
员工年终工作总结【范文三】
时光荏苒,XX年年很快就要过去了,回首过去的一年,内心不禁感慨万千……时间如梭,转眼间又将跨过一个年度之坎,回首望,虽没有轰轰烈烈的战果,但也算经历了一段不平凡的考验和磨砺。非常感谢公司给我这个成长的平台,令我在工作中不断的学习,不断的进步,慢慢的提升自身的素质与才能,回首过往,公司陪伴我走过人生很重要的一个阶段,使我懂得了很多,领导对我的支持与关爱,令我明白到人间的温情,在此我向公司的领导以及全体同事表示最衷心的感谢,有你们的协助才能使我在工作中更加的得心应手,也因为有你们的帮助,才能令到公司的发展更上一个台阶,在工作上,围绕公司的中心工作,对照相关标准,严以律己,较好的完成各项工作任务。
在作风上,能遵章守纪、团结同事、务真求实、乐观上进,始终保持严谨认真的工作态度和一丝不苟的工作作风,勤勤恳恳,任劳任怨。在生活中发扬艰苦朴素、勤俭耐劳、乐于助人的优良传统,始终做到老老实实做人,勤勤恳恳做事,勤劳简朴的生活,严格要求自己,在任何时候都要起到模范带头作用。
今后努力的方向:随着公司各项制度的实行,可以预料我们的工作将更加繁重,要求也更高,需掌握的知识也更高更广。为此,我将更加勤奋的工作,刻苦的学习,努力提高文化素质和各种工作技能,为公司做出应有的贡献。即将过去的这一年,在公司领导及各部门经理的正确领导与协助下,我们的工作着重于公司的经营方针、宗旨和效益目标上,紧紧围绕重点展开工作,
在紧张的工作之余,加强团队建设,打造一个业务全面,工作热情高涨的团队。作为一个管理者,对下属充分做到“察人之长、用人之长、聚人之长、展人之长”,充分发挥他们的主观能动性及工作积极性。提高团队的整体素质,树立起开拓创新、务实高效的部门新形象。我充分认识到自己既是一个管理者,更是一个执行者。要想带好一个团队,除了熟悉业务外,还需要负责具体的工作及业务,首先要以身作则,这样才能保证在人员偏紧的情况下,大家都能够主动承担工作。
对此我向领导做如下工作报告:
一、严于律已,自觉加强党性锻炼,党性修养和政治思想觉悟进一步提高
一年来,我始终坚持运用马克思列宁主义的立场、观点和方法论,运用辩证唯物主义与历史唯物主义去分析和观察事物,明辨是非,坚持真理,坚持正确的世界观、人生观、价值观,用正确的世界观、人生观、价值观指导自己的学习、工作和生活实践,在思想上积极构筑抵御资产阶级民主和自由化、拜金主义、自由主义等一切腐朽思想侵蚀的坚固防线。热爱祖国,热爱中国共产党,热爱社会主义,拥护领导的管理思想,坚信社会主义最终必然战胜资本主义,对社会主义充满必胜的信心。认真贯彻执行党的路线、方针、政策,为加快社会主义建设事业认真做好本职工作。工作积极主动,勤奋努力,不畏艰难,尽职尽责,在平凡的工作岗位上作出力所能及的贡献。
二、强化理论和业务学习,不断提高自身综合素质
我重视加强理论和业务知识学习,在工作中,坚持一边工作一边学习,不断提高自身综合素质水平。
(1)是认真学习“三个代表”重要思想,深刻领会“三个代表”重要思想的科学内涵,增强自己实践“三个代表”重要思想的自觉性和坚定性;认真学习党的十六大报告及十六届三中、四中全会精神,自觉坚持以党的十六大为指导,为进一步加快完善社会主义市场经济体制,全面建设小康社会作出自己的努力。
(2)是认真学习工作业务知识,重点学习公文写作及公文处理和计算机知识。在学习方法上做到在重点中找重点,抓住重点,并结合自己在公文写作及公文处理、计算机知识方面存在哪些不足之处,有针对性地进行学习,不断提高自己的办公室业务工作能力。
(3)是认真学习法律知识,结合自己工作实际特点,利用闲余时间,选择性地开展学习,学习了《中华人民共和国森林法》、《森林防火条例》、《中华人民共和国土地管理法》、《广西壮族自治区土地山林水利权属纠纷调解处理条例》、通过学习,进一步增强法制意识和法制观念。
三、努力工作,按时完成工作任务
一年来,我始终坚持严格要求自己,勤奋努力,时刻牢记公司制度,全心全意为公司创造利益的宗旨,努力实践公悸非逦计划性、前瞻性、领导性强;开拓进取,经常提出合理化建议并获采纳,完成较重的本职工作任务和领导交办的其它工作;讲究工作方法,效率较高;能按时或提前完成领导交办的工作
展开阅读全文
