收藏 分销(赏)

展览馆工程室内装饰施工组织设计.pdf

上传人:精**** 文档编号:3235526 上传时间:2024-06-26 格式:PDF 页数:68 大小:3.55MB
下载 相关 举报
展览馆工程室内装饰施工组织设计.pdf_第1页
第1页 / 共68页
展览馆工程室内装饰施工组织设计.pdf_第2页
第2页 / 共68页
展览馆工程室内装饰施工组织设计.pdf_第3页
第3页 / 共68页
展览馆工程室内装饰施工组织设计.pdf_第4页
第4页 / 共68页
展览馆工程室内装饰施工组织设计.pdf_第5页
第5页 / 共68页
点击查看更多>>
资源描述

1、 目 录 1、编制说明-2 2、工程概况-3 3、质量目标-4 4、施工组织及施工管理-5-12 5、施工实施计划-12-13 6、主要施工方法及工艺-13-22 7、对施工工艺的检验及质量控制-22-31 8、施工进度计划-31 9、施工保证措施-32-46 10、安全生产管理-46-48 11、文明施工措施及安全施工用电-48-57 12、防火制度及防火措施-57-62 13、环境保护措施-62-64 14、工程节支措施-65-66 15、施工人员进场计划-66 16、施工部署-67-68 17、管理人员名单-69 附:管理人员证书-公司资质资料-项目部岗位职责-1.编制说明 1.1 编制

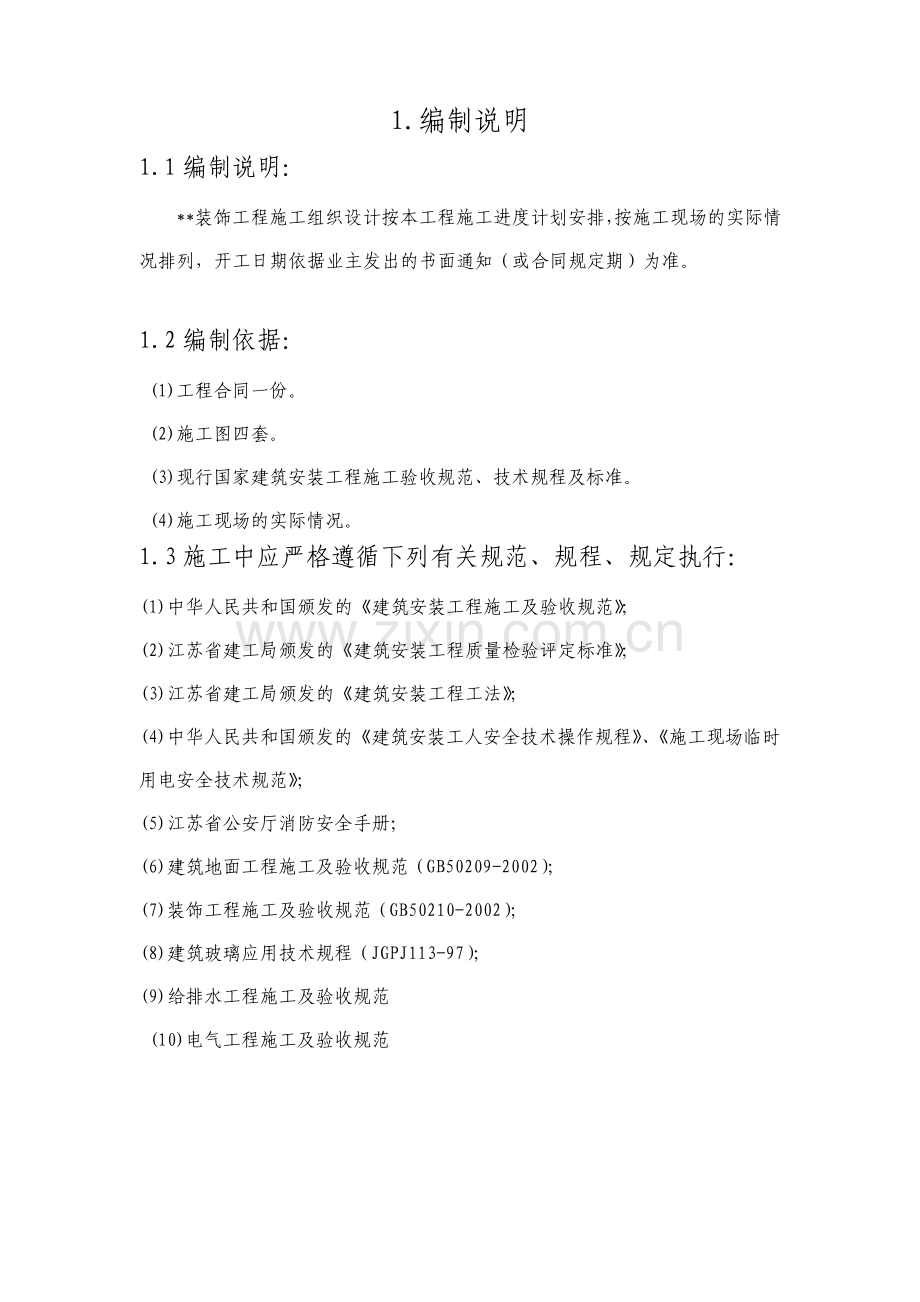

2、说明:*装饰工程施工组织设计按本工程施工进度计划安排,按施工现场的实际情况排列,开工日期依据业主发出的书面通知(或合同规定期)为准。1.2 编制依据:(1)工程合同一份。(2)施工图四套。(3)现行国家建筑安装工程施工验收规范、技术规程及标准。(4)施工现场的实际情况。1.3 施工中应严格遵循下列有关规范、规程、规定执行:(1)中华人民共和国颁发的建筑安装工程施工及验收规范;(2)江苏省建工局颁发的建筑安装工程质量检验评定标准;(3)江苏省建工局颁发的建筑安装工程工法;(4)中华人民共和国颁发的建筑安装工人安全技术操作规程、施工现场临时用电安全技术规范;(5)江苏省公安厅消防安全手册;(6)建

3、筑地面工程施工及验收规范(GB50209-2002);(7)装饰工程施工及验收规范(GB50210-2002);(8)建筑玻璃应用技术规程(JGPJ113-97);(9)给排水工程施工及验收规范 (10)电气工程施工及验收规范 2.工程概况 建设单位:工程名称:*装饰工程 工程性质用途:展览馆 计划开竣工日期:2005.9.202006.6.30 监理单位:*公司江苏分公司 设计单位:*有限公司 施工单位:*有限公司 建筑面积:21018 工程造价:暂定 3000 万 结构形式:多层复合框架结构 地理位置:苏州市东北街 204 号 工程简介:*工程位于苏州市东北街 204 号,建筑面积 210

4、18,东临太平天国忠王府、拙政园,西靠齐门路。本工程是市政府重点工程之一,由美国贝氏建筑事物所设计,我公司负责整个工程的室内装饰。本工程为复合框架结构,墙体为混凝土结构,分地下一层(高低跨)、底层及二层,设计要求有一定的模数,施工为“零”误差,顶面有模数分割、伸缩缝;顶面与墙面留有伸缩缝,墙面饰面板有模数,而且分割中间有凹槽,地面石材铺贴为菱形,铺贴留有 6mm 缝,地板为非常规尺寸,而且是拼花铺法,难度与材料的损耗非常大。3.管理体系目标 本工程经施工完成后,竣工交付业主使用时,质量达到下列目标:(1)合同范围内所有工程的使用功能,均符合设计(或变更)的图纸要求,合同范围内全部工程的所有使用

5、功能,符合设计(或更改)的图纸要求。(2)单位工程质量目标:达到省优、争创国优 (3)分项、分部单位工程质量达到评定标准,合格率为 100%。单位装饰工程分部、分项工程划分及质量目标 序号 分部工程 质量 目标 子分 部 质量 目标 分项工程 参评项数 预控目标 备注 合格 1 门 合格 木门 合格 普通木门窗制安 3 3 2 玻璃隔断安装 3 3 3 装饰分部 合格 吊顶 合格 吊顶龙骨安装 3 3 4 板面安装 3 3 5 隔墙 合格 护墙骨架 4 4 6 板面安装 4 4 7 饰面板砖 合格 饰面板(砖)安装 1 1 8 饰面板(砖)粘贴 2 2 9 涂料 合格 水性涂料涂饰 3 3 1

6、0 溶剂性涂料涂饰 2 2 11 细部 合格 固定家具制作安装 1 1 12 窗帘盒制作安装 3 3 13 踢脚线制作安装 3 3 14 楼梯扶手制作安装 1 1 15 楼地面分部 合格 板块地面 合格 板块地面基层 3 16 地面砖基层 3 1 17 石材板面层 3 以贵方提供的图纸及施工规范为依据,我公司组织专门技人员综合装饰要求、内容、规模、功能进行反复分析,在施工中将遵照设计师的思路,遵守设计图纸各部位的设计要求,并与水电、暖通、通讯设备等单位进行施工配套,从而达到高标准、高质量的装饰效果 4.施工组织及施工管理 4.1 施工准备工作 接到中标通知书及施工图纸,我方即由总经理主持认真、

7、仔细地研究图纸的技术要求,施工现场的实际情况,着手进行大量的准备工作。4.1.1 管理人员技术人员的配备 本装饰工程,我公司专门成立*装饰工程项目经理部,委派有丰富现场领导和管理经验的项目经理赵健钟、陈琦担任本工程项目经理,并配备质量管理员、安全管理员、材料管理员、设备管理员等一套强有力的项目管理班子,作为本工程项目管理组织职能机构,全面负责本项目从开工到完工全过程的施工管理、生产指挥调度、质量技术和安全管理。项目经理是我公司驻本装饰工程施工项目上的全权代表,对作业层负有管理职能,以确保本工程的质量与工期达到顾客(建设单位)的要求。4.1.2施工机械配置 技术与机械设备适用性先进性 工程质量的

8、好坏、进度的保证很大程度上与施工机械的先进性有关。对于本工程的施工,我公司将针对实际情况和各工种、工序的需要,合理地配备先进的机械设备及挑选专业水平较高的技术操作人员,最大限度地体现技术的先进性和机械设备的适用性,充分满中施工工艺的需要,从而来保证工程质量和装饰效果。我公司在本装饰工程的施工中,配备机械设备时,将遵循以下原则:(1)贯彻机械化、半机械化和改良机具相结合的方针,重点配备中、小型机械和手持动力机具。(2)充分发挥现场所有机械设备的能力,根据具体变化的需求,合理调整装备结构。(3)优先配备本工程施工中所必须的、保证质量与进度的、代替劳动强度大的、作业条件差的和配套的机械设备。(4)按

9、本工程体系、专业施工和工程实物量等多层次结构进行配备,并注意不同的要求,配备不同类型、不同标准的机械设备,以保证质量为原则,努力降低施工成本。另外,在配备机械设备时,我公司还综合考虑了以下因素:(1)技术先进性。机械设备技术性能优越、生产率高。(2)使用可靠性。机械设备在使用过程中能稳定地保持其应有的技术性能,安全可靠的运行。(3)便于维修性。机械设备要便于检查、维护和修理。(4)运行安全性。机械设备在使用过程中具有对施工安全的保障性能。(5)经济实惠性。机械设备在满足技术要求和生产要求的基础上,达到最低费用。(6)适应性。机械设备能适应不同工作条件,并具有一定多用的性能。(7)其它方面:成套

10、性、节能性、环保性、灵活性等。附:机械配置一览表 4.1.3 施工现场平面布置图(1)材料(包括成品和半成品)临时仓库和材料加工机具原则上设在各操作场所,材料进场按施工进度分批进场。(2)在各层操作面主要位置配备消防灭火设备(至少10 台)。(3)在每一操作单元设一符合用电标准的标准总电箱,延伸到各操作面再另设若干标准分电箱。(4)其它(如值班人员岗位等等)将根据现场具体情况分区设置。附:现场平面布置图 4.1.4 其他准备工作(1)项目经理及施工员、材料员、质量员等必须会同设计人员对图纸和工程说明作全面、详细地了解,对全工程概况做到心中有数。(2)工程量的计算,即根据施工图纸,结合预算项目,

11、统计出各项施工项目单位数量表。(3)制定材料计划表,将工程所需的材料名称、规格和预计数量逐一列表归类后一份提交材料部,并配合材料选择材料供应商及材料品牌。(4)制定施工进度计划表,施工进度计划表用于控制施工进度和调度工人及材料,进度表的编排是按照工程期限将各施工项目的工作量,完成项目所需的时间,科学性地编排在时间表内。(5)开工前企业工地实地勘察,了解施工现场环境、交通运输及施工人员食宿等情况,核对施工空间与设计图纸有无误差。(6)材料进工地应做好以下工作:根据材料计划表并结合工程进度计划表内确定材料的品种、数量及进工地时间。材料堆放位应事先安排,切勿任意堆放以致影响工期和材料管理的严密 性。

12、堆放时应注意以下几点:a不得影响施工的进行而反复搬迁,避免损材费工。b分类堆放,便于使用。c易燃、易爆物品,分开地点堆放,以保安全。d易碎、易潮、易污的材料,应注意堆放方法和采取保护措施,以免造 成损耗。e即用的材料进工地时应直接放置之不理在工作面,以便节省搬迁的工 序。工地设临时仓库及仓库管理员,切实做好进场材料的签收工作,并按材料品种、数量进行登记,以备查验。(7)接通工地临时水电:临时用水的设置应尽量利用原固定管道,水管铺设时尽量按原设计的路线铺设做到既解决用水又减少铺设时间。临时用电的布置一般是以架空线路或电缆拖线板的形式。架空线路的用电装设自动开关或闸刀开关并符合架设临时线路的要求。

13、采用电缆拖线板供电时,电缆用保护层“YHZ”橡胶套电缆,禁止用花线塑料铜芯线作引线,以防漏电造成事故,电缆用电端是一块接线板,板上须有漏电保护开关、闸刀、插座等。(8)施工部署及技术交底,施工管理人员掌握全部施工资料后,按施工内容进行人员部署,划分各工序的职责范围,明确各工种的责任,并落实到各工种的负责人。同时,召集各工种、工序施工骨干进行技术交底、交待注意事项,对图纸上出现的技术要求高或需特殊处理的部位应作明确指示。遇到施工人员不熟悉或未做过的新工艺、新方法,应提前交待该工艺的技术规范资料作为实施依据并共同研究施工方案,保证工程顺利进行。4.2 施工现场的管理工作:(1)在工程开工时,召集所

14、有工地人员,简明交代有关事项,例如:工期要求、质量、安全、工地纪律、现场文明卫生、施工管理人员的分工等。让所有工地人员对整个工程有一定认识。(2)工地放样,按照平面图纸尺寸依次弹线放样,并认真核对实地放样与平面图纸尺寸是否有关,若出现实地尺寸与图纸不符时应及时与设计人员进行处理,并请甲方到场征求意见,在得到共同认可后方能进行施工。(3)施工调度包含人员(工种)、材料、机具的调度,根据施工进行及实际 情况合理地、科学地进行调度,避免出现施工混乱,施工间断以减少浪费和损失,具体内容:人员(工种)调度 加强计划管理,针对各种施工特点和相关的联系,须使施工的进展具有均衡性和节奏性,消除停工、离工现象。

15、例如:当电工布线管时,木工不便施工天花及隔墙,但可以安排木制作门面或家具施工,以免相互争场地出现离工现象,当某些工程项目上下工序不能同时交叉进行时,可适当集中力量于上道工序,完成一段就移交一段,当一些工程受场地制约,无法集中太多人员施工时,则可在保证重点工程的同时,安排一部分人员去做辅助工程的附属工程,当各工序同时展开时,管理者须安排一些后备工程。总之,通过人员的合理调度,达到保证各工种专业人员不间断,按次序从一个项目转移到另一个项目进行施工。材料调度 施工期间,管理者须对各工种材料库存量登记清楚,并预计出未来数天内对材料的需求量,及时给予调供,禁止出现停工待料现象。同时要注意保持工地整洁,切

16、勿使材料乱置于现场。为避免工地空间变小影响施工,需控制材料进场时间。对进场材料,设置工地材料库房进行保管,施工材料的发放以当天用料当天发放为基本原则。管理者在施工中需防止施工人员随意浪费材料,主要抓好二个方面工作:一是抓好下料设计,二是抓好剩余材料的利用。此外,要防止偷盗及顺手牵羊的现象。机具管理 实行施工机具领用登记制度,以“谁领用、谁保管、谁负责”为原则,防止出现不正常的损坏和遗失。调度好各工序机具的使用,可避免一些工序机具闲置,提高施工机具的使用率,同时还须加强对施工机具的保养,使用前应仔细检查机具,使用过程中若发生故障应及时排除。工程完毕,应安排专人对机具进行清理、保养之后方可收回仓库

17、。(4)施工日记 施工日记是反映整个工程施工详细过程的备忘录,施工日记须坚持当日写记,内容包括:当天日期、天气、施工内容、施工人数、材料使用、工作进度、施工现场状况及有关工程的事项。(5)施工检查 施工管理中一个重要环节即是施工检查,分以下三个方面:工艺质量检查 检查各阶段中各工序在施工中是否符合装饰工程质量验收规范要求,及时发现问题进行纠正,以免发生不可挽回的损失。安全检查 a严防施工场地发生火灾,在易燃场地烧焊时,应清理净周围的易燃物品,配制灭火器械,必要时指定专人监护。b施工现场禁止吸烟。如不易做到,应划出吸烟范围,并要求施工人员养成吸烟后随手掐灭熄烟头方可离去的习惯。但是在进行木作及油

18、漆工程时,绝对禁止在工地现场吸烟。禁止在工地用电炉、电热锅等烧煮食物。C严禁非电气人员安装及维修电路,防止发生触电伤亡事故。d防止闲杂人员破坏,每日施工完毕,须将门窗锁好,注意工地钥匙的传递,巡视工地,检查防范措施。施工进度检查 除重点检查关键工序的施工进度外,还要经常了解其它工序的进度,发现问题及时解决,避免出现非关键工序的阻滞,影响整个工程工期的现象。根据进度检查结果,按实际施工进度状况不断地修正原网络进度表,以方便控制工作进度。对阻碍施工进度的工序,除修正网络表外,还须做出该工序的施工流程图,以便合理调动人力、物力进行施工。(6)与甲方(业方)联系、交流 施工过程中管理人员须经常和甲方联

19、系,约同甲方检查工作,介绍施工情况,并及时将甲方的意见反馈,互相沟通,增强甲方对施工的信心。主要联系工作的内容:工程开工时,请甲方在开工报告表上签章,以便作为工期计算的基础。陪同甲方看工地,并介绍施工情况。按时参加甲方召开的工程会议。重视甲方提出更改设计的意见,对不能实施的意见须作详细解释,更改 须得到甲方签章认可。邀请甲方参加对隐蔽工程的验收。协助甲方办理消防报验手续。呈报工程进度月报表,请甲方在报表上签章作为工作量签证,督促甲方按时拨款。4.3 完工的善后工作 工程施工结束后,大部分施工人员撤离现场,管理人员应选择少数技术好、责任心强、能胜任的多面手,带领他们留守施工工地,进行善后工作,主

20、要做好以下几个方面工作:(1)工程收尾工作 认真检查各施工项目的质量,有缺陷的地方限期改善、修整对隐蔽的部位,尤其需要仔细检查。(2)现场清洁工作 清理工地,对涂饰面与非涂饰面之间分界处的涂料污点应彻底清除干净,所有玻璃及镜面应擦拭干净。(3)内部初验 在上述两项工作完成后,须作内部初验收,试通水、试通电,所有灯具需全部试开检查。检查发现的问题及时修整,力求在甲方验收时能一次能过。(4)填写完工报表,呈请甲方检查验收、签证。(5)现场机具、余料撤场,收缴机具、清点数量、检查是否有损坏,如有损坏,按不同情况提出处理意见。剩余材料应整理捆绑,对易损易污材料加以保护,合理装车,避免造成不应有的经济损

21、失。(5)计算实际工程量,进行成本核算,作为今后估价的参考资料。机 械 配 置 一 览 表 机械 名称 型 号 数 量 单机功率(KW)功率合计(KW)设备状态 开料机 5600NB 3 0.9 2.7 良好 压刨机 JW-1000 1 0.75 075 良好 空压泵 300-100 6 1.2 7.2 良好 电 锤 GBH25 6 1.2 7.2 良好 手电钻 6C 20 0.25 5.0 良好 切割机 SW-1000 5 1.2 6.0 良好 电焊机 SD-2000 5 2.0 10.0 良好 喷 枪 AS-1040 4 0.25 1.0 良好 修边机 MX-3040 3 0.8 2.4

22、良好 螺钉钻 TA-3060 10 0.25 2.5 良好 射钉枪 TA-3090 10 0.3 3.0 良好 手提 切割机 GMS-34 5 0.25 1.25 良好 5.施工实施计划 5.1 施工实施计划 工作项目主要以吊顶、轻钢(木)龙骨隔墙、墙地面砖及乳胶漆、油漆、金属及高档洁具各种特制装饰材料等,采用综合小组分片流水作业,施工以先顶后墙再地、先安装后油漆为原则,总体把握以下施工步骤:吊顶制作安装隔墙制作安装木制品制作墙地面砖木制品安装乳胶漆涂刷木制品油漆玻璃制品安装地板铺设灯具、洁具安装清理退场。52 施工网络图 6.主要的施工工艺及方法 6.1 关键过程专项技术措施控制 6.1.1

23、 所有施工人员上岗前必须进行培训。具体由工地施工管理人员培训,培训针对具体的施工工序、工艺及技术参数进行讲解,以及施工中“常见病”的预防处理措施等进行讲解,并结合“技术交底表”进行管理和控制。6.1.2施工前,做到“技术交底表”“安全交底表”“预防措施表”等在发放给班组负责人的同时,还在工地的宣传栏进行张贴,达到每个工人都能清楚、明白。6.1.3 施工中,要坚持重点部位施工员不离现场,质量员每天至少检查 4 次,现场负责人每天至少检查 2 次,出现问题,及时解决,严格执程中的质量控制程序,做好隐蔽记录和报验工作并对其参数进行连续追踪检测。施工准备 顶面部分 翻边灯槽窗帘箱 吊顶龙骨架 木作部分

24、 墙面部分 木制作基层 木制作饰面 隔墙钢架 地面部分 干挂石材 油 漆 木制品安装 材料进场 现场运输 五金件安装 扫尾验收 卫生间地面防水 顶面涂料 石膏板饰面 墙地砖镶贴 隔墙龙骨 隔墙面层 地板安装 墙面涂料 石材铺贴 PVC 铺贴 本工程列为“关键过程”的:石材施工 选择施工班组负责人:*;6.1.4 关键过程专项技术措施控制 6.2 主要工序施工工艺:一、石材铺贴工艺流程:1)、地面石材铺贴:清理基层 弹线预铺石材铺贴。1、清理基层,基层应彻底清除灰碴和杂物,并用水洗干净、凉干。2、弹线:在房间内四周墙面上取中,在 地面上弹出十字中心线,按板的尺寸加预留缝放样分块,铺板时按分块的位

25、置每行依次挂线(此挂线起到面层标筋的作用)。地面面层标高由墙面水平基准线返下找出。3、根据大理石的图案和纹理,铺贴前先行试拼编号。4、铺贴前,大理石板宜先用水湿润,阴干后擦去背面浮灰方可使用。a、粘贴层砂浆为 15-20MM干硬性水泥砂泥,抹粘贴层前在基层刷素水泥一遍,随抹随铺板块。一般先由房间中部向四侧采用退步法铺贴。凡有柱的大厅,宜先铺柱与柱中间部分,然后向两边展开。也可以先在沿墙处两侧按弹线和地面标高先铺一行大理石板,并以次板作为标筋两侧挂线,中间铺贴以次线为准。b、安放时四角同时下落,并用皮锤或木锤敲击平实,调好缝,铺帖时随时检查砂浆粘贴层是否平整、密实,如有空隙不实之处,应及时用砂浆

26、补上。c、板块铺贴后次日,用素水泥砂浆灌缝2/3高度,再用与面板相同颜色的水泥浆擦缝,然后用干锯末拭净擦亮。d、板材铺贴 24H 后,应洒水养护 1-2 次,以保证板材与砂浆粘结牢固。e、在拭净的地面上,用纤维板及薄膜覆盖保护,2-3D 内禁止上人和堆放重物。2)、干挂石材安装及钢基架焊接安装工程:本项目质量要求较高,所有墙面石材、石材收边、石材踢脚线、石材吊顶设计及施工图都标注干挂施工方案,施工工序及技术要求如下:一、按图纸尺寸、现场放线,弹出所有石材收口完成面线;二、按图纸石材模数,对照现场实际尺寸定购石材(石材样品必须经设计确认);三、墙面打眼,用膨胀螺丝固定后置预埋件,焊接安装干挂石材

27、钢基架,正常情况下,横向用 5#镀锌角钢,竖向用 6#槽钢做基架,干挂基架及其连接件要有足够的承载力,角钢与其他连接件用螺丝连接,安装必须牢固,并要做防松动措施;四、干挂石材安装,连接件与石材面板的连接必须符合设计要求,安装必须牢固,石材表面应平整、洁净、无污染、缺损和裂痕,颜色和花纹应协调一致,无明显色差,无明显修痕;五、干挂石材立面垂直度偏差应小于 2mm;板材上沿水平度偏差应小于 2mm;相邻板材板角错位偏差应小于 1mm;接缝直线度偏差应小于 2mm;阴阳角方整度应小于 2mm。二、木门窗套饰面操作工艺 1)在门窗框固定后,即可开始木门窗套饰面施工。安装筒子板的门窗洞口应比门窗樘宽 1

28、00mm,比门樘高 50mm,测量预留安装门窗筒子板的门窗洞口是否方正垂直,预埋的木砖或连接铁件是否齐全,位置是否正确,如发现问题,必须修理或校正。2)制作安装木龙骨:根据设计要求和门洞口实际尺寸,先用木方制成龙骨架。一般骨架分三片,洞口上部一片,两侧各一片,每片一般为两根立杆,当筒子板宽度大于 500mm需要拼缝时,中间应适当增加立杆。横撑间距根据筒子板的厚度决定:当面板厚度为 10mm时,横撑间距不大于 400mm;板厚为 5mm时,横撑间距不大于 300mm。横撑位置必须与预埋件位置对应。木龙骨架安装必须平整牢固。木龙骨刷饰面型膨胀防火涂料(防火涂料)三道,进行防腐(火)处理;基层龙骨晾

29、干后,即可进行木工板基层封钉。注意洞口方正垂直、认真校正。3)饰面板封钉:在完成门窗套木龙骨安装及墙面抹灰,并完成地面湿作业后,即可安装饰面板。门窗套木龙骨尺寸裁切饰面板,两端刨成 45 度角。安装 时一般先钉横向,后钉竖向,钉长视板厚度而定,钉帽应砸扁,顺木纹冲入板表面 13mm。三、涂料施工工艺:石膏板面室内抹灰面的油漆料以乳胶漆为主。石膏板面和抹灰面的基层处理:先将抹灰面的灰渣及疙瘩等杂物用铲刀铲除,然后用棕刷将表面灰尘污垢清除干净。表面清扫后,用腻子将墙面麻面、蜂窝、洞眼、残缺处填补好。腻子干透后,先用铲刀将多余腻子铲平,再用 1 号砂纸打磨平整。石膏板面拼缝一般用纸面专用接缝胶带贴缝

30、。钉头面刷防锈漆,并用石膏腻子抹平。阴角用腻子嵌满贴上接缝带。对有特殊要求的缝隙、接缝按设计指定的方法处理。石膏板面和抹灰面涂料工序:清扫填补缝隙、局部刮腻子磨平第一遍满刮腻子磨平第二(三)遍满刮腻子磨平打底漆第一道涂层复补腻子磨平第二道涂层局部再找平磨平第三道涂层(面层)。1)第一遍满刮腻子及打磨:当室内涂装面较大的缝隙填补平整后,使用批嵌工具满刮乳胶腻子一遍。所有微小砂眼及收缩裂缝均需满刮,以密实、平整、线角棱边整齐为度。同时,应一刮顺一刮地沿着墙面横刮,尽量刮薄厚度 12mm,不得漏刮,接头不得留槎,注意不要玷污门窗及其它物面。腻子干透后,用 1 号砂纸裹着平整小木板,将腻子渣及高低不平

31、处打磨平整。注意用力均匀,保护棱角。磨后用棕扫帚清批干净。2)第二遍满刮腻子及打磨:第二遍满刮腻子方法向头遍腻子,但要求此遍腻子与前遍腻子刮抹方向互相垂直,即应沿着墙面竖刮,将墙面进一步刮满及打磨平整流畅、光滑为止。3)第一遍涂料:第一遍涂料涂刷前必须将基层表面清扫干净,擦净浮灰。涂刷时宜用排笔,涂刷顺序一般是从上到下,从左到右、先横后竖、先边线、棱角、小面、后大面。阴角处不得有残涂料,阳角处不得裹棱。如墙一次涂刷不能从上到底时,应多层次上下同时作业,互相配合协作,避免接槎、刷涂重迭现象。独立面每遍应用同一批涂料,并一次完成。4)复补腻子:第一遍涂料干透后,应普遍检查一遍,如有缺陷应局部复补涂

32、料腻子一遍,并用牛角刮抹,以免损伤涂料漆膜。5)磨光:复补腻子干透后,应用细砂纸将涂料面打磨平滑,注意用力应轻而匀,且不得磨穿漆膜,磨后将表面清扫干净。6)第二遍涂料刷及其磨光方法与第一遍相同。7)第三遍涂料采用喷涂,喷枪采用 1 号喷枪,喷枪压力调节 0.3 0.5Nmm2喷嘴与饰面成 90角,距离为 4050cm 为宜,喷涂时应喷点均匀,移动、距离应适中。喷涂时一般从不显眼的一头开始,逐渐向另一头循序移动,至不显眼处收刷为止,不得出现接槎,结束后,整个表面光洁一致、圆滑细腻,无流坠泛色现象。8)喷涂时,将墙面所有其它的饰面全部用报纸遮盖严实,以免出现污染。四、地面地砖工程施工工艺 地面地砖

33、施工:在选材上要达到规格尺寸方正,表面平整光滑,不能有缺边掉角、裂纹及污染变色等缺陷。施工要点:将有缺边掉角、裂纹和首部污染变色的材料抄件选出来,完好地进行套方。拆除包装前防止受潮及污染。1)施工顺序:清理基层弹线抗渗透处理安装标准块铺贴灌缝养护 2)对色编号:地砖地面铺设前,应对材料进行试拼,指对色、拼花、编号,以便对号入座,试拼后,要保证地面地砖前后左右的花纹、颜色基本一致,纹理通顺,接缝严密吻合、角度垂直、线条顺直。3)基层修补:检查基层平整情况,偏差较大的应事先凿平和修补,并将基层清扫干净。4)找水平、弹线,在素混凝土找平层上贴水平灰饼,弹线找中找方,施工前一天洒水,湿润基层。5)抗渗

34、透处理:用专用石材抗渗透剂对石材五面进行抗渗透处理。6)铺设顺序:弹线后应先铺若干条干线作为基准,起标筋作用,一般先由厅中线往两侧采取退步法铺贴。7)铺 贴:地砖铺贴之前,应先泼水湿润,阴干后备用,先作试铺,在找平层上均匀刷一道素水泥浆,随刷随铺,用 20mm 厚 1:3 干硬性水泥砂浆作粘结层,板块安放后,用橡皮锤敲击,既要达到铺设高度,还要使砂浆粘结层平整密实。8)铺设中,随时用水平尺检查铺好的地面,使其表面平整度符合要求,同时,用直尺和楔形塞尺检查板块间的接缝高低差,发现问题及时处理,以满足质量要求。9)整个地砖地面全部结束后,用 2m 长水平垂直测量仪(设备允许误差为 0.5mm)楔形

35、塞尺(设备允许误差为0.3mm)5m 线直尺等检测进行检查,程中所需要的水分,保证板材与砂浆粘结实牢固,养护期 3 天之内禁止踩踏。10)灌缝:地面地砖养护期过后,及时用刀片将板缝清理干净,然后有同种颜色的水泥浆进行灌缝,要求缝隙内水泥浆均匀、饱满。11)打蜡:在磨石面上用地板蜡或工业蜡上蜡 2 遍。先在面层上涂上一层蜡,干后用钉有细帆布的木块代替油石,装于磨石机上进行研磨,再上第二遍蜡,打蜡后进行养护。五、油漆工程施工工艺:1)油漆施工前,对需搭接部位其它材料表面做适当防污覆盖保护。对施工部位现场进行全面卫生清理,在空气对流部位,安装送排风装置,以确保达到规定的除尘排湿效果,木作表面油漆前彻

36、底清除污染杂物,木料表面的缝隙毛刺掀岔和脂囊修整后,用腻子嵌实平整,用木砂纸磨平,节疤处点漆片 23遍。2)刷底漆:用稀漆片(干漆片:酒精1:6-8)或硝基清漆在木料表面涂刷遍。3)刷第一遍硝基清漆磨光:应顺木纹刷混,动作应轻快,不宜往返多刷,以免带起水粉,把木纹刷混,涂刷应均匀,防止漏刷或流坠。油漆时须小心涂抹至均匀薄膜,没有流动、松驰、蠕移等瑕疵,如无特别规定的表面处理,油漆时应尽量不显刷痕,油漆均匀,漆膜干透后用 1 号木砂纸顺木纹轻轻往返直擦,不得横磨斜磨和漏磨和磨破漆膜,磨后用湿布擦净待干。5)复补腻子磨光;表面有孔眼缝隙等不平处,应复嵌腻子,用 600 号木砂纸磨光。6)拼色:可用

37、酒色或水色,面积小的,如腻子疤等,用酒色拼补;面积大,招木材颜色不一致等,用水色拼补。7)刷第二遍硝基清漆磨光:操作方法同刷第一遍清漆。8)刷第三遍至第五遍硝基清漆磨光:采用连刷工艺,在常温(1520)时,2h 左右可涂刷一次,3 至 5 遍漆宜在 23d 时间内完成,连刷粘结牢固。在不流坠的前提下,漆膜应厚薄均匀,如木门卸下合页平放后涂刷,流平性好,可把棕眼刷平。漆膜干透后用 1 号旧砂氏磨平,湿布擦净待干。9)刷第六遍硝基清漆磨光:漆膜干透后用 800 号水砂纸蘸肥皂水打磨,用力应均匀,磨平磨细,棱角不得磨白磨穿。打磨后用湿布擦净,不得留下横斜印痕。10)刷第七遍罩面硝基清漆:宜用木把羊毛

38、排笔涂刷,应涂刷均匀,不得横刷斜刷漏刷和流坠。磨退打砂蜡打油蜡擦亮的操作方法如下:磨退:用经热水泡软后的800 号水砂纸(打磨大面时可将水砂 纸包橡皮后磨),蘸肥皂水进行磨退。磨时应用力均匀,将刷纹基本磨平,从有光磨至无光,注意不应磨破棱角。磨好后用湿布擦净待干。打砂蜡:先在砂蜡内加入少量煤油调成糊状,用干净棉纱或布蘸 砂蜡在物面上往返用力多次揉擦,最后擦到漆面有些发热,漆面上的微小颗粒和丝路都擦平整。应注意线角棱角处不得漏擦擦破,最后用干净布揩干净。打没蜡:用干净棉丝蘸上光蜡满涂在物面上,应薄而匀。擦亮:待上光蜡稍干后,用软绒布在蜡布用力擦匀擦净,达到 光泽明亮为止。油漆前应将所有电气装置及

39、开关插座盖等除下,事后再装回。六、轻钢(木)龙骨、石膏板吊顶安装工程施工工艺:吊顶施工中采取整体施工,局部避让的方法,层层施工,待其它工种结束一部分,补其一部分,做到灵活穿插。施工准备放线角钢支架焊接吊筋龙骨安装面板安装(涂料)根据施工图纸吊顶标高,先在墙、柱上弹出顶棚标高水平线,再尺量吊顶完成面至结构梁或现浇面的高度,本项目因设计标准较高,空调风管较大且都隐蔽在吊顶空间内,如按常规施工高度,吊杆长度一般都大于 1500mm,由于风管较多较大,无法按规范排放主龙骨及吊杆,因此决定先采用 5#角钢焊接支架,5#角钢支架间距在 800mm 900mm 之间,与顶面连接时,把角钢焊接成丁字形,上端用

40、 2 个膨胀螺丝固定在混凝土现浇面上,下端焊接在下层 5#角钢上,吊挂角钢间距 800mm 900mm,为加强支架强度,再用角钢横向拉结,吊挂角钢,角钢间距 900mm,然后再弹线打孔安装吊杆,在保证吊筋间距在 800mm 900mm之间又不影响到灯具的安装。主龙骨与副龙骨安装时,平整度一定要达到规范要求,副龙骨艰巨 400mm,横撑艰巨 600mm,待设计及电气配管安装等分项全部隐蔽验收合格后,再进行下道工序,安装石膏板。石膏板封板:本工程吊顶施工面积较大,部分走道直线长度大于 15m,因此,在大面积吊顶转角及石膏板长度大于 15m 时,都应预留伸缩缝,伸缩缝在施工 时,左右两边各加二根独立

41、主龙骨,副龙骨必须全部断开,伸缩缝处理要按设计要求施工;石膏板与龙骨用 4025mm镀锌自攻螺丝固定,纸面石膏板的长边沿向主龙骨铺设,即先将板材就位,用电钻将板与龙骨钻通,再上自攻螺丝拧紧,自攻螺丝中距应在 150mm 170mm之间,螺钉嵌入板内深度应在0.5mm 0.7mm 之间,螺钉应与板面垂直且略入埋板面,并不使纸面破损,钉眼应作除锈处理并用石膏板腻子抹铺为原则,如顶棚需要开孔,先在开孔的部分划出开孔的位置,将龙骨加固好,再用钢锯切断龙骨和石膏板,保持稳固牢靠。纸面石膏板一般用螺钉固定在龙骨上,施工纸面石膏板应注意以下事项:(1)纸面石膏板应在无应力状态下进行固定,防止出现弯棱,凸鼓现

42、象。(2)纸面石膏板和长边(即包封边)应沿纵向次龙骨铺设。(3)自攻螺钉与纸面石膏板边距离:面纸包封的板边以 10-15mm 为宜;切割的板边以 15-20mm 为宜。(4)本工程固定石膏板的次龙骨间距为 300mm,横撑龙骨的间距在 600mm。(5)钉距以 150mm-170mm为宜,螺钉应与板面垂直。弯曲、变形的螺钉应除去,并在相隔 50mm的部位另钉螺钉。(6)安装双层石膏板时,面层板与基层板的接缝应错开,不允许在同一根龙骨上接缝。(7)石膏板的对接缝,应按产品要求说明进行板缝处理。(8)纸面石膏板与龙骨固定,应从一块板的中部向板的四边固定,不允许多点同时作业,以免产生内应力,铺设不平

43、。(9)钉子的埋置深度以螺钉头的表面略埋入板面,并不使纸面破坏为宜,钉眼应除锈,并用石膏腻子抹平。(10)拌制石膏腻子必须用清洁水和清洁容器。(11)在安装铺设纸面石膏板过程中,应使用专门的材料与机具,以免影响工程质量。专 用 机 具 明 细 表 序号 具 体 名 称 1 手动施工机阳角抹子、阴角抹子、中抹子、梯形抹子、小抹子、大抹子、具 山字台板夹、刮胶槽、宽刮铲、长柄刮铲、滑梳、脚踏板、胶料铲、砂磨器、纸带夹具、折纸器、手动搅拌器、边角刨 2 电动机具 电动自攻钻、电动龙骨剪、手动龙骨切断机 在吊顶施工中各工种之间配合十分重要,避免返工拆装损坏龙骨及板材。吊顶上的风口、灯具的吊顶板就位后安

44、装,也可以留出周围吊顶板,待上述设备安装后再行安装。七、石膏板表面涂料:(1)用纸面石膏的配套的嵌逢内满填刮平,宽度为 340mm,用专用纸带封住接逢并用底层腻子薄覆同时,用底层腻子盖住所有的锣钉,在常温下,底层腻子凝固时间至少 1 小时。(2)第二道腻子凝固后,抹第二道专用嵌缝底层轻抹板面并修边,抹灰宽度约 440mm,同时,再次用相同的底层腻子将螺钉部位覆盖,第二次的腻子在常温下干燥时间也小于 1h。(3)第三道腻子(表面腻子):抹一层纸面石膏板配套的嵌缝表面腻子,抹灰宽度约 440mm,用潮湿刷子湿润腻子边缘后用抹子修边,同时再涂抹锣钉部位,宽度约为 25mm,第三道腻子(表而腻子)凝固

45、后,用 150mm号砂纸打磨其表面,打磨时用力要轻,以免将接缝处划伤。八:卫生间防水 1)材料控制 我方所用材料全部为正规厂家生产,并都具有相应的质量保证书和试验报告,本工程我方将采购苏州建筑科学研究院有限公司生产的 SJ-20-聚合物水泥防水涂料。2)地面防水施工工序 先将原土建地面清理干净,然后用 1:2 水泥沙浆 10mm 厚先进行地面找平,等地面干燥后才进行地面防水施工。清理基层:地面清扫干净,先用铲刀、扫及杂物,若有油污应用二甲苯、汽油等溶剂清洗干净。底涂:按照说明书将涂料调配好,在找平基层满刷。防水层施工:将所购的防水涂料搅拌均匀,采用毛刷或滚筒涂刷,刷涂多次,针对本工程高标准的要

46、求,我方确定刷涂三次,以确保达到高标准质量要求。保护层施工方法:最后一道涂层尚未完全固化时,均匀撒上一些干燥、清洁的碎石子,涂膜干燥后即抹上 25mmm1:2 水泥沙浆保护层。3)闭水试验 地面防水砂浆做好后即进行闭水试验,48 个小时后进行检查,要达到下层底面不出现任何水迹,否则,地面防水即为不合格,我方将返工,直到达以检验规范要求。4)墙面防潮处理 墙面基层在清理地面时一并处理干净。在铺贴石头的基层满刷多遍防水涂料。墙面板块与地面板块交接处,缝隙采用防水硅胶勾缝嵌实。九、五金工程:装配位置:除另有规定外,所有五金皆按下列位置装配:1、门铰链-铰链上面一片的顶缘应距门樘槽口的边缘十五公分,下

47、面一片的底缘应距完成地面二十五公分;如有三片铰链时,中间一片应装配于上下二片间距的中央。2、橱柜门铰链、门吸、门顶、拉手等的装配位置由设计人员指定。3、门锁-除另有规定外,锁把手的中心应距完成好的地面一公尺。装配五金:1、所有五金的装配均应严格遵守出品厂商说明书的规定施工,装置至五金时,如用木螺丝紧固者,应先用木钻将各种螺丝本身长度的一半深度,再将螺丝旋入,无论如何不得用钉锤将螺丝直接敲入。2、凡装配五金,有需要使用样板,以便装置准备时,施工人员应随时提供该样板可用金属或木制,使用应经业主认可。十、其 它 装饰工程作为本工程的最后一道工序,我公司将按设计要求,由项目经理组织有关施工及技术人员进

48、行认真研究,领略和深化设计师的意图,精心组织精心施工,将该工程质量及装饰效果推向更高一层,严格把好每道施工工序的质量,完全按照设计说明所提出的要求施工,根据该工程实际情况服从业主协调安排,结合我公司以往施工经验调整各工种工序排列,互相穿插进行,对于有特殊要求的工艺我公司将专门召开施工方案研究会,派高技术施工人员进行专门的处理,保证在投标期限内按质完成施工任务。工程质保资料是反映安装工程施工过程中,各个环节工程质量状况的基本数据和原始记录。反映完工项目的测试结果和记录。是评价工程质量的重要依据。因此,工程质保资料的编制不得弄虚作假,做到与工程同步,与现场相符。7.对施工工艺的检验及质量控制 由于

49、*工程为苏州市重点项目,我公司也将其作为*,因此,在整个施工过程中,我项目部将认真严格控制施工质量,确保工程达到最好的效果。一、轻钢龙骨吊顶质量控制:1、暗龙骨质量控制:、吊顶标高、尺寸和造型符合设计要求;、暗龙骨吊顶工程的吊杆、龙骨和饰面材料(本工程主要为石膏板)安装必须牢固;、吊杆、龙骨的材质、规格、间距符合设计要求;、吊顶基架均为镀锌材料,并经过防锈处理;、吊杆、龙骨的接缝均匀一致,角缝吻合,使表面材料平整,无翘曲;2、明龙骨质量控制:、吊顶标高、尺寸和造型符合设计要求;、暗龙骨吊顶工程的吊杆、龙骨和饰面材料(本工程主要为金属铝板)安装必须牢固;、饰面材料安装必须稳固严密,饰面材料与龙骨

50、的搭接宽度大于龙骨受力面宽度的 2/3;、吊杆、龙骨的材质、规格、间距符合设计要求;、明龙骨的接缝应平整、吻合、颜色一致,不得有划伤、擦伤等表面缺陷。二、石膏板缝处理:(1)用纸面石膏的配套的嵌逢内满填刮平,宽度为 340mm,用专用纸带封住接逢并用底层腻子薄覆同时,用底层腻子盖住所有的锣钉,在常温下,底层腻子凝固时间至少 1 小时。(2)第二道腻子凝固后,抹第二道专用嵌缝底层轻抹板面并修边,抹灰宽度约 440mm,同时,再次用相同的底层腻子将螺钉部位覆盖,第二次的腻子在常温下干燥时间也小于 1h。(3)第三道腻子(表面腻子):抹一层纸面石膏板配套的嵌缝表面腻子,抹灰宽度约 440mm,用潮湿

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
