收藏 分销(赏)

水库除险加固工程监理技术交底.pdf

上传人:快乐****生活 文档编号:3232419 上传时间:2024-06-26 格式:PDF 页数:14 大小:558.49KB
下载 相关 举报
水库除险加固工程监理技术交底.pdf_第1页
第1页 / 共14页
水库除险加固工程监理技术交底.pdf_第2页
第2页 / 共14页
水库除险加固工程监理技术交底.pdf_第3页
第3页 / 共14页
水库除险加固工程监理技术交底.pdf_第4页
第4页 / 共14页
水库除险加固工程监理技术交底.pdf_第5页
第5页 / 共14页
点击查看更多>>
资源描述

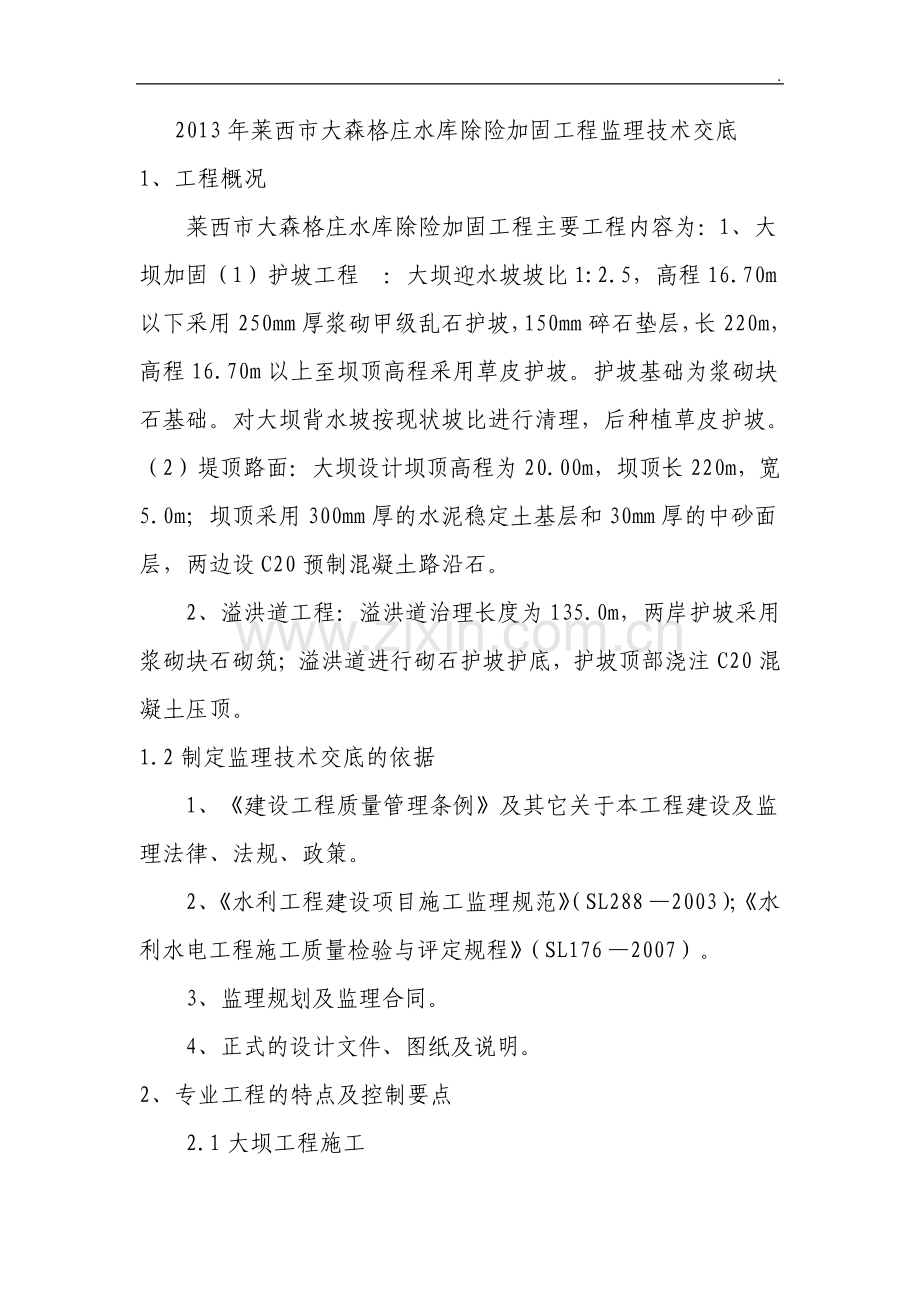

1、.2013 年莱西市大森格庄水库除险加固工程 监理技术交底 审核人:东营市新汇工程建设监理有限公司 二 O 一四年三月 .2013 年莱西市大森格庄水库除险加固工程监理技术交底 1、工程概况 莱西市大森格庄水库除险加固工程主要工程内容为:1、大坝加固(1)护坡工程:大坝迎水坡坡比 1:2.5,高程 16.70m以下采用 250mm 厚浆砌甲级乱石护坡,150mm 碎石垫层,长 220m,高程 16.70m 以上至坝顶高程采用草皮护坡。护坡基础为浆砌块石基础。对大坝背水坡按现状坡比进行清理,后种植草皮护坡。(2)堤顶路面:大坝设计坝顶高程为 20.00m,坝顶长 220m,宽5.0m;坝顶采用

2、300mm 厚的水泥稳定土基层和 30mm 厚的中砂面层,两边设 C20 预制混凝土路沿石。2、溢洪道工程:溢洪道治理长度为 135.0m,两岸护坡采用浆砌块石砌筑;溢洪道进行砌石护坡护底,护坡顶部浇注 C20 混凝土压顶。1.2 制定监理技术交底的依据 1、建设工程质量管理条例及其它关于本工程建设及监理法律、法规、政策。2、水利工程建设项目施工监理规范(SL2882003);水利水电工程施工质量检验与评定规程(SL1762007)。3、监理规划及监理合同。4、正式的设计文件、图纸及说明。2、专业工程的特点及控制要点 2.1 大坝工程施工.1、施工工序 大坝工程施工工序为:(1)上游护坡工程;

3、(2)下游护坡工程;(3)坝顶路面工程。上游护坡工程施工工序为:干砌乱石拆除;抛石护坡;土方开挖、回填;反滤层;M10 浆砌甲级乱石护坡工程。下游护坡工程施工工序为:草皮铲除;土方开挖、回填;植草皮护坡。坝顶路面施工工序:土方开挖;防渗工程;混凝土压顶工程;土方回填(加入水泥稳定土);路沿石工程;路面铺设。2、土方工程施工 坝体土方开挖采用油动挖掘机挖土,自卸汽车运输;土方回填采用自卸汽车运土、人工回填、1m3打夯机夯实土料。坝坡培坡前先铲除现状草皮,厚度 0.2m0.3m,将坝坡开挖成台阶状,高度 0.3m,分层开挖。填筑土料优先采用坝坡开挖的土料,分层填筑,填筑时,粘性土的压实度控制为 0

4、.96,压实干密度应按标准击实仪试验的的最大干密度乘以压实度确定,填土的含水量的应按最优含水量控制,允许偏差为 3。如无试验资料,可根据土料的性质,参考当地类似已建工程的经验确定。下游坡需要削坡的坝段严格按照设计坡比开挖,尽量减少扰动设计断面以下的坝体土层。3、反滤层施工 M10浆砌甲级乱石护坡反滤层由土工布(200g/m2)一层、20cm 厚碎石垫层组成,上游整坡后,自下而上铺设土工布一层,.铺设时严禁刺破土工布。碎石由装载机装自卸汽车运输至坝顶,卸车后由人工转运至工作面,自下而上铺筑碎石垫层,当反滤层铺筑完成较大面积后,再进行护坡乱石的砌筑,然后边铺边砌。4、砌体工程施工 M10 浆砌甲级

5、乱石护坡所用石料来源于外购石料,石料要满足要求。外购石料通过载重汽车运输至坝顶,然后由人工转运至工作面。在上游整坡、反滤层铺筑较大面积完成后进行浆砌甲级乱石护砌,由库底向上推进。M10 浆砌甲级乱石护坡厚度为0.25m,要求甲级乱石规格为:平均厚度大于 25cm,一面大致平整,平整面面积大于 0.04m2。砌石护坡每加 20m 分缝一道,宽 20mm,护坡分缝内填发泡塑料板。其它未做说明的严格按碾压式土石坝设计规范(SL274-2001)、碾压式土石坝施工规范(DL/T5129-2001)及其他相关规范、规定的要求执行。2.2防渗墙工程 本次除险加固工程对大坝进行防渗处理,选用深层水泥搅拌桩截

6、渗墙防渗。沿坝顶中心线进行水泥搅拌桩截渗,搅拌桩桩径400mm,间距 250mm,水泥掺入量为 13%,要求水泥标号 32.5R,搅拌桩截渗墙单桩桩体有效厚度 312mm,桩体深入强风化花岗岩 0.5m。大坝防渗工程结束后应按原设计要求对破坏的坝顶砼路面进行恢复。.利用单头搅拌桩机械定位、调平,主机动力装置带动多个并列的钻杆转动,并以一定的推进力使钻头向土层推进,达到设计深度,然后进行控制性提升,提升过程中进行搅拌并高压喷射水泥浆,使土体和水泥浆充分混合,最终形成一道防渗墙,以达到防渗的目的。深层水泥搅拌桩截渗墙技术先进,工艺简单,设备性能稳定,机化程度高,便于操作。其它未做说明的严格按碾压式

7、土石坝设计规范(SL274-2001)、碾压式土石坝施工规范(DL/T5129-2001)及其他相关规范、规定的要求执行。2.3 水泥、骨料及混凝土施工质量控制 1、水泥应按设计要求选用,运至工地的水泥、应有制造厂的品质实验报告,实验室必须进行复验,必要时还应进行化学分析、不同品种的水泥在未经试验论证之前不得混用。骨料应按级配要求配制,并按 普通混凝土用碎石或卵石质量标准检验方法(JGJ53-79)的规定执行。2、外加剂应有产品出厂日期、厂家出厂合格证、产品质量检验结果及使用说明,否则应按 SDl0883水工混凝土外加剂技术标准进行质量检验。当贮存时间超过产品有效存放期,或对其质量有怀疑时,承

8、建单位必须进行质量检验鉴定。3、混凝上的坍落度应符合合同技术规范和设计文件;的规定,若技术规范和设计文件未明确,则应当根据结构部位的性质、含筋率、混凝土运输、浇筑方法和气候条件等决 定,并尽可能.采用小的坍落度。4、因设计或施工要求,必须在混凝土中掺用减水、缓凝、引气、凋稠等外加剂及其他胶凝材料和掺和料时,其掺量及材料必须符合设计文件和技术规范的规定,并经过试 验确定后报监理部(处)批准。5、模板安装前应检查模板质量(平面尺寸、清洁、破损等),安装时必须按混凝土结构物的施工详图测量放样,确保模板的刚度和支撑牢固,重要结构部位应多设控制点,以利检查校正。浇筑过程中,如发现模板变形走样应立即采取纠

9、正措施,直至停止混凝土浇筑。6、现场拌制混凝土时,严格遵守实验室提供并经监理工程师批准的混凝土配料单进行配料,严禁擅自更改配料单。采用固定拌和设备进行拌和,设备生产率满足工程高峰浇筑强度的要求,设备称量准确。混凝土拌和程序和时间均通过试验确定。浇筑过程中应随时检查模板,支架等稳定情况。若有漏浆、变形或沉陷,应立即处理,相应检查钢筋、止水、排水管等位置,若发现移动时应及时校正。7、养护时,混凝土浇筑完毕后,应在收浆后尽快予以覆盖和洒水养护。炎热天气浇筑的混凝土和裸露的混凝土,在浇筑完成后立即加设栅罩,收浆后在覆盖和洒水养护,保持混凝土表面经常湿润,同时,混凝土养护还应防止阳光曝晒和防冻。.3、监

10、理工作方法及措施 3.1 全局性的措施 1、严格按程序和规定办事 如工程项目的各种诱发、依法取得的证件必须齐全,必须验证;承包单位和加工厂家的资质、营业执照必须齐全、必须验证;地质勘察单位、设计单位的资质必须验证;工程项目的开工建设、实施过程、竣工验收必须按基本建设程序办事;监理的工作阶段和监理的工作范围必须按监理合同进行等。2、要有超前意识,作好超前监理工作 根据监理合同规定要超前进驻现场了解和熟悉与项目有关的各种情况;超前学习审查图纸、超前编制工程预算;超前对工程中采用的新技术、新材料进行学习、研究、掌握;超前预计工程重要部位可能发生的问题等。3、作到廉政服务,公开、公平、科学、权威、保密

11、 监理人员严禁参加工程承包方,设备材料、半成品、构件加工等厂家的任何形式、任何方式、任何场合的吃请、馈赠;要做到服务热情、周到、处理问题及时;作到公平、合理的处理各种问题,不能偏袒任何一方;处理和解决问题要有科学态度、科学依据,不能以权势压人;根据业主和工程要求该讲的讲,不该讲的不能讲;4、重大设计变更,包括结构造型、装修、系统位置、大的.长宽尺寸高度变更;增加投资的变更都要向业主汇报,取得同意后方可进行。5、工程进行中发生重大事故或严重质量事故,需要停工的要及时报告业主,时间最多不超过二小时,质量事故处理方案一定要设计部门出。6、经常认真学习施工验收规范、规程、质检标准,并要求施工队提出执行

12、规范、规程、质量标准的书面文件。7、要制定严格的纪律和奖惩措施。要严格上下班制度、严格值班制度、严格岗位制度、严格交接班制度、严格重要工程部位的现场跟踪检查监督制度,监理工作做的好的一定要奖励,不好的要视情节采取相应的处罚措施。3.2 做好“三控、一管、一协调”的措施 1、做好施工准备 及时认真编制监理规划、监理技术交底、落实人员,明确分工、职责,确定好监理程序;认真检查业主办理的工程各种证件,如存在问题督促或协助抓紧解决;认真检查承包单位的开工情况;、审查管理人员特别是技术人员素质、水平、数量是否达到规范要求,资质等级是否合乎承包工程规定,各种质量证件是否齐全,施工机械数量、规格是否满足工程

13、需要,劳动力配备是否充足等。.、组织好图纸会审和设计交底及资料工作,包括参加人员是否齐全(各专业)设计图纸质量、设计深度是否合乎规定,图纸存在的问题是否都提出,是否都弄清楚,图纸会审、设计交底的资料是否齐全,签证人员是否齐全等。、督促施工单位及时编制好施工组织设计,认真审查编制的内容、质量是否合乎要求,是否切实可行,达到保证工程、质量的目的。、审查分包单位资质等级、业绩、技术及设备情况,劳力情况是否合乎要求。、对主要的原材料、半成品、构配件及设备的生产工艺质量检测手段等要进行检验,必要时对厂家进行实地考察,不合格品坚决不用。、监督承包单位对主要的分项工程要编制预控措施,如挡土墙砌筑、管道安装铺

14、设、管道顶进等都要编制预控措施,同时要编制防止质量通病的技术措施,监理人员要认真监督。、凡采用新材料、新型制品应检查技术鉴定文件及质量可行性。学习掌握工程地质勘察报告,熟悉现场地下、地上管线及其他障碍物的拆迁清除情况及验收;参加工程的定位放线及高程的测试和验收;组织监理例会和专业监理会议;监理例会每周一次,由总监和业主联合主持召开,主要总结.检查上周工作情况存在的问题,布置落实下周任务,会后要写成机要。专业监理会议由专业工程师根据需要不定期召开,研究解决各专业问题。编制好监理月报,记好监理日志。监理日志要每天记,月报要真实及时,准确的反映工程情况。2、做好工程质量控制 监督承包单位按工程承包合

15、同施工,严格按操作规程、施工规范、验收标准进行施工管理。认真检查承包方进场的材料规格、质量,必须达到规定要求,要按规定分批的进行检查,不合格品坚决不能用。严格执行“三检”制度,即施工单位自检、复检、监理单位验检,以确保质量。关键工序施工前要作出样板工程,经检查认可后,作为大面积施工的标准。要经常巡视施工现场质量,对可能影响质量的部位进行随机抽样验检和实测实量。对关键部位要实行重点监理,必要时进行全天跟踪监理。施工工艺要分别采取不同的质检控制手段,如目测、量测、实验等手段。测试完毕都要做好记录,做出评价。每道工序都必须严格“三检”制度,没有“三检”的工序不能进行下道工序。隐蔽工程要更加严格检控检

16、验。所有的设计变更必须有设计单位出具的文字或图形通知,.重大设计变更或增加造价的变更,设计单位下达通知后,要经业主认可后方可实施。、施工中的质量事故一定要找出原因,分清责任、定出处理方案(必须有设计单位提出)及保证措施。、有下列情况要下达停工令:未经检验进行下道工序的;工程质量下降,未采取有效措施或措施不利、效果不好,继续作业的:擅自采取未经认可或批准的材料的:擅自变工图纸的:擅自转包工程的:、严格执行工程停工、开工报告制度,工程停工、开工令均要总监签署文件。、凡质量技术问题方面由法律效力的最后签证,必须由总监理工程师一人签署,专业监理工程师只能在原始凭证上签署意见,最后由总监理工程师核签后方

17、可有效。、行使好质量否决权,凡施工单位工程款的申请,必须由监理质量方面的认可意见才能支付。、加强与市质量监督站的联系,凡基础工程、主体工程必须请市质量监督站验收。、工程竣工验收,施工单位必须先进行自验,然后约业主、监理方面进行初验,合格后,施工单位提出竣工验收报告,经总.监签署后报业主组织设计、勘察、施工、监理等对工程进行验收。3、做好工程进度控制 审核承包单位编制的工程项目总进度是否控制在合同日期前竣工。施工计划与施工方案是否协调合理。审核承包单位提交的施工平面图,是否合理,是否存在影响工程进度和文明施工,不安全施工的地方及时纠正。审核原材料、半成品、构配件及设备的采购是否与进度计划同步。审

18、核劳动力进场计划、施工机械配置计划、周转性工具、材料进场计划,是否符合进度计划要求。审核施工单位提出的施工方案是否充分合理的利用了时间、空间,保证“全天候”施工的技术组织措施的可行性、合理性。审核施工现场“三通、一平”是否保证不影响工期,临时设施是否达到施工要求。审核按合同规定的施工 单位提出的施工图纸及文件是否齐全,是否达到施工要求。严格关于进度、计量方面的签证,这是支付工程进度款、计算索赔、延长工期的重要依据,专业工程师只准在原始凭证上签署意见,最后由总监理工程师核签方为有效。及时检查旬、月、季承包单位提出调整完成的保证措施,并监督实施。及时组织现场协调会,协调影响计划工期的各种因素及时采

19、.取相应措施解决,会后要发会议记要到各方。认真组织编制月报,如实的反映进度及完成的工程量。4、做好工程投资控制 认真核查承包单位的工程预算,季、月的用款计划,不能突破工程控制计划,要找出工程费用最易突破的部分采取措施。预测工程风险及可能发生索赔的诱因,制定防范性对策。严格履行计量与支付程序,及时办理各项签证,严格付款审核签证,未经总监理工程师确认,业主不应支付工程款。严格控制设计变更,如需变更,要根据承包单位提交的设计变更,及时核定工程量及费用,并报业主备案。重大的影响工程造价的变更,要经业主同意才能实施。设计变更的工程量,基础工程的土质类别及工程量与乙方要随时办理签证,并随时调整预算,计量方

20、面一切都要存原始凭证。严格经费签证,凡涉及经费开支的停工签证、用工签证、使用机械签证、材料代用、材料调价等签证,总监理工程师核签后方才有效。及时掌握国家调价的通知和规定,及时按规定执行。不定期的进行工程费超支分析,找出原因,定出措施。建立并记好工程台帐,掌握好工程完成量,控制好工程款的支付,不要造成违约。认真审核工程决算,其中最主要的是审核工程量及定额套.的是否准确。5、做好合同、资料管理 监督业主与承包单位严格执行合同条款,及时协调解决合同执行中的问题。及时、公正的协调处理合同纠纷、索赔。收集、正里装订、归档好监理资料。归档的监理资料有:监理合同、监理规划、监理技术交底、各种监理报表、监理日志、监理月报、会议记要、审核签证的文件、质量事故调查及处理报告、质检站对分部工程和单位工程核验意见及质量检验评定结论。及时督促和检查承包方按要求收集整理的资料,做好工程竣工验收资料齐全。6、做好协调工作 及时做好有关方的协调工作,承包方、业主的协调工作主要通过每周例会进行协调,如需可进行个别协商协调,协调工作要做到及时、公正、公平、实事求是。以上监理技术交底根据工程实际情况进行补充、修改和完善。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
