收藏 分销(赏)

万象国际3号楼砌体施工方案-补充.doc

上传人:可**** 文档编号:3220226 上传时间:2024-06-25 格式:DOC 页数:8 大小:96KB
下载 相关 举报
万象国际3号楼砌体施工方案-补充.doc_第1页
第1页 / 共8页
万象国际3号楼砌体施工方案-补充.doc_第2页
第2页 / 共8页
万象国际3号楼砌体施工方案-补充.doc_第3页
第3页 / 共8页
万象国际3号楼砌体施工方案-补充.doc_第4页
第4页 / 共8页
万象国际3号楼砌体施工方案-补充.doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

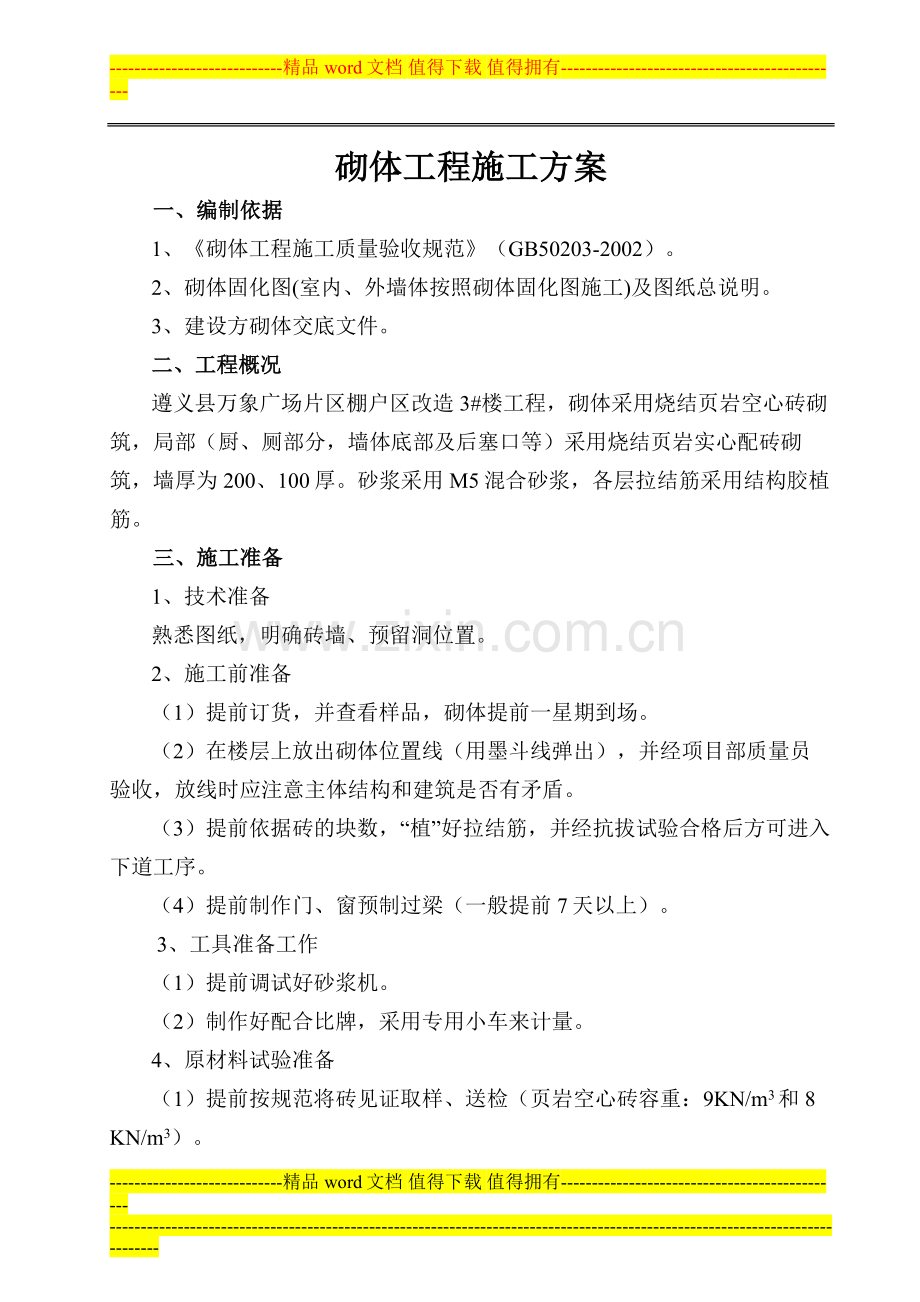

1、-精品word文档 值得下载 值得拥有-砌体工程施工方案一、编制依据1、砌体工程施工质量验收规范(GB50203-2002)。2、砌体固化图(室内、外墙体按照砌体固化图施工)及图纸总说明。3、建设方砌体交底文件。二、工程概况遵义县万象广场片区棚户区改造3#楼工程,砌体采用烧结页岩空心砖砌筑,局部(厨、厕部分,墙体底部及后塞口等)采用烧结页岩实心配砖砌筑,墙厚为200、100厚。砂浆采用M5混合砂浆,各层拉结筋采用结构胶植筋。三、施工准备1、技术准备熟悉图纸,明确砖墙、预留洞位置。2、施工前准备(1)提前订货,并查看样品,砌体提前一星期到场。(2)在楼层上放出砌体位置线(用墨斗线弹出),并经项目

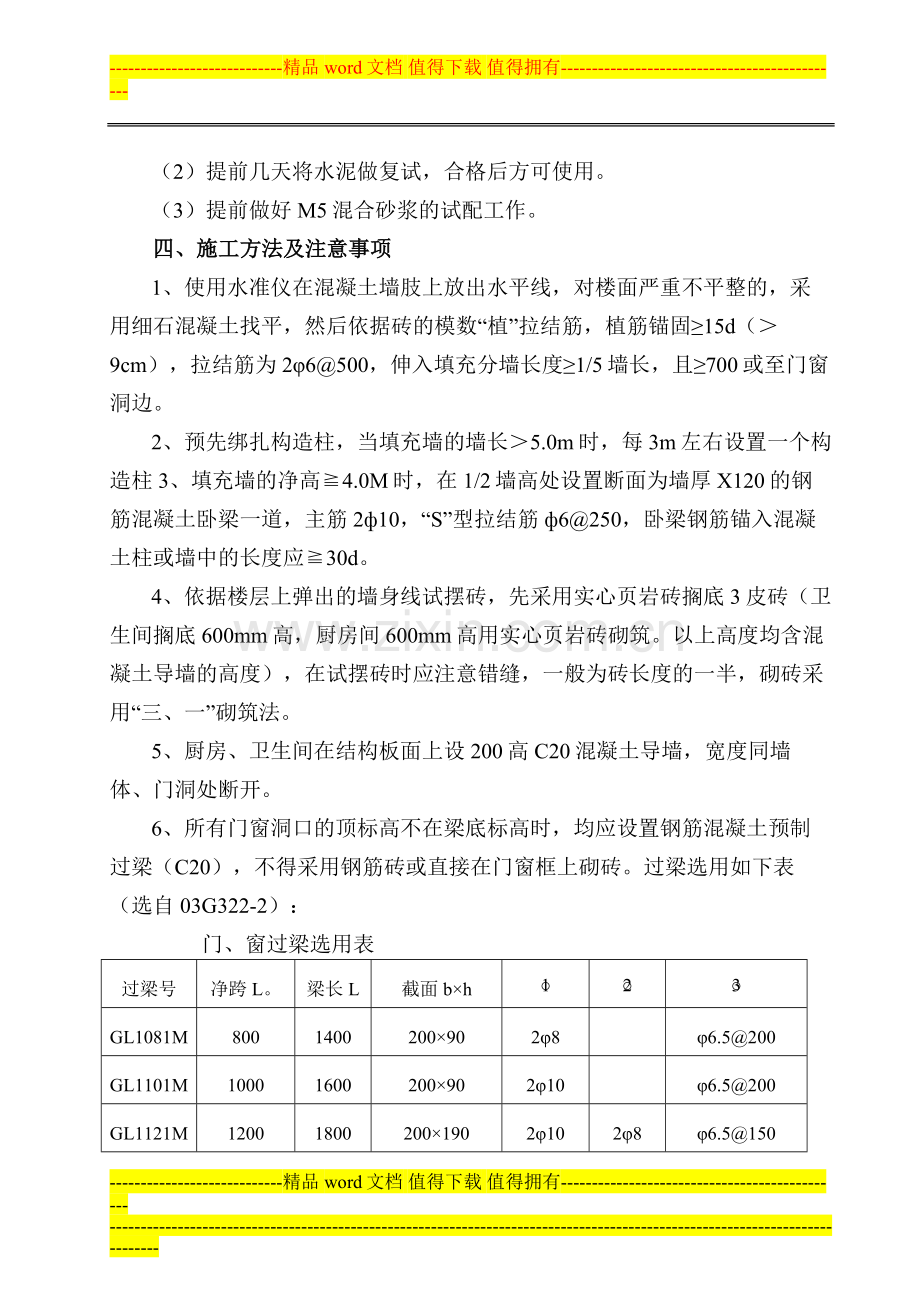

2、部质量员验收,放线时应注意主体结构和建筑是否有矛盾。 (3)提前依据砖的块数,“植”好拉结筋,并经抗拔试验合格后方可进入下道工序。(4)提前制作门、窗预制过梁(一般提前7天以上)。 3、工具准备工作(1)提前调试好砂浆机。(2)制作好配合比牌,采用专用小车来计量。4、原材料试验准备(1)提前按规范将砖见证取样、送检(页岩空心砖容重:9KN/m3和8 KN/m3)。(2)提前几天将水泥做复试,合格后方可使用。(3)提前做好M5混合砂浆的试配工作。四、施工方法及注意事项1、使用水准仪在混凝土墙肢上放出水平线,对楼面严重不平整的,采用细石混凝土找平,然后依据砖的模数“植”拉结筋,植筋锚固15d(9c

3、m),拉结筋为26500,伸入填充分墙长度1/5墙长,且700或至门窗洞边。2、预先绑扎构造柱,当填充墙的墙长5.0m时,每3m左右设置一个构造柱3、填充墙的净高4.0M时,在1/2墙高处设置断面为墙厚X120的钢筋混凝土卧梁一道,主筋210,“S”型拉结筋6250,卧梁钢筋锚入混凝土柱或墙中的长度应30d。4、依据楼层上弹出的墙身线试摆砖,先采用实心页岩砖搁底3皮砖(卫生间搁底600mm高,厨房间600mm高用实心页岩砖砌筑。以上高度均含混凝土导墙的高度),在试摆砖时应注意错缝,一般为砖长度的一半,砌砖采用“三、一”砌筑法。5、厨房、卫生间在结构板面上设200高C20混凝土导墙,宽度同墙体、

4、门洞处断开。6、所有门窗洞口的顶标高不在梁底标高时,均应设置钢筋混凝土预制过梁(C20),不得采用钢筋砖或直接在门窗框上砌砖。过梁选用如下表(选自03G322-2): 门、窗过梁选用表过梁号净跨L。梁长L截面bhGL1081M800140020090286.5200GL1101M10001600200902106.5200GL1121M12001800200190210286.5150GL1151M15002100200190210286.5150注:(1)当洞口800时,可选用L。=800的过梁,其它洞口为中间值时,按L。大一级选用;当墙厚为100时,按墙厚200的过梁选用,截面宽度为100

5、。预制过梁时应做好明显的上、下面标示。(2)当洞口边有混凝土墙柱时,采用植筋法(植入深度15d)与过梁钢筋搭接后二次现浇;7、构造柱处砖应砌成马牙槎,先退后进。每个马牙槎沿尺寸高度不宜超过300,每个马牙槎退进不应大于60。8、填充墙砌至梁、板下100150时,应待墙体沉实(不少于7天后),在砌体与上部梁、板之间用斜砖填实(60度)。9、砌墙时应遵守横平竖直、上下错缝、内外搭接、接槎正确,不准将半砖、断砖用于外墙,不准任意留孔。10、以下部位采用实心砖(具体以建设方砌体交底为准):1)所有分户墙部位地面以上500mm范围内;2)顶部后塞口以下一线实心丁砖;3)厨房周边(楼面标高1800mm)以

6、上墙体;4)卫生间周边处且下有结构梁厚度为100的墙体为实心砖,若卫生间周边墙体下无结构梁,则按建筑地坪标高以上600mm实心砖(含混凝土导墙);5)门窗洞口两侧300mm范围内墙体;6)窗洞口两侧300mm范围内墙体;7)“L”形和“T”型墙体的转角处200mm范围内;8)卫生间周边墙体200mm混凝土导墙上做400mm高实心墙体;9)不同材质交界的部位;10) 卫生间及厨房100厚墙体。11、对于预埋管线密集(4根及以上)而无法砌筑墙体的部位,预先留出凹槽,待线管安装完成后,使用C15细石混凝土填充,细石砼与砖墙接触面留200x100马牙槎;填充墙中敷设管线(4根以下)时,采用机械切割开槽

7、,敷设完毕,在槽面铺设钢丝网,然后抹灰找平。12、对于100的墙垛,使用C10混凝土浇筑,并按照要求设置钢筋28。13、窗台砌体上设60厚C20细石砼压顶,压顶内纵向筋为2 8,箍筋为单肢箍6.5200,压顶伸入墙体两边各200mm。压顶作出外低内高坡度不小于20mm。14、注意区分外墙与内墙的砖的容重。外墙采用体积密度为900级的空心砖,内墙采用体积密度为800级的空心砖。15、底层隔墙采用M5水泥砂浆砌MU10页岩砖。16、防潮层:低于室内地面60处用1:2防水砂浆砌筑砌体。室内地面有高差时,防潮层设在地面较低一侧地面下60处。并于较高一侧迎水墙面抹20厚1:2防水砂浆,向下抹过防潮层20

8、0。五、质量要求及保证体系1、砖进场应检查产品合格证书。2、用于外墙的砖(9 KN/m3)和用于内墙的砖(8KN/m3),在堆场卸车时必须分开堆码,并做好明显的标示,转运至楼层后同样必须分开堆码,分别堆码在外墙或内墙砌筑的地方,严禁两种砖混用。 3、填充墙砌体砌筑前,应提前2d浇水湿润,不能当天浇筑,严禁干砖上墙。4、砂浆现场拌制时,应采用重量计量。搅拌场地应悬挂砂浆配合比牌。5、砌筑砂浆采用机械搅拌,自投料完算起,搅拌时间不得少于2min。6、砂浆应随拌随用,水泥混合砂浆应在4h内使用完毕;当施工期间最高气温超过30时,应在3h内使用完毕。7、填充墙砌体一般尺寸允许偏差:项次项目允许偏差(m

9、m)检验方法1轴线位移10用尺检查小于或等于3m(垂直)5用2m托线板或吊线、尺检查大于3m(垂直)102表面平整度8用2m靠尺和楔形塞尺检查3门窗洞口高、宽(后塞口)5用尺检查4外墙上、下窗口偏移20用经纬仪或吊线检查8、灰缝控制砌体灰缝控制在812mm,要求水平灰缝饱满度80%,垂直灰缝不得有透明缝、瞎缝、假缝,应填满。9、砖砌体施工临时间隔处补砌时,必须将接槎处表面清理干净,浇水湿润,并填实砂浆,保持灰缝平直。10、砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工,对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3。11、待空心砖墙体砌

10、筑完毕7天后开始后塞口砌筑,后塞口斜度保持在600,斜砖下口采用丁砖砌筑,墙厚200mm后塞口高度留置180mm高,两端加砌预制砼墩“ ”,中部加砌预制砼墩“ ”,灰缝饱满密实。12、厨厕部位的混凝土导墙施工,施工前先对接触的混凝土结构凿毛,然后支模并加固牢靠,再向监理单位报验;验收合格后即进行混凝土浇筑,浇筑前必须将接触面充分润湿。砼浇筑采用C20砼人工振捣密实,不得出现孔洞及麻面等现象,保证导墙的防水效果。13、构造柱:构造柱马牙槎留置应为先退后进,进退宽度应统一并吊垂线(一般宽度应为6cm),构造柱合模前必须沿马牙槎边贴双面粘胶条以防漏浆,模板必须保证平整牢固,砼浇筑采用C20砼人工振捣

11、密实,不得出现漏筋及麻面现象;构造柱顶部采用关喇叭口模板以便下料,待模板拆除后再将该处沿墙面剔打平整,构造柱砼面与砖墙面交界必须清晰。14、砌体验收1)每天砌筑完工后,各班组要组织自检,质检员复检,严把质量关。2)施工员、质检员要加强巡视监督,发现质量问题及时处理,超过规范允许范围的,推倒重来,以避免重大损失。15、坚持样板带路,在一层上砌好样板,验收合格后,方可大面积推广施工。16、质量保证体系项目经理技术负责人项目生产经理专职质量员安全员专业工长放线员班组 六、材料试验(一)原材料取样1、烧结砖每15万块为一检验批,不足15万块亦为一检验批,烧结空心砖每3万块为一批,不足该数量时,仍为一批

12、。2、水泥:袋装水泥以一次进场的同一出厂编号的水泥为一批,但一批的总量不超过200T时,随机以不少于20袋中各采取等量水泥,经混拌均匀后,再从中称取不少于12kg水泥作为检验试样。对每批水泥存期超过三个月的水泥,使用前必须进行复检,并按复验结果使用。3、砂:砂试验以同一产地、同一规格、同一进场时间,每400m3(或600T)为一验收批(每组取样22kg)。(二)砂浆试块每三楼层或250 m3砌体制作一组。七、安全文明及组织机构1、砌体施工时,楼面和屋面堆载不得超过楼板的允许荷载值。2、室内砌筑使用的木凳、金属支架应搭设平稳牢固,脚手板跨度不大于2m,架子上堆放材料不得过于集中,存放砂浆的灰斗、小桶等要放稳。3、搭设脚手架不得有探头板,严禁脚手板支搭在门窗、管道等上面。4、操作前应检查架子、高凳等是否牢固,如发现不安全地方应立即作加固等处理。5、在室内推运输小车时,特别是在过道中拐弯时要注意小车把挤手。6、现场一切机电设备非操作人员一律禁止乱动。7、严禁从窗口向下扔东西。8、安全文明组织机构图项目经理项目生产经理安全员专业工长质量员班组-精品word文档 值得下载 值得拥有-

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
