收藏 分销(赏)

煤矿排矸斜井毛石挡土墙及基础工程施工组织设计.doc

上传人:胜**** 文档编号:3215705 上传时间:2024-06-25 格式:DOC 页数:34 大小:198KB
下载 相关 举报

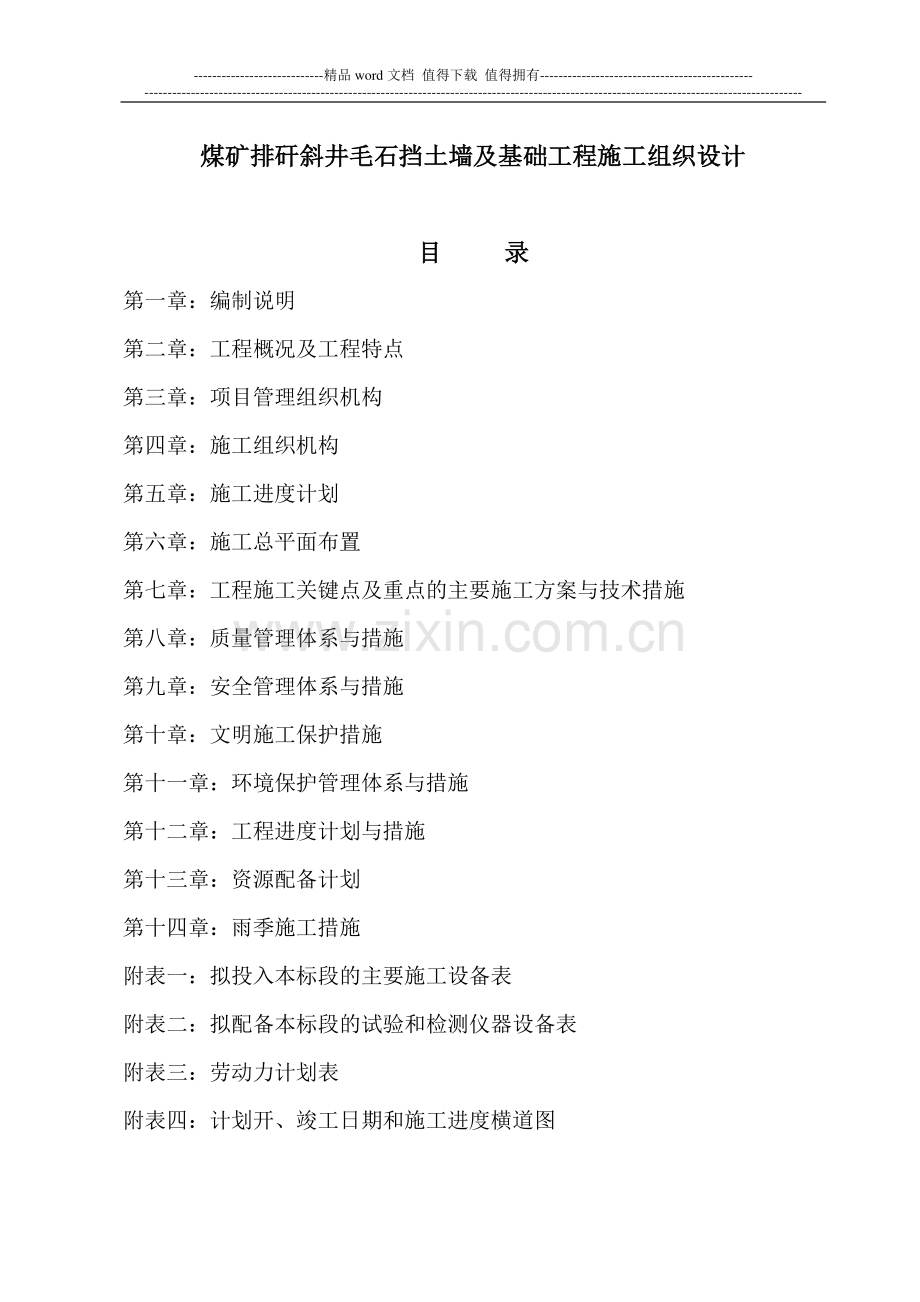

煤矿排矸斜井毛石挡土墙及基础工程施工组织设计.doc_第1页
第1页 / 共34页
煤矿排矸斜井毛石挡土墙及基础工程施工组织设计.doc_第2页

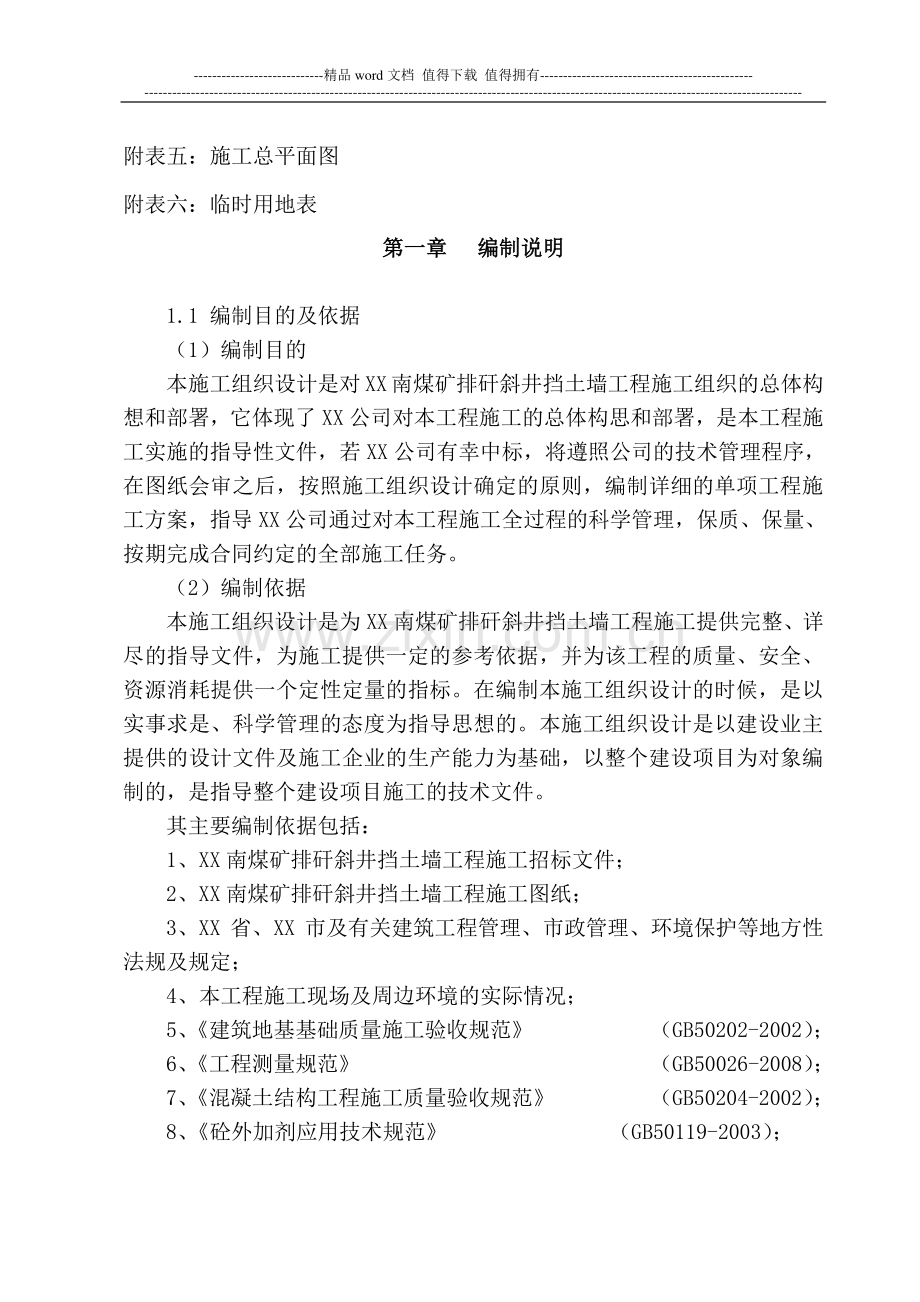

第2页 / 共34页
煤矿排矸斜井毛石挡土墙及基础工程施工组织设计.doc_第3页
第3页 / 共34页
煤矿排矸斜井毛石挡土墙及基础工程施工组织设计.doc_第4页
第4页 / 共34页
煤矿排矸斜井毛石挡土墙及基础工程施工组织设计.doc_第5页
第5页 / 共34页
点击查看更多>>
资源描述

1、-精品 word 文档 值得下载 值得拥有-煤矿排矸斜井毛石挡土墙及基础工程施工组织设计煤矿排矸斜井毛石挡土墙及基础工程施工组织设计 目目 录录 第一章:编制说明 第二章:工程概况及工程特点 第三章:项目管理组织机构 第四章:施工组织机构 第五章:施工进度计划 第六章:施工总平面布置 第七章:工程施工关键点及重点的主要施工方案与技术措施 第八章:质量管理体系与措施 第九章:安全管理体系与措施 第十章:文明施工保护措施 第十一章:环境保护管理体系与措施 第十二章:工程进度计划与措施 第十三章:资源配备计划 第十四章:雨季施工措施 附表一:拟投入本标段的主要施工设备表 附表二:拟配备本标段的试验和

2、检测仪器设备表 附表三:劳动力计划表 附表四:计划开、竣工日期和施工进度横道图-精品 word 文档 值得下载 值得拥有-附表五:施工总平面图 附表六:临时用地表 第一章第一章 编制说明编制说明 1.1 编制目的及依据(1)编制目的 本施工组织设计是对 XX南煤矿排矸斜井挡土墙工程施工组织的总体构想和部署,它体现了 XX 公司对本工程施工的总体构思和部署,是本工程施工实施的指导性文件,若 XX 公司有幸中标,将遵照公司的技术管理程序,在图纸会审之后,按照施工组织设计确定的原则,编制详细的单项工程施工方案,指导 XX 公司通过对本工程施工全过程的科学管理,保质、保量、按期完成合同约定的全部施工任

3、务。(2)编制依据 本施工组织设计是为 XX 南煤矿排矸斜井挡土墙工程施工提供完整、详尽的指导文件,为施工提供一定的参考依据,并为该工程的质量、安全、资源消耗提供一个定性定量的指标。在编制本施工组织设计的时候,是以实事求是、科学管理的态度为指导思想的。本施工组织设计是以建设业主提供的设计文件及施工企业的生产能力为基础,以整个建设项目为对象编制的,是指导整个建设项目施工的技术文件。其主要编制依据包括:1、XX 南煤矿排矸斜井挡土墙工程施工招标文件;2、XX 南煤矿排矸斜井挡土墙工程施工图纸;3、XX 省、XX 市及有关建筑工程管理、市政管理、环境保护等地方性法规及规定;4、本工程施工现场及周边环

4、境的实际情况;5、建筑地基基础质量施工验收规范 (GB50202-2002);6、工程测量规范 (GB50026-2008);7、混凝土结构工程施工质量验收规范 (GB50204-2002);8、砼外加剂应用技术规范 (GB50119-2003);-精品 word 文档 值得下载 值得拥有-9、普通混凝土用砂质量标准及检验方法 (JGJ52-2006);10、砌体工程施工质量与验收规范 (GB50203-2002);11、建筑地面工程施工质量验收规范 (GB50209-2002);12、建筑装饰装修工程质量验收规范 (GB50210-2001);13、建筑给水排水及采暖工程施工质量验收规范 (

5、GB50242-2002);14、建筑工程施工质量验收统一标准 (GB50300-2001);15、施工现场临时用电安全技术规范 (JGJ46-2005);16、建筑施工扣件式钢管脚手架安全技术规范 (JGJ130-2011);17、建筑机械使用安全技术规范 (JGJ33-2001);18、建筑施工安全检查标准 19、安全防范工程技术规范 GB 50348-2004;20、地下防水工程质量验收规范 GB 50208-2002;21、建筑涂饰工程施工及验收规程 JGJ/T29-2003;22、施工企业安全生产评价标准 JGJ/T 77-2003;23、工程建设标准强制性条文 2002 版。24、

6、木结构工程施工质量验收规范 GB50206-2002 25、普通砼拌合物性能试验方法标准 GB50080-2002 26、普通砼力学性能试验方法标准 GB50081-2002 27、土方与爆破工程施工及验收规范 GBJ201-83 1.2 编制原则及内容(1)编制原则 1、严格遵守现行的技术规范、施工规范和质量评定与验收标准的相关规定;2、坚持技术先进性、科学合理性、经济适用性与实事求是相结合的原则。(2)编制内容根据 XX 南煤矿排矸斜井挡土墙工程施工招标文件所要求的全部内容。第二章第二章 工程概况及工程特点工程概况及工程特点 2.1 工程概况-精品 word 文档 值得下载 值得拥有-本工

7、程位于 XX 省 XX 市 XX 区 XX 乡,该工程建设单位为 XX 省 XX 煤业有限公司,承包方式施工总承包,工期为 90 日历天,承诺质量等级为达到国家现行验收相应规范合格标准。1、本工程承包内容:砌筑工程、土石方工程、抹灰工程、砼工程内容;2.3 施工条件及工程特点(1)本工程施工现场在 XX 省 XX 市 XX 区 XX 乡。(2)由于本工程砌筑工程、砼工程较多,脚手架等周转材料需用量较大,因此施工前要提前作好此类材料的购置和贮备准备工作。(3)根据业主提供的现场供水管、排水口、供电电源等,确定施工现场内供水、供电以及排水的走向。施工组织设计中水、电源暂按施工平面布置图所示布置,施

8、工中可根据实际情况另作调整。第三章第三章 项目管理组织机构项目管理组织机构 如果本公司有幸中标,与甲方协议签订之后,本公司根据现场工程实际情况,调动一切积极因素,利用熟悉本地施工条件的优势,就近调集施工人员做好上场准备。本工程将根据实际情况组建项目部,实行项目法管理,项目经理负责制。为了安全、优质、按期完成本工程的施工任务,本着精干、高效的原则。我们计划安排具有丰富施工经验的技术、管理人员按项目法组建现场项目部。下设六部二室,即施工技术部、安全质量部、物资设备部、计划部、环保协调部、财务部、中心试验室、综合办公室。根据所设置部室制定出各项业务职责,做到分工明确、职权分明。见附图施工组织机构框图

9、。施工组织机构框图:项目经理 施工 技术部 安全 质量部 环保 协调部 综合 办公室 计划部 技术负责人(总工程师)设备 物质部 财务 会计部 中心 试验室-精品 word 文档 值得下载 值得拥有-1、项目部管理职能:a、贯彻执行国家、交通部、业主及当地政府的有关法律、法规和政策,执行企业的各项管理制度。b、根据合同和施工组织设计,组织现场日常施工,科学管理、合理使用、调配劳动力及材料、机具,并安排好各工种之间的施工搭接。组织协调各种关系及工作接口。项目经理要向项目人员解释和说明本工程项目合同、项目设计、项目进度计划及配套计划、协调程序等文件。c、根据工程施工总进度计划,编制月施工计划和旬作

10、业计划,在制定施工计划的同时,编制详细的材料进场计划和设备进退场计划做好施工准备,落实具体计划,形成切实可行的实施计划系统。d、做好各分项工程的自检评定并及时通知建设单位、监理单位等机构参加工程的各项隐蔽工程验收。项目部每周召开例会,通报工程施工进度、质量情况,并做好记录,解决检查中发现的质量、安全隐患问题,并加以整改。协调好各方面的关系,预见问题,处理矛盾,抓好过程控制。e、及时向公司提交材料采购计划,机械设备等的需求计划,以便使物资供应通畅,建立高效率的通讯指挥系统。f、对工程的进度、质量、安全、成本和场容等进行监督管理、考核验收、全面负责。负责对各作业班组进行技术、质量、工艺、安全、文明

11、生产施工情况的交底工作,认真记好各种施工台帐和日记,每天检查当天工作,每旬考核分项工程完成情况,认真、严格按标准验收各类进场材料,及时取样送检试验。g、在工作中加大对人才的开发和使用,注意培养管理人员的工作能力。h、严格执行公司有关规章制度和法规,并按 ISO9001-2011 的标准及要素实行操作,使工程项目的施工管理走上规范化,组织好项目生产调度会、项目经济活动会等关键性会议。土石方工程 砌筑工程 抹灰工程 机械作业队 后勤保卫组 砼工程-精品 word 文档 值得下载 值得拥有-i、组织制定项目经理部各类管理人员的职责权限和各项规章制度,搞好与公司各职能部门的业务联系和经济往来,每月向公

12、司经理报告工作。j、严格财经制度,加强财务、预算管理,推行项目内部承包责任制,增强施工管理人员的责任心和使命感。k、按照企业法人代表与业主签定的工程承包合同,严格履行全部合同条款,使工程各项指标达到业主满意。2、各相关职能部门职责:a、项目经理:项目经理在 XX 南煤矿排矸斜井挡土墙工程施工项目部管理下对该工程进行全方位管理,代表公司履行合同,执行公司的质量方针,实现工程质量目标,并对工程项目质量、工期、成本、安全及文明施工等各项管理工作全面负责,并负责本工程的对内、对外协调工作,加强对各种资源进行有效组合,从而达到项目目标的实现。b、项目总工程师:负责本项目的施工技术管理工作,组织项目技术人

13、员编制各项施工方案及技术措施;编审进度计划和材料需用计划;监督检查工程质量,收集、分析各种检测数据并提出改进措施,带领技术人员做好项目实施过程中的保证作用。并对分部分项工程进行技术交底,并监督执行;同时负责资料的收集整理归档工作。c、质安组:制定和实施监督检查计划,对施工过程和服务进行质保监察、监督、验证、报告,并提出所发现问题的纠偏措施;对不符合质量、安全规定的活动进行纠正;参加对劳务人员的质量安全培训和教育工作;贯彻执行 JGJ592011 标准以及国家有关安全生产、劳动保护法律法规和标准,负责现场安全生产、文明施工的检查,以及资料的收集整理工作;对工程质量负监督检查、指导责任。d、工程组

14、:负责对工程项目的组织和实施,利用现有资源情况,按现行的技术标准,保证目标的实现。对所完成的工程质量合格率要求达 100%,并负责实施项目部编制的月、旬、周进度计划,按计划要求达到进度要求。在项目实施过程中,保证安全生产,达到人员零伤亡的目标。e、技术组:及时做好工程实施的技术保障工作,编制科学的施工方案及进度计划,负责对各种资料收集整理存档工作,及时将工程执行情况汇总上报,并协助试验人员完成工程的各项试验工作和材料检验工作。做好-精品 word 文档 值得下载 值得拥有-工程测量及检测工作,为道路工程施工提供可靠的技术保证。f、物设组:负责施工现场的全面物资材料管理、施工机械设备的进退场及施

15、工过程中的机械设备使用管理;加强对材料工作的管理,及时提供合格供应商资料供项目部评审选择。按计划采购合格的各类材料,并负责其保管。严格履行材料的出入库手续。对各种有毒、有害、易燃、易爆物品的保管,制定严格的保证措施,并有专人负责,做到安全可靠。g、合同组:负责与合同相关的事务,编制施工图预算及竣工决算;编制单位工程或分部分项工程的预算材料总计划及工料分析,并传递到各部门。在施工过程中与各方加强联系及时办理各种签证,为工程决算创造条件。h、办公室:负责行政、后勤保障、保卫及医疗等工作。i、财务室:负责整个工程项目的资金管理,有责任在施工拨款紧张时筹备资金,保证施工生产的正常进行。j、工地试验室:

16、管理现场各种试验仪器、工具;负责工地现场自检项目的实验检测工作;送试本项目所需的钢筋、水泥、砖等原材料的物理力学及化学检验试验;负责收集材料的原始证明件,及时填写整理实验报告表,按期送交资料管理人员存档;负责项目部各种量具仪器的检查送检工作等。k、施工队主要职责:将具体工作任务分解到各操作者,并督促班组人员保质保量按时完成任务。及时组织班组人员学习各种技术规范和操作规程,作好安全、质量、技术等的交底。工程施工实行责任承包,做到施工任务层层承包,职责分明,落实到人,每月组织进行工程质量、安全生产及文明施工的考核,奖优罚劣。对各分项工程的质量情况进行自检、互查,及时总结、及时纠正,不断提高自己,并

17、做到当天完成的部位当天检查,问题不过夜。资源投入时采用小流水作业。本项目先地下后地上,先主体后装饰,分部分项进行平行搭接、交叉流水作业。在工程全面实施的同时,应加大对重点控制工程的投入,保证重点工程的如期实施和完成。第四章第四章 项目控制目标的制定项目控制目标的制定 -精品 word 文档 值得下载 值得拥有-4 4项目控制目标的制定项目控制目标的制定 4.14.1 项目控制目标的制定程序项目控制目标的制定程序 4.24.2 项目目标控制的全过程也即施工项目管理的全过程项目目标控制的全过程也即施工项目管理的全过程 项目目标控制 事先控制 事中控制 事后控制 投标签约施工准备 项目施工验收交工

18、总结结算 施工项目管理 项目经理部、部门、班组、操作人员 执行承包合同中的施工项目总目标 收集各控制目标 制定的依据 与公司、分公司签订承包合同 确定控制目标 编制施工组织设计 确定施工项目计划总目标 分解总控制目标 形成控制目标体系 制定各阶段控制目标和年度控制目标 落实控制目标明确责任 责任者提出控制措施-精品 word 文档 值得下载 值得拥有-4.34.3 本工程项目目标控制的基本任务与方法:本工程项目目标控制的基本任务与方法:第五章第五章 施工进度计划施工进度计划 5.1 质量目标 实现对业主的质量承诺,以领先行业水平为目标,严格按照合同条款要求及现行规范标准组织施工,工程一次验收合

19、格率达 100%。5.2 安全目标(1)无人身重伤及以上伤亡事故;(2)无交通死亡事故;(3)无重大行车事故;(4)无等级火灾事故。5.3 工期目标 该工程建设单位要求工期为 90 日历天,根据该工程的实际情况和 XX公司的实力,确定该工程总工期为 90 日历天,按业主要求的工期完成。控制目标 控 制 任 务 采用方法 进度控制.使施工顺序合理、衔接关系适当,均衡有节奏施工.实现计划工期,(合同工期)要求 横道图法 质量控制.使分部分项工程达到质量检验评定标准的要求.实现施工组织设计中保证施工质量的技术组织措施和质量等级,保证合同质量目标等级的实现 检查对比法 数理统计法 方针目标管理法 成本

20、控制.降低每个分项工程的直接成本.实现项目经理部盈利目标.实现公司利润目标和合同造价 价值工程法 偏差控制法 估算法 安全控制.实现施工组织设计的安全规划和措施.控制劳动者、劳动手段和劳动对象、使人的行为安全.物的状态安全.控制环境、消防环境险源 安全检查表法-精品 word 文档 值得下载 值得拥有-5.4 现场管理目标 严格按照 JGJ59-2011 标准组织现场管理,争创“XX 建筑行业安全文明施工现场”。5.5 施工管理目标和主要措施(1)施工技术质量管理目标及主要管理措施 1、在招标文件的基础上,根据公司对工程质量的要求,本工程的质量管理目标为:装饰优良。2、为了实现以上管理目标,我

21、们将主要通过以下几个方面的管理措施来确保工程质量目标的实现:a、严格和高标准地贯彻已颁布的各级质量体系文件,巩固并完善项目部质量管理和保证体系,不断充实和学习新的管理方式,运用先进的管理软件和控制手段强化管理的全过程监督作用,不断强化全体施工管理人员的质量意识和质量责任感,督促各类质量体系人员质量职责的落实。b、成立技术攻关小组,对质量通病和施工难点进行现场攻关,确保工程无质量通病。c、本工程所用的脚手架采用钢管扣件式脚手架。对施工工艺和质量检测严格把关,确保本工程质量创优目标的实现。d、严把材料关,保证所有进场材料全部达到设计和现行国家规范要求及政府部门对建筑工程材料的最新要求,材料进场必须

22、有合格证、质量保证书并经建设方代表和监理工程师现场抽样送检合格后方可使用。e、根据实际情况认真编制专项施工组织设计(施工方案),加强技术交底工作。f、健全质量检查制度,建立完善的质量奖惩制度,坚持每周一次的质量大检查,检查结果公开,奖罚分明,对质量问题要追查原因,找出对策,并及时进行处理和改进。g、对质量目标进行责任分解。土石方工程:质量责任者为项目经理、施工员;砌筑工程:质量责任者为项目经理、施工员、质检员及砌筑班长。砼工程:质量责任者为项目经理、施工员、质检员;抹灰工程:质量责任者为项目经理、施工员、质检员及装饰班长;-精品 word 文档 值得下载 值得拥有-(2)安全管理目标及主要管理

23、措施 1、安全管理目标:确保无重大人身伤亡及设备安全事故,保证项目的安全管理达到“XX 建筑行业安全文明施工现场”标准。2、实现管理目标的主要措施 a、在施工中严格执行建筑施工安全检查评分标准(JGJ59-2011),杜绝违章作业。b、健全各种安全管理制度,制定各种安全技术操作规程、制定安全管理目标并分解和落实到各部门及相关负责人。加强各种安全设施、设备的硬件投入并加强对现有安全设施、设备进行维护和管理。c、加强对管理人员和操作工人尤其是新工人的安全知识教育和培训。d、认真落实上岗人员持证上岗工作。e、积极开展治安综合治理工作,加强对工人进行治安管理处罚条例的学习,杜绝违法事件的发生,为施工区

24、周边营造一个良好的治安环境。f、加强操作工人的三级安全教育工作,做好分项工程的安全技术交底。g、做好施工人员的劳动保障、保险、消防、计划生育等其他外围工作。(3)施工进度目标及主要管理措施 为使工程早日建成、交付建设业主使用,为业主提供使其满意的优质服务,项目部将在人员组成、施工工艺,新设备投入,材料供应等方面均按程序和计划精心布置,科学管理、严格实施,计划用 90 日历天完成全部施工任务。(4)文明施工目标及主要管理措施 1、管理目标:为保持施工场区范围内及周边清洁的环境,同时也因为本工程的重要性,文明施工将始终是施工全过程中极为重要的环节。为此,我们将确保施工现场达到 XX 市建筑行业安全

25、文明施工现场”标准,并据此标准开展各项管理工作,促进施工现场综合管理水平不断提高,以赢得业主及社会各方充分的信任、理解和支持。2、为实现创建文明工地的管理目标,我们将采取以下几个方面的措施:a、施工现场道路、加工房和材料堆场的地坪未硬化的我项目部将其全部进行硬化。施工平面布置图中设置现场项目部、办公室、微机室、业主监理室、现场会议室、休息值班室、医务室、卫生间、施工人员住宿、食-精品 word 文档 值得下载 值得拥有-堂、材料库、配电室及材料堆场。b、设立清洁卫生包干制,公共通道、场所每天派专人清扫。施工现场材料分门别类堆放整齐,保持场地的整洁和有序。c、现场管理制度化,每周将进行检查,实施

26、奖罚制度。d、施工区入口处设五牌二图(即:工程概况牌、安全生产牌、文明施工牌、管理人员名单及监督电话牌、消防保卫牌、施工总平面布置图),并在显眼处悬挂企业标志、宗旨和相关宣传标语。e、加强对周边区域的环境保护,在出场处派专人对出入施工现场车辆进行清洗,避免车辆携带泥砂上路,污染学校及周边环境,场区周边的道路也要经常洒水扬尘,以免对环境造成污染。3、按照施工总平面布置图设置各项临时设施。堆放大宗材料、成品、半成品和机具设备,不得侵占场内道路及安全防护等设施。4、施工现场的主要管理人员在施工现场应当佩戴证明其身份的证卡。5、施工现场的用电线路,用电设施的安装和使用必须符合安装规范和安全操作规程,严

27、禁任意拉线接电。施工现场必须设有保证施工安全要求的夜间照明;危险潮湿场所的照明以及手持照明灯具,必须采用符合安全要求的电压。6、施工机械按照施工总平面布置图规定的位置和线路设置,不得任意侵占场内道路。7、保证施工现场道路畅通,排水系统处于良好的使用状态;保持场容场貌的整洁,随时清理建筑垃圾。在车辆,行人通行和地方施工,应当设置沟井坎穴覆盖物和施工标志。8、施工现场的各种安全设施和劳动保护器具,必须定期进行检查和维护,及时消除隐患,保证其安全有效。9、职工生活设施,符合卫生,通风,照明等要求。职工的膳食,饮水供应应当符合卫生要求。10、做好施工现场安全保卫工作,采取必要的防盗措施,在现场周边设立

28、围护设施。非施工人员不得擅自进入施工现场。11、严格依照中华从民共和国消防条例的规定,在施工现场建立和执行防火管理制度,设置符合消防要求的消防设施,并保持完好的备用-精品 word 文档 值得下载 值得拥有-状态。在容易发生火灾的地区施工或者储存,使用易燃易爆器材时,应当采取特殊的消防安全措施。12、遵守国家有关环境保护的法律规定,采取措施控制施工现场的各种粉尘、废气、废水、固体废弃物以及噪声,振动对环境的污染和危害。13、现场进出口处设沉淀池处理砼搅拌机、砂浆搅拌机清洗浆水,未经处理不得直接排入城市排水设施。14、不在施工现场熔融沥青或者焚烧油毡,油漆以及其他会产生有毒有害烟尘和恶臭气体的物

29、质。15、采取有效措施控制施工过程中的扬尘;在炎热干燥的天气时,由专人在现场及现场附近道路上洒水,以保持湿润,防止尘土飞扬;对于现场的容易飞扬的材料如水泥等,采用适当的覆盖。17、为了降低施工中噪声对环境的影响,采取如下措施:通过统筹安排,合理计划,最大限度地减少夜间施工的时间和次数;梁、柱、楼面模板采用钢模板,但是必须指挥施工人员轻拿轻放;教育工人在砼振捣时不得用振动器长时间振动钢筋,车辆进出现场,专人指挥,减少或不鸣笛。18、搞好公共关系的协调工作。为最大限度地减少施工对周围环境的影响,XX 公司由专人负责公共关系的协调工作,随时听取有关方面对我施工的意见和建议,并在可能的情况下加以改正,

30、满足有关部门的要求,使工程能顺利进行。5.6 施工部署原则 本工程总工期90 日历天,具体开工时间以业主或监理工程师报告为准。5.7 施工流水段划分及施工顺序 本工程项目为装修工程,平面形式呈矩形,我们拟按施工先后划分施工段,分别组织流水作业。5.8 施工进度计划 5.8.1 编制原则(1)根据所提供的施工图纸、招标文件、工程投标答疑会议记要及其它相关文件。(2)根据拟建项目建设用地周围环境、现场情况及施工总平面所确定-精品 word 文档 值得下载 值得拥有-的平面规划。(3)根据国家现行的各种建筑施工验收、规程和质量评定标准。(4)根据现行全国统一建筑安装工程工期定额。(5)根据现行的建设

31、工程技术规范、施工安全技术规范和安全技术标准。(6)根据公司颁发的有关文件、工艺标准、施工方法、类似工程施工经验总结及公司拥有的技术力量。(7)根据本工程投标过程中业主及设计单位提出的各项要求编制。5.8.2 工程进度施工横道图在保证工程质量的前提下,XX 公司将合理统筹安排施工过程中的各项工作,抓住重点施工,组织合理的交叉流水作业,以加快工程施工进度。为此,我们根据实际情况,特编制XX 南煤矿排矸斜井挡土墙工程项目施工横道图。第六章第六章 施工总平面布置施工总平面布置 6.1 布置原则根据招标文件中的有关说明,施工平面布置将依据总体规划图及现场场地的实际情况,并结合施工组织设计中所提出的施工

32、总体目标(质量、工期、安全文明施工和环保等)进行施工平面的布置。施工总平面布置合理与否,将直接影响施工进度和安全施工管理,施工平面布置原则应为:1、施工现场平面和道路 因本工程楼无人员办公,人员材料运输和垃圾外运均走本楼楼梯。2、临时设施 根据业主安排及要求,现场办公室可向业主租用或在现场设置;管理、施工人员的生活用房将在施工区外自行解决;施工用餐自行解决;施工及生活用电设施,在业主的协调下,由 XX 公司人员自行安装调试。大型机械将在业主指定的地点安装,并在入场后需使用前 2 天安装调试完毕。临时设施计划用 2 天完成。3、施工临时用水用电 水源按业主指定地点接至施工区域,设置出水口,水口下

33、方设置专用-精品 word 文档 值得下载 值得拥有-接水容器,容器容积在 2m以上,便于接水,防止外溢,即可满足施工要求,又要满足消防需要。4、垂直运输 本工程拆除垃圾及材料的垂直运输均采用人工进行,因此,我们将有效的组织以保证工程顺利进行。为不影响楼内正常施工,运料时间安排在夜间进行。5、施工临时用电 根据施工现场的实际情况来布置施工临时用电的线路走向、配电箱的位置及照明灯具的位置。电源电缆引下根据现场用电负荷确定电缆截面。现场布置,均按三级配电,二级保护。本工程临时用电均从甲方提供的变压器引出,并进入本施工现场的红线内,在红线内设总配电箱室,从甲方提供电源位置采用三相五线制配线引入总配电

34、箱室。施工现场内配电方式采用TN-S系统,并在总配电箱室处做重复接地一组,接地电阻小于4。据体布置详施工平面布置图:(附后)第七章第七章 各分部分项的主要施工方法各分部分项的主要施工方法 第一节第一节 测量方案测量方案 一、施工测量 本标段面积大,线路长,测量精度要求高,难度大。拟以业主提交的测量控制基准点为基础,建立闭合导线控制网。根据施工控制网,测设轴线,再根据轴线测设各个细部。开工前测量准备工作包括:检查和复核测量基准点,增设控制点和水准点、建立控制网、施工放样。施工测量的精度按工程测量规范(GB50026-2008)执行。二、土方施工测量 根据已建立的平面和高程控制系统,放出各区的边界

35、桩,并在各区边-精品 word 文档 值得下载 值得拥有-界设置横向及纵向控制桩,每 50 米设置一个,控制桩用混凝土浇筑,埋深在地面以下 20 厘米,以控制土面区各区边线和高程。测设 40 米40 米 的方格网来实施施工放样,且测出方格桩点的地面高程和设计高程,如果地面高程大于该点的设计高程则为挖方,反之则为填方。将每一个桩的挖填 用红铅笔写在桩上(侧面),填土用“+”号,挖土用“-”号。为便于挂线找平,在方格网内再增设加桩,将方格分成 40 米见方的小方格。如为填方时,则根据填方的高度在桩上挂线好填土;如为挖方时,可在桩四周挖至所需深度。在填挖过程中,以桩点为准,用尼龙线来检查,校正整个方

36、格范围内标高。施工过程中,应对控制点进行保护,并经常进行复测,做到准确无误。三、测量仪器 平面测量的主测仪器为经纬仪,该仪器技术规格为:J6 级经纬仪测角精度,级测距仪测程 1000 米,测距精度 MD=(55ppm)毫米。其 200 米范围内一测回放样定位精度可达10 毫米,可满足本项目的平面精度要求。高程测量主测仪器为 S1 级自动安平水准仪。四、放样方法 使用尼康 C-100 全站仪,其 200 米范围内一测回放样定位精度可达 10毫米,仪器提供了极坐标放样等多种功能,因此可计算或从设计文件查出-精品 word 文档 值得下载 值得拥有-各待定特征要素的坐标值后,输入全站仪进行测量定位。

37、1、架设仪器于导线控制点,输入控制点坐标值。2、照准后视控制点,输入后视控制点坐标值或方位角。3、输入待定点坐标值。4、按照仪器所显示的角度和距离放样定位。第第二节二节 土石方施工方案与技术措施土石方施工方案与技术措施 一、施工方案的确定 1、本工程土石方运输采用汽车短驳运输方式。2、填土地块内的所有水塘必须先抽水。如果有淤泥:填土厚度在 3 米以内,厚度超过 50cm,须抽水清淤并经监理认可,方可继续施工。清理出的淤泥就近堆放于场地内,晒干后与外进土方拌和回填在地块内。填于本地块,填土厚度不小于 3 米的地块免清淤。3、用于本工程土方运输短驳的运输车辆全部为 8 吨以上的翻斗车。4、本工程土

38、方工程主要包括土地平整、农田水利、田间道路等土方开挖、土方回填等。二、施工方案 1、材料及主要机具:(1)、粘性土应检验其含水率,必须达到设计控制范围,方可使用。(3)、装运土方机械有:挖掘机、自卸汽车、推土机、铲运机及翻斗车等。(4)、碾压机械有:平碾、羊足碾和振动碾等。-精品 word 文档 值得下载 值得拥有-(5)、一般机具有:蛙式或柴油打夯机、手推车、铁锹、5m 钢尺、胶皮管等。2、局部切填土工程 本标段施工现场面积大,局部切填土工程分为区同时进行,从主进场路开始由近往远施工,每个区分三个施工段,各施工段流水作业。土方的调配:土方调配时,若土方距施工区较远时,由自卸汽车把土方运到施工

39、区内,再由推土机或人工摊平;若土方距施工区较近或在施工区内时,由推土机直接把土方推到施工区内并摊平。土方调配的原则:本工程通过土方计算得出挖方与填方基本达到平衡,因此能就施工现场调配土方,可减少重复倒运。我们尽量将挖填土方量与运距的乘积之和调配到最小,即总土方运输量或运输费用最小。划分调配区,根据方格网平面图上划出挖填区的分界线,并在挖方区和填方区划出若干调配区,确定调配区的大小和位置,计算各调区的土方量标注于图上,计算每对调配区的平均运距,确定最优调配方案,绘制土方调配图,标出土方调配方向、土方量及平均运距。依据拟定的调配方向、运输路线、施工顺序,组织车辆运输,避免土方运输出现对流现象,同时

40、便于机具的调配,机械化的施工。(2)、石方开挖 土石方开挖施工,包括松动、破碎、挖装、运输出渣等工序。在本工程中石方开挖将由本公司采用人工和机械联合挖石方。利用在施工现场设-精品 word 文档 值得下载 值得拥有-置测量控制网,采用全站仪进行测量施工控制,精确放样出边坡开挖轮廓,用白石灰画出轮廓线,经监理工程师确认后进行下一步工作。石方开挖采用自上而下分层开挖的方式进行施工。施工中首先将岩层较厚部分采用履带式液压岩石破碎机分层破碎,挖掘机装渣,15T 自卸汽车运至弃渣场堆放。其次,较薄部分岩石采用人工风镐配合履带式液压岩石破碎机开挖的方式施工,为防止履带式液压岩石破碎机开挖岩石时的冲击力对基

41、面岩体产生破坏,开挖时预留 30cm 岩石保护层,开挖主要采用人工风镐进行施工,使用手持式风钻开挖施工。(二)、填筑作业 基本要求:施工中始终坚持“三线、四度”,三线即:中线、两侧边线,且在三线上每隔 20m 插一面小红旗,明确中线、边线的控制点;四度即:厚度、密实度、拱度、平整度。通过控制路基分层厚度以确保每层层底的密实度;控制住密实度以确保路基的质量及工后沉降不超标;控制拱度以确保雨水及时排出;控制平整度以确保路基碾压均匀及在下雨时不积水。在路基中心线每 200m 处设置一座固定桩,在固定桩上标出每层的厚度及标高。每层填土前做出路肩,在路肩两侧每隔 50m(局部加密到每隔 20m)设置一道

42、临时泄水槽至路基外排水沟,与路基填筑同步进行,确保雨季路基上的水及时从泄水槽中排出至市政排水管道中,避免雨水冲刷。1、分层填筑 按设计路基横断面全宽纵向水平分层填筑压实。分层厚度根据填筑压实试验段所确定的工艺参数严格控制,路堤每 20m 设一组标高点,每层压-精品 word 文档 值得下载 值得拥有-实厚度不大于 30cm,不小于 20cm,最大虚铺厚度不超过 35cm。地形起伏时由低处分层填筑,由两边向中心填筑。边坡两侧各超填 30cm 宽,以方便机械压实作业,保证路堤全断面的压实度一致,竣工时刷坡整平。根据自卸车容量计算堆土间距,以便平整时控制均匀的分层厚度。2、摊铺整平 填土区段完成一层

43、填筑后,先用推土机初平,再用平地机终平,做到填层面在纵向和横向平顺均匀,以保证压路机的碾压轮表面能基本均匀接触地面进行压实,达到压实效果。摊铺时层面做成向两侧倾斜 2%3%的横向排水坡,以利路基面排水。在推土机摊铺平整的同时,对路肩进行预压,保证压路机进行压实时压到路肩不致滑坡。3、洒水、晾晒 根据试验段所得出的结论,选择最佳控制含水量,路堤填土的含水量控制在 Wopt+2%Wopt-3%。当含水量超出最佳含水量的+2%时,采取在路基上摊铺、用悬耕机松土晾晒的办法,降低填土的含水量。当含水量低于最佳含水量的-3%时,洒水润湿,加水量 mw(t)可按下式估算:mw=(WoptW)式中:ms:拟加

44、湿填料的湿重;W、Wopt:填料天然含水量,最优含水量(重型击实试验)。洒水采用提前洒水闷湿和路基上洒水搅拌相结合的方法。三、质量标准 3.1、保证项目 ms 1+w-精品 word 文档 值得下载 值得拥有-(1)、基底处理必须符合设计要求或施工规范的规定。(2)、回填的土料,必须符合设计要求或施工规范的规定。(3)、回填土必须按规定分层夯压密实。取样测定压实后的干土质量密度,其合格率不应小于 90%;不合格的干土质量密度的最低值与设计值的差,不应大于 0.08g/cm3,且不应集中。环刀取样的方法及数量应符合规定。四、应注意的质量问题(1)、未按要求测定土的干土质量密度:回填土每层都应测定

45、夯实后的干土质量密度,符合设计要求后才能铺摊上层土。试验报告要注明土料种类,试验日期、试验结论及试验人员签字。未达到设计要求的部位,应有处理方法和复验结果。(2)、回填土下沉:因虚铺土超过规定厚度或冬期施工时有较大的冻土块,或夯实不够遍数,甚至漏夯,基底有机物或树根、落土等杂物清理个彻底等原因,造成回填土下沉。为此,应在施工中认真执行规范的有关规定,并要严格检查,发现问题及时纠正。(3)、回填土夯压不密实:应在夯压时对干土适当洒水加以润湿;如回填土太湿同样夯不密实呈“橡皮土”现象,这时应将“橡皮土”挖出,重新换好土再予夯压实。(4)、在地形、工程地质复杂地区内的填方,且对填方密实度要求较高时,

46、应采取措施。(如排水暗沟、护坡桩等),以防填方土粒流失,造成不均匀下沉和坍塌等事故。(5)、填方基土为杂填土时,应按设计要求加固地基,并要妥善处理基-精品 word 文档 值得下载 值得拥有-底下的软硬点、空洞、旧基以及暗塘等。(6)、填方应按设计要求预留沉降量。第三节、砼毛石基础工程第三节、砼毛石基础工程 一、条形基础施工一、条形基础施工 1、操作工艺钢筋混凝土条形基础施工工艺流程 基槽清理、验槽混凝土垫层浇筑、养护抄平、放线基础柱梁钢筋绑扎、支模板相关专业施工(如避雷接地施工)钢筋、模板质量检查,清理基础混凝土浇筑混凝土养护拆模 2、清理及垫层混凝土浇筑 地基验槽完成后,清理表层浮土及绕动

47、土,不得积水,立即进行垫层混凝土施工,必须振捣密实,表面平整,严禁晾晒基土。3、钢筋绑扎 垫层浇筑完成达到一定强度后,在其上弹线、支模、铺放钢筋网片。上下部垂直钢筋绑扎牢,将钢筋弯钩朝上,按轴线位置校核后用方木架成井字形,将插筋固定在基础外模板上;底部钢筋网片应用与混凝土保护层同厚度的水泥砂浆或塑料垫块垫塞,以保证位置正确,表面弹线进行钢筋绑扎,钢筋绑扎不允许漏扣,柱插筋除满足冲切要求外,应满足锚固长度的要求。当基础高度在 900mm 以内时,插筋伸至基础底部的钢筋网上,并在端部做成直弯钩;当基础高度较大时,位于柱子四角的插筋应伸到基础底部,其余的钢筋只须伸至锚固长度即可。插筋伸出基础部分长度

48、应按柱的受力情况及钢筋规格确定。与底板筋连接的柱四角插筋 必须与底板筋成45绑扎,连接点处必须全部绑扎,距底板 5cm 处绑扎第一个箍筋,距基础顶 5 处绑扎最后一道箍筋,作为标高控制筋及定位筋,柱插筋最上部再绑扎一道定位筋,上下箍筋及定位箍筋绑扎完成后将柱插筋调整到位并用井字木架临时固定,然后绑扎剩余箍筋,保证柱插筋不变形走样,两道定位筋在打柱混凝土前必须进行更换。钢筋混凝土条型基础,在 T 字形与十字形交接处的钢筋沿一个主要受力方向通长放置。4、模板安装 钢筋绑扎及相关专业施工完成后立即进行模板安装,模板采用组合钢模板或木模,利用钢管或木方加固。锥形基础坡度30时,采用斜模板支护,利用螺栓

49、与底板钢筋拉紧,防止上浮,模板上部设透气及振捣孔,坡-精品 word 文档 值得下载 值得拥有-度30时,利用钢丝网(间距 30cm),防止混凝土下坠,上口设井字木控制钢筋位置。不得用重物冲击模板,不准在吊帮的模板上搭设脚手架,保证模板的牢固和严密。5、清理 清除模板内的木屑、泥土等杂物,木模浇水湿润,堵严板缝及孔洞,清除积水。6、混凝土搅拌 根据配合比及砂石含水率计算出每盘混凝土材料的用量。认真按配合比用量投料,严格控制用水量,搅拌均匀,搅拌时间不少于 90s。7、混凝土浇筑 浇筑现浇柱下条型基础时,注意柱子插筋位置的正确,防止造成位移和倾斜。在浇筑开始时,先满铺一层 5l0cm 厚的混凝土

50、并捣实,使柱子插筋下段和钢筋网片的位置基本固定,然后对称浇筑。条型基础根据高度分段分层连续浇筑,不留施工缝。浇筑时先使混凝土充满模板内边角,然后浇注中间部分,以保证混凝土密实。分层下料,每层厚度为振动棒的有效振动长度。防止由于下料过厚,振捣不实或漏振、吊帮的根部砂浆涌出等原因造成蜂窝、麻面或孔洞。8、混凝土振捣 采用插入式振捣器,插入的间距不大于振捣器作用部分长度的 125倍。上层振捣棒插入下层 35cm 尽量避免碰撞预埋件、预埋螺栓,防止预埋件移位。9、混凝土找平 混凝土浇筑后,表面比较大的混凝土,使用平板振捣器振一遍,然后用木杆刮平,再用木抹子搓平。收面前必须校核混凝土表面标高,不符合要求

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
