收藏 分销(赏)

文化广场工程冬季施工方案修改后重报.doc

上传人:可**** 文档编号:3211149 上传时间:2024-06-25 格式:DOC 页数:21 大小:258KB
下载 相关 举报
文化广场工程冬季施工方案修改后重报.doc_第1页
第1页 / 共21页
文化广场工程冬季施工方案修改后重报.doc_第2页
第2页 / 共21页
文化广场工程冬季施工方案修改后重报.doc_第3页
第3页 / 共21页
文化广场工程冬季施工方案修改后重报.doc_第4页
第4页 / 共21页
文化广场工程冬季施工方案修改后重报.doc_第5页
第5页 / 共21页
点击查看更多>>
资源描述

1、南通建筑工程总承包有限公司 临沂文化广场工程冬期施工方案 1 冬期施工方案 一、一、编制依据编制依据 建筑工程冬期施工规程(JGJ104-97);混凝土结构施工质量及验收规范(GB50204-2002);建筑工程反季节施工标准规范与通病防治实用手册 冬期施工手册(第二版)二、二、工程概况工程概况 临沂市文化广场工程位于新华路的西侧,红旗路的南侧。整个工程由图书馆综合楼的 A、B 两栋商务办公楼和文化广场的 C、D、E 三栋住宅楼构成。地下室部分共 2 层,主要用作商场、车库、餐厅、及设备功能用房。各栋主楼基础筏板面标高均为-9.48m;裙房基础底板面标高为-9.88m。地上部分 A 座楼 33

2、 层、建筑总高度 126 米;B 座楼 23 层、建筑总高度 89 米;CDE 三座住宅楼均为 33 层、楼建筑总高度 103.1 米。建筑0.00 等于绝对高程为 68.22 米。AB 楼基础形式为独立柱基加筏板基础,结构类型为框架-核心筒结构。CDE 住宅楼基础形式为筏板基础,结构类型为短肢剪力墙结构。三、冬三、冬期期施工特点施工特点 当室外平均气温连续五天稳定低于 5,即进入冬期施工。当气温转暖时,最后一个五天的室外日平均温度稳定在 5以上,则此五天的最后一天为冬期施工的终日。根据临沂市的历史气象资料推测,一般在 11 月 25 日进入冬期施工,至次年的 3 月 5 日结束,总计天数为

3、100 天。日极端最低气温为-8左右,一般发生在一月份。依据本工程施工进度安排进入冬期的主要分项工程有:主体结构施工的模板工程、钢筋工程、砼工程;地下室室外回填工程、脚手架工程。四四、冬冬期期施工的准备工作施工的准备工作 项目部全体人员要高度重视冬期施工的准备工作,各项措施要以预防为主,同时也能随机应变,确保本工程冬期施工的顺利进行。1.1.技术准备技术准备 1.1 在冬施前编制切实可行的冬施方案,并在冬施到来前进行方案交底。本方案为冬期施工期间的总体指导性方案,指导冬期施工顺利进行,预防事故发生。1.2 冬期施工人员的培训 1.2.1 项目部组织所有人员进行学习培训,培训的内容主要有:学习有

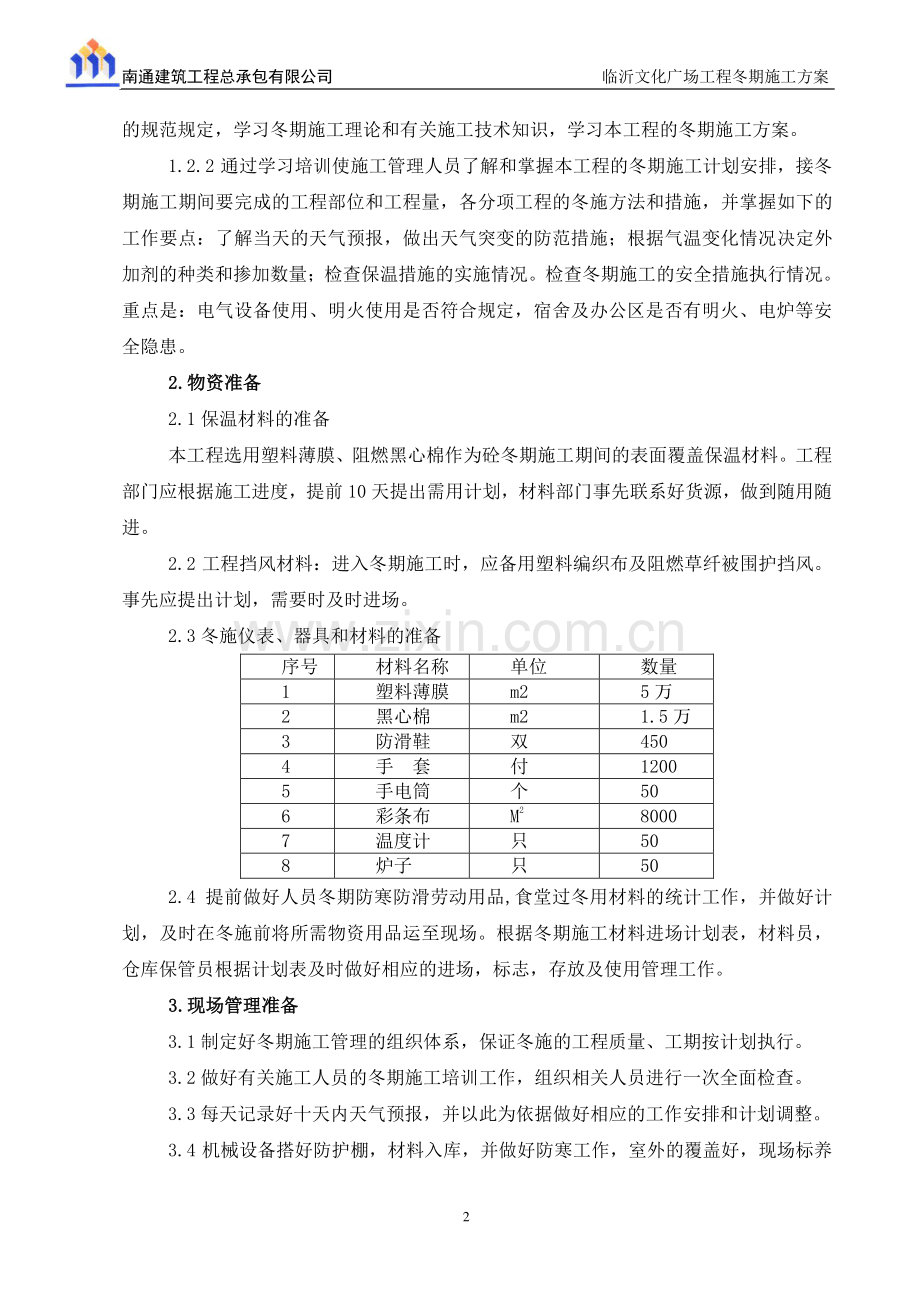

4、关冬期施工南通建筑工程总承包有限公司 临沂文化广场工程冬期施工方案 2 的规范规定,学习冬期施工理论和有关施工技术知识,学习本工程的冬期施工方案。1.2.2 通过学习培训使施工管理人员了解和掌握本工程的冬期施工计划安排,接冬期施工期间要完成的工程部位和工程量,各分项工程的冬施方法和措施,并掌握如下的工作要点:了解当天的天气预报,做出天气突变的防范措施;根据气温变化情况决定外加剂的种类和掺加数量;检查保温措施的实施情况。检查冬期施工的安全措施执行情况。重点是:电气设备使用、明火使用是否符合规定,宿舍及办公区是否有明火、电炉等安全隐患。2.2.物资准备物资准备 2.1 保温材料的准备 本工程选用塑

5、料薄膜、阻燃黑心棉作为砼冬期施工期间的表面覆盖保温材料。工程部门应根据施工进度,提前 10 天提出需用计划,材料部门事先联系好货源,做到随用随进。2.2 工程挡风材料:进入冬期施工时,应备用塑料编织布及阻燃草纤被围护挡风。事先应提出计划,需要时及时进场。2.3 冬施仪表、器具和材料的准备 序号 材料名称 单位 数量 1 塑料薄膜 m2 5 万 2 黑心棉 m2 1.5 万 3 防滑鞋 双 450 4 手 套 付 1200 5 手电筒 个 50 6 彩条布 M2 8000 7 温度计 只 50 8 炉子 只 50 2.4 提前做好人员冬期防寒防滑劳动用品,食堂过冬用材料的统计工作,并做好计划,及

6、时在冬施前将所需物资用品运至现场。根据冬期施工材料进场计划表,材料员,仓库保管员根据计划表及时做好相应的进场,标志,存放及使用管理工作。3.3.现场管理准备现场管理准备 3.1 制定好冬期施工管理的组织体系,保证冬施的工程质量、工期按计划执行。3.2 做好有关施工人员的冬期施工培训工作,组织相关人员进行一次全面检查。3.3 每天记录好十天内天气预报,并以此为依据做好相应的工作安排和计划调整。3.4 机械设备搭好防护棚,材料入库,并做好防寒工作,室外的覆盖好,现场标养南通建筑工程总承包有限公司 临沂文化广场工程冬期施工方案 3 室挂好门帘遮风。须设立专人负责当日的测温工作,做好冬施砼施工记录。3

7、.5 做好冬施的技术交底工作,并对相关的临时设施、机械、设备等做彻底的全面检查,并做其保温和保养工作,保证其符合冬施生产的需要。3.6 冬期施工期间的道路应畅通,每天安排专人及时清扫路面积水或积雪,以保证路面防滑。4、生活区管理生活区管理 4.1 现场施工用道采用砼地面,并设有排水沟,且保持畅通。4.2 所有职工宿舍门窗修复完善,电源线路整修及插座安装到位。4.3 上下水管、阀门井、消火栓井做好保温工作,外露水管用草袋子包裹以防冻裂。四四、冬冬期期施工方法施工方法 1 1、钢筋工程、钢筋工程 1.1 钢筋负温冷拉 1.1.1 钢筋负温冷拉温度不宜低于-20,本地区气温一般高于此温度。1.1.2

8、钢筋负温冷拉方法可采用控制应力方法或控制冷拉率方法。不能分炉批的热轧钢筋在进行冷拉时,不宜采用控制冷拉率的方法。1.1.3 在负温下采用控制应力方法冷拉钢筋时,其控制应力及最大冷拉率应符合下表规定:钢筋级别 冷拉控制应力(N/MM2)最大冷拉率%常温 负温 一级 d12MM 280 310 10 1.1.4 在负温下冷拉后的钢筋,应逐根进行外观质量检查,其表面不得有裂纹和局部颈缩。1.1.5 钢筋冷拉设备、仪表和液压系统油液应根据环境温度选用,并应在使用温度条件下进行配套校验。1.1.6 雨雪天气成品钢筋要用塑料布遮盖严密,以防钢筋表面积雪结冰;在运输和加工过程中应防止撞击和刻痕。1.2 钢筋

9、负温连接 1.2.1 闪光对焊 A、在负温条件下闪光对焊进行钢筋连接,应有防雪措施,温度不得低于-20,焊后未冷却的接头严禁立刻碰到冰雪而淬火。闪光对焊棚应覆盖好,并设有挡风设施。南通建筑工程总承包有限公司 临沂文化广场工程冬期施工方案 4 B、在负温条件下闪光对焊时,应据当地气温调整工艺参数,使焊缝和热影响区缓慢冷却,热影响区长度随钢筋级别、直径的增加而适当增加 10%-20%,以利增大加热储备量;采用较低变压器级数时宜增加调伸长度,预热留量、预热次数、预热间歇时间和预热接触压力,并宜减慢烧化过程的中期速度。C、热轧钢筋负温闪光对焊宜采用预热闪光焊或闪光预热,闪光焊工艺钢筋端面比较平整时宜采

10、用预热-闪光焊;端面不平整时宜采用闪光-预热-闪光焊。D、从事闪光焊接施工的焊工须持上岗证。E、在闪光过程开始以前,可将钢筋接触几次,使钢筋温度上升,以利于闪光过程顺利进行,烧化过程中期速度适当减慢。1.2.2 电弧焊 A、当钢筋负温电弧焊时可根据钢筋级别直径接头型式和焊接位置选择焊条和焊接电流。焊接时应采取防止产生过热烧伤咬肉和裂纹等措施。在构造上应防止在接头处产生偏心受力状态。B、钢筋负温电弧焊宜采取分层控温施焊,热轧钢筋焊接的层间温度宜控制在150300之间,余热处理级钢筋焊接的层间温度应适当降低。C、帮条焊接时,帮条与主筋之间应用四点定位焊固定;搭接焊时应用两点固定定位焊缝与帮条或搭接

11、端部的距离应等于或大于 2.D、搭接焊接时第一层焊缝应具有足够的熔深,主焊缝或定位焊缝应熔合良好。平焊时第一层焊缝应先从中间引弧再向两端运弧,立焊时应先从中间向上方运弧再从下端向中间运弧,在以后各层焊缝焊接时应采用分层控温施焊。E、帮条接头或搭接接头的焊缝厚度不应小于钢筋直径的 0.3 倍,焊缝宽度应不小于钢筋直径的 0.7 倍。1.2.3 钢筋直螺纹连接 A、丝头冬期加工,切削液中需参加防冻液,且严禁使用含有氯离子的防冻液。每天下班前必须将机器中的冷却液放空,防止夜间冷却液受冻而影响机器运转。B、在施工过程中,堆放、吊装、搬运等应防止弄脏或沾污物、冰雪,并不得碰坏钢筋丝头,要求检查合格的丝头

12、必须戴好保护帽。C、在连接钢筋前要进行检查,如有污物、冰雪等必须清理干净。2 2、砼工程、砼工程 南通建筑工程总承包有限公司 临沂文化广场工程冬期施工方案 5 根据近年来气象资料显示,临沂市最冷的一月最低气温在-10以上,按本工程施工进度安排,冬期施工主要在 11 月 25 日1 月 15 日,其中 11 月 25 日12 月 20 日为初冬季节,日平均气温一般在 14之间;12 月 20 日1 月 15 日为深冬季节,日平均气温一般在-11之间。处于初冬和深冬季节的具体施工部位如下表:楼座 初冬季节 深冬季节 备注 A 楼 地上 34 层结构 地上 45 层结构 B 楼 负二层负一层结构 一

13、层二层结构 E 楼 25 层30 层结构 31 层屋顶层结构 D 楼 2 层5 层结构 6 层10 层结构 按照 建筑工程冬期施工规程 规定及现场施工条件,在初冬季节采用蓄热法施工,即对砼结构采用覆盖黑心棉和塑料薄膜蓄热养护。在深冬季节考虑到工期和强度增长的需要以及防止寒流温度骤降的可能,决定采用综合蓄热法施工。综合蓄热法是在蓄热保温的基础上,充分利用水泥的水化热和掺加相应的外加剂或者进行短时加热等综合措施,创造加速混凝土硬化的条件,使混凝土在由浇筑温度降低到冰点温度之前尽快达到受冻前的临界强度。具体采取措施如下:2.1 商品砼的要求 本工程所用砼为商品砼,所用砼的原材料的质量、配合比设计、搅

14、拌时的上料计量和控制、出机温度和运输过程的保温以及保证砼的入模温度等问题,都需要与商品砼搅拌站提前提出要求,必要时派人到搅拌站进行监控。施工中及时通知商砼厂家共同掌握好砼的各项性能,双方配合,做好砼的冬期施工工作。2.1.1 砼配合比的要求:由于冬期气温较低,为了尽快提高砼强度的增长速度,应对砼配合比进行适当调整,掺加一定的早强剂和防冻剂。配合比改变必须事先试配合格方可使用。砼掺加早强、抗冻复合外加剂(抗冻性能达到-15),一是为了提高砼在覆盖保温阶段的早期强度,尽快达到砼的受冻临界强度(普通混凝土采用硅酸盐水泥或普通硅酸盐水泥配制时应为设计的混凝土强度标准值的 30%)和拆模需要的强度,二是

15、防止突然降温时砼受冻,三是为了使砼在撤除保温以后强度能够继续增长。2.1.2 砼原材料要求 A、砼配比中水泥强度等级不得低于 42.5 级,水泥用量不少于 300Kg/m3。保证水灰比不大于 0.6,从拌和水中扣除由骨料及防冻剂溶液中带入的水分。南通建筑工程总承包有限公司 临沂文化广场工程冬期施工方案 6 B、要求搅拌站对砼原材料进行加热:因为水的比热是砂、石骨料的 5 倍左右,所以冬期拌制混凝土时应优先采用加热水的方法,但水的加热温度不得高于 80,采用温水搅拌可防止砼热量散失过快及表面冻结等现象;拌制混凝土所采用的骨料应清洁不得含有冰雪冻块及其他易冻裂物,冬期骨料所用贮备场地应选择地势较高

16、不积水的地方;水泥不得直接加热,使用前 1-2 天运入暖棚存放,暖棚温度宜在 5以上。C、保证砼运送到工地的出罐温度在 15以上,从而保证砼的入模温度控制在 6以上,并掺加抗冻性能达到-15的抗冻剂。在钢筋混凝土中不宜掺用氯盐类防冻剂。2.1.3 砼的搅拌与运输 A、混凝土不宜露天搅拌,应尽量搭设暖棚,选用大容量的搅拌机,以减少混凝土的热量损失。搅拌前,用热水冲洗搅拌机。混凝土的拌合时间比常温规定时间延长 50%。B、由于水泥和 80 度左右的水拌合时会发生骤凝现象,所以材料投放时,应先将水和砂石投入拌合,然后加入水泥。C、砼出站后,应及时运到浇筑地点。在运输过程中,要注意防止混凝土热量散失,

17、表面冻结,混凝土离析,水泥砂浆流失、坍落度变化等现象。对运输用罐车应采取包裹保温材料,尽量减少运输过程热损失,保证混凝土的出罐温度在运输过程中,一般每小时温度降低不宜超过 56。2.2 施工现场保温措施 2.2.1 将施工楼层四周脚手架用三色塑料布作为挡风措施,围挡范围一般在两层楼高范围,主要在作业层及下一层砼养护层。2.2.2 墙柱模板,在模板支好验收后,采用阻燃草袋子挡盖。2.2.3 楼板下均用三色布围挡,并封堵好电梯口、楼梯口、门窗口、后浇带等至施工缝区域的分隔线。2.2.4 根据天气的温度情况若经围挡封闭后的楼层温度仍低于 0 度时在浇筑平台前,楼层内用简易炉子烧火加热辅助养护。炉子分

18、布按 3040 布置一个,且尽量分布均匀,且炉子离开砼墙面 1.5 米左右,一般在房间中央。炉子烧火时要注意火苗距模板要保持一定的距离,且炉子要离开混凝土地面。同时要求保证炉子不得离平台模板太近,要求炉子离平台模板在 2 米左右,火苗离平台模板 11.5 米。2.3 砼浇筑 2.3.1 砼浇筑前,要清除模板和钢筋上的冰雪及污垢,尤其竖向构件底部积雪和冰南通建筑工程总承包有限公司 临沂文化广场工程冬期施工方案 7 必须在砼浇筑前再次检查是否清除。2.3.2 砼输送泵要搭设棚子并用彩条布封闭砼保温,所有输送泵管都要采取保温措施,先包裹黑心棉被,再包一层塑料薄膜。2.3.3 砼施工缝处浇灌前应除掉水

19、泥薄膜和松动石子,润湿冲洗干净,并使接缝处原砼温度高于 2,待已浇筑好砼强度达 1.2Mpa 时才可在其上铺一层与砼内砂浆成份相同的砂浆一层后继续浇筑砼。2.3.4 冬期期间浇筑砼要加强混凝土的振捣,尽可能提高混凝土的密实程度。冬期振捣混凝土必须采用机械振捣,振捣时间应比常温时有所增加。其它砼浇筑技术及要求与本工程砼施工方案要求相同。2.4 砼负温养护 2.4.1 温度控制:砼的入模温度控制在 6以上;砼浇筑后的起始养护温度不低于5,若达不到以上温度,则要提高养护水温以满足要求。2.4.2 墙柱模板支设校正后在模板外侧挂一层草袋,混凝土浇筑后在墙柱砼上口覆盖草袋保温养护。柱子拆模后立即包裹塑料

20、薄膜养护再包裹黑心棉保温;剪力墙拆模后借助墙上的穿墙螺栓孔在混凝土表面覆盖两层黑心棉,在边角等薄弱部位,必须加盖黑心棉并密封严实。2.4.3 平台砼浇筑打毛后应先在表面覆盖一层塑料薄膜,然后再覆盖黑心棉保温。使混凝土由搅拌时所携带的余热及水泥的水化热不致骤然散失,同时也防止水份量散失,从而能蓄热而维持正温条件进行养护。并根据气温情况增加黑心棉厚度加以保温(详见热工计算)。塑料薄膜之间及黑心棉之间相互搭接 200mm,对边、棱角部位的保温在墙、柱钢筋缝隙处塞黑心棉毯,以起到保温作用。2.5 试块留置方法 冬施中砼试块除了为砼工程的验收提供标准强度数据外,还要为撤除保温、拆除模板提供依据。因此在制

21、作试块时应按 混凝土结构工程施工及验收规范(GB50204-2002)中有关规定执行。试块组数应比常温多两组(承重楼板多做三组),并与施工部位同条件养护。其中一组用于检验砼受冻前的强度,确定砼保温养护期限,一组用于检验承重楼板的拆模强度;另一组为 28 天标养试块。同条件试块的养护条件必须与施工现场结构养护条件相一致。但由于试块采用 150150150 的标准试模制作,其表面系数为 40m-1,试块如与结构在相同环境下养护,试南通建筑工程总承包有限公司 临沂文化广场工程冬期施工方案 8 块的冷却速度会比实际结构快得多。因此试块须采取用黑心棉毯包裹保温养护。2.6 砼的拆模条件 2.6.1 墙柱

22、竖向构件:当混凝土冷却到 5,且超过临界强度并满足常温混凝土拆模要求时方可拆模(混凝土温度通过温度计来测定)。当如因进度需要拆模,而砼尚未达临界强度,但砼必须降温至 5并达到 1.2 Mpa,此时拆模要迅速,并立即挂两层黑心棉保温至达到临界强度,必须保证砼表面与大气温差不得超过 15。2.6.2 平台梁结构:梁、板模板对于跨度8 米在混凝土强度达到设计强度的 75后方可拆除,对于跨度8 米在混凝土强度达到设计强度的 100后方可拆除,悬挑结构在混凝土强度达到设计强度的 100后方可拆除。2.6.3 冬施时由于拆模时间的限制,为更好的组织流水和加快进度,应适当增加模板投入量。ED 楼标准层两个施

23、工段采取配置 3 层平台梁模板和支撑体系;AB 楼根据施工进度暂时配置 2 层平台梁模板和支撑体系,当进入 12 月下旬和 1 月份最冷的期节时配置 3 层水平结构模板以确保拆模时间满足砼强度要求。3 3、回填工程、回填工程 3.1本工程地下室外基坑内采用回填砂,回填前将基坑冰雪和杂物打扫干净,方可开始回填。3.2 冬期土方回填时预留沉陷量应比常温施工时增加。3.3 砂运到现场后应采取覆盖塑料布防止雨雪并用黑心棉加于保温。室外的基槽坑或管沟可采用含有冻块的砂回填,但冻块粒径不得大于 15,含量不得超过 15%,且应均匀分布。4 4、脚手架工程、脚手架工程 4.1 冬期施工前应对所有脚手架进行检

24、查,脚手架立杆底座必须牢固,脚手架要与结构拉接牢固。4.2 脚手架四周全封闭,以利于工程施工时作业面的挡风保温。4.3 霜雪天后要及时对脚手架进行清理,并要采取防滑措施。4.4 在遭受大风雪后要及时检查脚手架,合格后方可投入使用。4.5 施工层外围脚手架全封闭。五五、安全与消防措施安全与消防措施 1、冬期施工安全教育 南通建筑工程总承包有限公司 临沂文化广场工程冬期施工方案 9 1.1 必须对全体职工定期进行技术安全教育。结合工程任务在冬期前做好技术交底。1.2 对新工人进场、工人变换工种及临时参加生产劳动的人员进行安全教育和安全交底。1.3 特殊工种(电气、架子、起重、焊接等)须经有关部门考

25、核、培训,持证上岗。1.4 采用新设备、新机具、新工艺时应对对操作人员进行机械性能、操作方法等安全技术交底。2、现场安全管理 2.1 现场内的各种材料、模板、乙炔气、氧气瓶等存放地和乙炔集中站都要符合安全要求,加强管理。2.2 加强冬期劳动保护工作。冬期要做好防滑、防冻、防煤气中毒工作。脚手架要采取防滑措施。霜雪天后要及时清扫。2.3 施工现场严禁使用裸线。电线要铺设防砸、防压,防止电线冻结在冰雪中。大风雪后,应对供电线路进行检查,防止断线造成触电事故。2.4 现场电气线路及设备布置要符合施工平面图,并设专业电工负责安装、维护和使用管理,严禁非电工人员随意拆改。2.5 对乙炔、氧气瓶等压力容器

26、,使用时要建立安全检查制度,严格检查各种安全装置,对不合格和不符合技术指标的压力容器要停止使用。2.5 随气温回升,解除冬施后应注意的问题:冬施中搭设的架子、塔吊基础应进行一次普查,防止地基融沉造成倾斜失稳;材料堆场应检查和整理。防止堆砌的材料、模板或构件在土层融化时倒塌,并为文明施工创造必要条件。2.6 塔吊在 5 级风以上禁止吊装物件。3、冬期施工消防管理 3.1 冬期施工气候比较干燥,所用加热和保温材料容易引发火灾,必须进行严格的消防管理,做到防患于未然。3.2 做好现场施工平面管理,如固定用火区位置、可燃易燃材料存放位置。3.3 消防器材设立齐全,符合消防有关规定,并做出醒目标志,并有

27、安全员专门管理,确保正常使用。3.4 加强对易燃易爆物品的管理 3.4.1 冬期施工使用的易燃易爆物品和压力容器应设专用仓库(棚)分类隔开存放。南通建筑工程总承包有限公司 临沂文化广场工程冬期施工方案 10 库房内部通风、降温设备和电源、防爆设备须灵敏可靠,电源开关应设在库外:3.4.2 冬施保温用的阻燃草纤被要在安全地点堆放整齐,按随用随进的原则,现场尽量少存,用完后及时清理退场,防止长时间堆放蓄热自燃。电闸箱、电焊机、变压器和电动工具、电线等应远离黑心棉,避免线路打火引发火灾:3.4.3 木工棚内刨花要及时进行清扫,运离现场,如来不及清扫,应洒水浸湿,各种木料要分类码放整齐,并加强对木材堆

28、放区的消防管理,配备足够的消防器材,如灭火器、消防水桶、消防用砂等并指定专人进行管理和维护,保证遇到险情时能正常使用。3.5 施工现场用火管理 3.5.1 施工现场禁止吸烟,除指定人员外其余人员一律不准携带火种进入现场:3.5.2 现场临时用火,都要由主管施工员或班组长向用火人员进行消防安全书面交底。操作前消防人员应根据操作环境和消防措施落实情况开具“用火证”。用火证当时有效,用完收回。3.5.3 明火操作地点要有专人看火,看火人员的主要职责如下:清除用火部位附近的可燃物,不能清除的可用水浇湿:脚手架上用火或焊接,要有维护防火;用火部位要准备好消防器材。经常检查消防灭火器材,防止冻结影响灭火:

29、看火人员不得撤离岗位,操作完毕后对用火地点详细检查,特别是火花溅落部位,确认无燃火可能方可离开岗位。3.5.4 木工棚及库房内不准用炉火取暖。3.5.5 冬期气候干燥,风力大,容易发生火灾,要做好作业区、生活区、易燃易爆物品存放区、仓库、配电设施等重点部位的消防安全管理。3.6 消防器材与设备管理:定期检查各类消防器材,保持灵敏有效。4、安全用电管理 4.1 现场临电设施要有专业电工负责,严禁非电工人员随意拆改,严禁使用裸线,电工平时应经常检查电路,防止电线冻结在冰雪中、防止断线造成触电事故。4.2 凡大风、大雨、大雪后,要对架空线路、配电箱、井架、塔吊、外脚手架、临时生活设施进行全面检查,及

30、时消除各种隐患。六、材料节约措施六、材料节约措施 1、根据施工部位的保温养护时间,及时将保温材料撤除后归拢入库。2、每天使用的商品砼等材料应提前上报进场计划。进场后及时浇筑,防止受冻后南通建筑工程总承包有限公司 临沂文化广场工程冬期施工方案 11 无法使用而造成浪费。3、现场浇筑墙柱砼时落在地面或模板上的材料应立即取出使用。受冻的砼不得使用。4、冬期施工中应严格按交底要求,对各施工部位做好保温措施,杜绝因保温措施不到位、质量不合格引起返工而造成的材料浪费。七、七、冬期施工测温实施方案冬期施工测温实施方案 1、冬期施工测温起止日期:根据建筑工程冬期施工规程(JGJ104-97)有关规定:该工程在

31、室外日平均气温连续 5d 稳定低于 5时开始进行测温。结合临沂地区的气象资料预计从 2007 年 11 月 20 日为冬期施工的开始时间,2008 年 3 月 15 日为结束时间。2、本工程冬期施工测温范围(1)大气温度(2)混凝土出罐温度及入模或上墙温度(3)混凝土入模后养护温度 3、冬期施工测温准备工作 3.1 开始测温前,要备齐必须的工具、用具、文具,为正常测温创造有利条件。主要工具、用具有:a、测温百页箱:规格不小于 300300400mm,宜安装于建筑物 10m 以外,距地面高度约 1.5m,通风条件好的地方。外表刷白色油漆。b、测温计:测量大气温度和环境温度,采用最高最低温度计;测

32、量原材料温度、砂浆出罐及上墙温度,采用便携式玻璃液体温度计。c、主要用具有手电筒、文件夹、测温记录表、记录大气温度的小黑板等。3.2 砼结构测温(1)根据规范要求测温点在易于散热的部位设置;当采用加热养护时,应在离热源不同的位置分别设置,现场平台砼测温时根据上述位置在平台找预埋电线管内测温。(2)现浇混凝土墙柱:位于建筑物四个大角等易受冻位置的墙柱上口和下口各设1 个测温孔,也可利用柱子面预埋的线盒线管洞测温。3.3 测温项目及测温次数 测温项目 测温次数 测温时间 1、大气温度 每昼夜 4 次 早 6:00、中午 12:00、下午 18:00、夜 24:00 各 1 次 2、砼入模温度 每工

33、作班 2 次 上、下午开盘各 1 次 南通建筑工程总承包有限公司 临沂文化广场工程冬期施工方案 12 3、砼养护温度(综合蓄热法)每昼夜 4 次 砼浇筑完 1h 测第一次,以后每隔 6h测一次。4、测温管理(1)测温人员在每个施工部位停止测温时要向技术员交一次测温记录,平时发现问题要及时向技术员汇报,以便采取措施。停止测温时,由技术员(技术负责人)审阅测温记录并签字。(2)项目部质量员每天要检查冬施的测温、保温、掺外加剂情况,发现问题要及时向项目技术负责人和项目经理汇报。对特殊情况需要延长保温时间采取加保温措施者要及时报告项目技术负责人。(3)项目部技术负责人(技术员)每天要查询测温、保温等情

34、况和存在问题,及时向项目经理汇报并处理有关冬施疑难问题。(4)测温人员确保按测温要求每天 24 小时都有记录,如发现保温措施不当使温度急剧变化或降温过速等情况,应立即汇报工长、项目经理进行处理。(5)测温人员应同时检查覆盖保温情况,并了解结构的浇筑日期、养护期限以及混凝土最低温度。测量时,测温表插入测温管中,并立即加以覆盖,以免受外界气温的影响;测温仪表留在测温孔内的时间不少于 3 分钟然后取出,迅速记下温度。八八、冬、冬期期施工管理施工管理 1、组织机构:为了确保冬期施工工程质量,成立以项目经理为领导的冬期施工组织机构,具体人员如下:组 长:窦 军 副组长:薛 忠 樊 忠 周和新 倪永华 成

35、 员:袁 华 丁洪冲 刘山章(现场)沈华(后勤)宋健斌 施志详(仓库材料)陈康(资料)张宗新(测温)沈建新(办公区)2、成员职责 窦军:全面负责冬施现场管理工作。薛忠:负责整个工程冬施的组织、协调、检查、监督管理工作。樊忠:全面负责冬施技术管理工作及方案、相应纠正措施的审批。检查、监督内容为冬施方案的落实情况、技术交底是否到位、砼配比是否符合冬施配比及施工要求等。倪永华(安全总监):全面负责冬施安全监督管理和机械保养维护。周和新:全面负责冬施质量监督管理、所有冬施材料及现场保温情况检查。南通建筑工程总承包有限公司 临沂文化广场工程冬期施工方案 13 宋健斌:全面负责冬施物资监督管理,仓库做好保

36、管堆放工作。陈 康:负责冬施技术资料再分析、收集、整理、归档。兼职天气预报员,负责经常与气象台联系,及时按要求填写天气预报黑板。培训测温员指导测温工作。其余组员负责各自分派区域内冬期施工方案的现场交底、各工种冬施措施的落实、对工人的安全教育工作。3、冬期施工保温管理 3.1 冬期施工中对砼结构的保温工作是重点,因此项目部成立专门的保温小组,由砼工长丁洪冲担任组长。冬期施工的保温管理工作,一般可分为保温实施和保温维护两个部分。3.2 保温小组必须严格按施工方案要求进行保温工作,并对保温设施进行维护,使保温区的温度参数达到预定指标。3.3 保温作重点是:门窗洞口和缝隙、墙身地面交接部位、墙体平台结

37、构混凝土浇筑过程中、砼的养护阶段以及生活设施中给水管的保温。九、九、环保与文明措施环保与文明措施 1、冬施期间保温材料多,轻而易碎,为避免保温材料碎屑到处飞扬,施工时,要工完料清并将保温材料(黑心棉)集中堆放,周搭设防护栏杆,周围及顶部用安全网密封。2、保温材料的碎渣及时清理,运出现场。3、职工宿舍的门窗除安装玻璃外,需用油毡隔离冷气压,堵缝保温。4、保暖应采用电热器和空调供暖,避免烧煤或油污染环境。十、十、综合蓄热法有关热工计算综合蓄热法有关热工计算 本工程进入冬季施工的主要是地上部分结构。首层以上楼板厚有 100、110、120 三种,其中以 110 厚为主,其表面系数 M=2/0.11=

38、18.18 m-1,已超出建筑工程冬期施工规程规定的 15 m-1的上限要求,须加强保温措施。主要保温材料的热工参数 黑心棉:导热系数:1=0.06W/mK 厚度:d1=8mm 竹胶合板:导热系数:2=0.23W/mK 厚度:d2=12mm 10.1、综合蓄热法热工计算 1、保温层总传热系数 K 南通建筑工程总承包有限公司 临沂文化广场工程冬期施工方案 14 K=(K1+K2)/2 楼板上表面传热系数 K1:楼板上表面覆盖塑料布一层,黑心棉一至二层 R01=R1+RW 式中:R01表面覆盖材料的总传热阻(m2K/W)R1保温材料的热阻 RW模板保温层表面换热阻 R=d/R1=2d1/1=20.

39、008/0.06=0.27 m2K/W(覆盖二层黑心棉)则:R01=0.27+0.043=0.313 m2K/W K1=1/R01=1/0.313=3.2 m2K/W 楼板下表面传热系数 K2:竹胶板一层 R021=R2+RW R2=d2/2=0.012/0.23=0.052 m2K/W RW=0.043 m2K/W R02=0.052+0.043=0.095 m2K/W K2=1/R021=1/0.095=10.52 m2K/W K总 1=(K1+K2)/2=(3.2+10.52)/2=6.86 KJ/m2.h.k(楼板上覆盖二层黑心棉)考虑保温层在使用过程中有损坏,以及局部冷桥作用,为安全

40、起见,对 K 的取值宜乘以大于 1.1 的系数。K总 1*1.1=7.546 KJ/m2.h.k 2、综合蓄热法施工可行性计算 Tm,a1/b*lnKM/a 式中:Tm,a冷却期间平均气温 a,b系数,查表 a=193,b=0.115 楼层板施工时平台上覆盖两层黑心棉 Tm,a=1/0.115*ln(7.546*18.18/193)=-3.1低于 1 月中旬三天的平均气温-1,高于 建筑工程冬期施工规程允许的-12,满足要求。考虑最低温度影响,平台下必须按方案要求采取生火加温措施。南通建筑工程总承包有限公司 临沂文化广场工程冬期施工方案 15 下面为附送毕业论文致谢词范文!不需要的可以编辑删除

41、!谢谢!下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦 xx 老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,

42、“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!南通建筑工程总承包有限公司 临沂文化广场工程冬期施工方案 16 感谢这三年来我的朋友以及汽修 0932 班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修 0932 班这个大家庭!最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我

43、不会让你们失望的,会好好工作回报社会的。致谢词 2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,南通建筑工程总承包有限公司 临沂文化广场工程冬期施工方

44、案 17 使我及时完善论文的不足之处。谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名

45、字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。南通建筑工程总承包有限公司 临沂文化广场工程冬期施工方案 18 下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦 xx 老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,

46、他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!感谢这三年来我的朋友以及汽修 0932 班的四十多位同学对我的学习,生活南通建筑工程总承包有限公司 临沂文化广场工程冬期施工方案 19 和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔

47、前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修 0932 班这个大家庭!最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。致谢词 2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师

48、的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。南通建筑工程总承包有限公司 临沂文化广场工程冬期施工方案 20 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品精品 word 文档可以编辑(本页是封面)文档可以编辑(本页是封面)南通建筑工程总承包有限公司 临沂文化广场工程冬期施工方案 21 【最新资料【最新资料 Word 版版 可自由编辑!可自由编辑!】

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
