资源描述
惠水绿色森林世界风情街边坡治理工程
施工组织设计方案
(含专项方案)
重庆南江建设工程公司
2014年4月15日

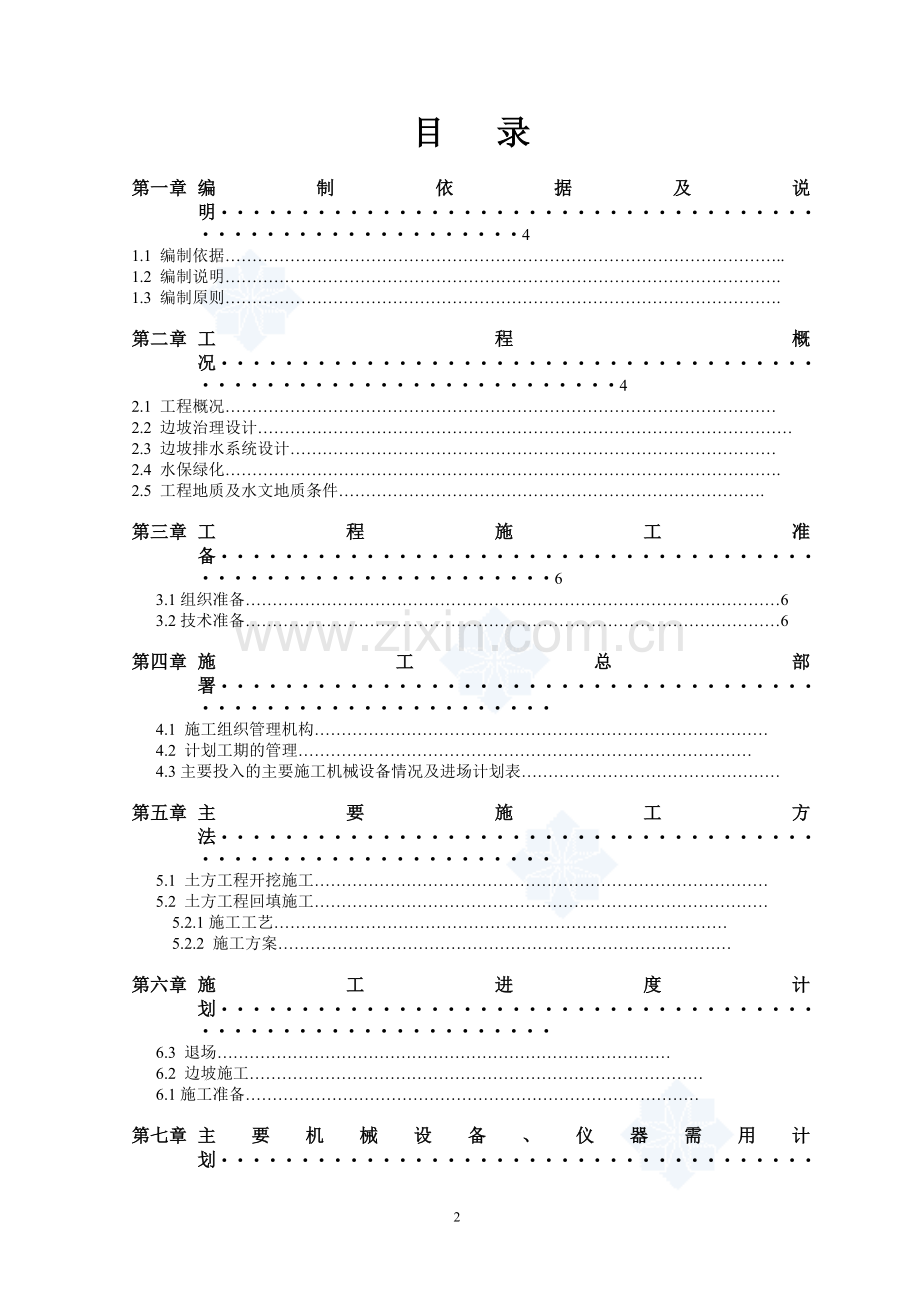

目 录
第一章 编制依据及说明·························································4
1.1 编制依据…………………………………………………………………………………………..
1.2 编制说明………………………………………………………………………………………….
1.3 编制原则………………………………………………………………………………………….
第二章 工程概况·······························································4
2.1 工程概况…………………………………………………………………………………………
2.2 边坡治理设计………………………………………………………………………………………
2.3 边坡排水系统设计………………………………………………………………………………
2.4 水保绿化………………………………………………………………………………………….
2.5 工程地质及水文地质条件…………………………………………………………………….
第三章 工程施工准备···························································6
3.1组织准备………………………………………………………………………………………6
3.2技术准备………………………………………………………………………………………6
第四章 施工总部署···························································
4.1 施工组织管理机构…………………………………………………………………………
4.2 计划工期的管理…………………………………………………………………………
4.3主要投入的主要施工机械设备情况及进场计划表…………………………………………
第五章 主要施工方法···························································
5.1 土方工程开挖施工…………………………………………………………………………
5.2 土方工程回填施工…………………………………………………………………………
5.2.1施工工艺…………………………………………………………………………
5.2.2 施工方案…………………………………………………………………………
第六章 施工进度计划···························································
6.3 退场…………………………………………………………………………
6.2 边坡施工…………………………………………………………………………
6.1施工准备…………………………………………………………………………
第七章 主要机械设备、仪器需用计划············································
第八章 主要劳动力计划··························································
第九章 施工质量保证措施························································
9.1 质量目标…………………………………………………………………………
9.2 质量控制原则…………………………………………………………………………
9.3 质量保证体系…………………………………………………………………………
9.4 各分项工程质量保证措施………………………………………………………………
9.4.1 测量控制质量保证措施…………………………………………………………………
9.4.2 边坡施工质量保证措施…………………………………………………………………
9.4.3 钢筋工程质量保证措施…………………………………………………………………
第十章 施工技术管理···························································
10.1 计划管理…………………………………………………………………………
10.2 施工管理…………………………………………………………………………
10.2.1 开工管理…………………………………………………………………………
10.2.2 施工生产调度管理…………………………………………………………………………
10.2.3 班组管理…………………………………………………………………………
10.2.4 现场文明施工管理…………………………………………………………………………
10.3 材料及设备管理…………………………………………………………………………
10.3.1 材料管理…………………………………………………………………………
10.3.2 设备管理…………………………………………………………………………
第十一章 文明施工及环境保护···················································
11 .1 文明施工及环境保护保证体系………………………………………………………………
11.1.1 制定文明施工管理制度…………………………………………………………………
11.1.2 成立文明施工管理机构…………………………………………………………………
11.2 文明施工及环境保护措施…………………………………………………………………
11.2.1 合理布设临时生活、施工设施……………………………………………………………
11.2.2 防止水污染措施…………………………………………………………………………
11.2.3 余泥渣土排放措施…………………………………………………………………………
11.2.4 防止噪音措施…………………………………………………………………………
11.2.5 防止光污染…………………………………………………………………………
11.2.6 防止废气污染…………………………………………………………………………
11.2.7 加强机具材料管理…………………………………………………………………………
11.2.8 加强对进出施工范围交通车辆的管理……………………………………………………
11.2.9 加强文明施工环境保护宣传和督导………………………………………………………
第十二章 施工安全保护措施·····················································
12.1 安全生产目标及承诺…………………………………………………………………………
12.2 安全生产保证体系…………………………………………………………………………
12.6 其他安全保证措施…………………………………………………………………………
12.4 机械安全保证措施…………………………………………………………………………
12.5 电(气)焊作业安全保证措施…………………………………………………………………
12.3 施工用电安全保证措施…………………………………………………………………………
第十三章 特殊季节及夜间施工保护措施········································
13.1夜间施工保护措施…………………………………………………………………………
13.2特殊季节施工保证措施…………………………………………………………………………
惠水绿色森林世界风情街边坡治理工程施工组织设计方案
第一章 编制依据说明及原则
1.1 编制依据
1、惠水绿色森林世界风情街边坡治理工程招标文件;
2、重庆市勘察研究院有限公司设计的“惠水绿色森林世界风情街边坡治理工程设计图纸”;
3、国家标准《建筑桩基技术规范》(JGJ94-94);
4、国家标准《地基与基础工程施工及验收规范》(GB202-83);
1.2 编制说明
本施工组织设计系根据重庆市勘察研究院有限公司设计的“惠水绿色森林世界风情街边坡治理工程设计图纸”及工程现场调查资料等,结合现行的建筑边坡施工技术规范和我司以往同类工程的施工经验进行编制。
1.3 编制原则
1、以满足工程质量、安全、工期、文明施工等方面为原则。
2、以切实可行,详尽、具有可操作性,能指导施工为原则。
3、以利用我司现有的资源,降低成本为原则。
第二章 工程概况
2.1 工程概况
工程名称:惠水绿色森林世界风情街边坡治理工程
工程位置:贵州惠水县
工程概况:
惠水绿色森林世界风情街边坡位于——————————————————————————————,工业大道拐工业五路西行进入南水工业村便可抵达该边坡,交通便利。
该边坡为白垩世二长花岗岩为主的岩质边坡,坡高5~46m,坡长240m,坡度40~800,为高陡岩质边坡,由人工采石开挖山体形成。边坡组成物质基本为中风化与微风化二长花岗岩,顶部坡残积覆盖层较薄。整个边坡平面形态呈“U’’字形,开口向东。坡下为南水工业区厂房与员工宿舍,坡顶为自然山坡,植被发育良好。按边坡形态可分为北、西、南三段边坡。
2.2 边坡治理设计
边坡支护设计
根据边坡的坡形、高度及周围的环境地质条件,对边坡的治理分不同的坡段采用不同的治理措施.设计上将边坡分为北、西、南三段共3个剖面段进行治理。
北段(1-1’剖面):清除坡脚崩塌堆积体,下部微风化岩保持坡面形态不变,仅清除坡面上的松动岩块与危岩,从清坡后的坡脚开始设置2500×2500mm的方形格构粱,并于格构梁的交点处设置系统锚杆,锚杆长度一般为4m,局部破碎区可适当加长。对上部中风化岩、强风化岩及砾质粉质粘土按1:0.7放坡,放坡后在坡面设置2500×250mm的方形格构梁,并于格构梁的交点处设置系统锚杆,锚杆长度一般为4m。两级之问设置宽度3m的马道。
2.3边坡排水系统设计
根据坡项山体地形,大部分汇水均汇至西段边坡所在的冲沟内,并顺地势沿坡面流入坡脚,由此,在该处设置2000(宽)×1500(高)mm的纵向跌水沟,并在跌水沟底都设置消能池,根据坡脚已有捧水沟的形态,消能池的尺寸设置为5000(长)×2000(宽)×2000(高)mm。
南段边坡坡顶外的汇水面积约6000 m2,由此计算得到该坡段的设计洪峰流量为0.3 m3/s,北段边坡坡顶汇水面积较小,总体上可在坡顶设置800(宽) ×600(高) mm的截水沟。
2.4 水保绿化
方形格构粱内采用喷射基层、三维植被网喷播植革的方式进行绿化,将植被种子、保水材料、稳定材料、疏松材料、植生土和肥料按一定比例充分混合,一通过压缩空气将混合材料喷射到边坡上形成一定厚度,然后挂三维网,盏上无纺布,淋水养护至成坪。
2.5工程地质及水文地质条件
1、场地区地层岩性
根据《贵州省惠水县绿色森林世界风情街边坡地质灾害勘查报告》,边坡岩土体主要为第四系坡残积层(Qdl+el)及早自垩世二长花岗岩(Klzh)。
—————————— 1.1、第四系坡残积层 (Qdl+el)
粉质粘土(砾质粉质粘土):褐黄、褐红色,残积土由二长花岗岩风化残积而成,原岩结构清晰,含石英砂砾及碎石,局部风化不均匀,干-稍湿、可塑-硬塑状态。分布于边坡坡顶及自然斜坡地带,厚度约0.5~3.00m。
2、水文地质
地表水主要来源于大气降雨,次为基岩裂隙水。地表水的排泄方式为通过地表片流、沟渠捧泄至边坡下游,部分入渗补给地下水。边坡西段发育一冲沟,沟内仅见季节性水流,流量受降水强度控制,变化较大。地表水主要为大气降水形成的临时沟溪水和片流。
第三章 工程施工准备
3.1组织准备
(1)一旦中标,我公司将委派优秀项目经理担任本工程的项目经理。
(2)我公司将选派曾承建过同类型工程的骨干力量进驻现场,全面负责协调工程质量、进度、安全及文明施工等工作。
3.2技术准备
(1)组织技术部和工程部的工程技术人员认真会审施工图纸和学习有关设计文件,虚心听取设计人员的技术交底,熟悉图纸内容,领会设计意图,了解各专业、各工种之间相互配合的关键所在。
第四章 施工组织部署
4.1施工组织管理机构
4.1.1首期启动区会所及周边土石方工程,我司将以业主的要求为准,快速、优质地完成该工程。为此我司选派技术好、素质高、能力强,经验丰富的管理人员进驻工地。
(2)为强化管理,项目部下设:项目经理、技术负责人、施工员、安全员、质检员等管理人员。
(3)主要施工管理人员职责
4.1.2项目经理职责
1项目经理对公司经理负责,对项目部所承建的工程质量负责。贯彻公司的质量方针和目标,全面履行工程承包合同。
2参加公司经营办组织的合同评审,向项目业务人员进行合同交底。向公司经营部汇报提出重大变更的合同评审要求,并负责评审后执行工作。
3组织制定工程进度和劳动力、材料、施工机械设备的使用计划,分别报公司有关职能部门审查,批准物资采购计划。
4根据施工机械设备使用计划,组织施工机械进场,安排持有操作证的人员上岗,并建立合格操作者名册。
5按当地政府和公司规定,开展安全生产和文明施工,对所有进场人员均应进行三级教育。
4.1.3项目技术负责人职责
1对项目经理负责,主管项目内工程技术和质量工作,并对项目技术、质量工作和工程符合性负责。
2编制项目质量保证计划,组织编制施工组织设计、施工方案、作业指导书并上报技术部门审核、公司总工批准,处理施工方案更改问题。
3组织图纸自审:参加业主主持的图纸会审并形成记录。组织协调设计文件的更改,报业主批准,评审设计更改,对重大设计变更上报公司总工和技术部门处理。负责向项目施工管理人员进行技术交底。
4负责项目的检验和试验的把关,保证未经检验和试验的物资、半成品、成品不得进货、使用和安装。负责处理对外委托检验和试验问题。组织有关人员或参与搞好工序、分项、分部及单位工程检验评定。
5负责管理质量记录,组织有关人员收集整理工程竣工资料,上交公司技术部门审核和存档。
4.1.4施工员职责
1对项目施工工序管理负责,严格执行工艺规程和工序管理制度,负责向班组作技术、安全、质量交底。
2制定施工过程控制计划,明确关键过程、特殊过程,并对特殊过程进行连续监控。负责例外放行卡的填写、报批、标识记录工作。负责处理施工方案更改事宜。
3负责向项目班组下达施工任务并检查施工任务、质量目标完成情况,填写施工日志。
4认真填写施工过程各种记录,并收集、整理、填写编目,送交审核。
5参加工程质量检查的质量审核及分析会。制定或落实有关的纠正措施预防措施。
4.1.5材料员质量职责
1对物资的供应及其质量负责。
2负责管理采购文件和资料。熟悉常用材料的标准和验收方法。
3依据施工图预算、材料汇总表编制物资需用计划,经技术负责人审核,项目经理批准,报公司材料部门。负责提出变更物资需用计划。
4负责编制物资采购计划,报项目技术负责人审核,项目经理批准。
5协同采购员对进场物资、外加工件、半成品进行验证,及时通知有关人员进行检验和试验。负责收集随行物资文件并向试验、质检人员移交。负责材料管理中计量器具的管理。对进货物资作好标识记录。
6按规定对材料、半成品、成品等做好搬运、贮存、防护和交付工作。
7参加或接受质量检查、质量审核和质量分析会。向主控部门传递有关信息,针对物资的不合格,制定或落实有关的纠正措施和预防措施。
4.1.6质检员的职责
1负责工程质量的检验、监督、检查,并对检验核定的结果负责。
2坚持原则,秉公办事,严格执行工艺规程,其工作不受生产进度和行政领导的影响,有权越级反映质量问题。熟练掌握建筑安装工程检验评定标准和质量检查方法。
3参与制定过程检验和试验计划,监督施工生产过程中的质量控制情况,严格执行“三检”制,发现问题及时反映,必要时检查上岗证、材料、设备合格证及其它工艺文件。
4负责对材料、半成品、工程及设备进行检验,负责对材料、半成品、分项、分部工程检验状态进行标识记录,核定分项工程质量等级。在有追溯要求场合,填写追溯卡。
5认真填写质量检验、监督过程中各种记录,并整理、编目。负责工程质保资料的检查、审核。
6协助并参加各种质量检查、质量审核及其分析会。落实有关的纠正措施和预防措施。
4.1.7安全员职责
1负责项目部的安全生产、劳动保护工作。落实质量体系的有关要求。
2贯彻执行安全法规、法令、条例及公司的安全制度、措施。
3认真做好安全施工的宣传、教育和管理工作,特别是进场新工人的安全教育工作。
4深入施工现场,掌握安全生产动态,发现问题及时制止纠正,及时向领导反映情况。
5有权制止违章作业,有权抵制或报告违规指挥行为,有权给予罚款,遇有严重险情有权停止施工并及时上报领导。
6认真填写记录,并做好收集、整理、编目等管理工作。
7参加或接受安全检查、质量审核。制定或落实有关纠正和预防措施。
4.2计划工期的管理
为了更好的把握住全过程,以期顺利地实现预定的工期目标,必须加强施工计划管理,做到人尽其力,物尽其用,以优质、低耗,高速获得最佳的经济和社会效益,本工程建立工期计划动态管理模式,以业主指令计划为目标,控制关键工序,通过信息反馈,掌握工程进度动态,及时制定追赶计划,工期倒安排,确保计划的衔接稳定与均衡,对计划执行全过程实行系统性的有效控制,使工期按时达到目标。
4.3主要投入的主要施工机械设备情况及进场计划表
序号 机具和工具名称 台数 进场时间 备注
1 履带式单斗液压挖掘机 3 按中标通知书。
2 履带式推土机 3 按中标通知书。
3 装卸机 3 按中标通知书。
4 8t自卸载重汽车 30 按中标通知书。
5 18t振动式压路机 2 按中标通知书。
第五章 主要施工方法
5.1土方工程开挖施工
根据土方工程量及工期要求,选用3台斗容量为1 m3的履带式单斗液压挖掘机,30辆8t运土车,3台履带式推土机,3台装卸机能满足施工要求。
5.1.1工艺流程
测量放线→确定开挖顺序和坡度→分段、分层均匀开挖→修坡和清底→收尾
5.1.2操作工艺
开挖坡度的确定:土方开挖,应先进行测量定位,抄平放线,定出开挖深度,按放线分块(段)分层挖土。
在工程施工区域设置测量控制网,包括控制基线、轴线和水平基准点;做好轴线控制测量的校核。控制网应该避开土方机械操作及运输线路,并有保护标志;场地整平应设10×10m或20×20m方格网,在各方格点上做好控制桩,并测出各标桩处的自然地形、标高,作为计算挖土方量和施工控制的依据。
开挖时,应合理确定开挖顺序、路线。然后分段均匀开挖。
5.2土方工程回填施工
根据土方工程量及工期要求,选用2台18t振动式压路机能满足施工要求。
5.2 土方工程回填施工
5.2.1施工工艺
(1)施工准备:
① 材料
A、 回填土:回填土内不得含有有机杂质,粒径不应大于50mm,含水量应符合压实要求。
B、 填土材料应符合下列规定:
a. 碎石、砂土(使用细、粉砂时应取得设计单位同意)和爆破石碴,可作表层以下地填料。
b. 含水量符合压实要求的粘性土,可作各层地填料。
c. 碎块草皮和有机含量大于8%的土,仅用于无压实要求的填方。
d. 淤泥和淤泥质土不能用作填料。
② 作业条件
A、土方回填前应根据工程特点、填料种类、设计压实系数、施工条件和压实工艺等合理确定填料含水量、每层填土厚度和压实工艺等合理确定填料含水量、每层填土厚度和压实遍数等施工参数。每层碾压压实厚度不超过50厘米,碾压后土方压实系数为:90%。
B、填土前,应做好水平高程的测设。施工现场上按需要的间距打入水平桩,室内和散水的墙边应有水平标记。
(2)操作工艺
①当填方基底为积土或耕植土时,如设计无要求,可采用小型压路机和人工夯实相结合的方法保证密实度。
5.2.2施工方案
②遇淤泥时,应先排水疏干,挖除淤泥,换填砂砾或抛填块石等方法处理后再行填土。
③填筑粘性土,应在填土前检验填料的含水率。含水量偏高时,可采用翻松晾晒,均匀掺入干土等措施;含水量偏低,可预先晒水湿润,增加太实遍数或使用大功率压实机械等措施。
④填料为砂土或碎石类土(充填物为砂土)时,回填前宜充分洒水湿润,可用较重的平板振动器分层振实,每层振实不少于三遍。
⑤回填土应水平分层找平夯实,分层厚度和压实遍数应根据土质、压实系数和机具的性能选定。
⑥分段分层填土,交接处应填成阶梯形,每层互相搭接,其搭接长度就不少于每层填土厚度的两倍,上下层错缝距离不少于1.0m。
⑦在夯实或辗压时,如出现弹性变形的土(俗称像皮土),应将该部分土方挖除,另用砂土或含砂石较大的土回填。
⑧采用机械压实的填土,在角隅用人工加以夯实。人工填土,每层填土厚度为150mm,夯重应为30—40kg,每层厚度为200mm,夯重应为60—70kg。打夯要领为“夯高过膝,一夯压半夯,夯排三次”。夯实基坑(槽)、地坪,行夯路线由四边开始,夯向中间。
第六章 施工进度计划
6.1施工准备
计划3天完成。包括施工区域围闭,施工及生活设施,水、电安装,队伍调遣,部分设备、材料进场等。
6.2 边坡施工
本工程桩基计划在85天内完成,从2014年——月——日开工,到2014年——月——日完工。
6.3 退场
计划2天退场。包括各施工设施、机具、人员退场及场容场貌恢复。
(施工进度表详见附录2)
第七章.主要机械设备、仪器需用计划
序号
机械设备名称
型号规格
数量
国别产地
制造年份
额定功率(KW)
生产能力
1
挖土机
EX220-1
2台
日本
2001
400m3/台班
2
自卸车
15T三菱
2辆
日本
2002
1125t﹒km/台
3
自卸车
5T东风
5辆
湖北
2002
800T﹒KM/台班
4
电动夯机
200kw
6
广州
1999
4
5
空气压缩机
12立方
3台
2004
6
钢筋切断机
QJ40-1
1
汕头
2000
5.5
切断32次/分
7
钢筋弯曲机
WJ40-1
1
汕头
2000
2.8
8
钢筋调直机
TJ20
1
汕头
1999
2.5
9
交流电焊机
HJ431
4
广州
2000
20
10
手推车
10台
2005
11
风镐
5支
2004
12
凿岩机
YT-28
40
成都
2002
13
潜孔钻
QZ-100
6台
2005
14
全站仪
RED21型
1台
2004
15
经纬仪
J2
2台
南京
2005
16
水准仪
S3
1台
2004
17
砂浆搅拌机
JJQ-250
3
韶关
2000
7.5
18
砼湿喷机
TK-961
3
成都
2002
19
发电机组
150kW
1组
2004
20
注浆泵
BW-150
3台
湖南
2003
3
21
灰桶
10个
2002
22
木工圆盘锯
MJ106
2
韶关
2000
4
工 种
按工程施工阶段投入劳动力情况
项目经理
1
技术负责人
1
项目付经理
1
施工员
2
质检员
2
施工员
3
施工队长
4
安全员
2
材料员
2
机修工
3
电工
2
钢筋工
8
木工
8
砼工人
5
测量工
2
喷混凝土工
6
锚杆施工工人
25
杂工
6
瓦工
25
后勤
4
合计
110
第八章、主要劳动力计划
劳动力使用总计划表
第九章、施工质量保证措施
9.1 质量目标
我司承诺本工程质量目标达到:优良工程;工程竣工质量检验一次合格率100%。
为确保本工程达到所要求的质量目标,根据我司以往的施工管理经验以及本工程的特点。我司将采用项目目标管理法施工机制,公司各相关职能部门全力配合。工程施工质量管理完全按照我司所认证的质量、职业安全健康体系进行全过程的质量控制。
9.2 质量控制原则
本工程质量控制原则:按照本工程招标文件、施工图纸、现行的有关施工技术规范、规程及标准以及国家、省、市有关规范要求进行。
9.3 质量保证体系
见下页《 惠水绿色森林世界风情街边坡治理工程质量保证体系》。
9.4 各分项工程质量保证措施
9.4.1 测量控制质量保证措施
1、施工前必须建立测量控制网。对建设方提交的基线、基点及高程点进行复测,并办理签证手续。
2、补充施工需要的建筑基线及水准点。
9.4.2 边坡施工质量保证措施
1、贯彻执行IS09001质量、安全、职业健康管理体系标准,规范我们的全部质量活动,严格按我公司程序文件进行施工管理,通过各部门、各岗位人员的质量分目标的完成,从而确保我公司质量方针的贯彻执行和质量目标的实现,确保用户满意。为了确保该工程的顺利施工,贯彻我公司的质量方针,实现确定的质量目标,我们配备了较高素质的管理、施工、技术、安质、物质、预算、试验方面的人员。特别是技术、安质人员业务素质高,责任心强,经验丰富是质量得以保证的主要因素。
2、严格按设计图纸要求及工程基线、轴线进行桩的测量定位,经复核无误后才能进行桩基的施工。护筒埋设应符合设计及施工要求,护筒顶平面偏差不大于5cm。在水中的护筒埋设采用角钢焊接在施工平台上,保证钢护筒的稳定。
9.4.3 钢筋工程质量保证措施
1、每批使用的钢筋应附有生长厂家的合格证明书,并标示批号和出厂检验的有关力学性能试验资料。运到工地的每批钢筋都须按规范规定的要求进行抽样试验,所有试验结果必须符合有关标准的规定。
2、钢筋应存储在高于地面的平台、垫木或其他支承物上,并尽量保护它不受机械损伤和不暴漏在可使钢筋生锈的环境中,所存储的钢筋都要按公司质量体系程序文件要求进行材料的可追溯性标示。
3、钢筋的表面应洁净,使用前应将表面油渍、漆污、绣皮等清除干净:钢精应平直,无局部弯折。钢筋应按图纸所示的位置准确的安装,并用标准的支承将钢筋牢靠的固定好,使其在浇注过程中不至于移位,不允许将钢筋放入或推入建筑后尚未凝固的混凝土中。
4、任何构件的钢筋安装后应如实填写质量检验表,并需经监理工程师检查批准后才能浇注混凝土。
14
边坡工程质量保证体系
质 量 保 证 体 系
工 作 体 系
审查设计、按图施工
技
术
负
责
人
班
组
自
检
工
序
互
检
质
安
检
查
向
工
人
交
底
向
班
组
交
底
监理员复查
评 定
组 织 体 系
检 查 体 系
项目主管领导层
检 查 标 准
检 查 方 法
施
工
员
监
理
员
质
量
员
材
料
员
责任分工
交底工作
试验工作
材
料
试
验
强
度
试
验
配
比
试
验
操
作
规
程
验
收
标
准
质
量
措
施
施工班组质量小组
21
第十章 施工技术管理
10.1 计划管理
根据本标段施工组织设计的总体部署,每季编制季度计划,每月编制月计划,每周编制周计划,对作业班组编制日计划。内容包括:施工进度计划,各主要工种劳动力平衡计划,机械设备配置计划,钢筋、混凝土材料及配件购置计划等。以“日保周、周保月、月保季”工期目标的实现。并且从实际出发,确保计划的严肃性和科学性,明确主攻方向,保竣工、创优质产品,实现最终经济效益。
项目计划管理体系图
管理全过程经营计划
技术组织措施计划
上级主管
部门总计划
劳动力及劳动工资计划
季度施工技术财务计划指标
机械设备布置计划
施工组织总设计
季度施工计划
材料供应计划
月度施工技术财务计划
构配件供应计划
配合协作计划
周施工作业计划
安全、质量计划
降低成本计划
财务计划
10.2 施工管理
10.2.1 开工管理
1、根据当地建筑工程管理的有关规定,办理好开工手续。
2、组织技术人员熟悉审查设计图纸,编制实施性施工组织设计,组织技术培训及技术交底,作好开工前的技术准备工作。
3、施工现场的平整与施工便道的修筑,生产设施及生活设施的修建,接通水、电、安装通讯,保证工程顺利开工。
10.2.2 施工生产调度管理:
我公司将对工程项目施工全过程的人力、物力、财力进行有计划、有步骤、高效率地规划、组织、指挥和控制,并协调好内外关系,使工程项目在合理的工期内,以较低的造价,高质量地完成任务。
1、建立健全组织机构,实行逐级管理,分工负责,指挥灵便,协调一致,互相配合,妥善地解决施工中出现的问题。及时准确地反馈信息,以高效率的管理达到工程项目的施工快速、优质、安全、低耗的目标。
10.2.3 班组管理
对班组实行责任成本承包,亦即是制造成本承包。首先对制造成本的工、料、机费用进行测算,交与班组讨论,然后经理部与班组实行承包合同。合同中规定双方的责任、权力和义务,在施工生产活动中严格按合同进行管理。
10.2.4 现场文明施工管理:
1、实行领导负责制:明确一位副经理负责组织和协调,各部门共同管理。
2、班组责任制:将施工现场划分为若干区域,将每个区域的责任落实到各班组。
10.3 材料及设备管理
10.3.1 材料管理
施工过程也就是材料的消耗过程,因此,做好施工材料的供应、保管和使用等工作,将直接影响到本工程的质量。
材料供应计划:根据施工组织设计编制项目工程的材料计划及年度计划,编制季度、月材料计划,以保证材料的供应。
10.3.2 设备管理
1、根据本工程的自然条件、地质、工程量具体施工情况来确定机械使用的最佳配制方案。
2、选用先进的施工设备,保证机械性能良好,耗能少、效率高。
3、经常进行维修、保养,严格按操作规程进行操作,保证设备的完好率和使用率。
第十一章 文明施工及环境保护
11.1 文明施工及环境保护保证体系
11.1.1 制定文明施工管理制度
根据建设部《建筑工程施工现场管理规定》、深圳市建设局《深圳市建筑工程文明施工检查评分细则》、及业主有关要求,结合本工程施工特点,我司特制定出适合本工程的文明施工管理制度,力争在文明施工中再创佳绩。
11.1.2 成立文明施工管理机构
项目经理部成立“文明施工小组”,成员由项目经理部各部门负责人组成,负责本工程文明施工管理制度的制定、落实,并实施周检制度。专职的文明施工督导员,将全面负责监控本工程项目的文明施工工作。
11.2 文明施工及环境保护措施
11.2.1 防止水污染措施
1、在生活区和施工区配设沉淀池、废水处理池。生活、施工废水经过处理后,再排到排污系统或外运。
2、机械废液用容器收集,不随意乱倒。
11.2.2余泥渣土排放措施
对于余泥、渣土等固体废弃物,应集中处理、不随意弃置。力争当天清理当天运输,保持场内清洁,余泥、渣土严格按省市有关规定运至有关部门指定的地点。
11.2.3 防止噪音措施
采用性能良好的机械设备,认真做好加油、保养工作,减少施工时机械发出的噪音。
第十二章 施工安全保证措施
12.1 安全生产目标及承诺
本工程安全生产目标::实现工程施工全过程“六无”:即无死亡、无重伤、无倒塌、无中毒、无爆炸、无重大机械交通事故;施工期间职工负伤率控制在0.5%以下。我司承诺:我司将以争创“广东省安全样板工程”为目标,向业主、广东省人民交上一份满意的答卷。
12.2 安全生产保证体系
详见安全生产保证体系图
防护工程安全技术措施
安全检查
纠
正
措
施
记
录
工伤事故记录
安
全
检
查
记
录
班
前
安
全
活
动
进
场
三
级
教
育
安
全
技
术
交
底
作业班组安全员
专职安全员
项目经理
安全工程师
安全管理领导小组
主管安全副经理
总经理
组织机构
安全生产保证体系
安全措施落实
文
明
及
安
全
技
术
措
施
桩
基
工
程
安
全
技
术
措
施
临
时
用
电
施
工
组
织
设
计
安全制度
方案编制
12.4 施工用电安全保证措施
1、所有施工人员均应掌握安全用电基本知识和所用设备性能,用电人员各自保护好自用设备的负荷、地线和开关箱,发现问题及时找电工解决,严禁非专业电气操作人员乱动电器设备。
12.5 机械安全保证措施
1、各种机械要有专人负责维修、保养,并经常对机械运行的关键部位进行检查,预防机械故障及机械伤人。
12.6 电(气)焊作业安全保证措施
1、保证各类电焊机的机壳有良好的接地保护。
2、电焊钳要有可靠的绝缘,不准使用无绝缘的简易焊钳和绝缘把损坏的焊钳。
12.7 其他安全保证措施
1、建立门卫和
展开阅读全文
