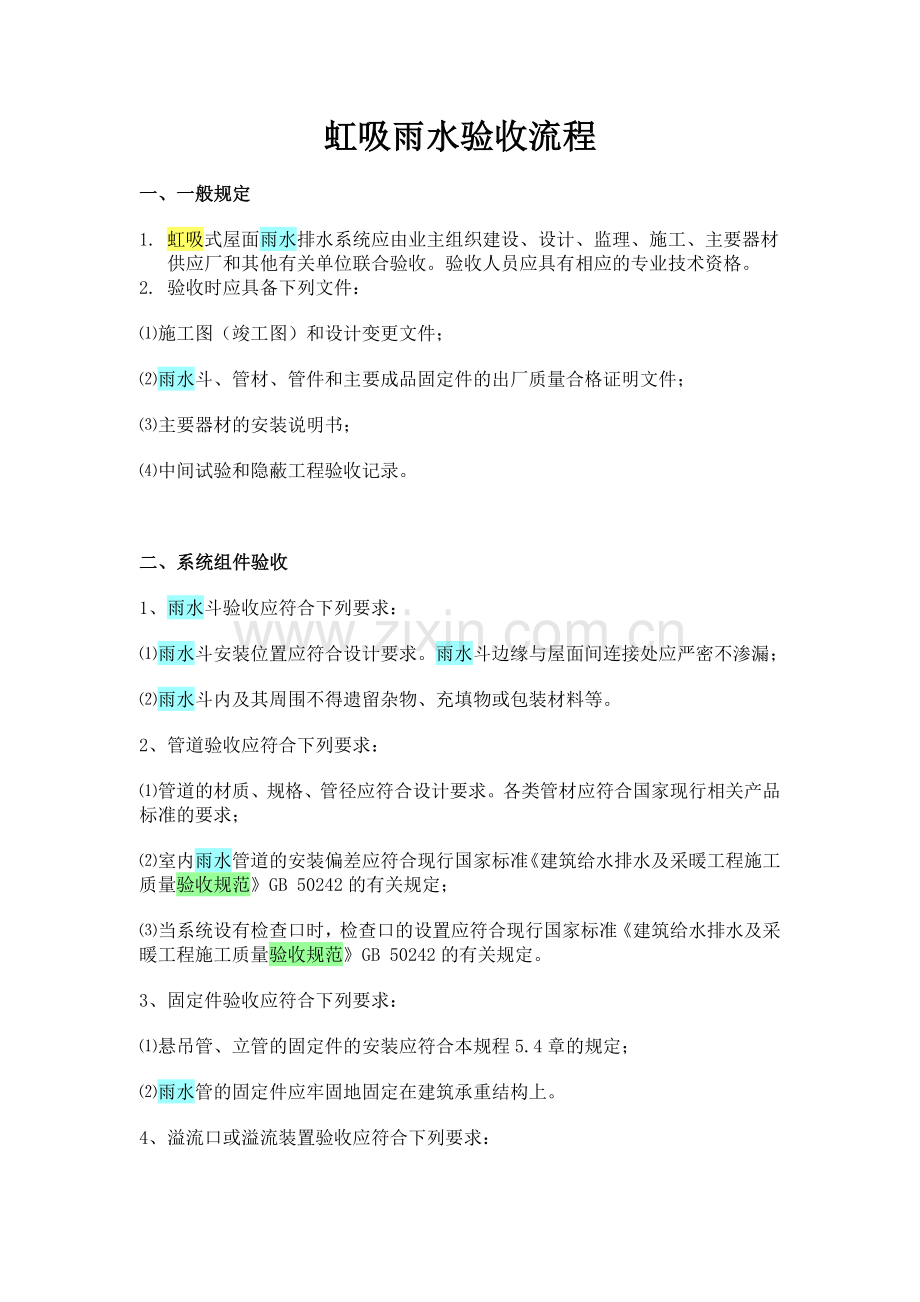

1、虹吸雨水验收流程一、一般规定1. 虹吸式屋面雨水排水系统应由业主组织建设、设计、监理、施工、主要器材供应厂和其他有关单位联合验收。验收人员应具有相应的专业技术资格。2. 验收时应具备下列文件:施工图(竣工图)和设计变更文件;雨水斗、管材、管件和主要成品固定件的出厂质量合格证明文件;主要器材的安装说明书;中间试验和隐蔽工程验收记录。二、系统组件验收1、雨水斗验收应符合下列要求:雨水斗安装位置应符合设计要求。雨水斗边缘与屋面间连接处应严密不渗漏;雨水斗内及其周围不得遗留杂物、充填物或包装材料等。2、管道验收应符合下列要求:管道的材质、规格、管径应符合设计要求。各类管材应符合国家现行相关产品标准的要
2、求;室内雨水管道的安装偏差应符合现行国家标准建筑给水排水及采暖工程施工质量验收规范GB 50242的有关规定;当系统设有检查口时,检查口的设置应符合现行国家标准建筑给水排水及采暖工程施工质量验收规范GB 50242的有关规定。3、固定件验收应符合下列要求:悬吊管、立管的固定件的安装应符合本规程5.4章的规定;雨水管的固定件应牢固地固定在建筑承重结构上。4、溢流口或溢流装置验收应符合下列要求:溢流口或溢流装置的设置高度应符合设计要求;溢流口或溢流装置周围不得遗留杂物、充填物等;在雨水口与溢流口或溢流装置之间,屋面应保持水流通畅,无障碍物。5、天沟验收应符合下列要求:天沟宽度、高度和水流断面应符合
3、设计要求;天沟坡度应符合设计要求;天沟全线不得遗留杂物、充填物等。三、系统密封性能验收1、堵住所有雨水斗,向屋顶或天沟灌水。水位应淹没雨水斗,持续1h后,雨水斗周围屋面应无渗漏现象。2、安装在室内的雨水管道,应根据管材和建筑高度选择整段方式或分段方式进行灌水试验,灌水高度必须达到每根立管上部雨水斗口。灌水试验持续1h后,管道及其所有连接处应无渗水现象。四、工程竣工验收1、屋面和天沟必须清理干净,不得留有任何杂物。2、每个汇水区域必须设有溢流口或溢流装置,溢流口或溢流装置的施工应符合设计要求。雨水主立管和水平干管均应做通水试验,排水应畅通、无堵塞。 (注:专业文档是经验性极强的领域,无法思考和涵盖全面,素材和资料部分来自网络,供参考。可复制、编制,期待你的好评与关注)
