收藏 分销(赏)

自备电站主厂房土建部分冬季维护及施工方案.doc

上传人:胜**** 文档编号:3159999 上传时间:2024-06-21 格式:DOC 页数:15 大小:281KB
下载 相关 举报
自备电站主厂房土建部分冬季维护及施工方案.doc_第1页
第1页 / 共15页
自备电站主厂房土建部分冬季维护及施工方案.doc_第2页
第2页 / 共15页
自备电站主厂房土建部分冬季维护及施工方案.doc_第3页
第3页 / 共15页
自备电站主厂房土建部分冬季维护及施工方案.doc_第4页
第4页 / 共15页
自备电站主厂房土建部分冬季维护及施工方案.doc_第5页
第5页 / 共15页
点击查看更多>>
资源描述

1、自备电站主厂房土建部分冬季维护及施工方案1.编制说明吉林燃料乙醇工程项目自备电站主厂房土建部分及贮煤仓工程是由中油化建燃料乙醇项目部承建施工。经过近7个月的施工,主厂房和贮煤仓工程结构已经基本结束,即将完成主厂房的主体封闭工作。由于马上要进入冬季,为确保已经施工的项目能够安全越冬,冬季施工的项目能够确保施工质量,根据业主、监理公司对工程进度、冬季施工的的具体要求,结合冬季施工的有关规定及中油化建的具体情况,编制此方案。根据施工验收规范规定和吉林市历年的温度,暂定11月1日起土建工程为冬季施工,截止时间另行通知。2 冬季施工维护项目2、1冬季施工前应达到的形象进度项目名称10月末时形象进度1汽轮

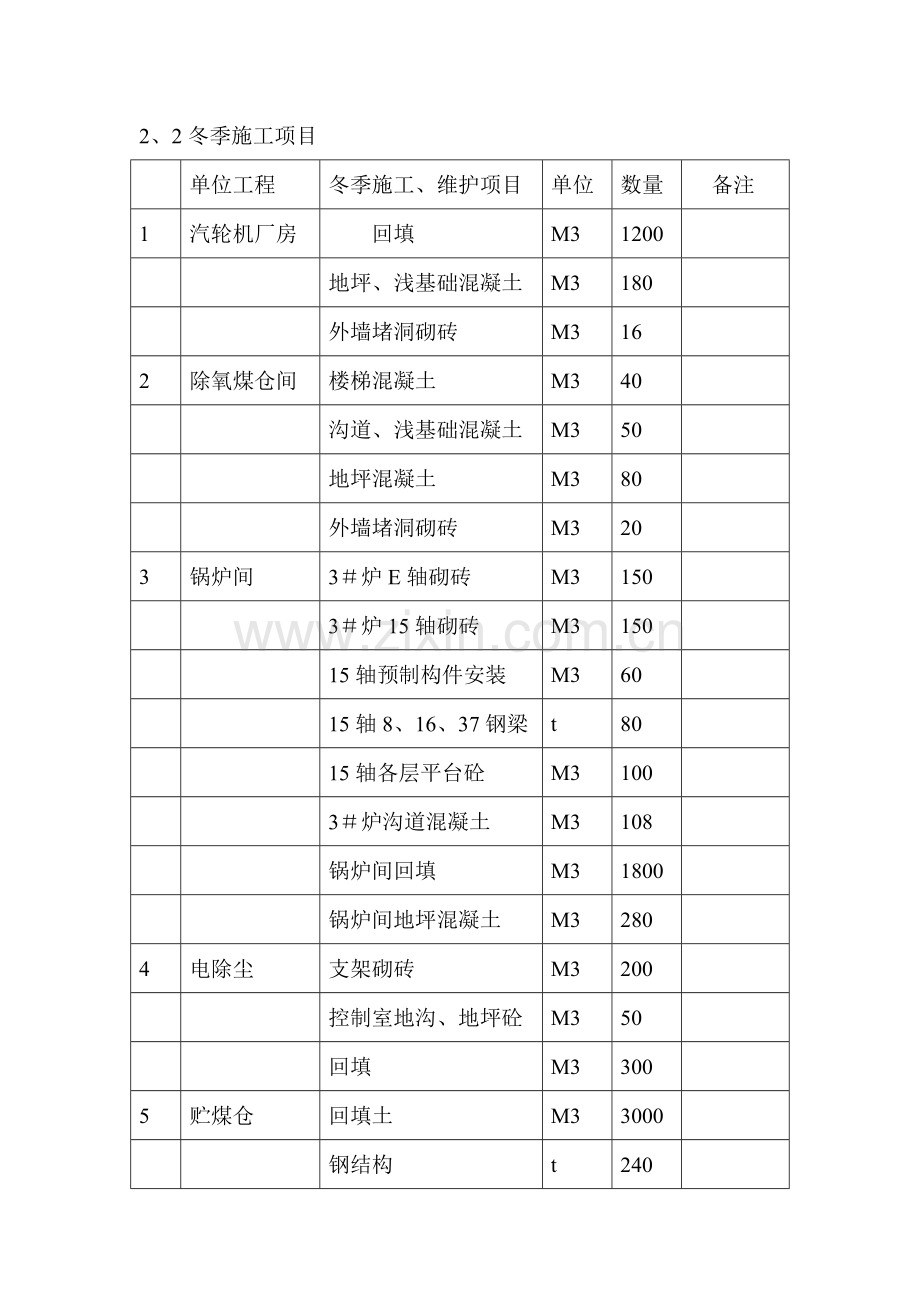

2、机厂房外墙砌砖基本完,门窗完,室内设备基础地沟完。回填土部分完。2除氧煤仓间外墙砌砖基本完,门窗完,部分室内抹灰完.3锅炉间1、2炉外墙砌砖基本完,结构封闭,门窗完,室内设备基础完。4电除尘控制室封闭,支架砌砖部分完。5贮煤仓混凝土筒仓完。2、2冬季施工项目单位工程冬季施工、维护项目单位数量备注1汽轮机厂房回填M31200地坪、浅基础混凝土M3180外墙堵洞砌砖M3162除氧煤仓间楼梯混凝土M340沟道、浅基础混凝土M350地坪混凝土M380外墙堵洞砌砖M3203锅炉间3炉E轴砌砖M31503炉15轴砌砖M315015轴预制构件安装M36015轴8、16、37钢梁t8015轴各层平台砼M310

3、03炉沟道混凝土M3108锅炉间回填M31800锅炉间地坪混凝土M32804电除尘支架砌砖M3200控制室地沟、地坪砼M350回填M33005贮煤仓回填土M33000钢结构t2402、3越冬维护项目越冬维护项目涉及的工号备注1地梁掏空全部2门窗封闭全部3浅基础、地坪保温除贮煤仓外全部4地沟、池类基础保温除贮煤仓外全部5设备螺栓孔清理全部6悬臂结构支承拆除全部7防冻物资的保管全部8上水管线的维护全部3 越冬维护及冬季施工措施3、1越冬维护措施3、1、1 冬季施工前对建筑物的地梁进行处理,设计有要求的按设计处理,设计无要求的地梁下掏空100mm,两侧挡砖然后回填。3、1、2 对于门窗洞口,可采用两

4、种方法:一是将窗的玻璃正式上好,但这样今后玻璃的损耗较大,尤其是塑钢窗换玻璃难度很大。一种是用木方作框钉塑料布封闭,这样需一定费用,请监理公司考虑。3、1、3对于浅基础和混凝土地坪有两种方法:一是从1、6米以上全部回填混江沙,这样浅基础和混凝土地坪可不用保温,并且安装施工可避免保温材料的燃烧引起火灾。另一种是在地面上覆盖45草垫子且其上浇水,防止出现火灾。选用何种方法,请监理公司确定。3、1、4地沟和池类的基础冬季前用草帘子在沟、池底盖67层,然后用钢模板盖严即可。3、1、5 冬季施工前对有设备基础各种预留孔洞,将孔内污物清理干净,孔内无积水,上部用模板、钢板等物品盖严,防止雨雪进入孔内。3、

5、1、6对于雨篷等有悬臂结构,其下部支撑系统,全部拆除,对于砼强度不能满足拆除条件的结构,其下部需要对基层土进行保温,采用草帘子覆盖35层,经同条件砼试块试压,其强度达到拆除条件时,立即拆除其下部支撑系统。3、1、7对于防冻物资, 冬季施工前对其进行保温覆盖,对于不能及时施工使用的物品,移至仓库内保管,设置暖库. 暖库封闭严密并设置温度计,设专人检查仓库温度情况.每天检查一次.3、1、8对于地下预埋施工用水管线,埋深在1.600m以下的管线,进行整改,对管线进行保温;对于冬季施工不用水管线(埋深在1.600m以下)予以拆除.对于冬季维护11月中旬检查一次, 11月下旬检查一次,对于检查出问题要立

6、即整改.达到标准,并对整改项目进行检查.3、2 冬季施工措施(按到11月30 日考虑)3、2、1砌筑工程冬季施工a 砂浆的搅拌首先选择主厂房C-D轴4、500以下封闭一空间作为临时搅拌站,采暖采用煤炉及焦炭炉采暖,上水管线在10月30日前作好保温工作,争取使用到11月30日,如果不行,则采用人工推水来保证搅拌用水。B 砂浆采用掺盐法,以氯化钠为主,掺量为:(搅拌水的)10度以上 311度15度 516度20度 715度以下进行砌筑施工时砂浆标号提高一级。C 砂浆搅拌水用焦炭炉加热,砂提前两天运到屋内,保证其不受冻。D 冬季砌筑砂浆的稠度定为130mm. 冬季砌筑砂浆的温度如下: 气温010度

7、不低于5度1125度 10度25度以下停止施工。E 砌筑注意事项:(!)砌筑砂浆应采用混合砂浆(2)操作采用“三一”砌砖法,每天砌筑不许超过1、8米。砌块不许浇水。(3)运、盛砂浆的容器应采用保暖措施。(4)砌块应集中堆放保温,砌完的砌体最好用草帘子遮盖。(5)墙体的拉结钢筋应刷防腐漆两道。(6)设专人负责氯盐溶液的配制,用比重计测定浓度,并按当时的气温、砌体的部位严格控制氯盐溶液的掺量。3、2、2钢筋工程冬季施工a 负温电渣压力焊时应增加焊接电流、通电时间和保温时间。当电源电压下降大于5时,不宜进行施焊。B 负温钢筋闪光对焊在5度以下施工应调整焊接工艺参数。最好采用预热闪光对焊。3、2、3混

8、凝土冬季施工a 混凝土采用商品混凝土,地点在中油化建搅拌站(市内),可以保证混凝土的出口温度大于10度,冬季搅拌车采用棉被保温,运至现场为4050分钟,可以保证混凝土入模温度大于5度。B 混凝土施工采用负温混凝土,加复合型防冻剂,但不宜采用氯盐型。D 负温混凝土采用机械振捣,运至地点后立即浇筑,尽量减少热损失。浇筑与振捣要衔接好,间歇时间不得超过15min,要按随浇筑、随振捣、随覆盖的原则连续施工。E 负温混凝土采用蓄热法养护,根据多年冬季施工经验和施工手册的要求,采用一层塑料薄膜和两层草帘子保温,根据不同的温度选择不同温度的外加剂,F 负温混凝土施工作业要作一组同条件试块来确定混凝土的抗冻强

9、度。J 当气温低于20度时,停止混凝土施工。3、2、4 钢结构冬季施工a 冬季施工钢结构制作和安装的钢尺、量具应利用土建单位使用的钢尺和量具作同一级别的鉴定。B 钢结构安装在负温时,要注意温度变化引起的外型尺寸偏差,特别是正温制作、负温安装时要有调整偏差的措施。C 冬季施工钢结构,在满足设计要求的前提下,应选择屈服强度低、冲击韧性好的低氢型焊条。D冬季施工钢结构,对于碳素结构钢不得在20度气温条件下进行剪切、冲孔,如必须进行时,应局部加热到正温方可进行。E 当温度低于12度和16度时,低合金钢和碳素钢不得进行冷弯曲和冷矫正。F 钢结构冬季焊接时,应使用化建公司冬期焊接的工艺评定。3、2、5 冬

10、季测温管理a 冬季设专人负责测温工作:冬季大气测温记录冬季混凝土测温记录冬季混凝土搅拌测温记录冬季混凝土养护测温记录冬季砂浆搅拌测温记录b 各单位工长在项目经理的直接领导下,负责本工程的测温工作。C 项目部QC工程师每天检查冬季施工各工号的各种测温记录,和保温、掺外加剂情况,并向负责人汇报情况,发现问题及时通知工长和项目经理。D 项目部技术人员每日要查询测温、保温等存在的问题,及时向项目部技术经理汇报并解决有关问题。E 测温人员每天24小时都应有人上岗,实行严格的交接班制度。F 测温人员要定期将测温记录交项目部技术人员,归入技术档案,以备存查。4 冬季施工安全措施4、1 冬季施工用的草帘子、苯

11、板等易燃品应在安全地点码放,并严格按生产需要控制进场。4、2挡风设施原则不允许使用易燃品,如必须使用,需有关部门批准,要严格控制上方和周围的明火作业,配足消防器材。4、3 冬季夜间室内采暖必须设专人管理。防止引起火灾。4、4 当采用煤炉或焦炭采暖时,要注意通风,防止一氧化炭中毒。4、5当使用亚硝酸钠时,要有专人管理和发放,该产品属有毒物品,易和食盐混淆应严格注意。4、6冬期交手架、上下人马道要设置防滑条。雪天后要及时清雪。大风雪后要检查交手架,防止空中坠落事故发生。5 冬季施工材料计划材料名称单位数量备注1草帘子个100002草垫子个50003塑料布kg5004苯板M3205盐kg2000工业

12、用6木方M3307木板M3108混凝土外加剂T109比重计支1010温度计支506冬季施工能源计划名称单位数量备注1煤t1502焦炭t503水T/天504液化气罐/天5办公室供热5 目 录 1 编制说明2 冬期施工及维护项目3 冬期施工技术措施4 冬期施工及维护的安全措施5 冬期施工及维护材料计划冬期施工及维护能源计划下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷

13、心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会

14、感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启

15、迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】 精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】 6

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
