资源描述
三轴水泥搅拌桩施工质量控制方案

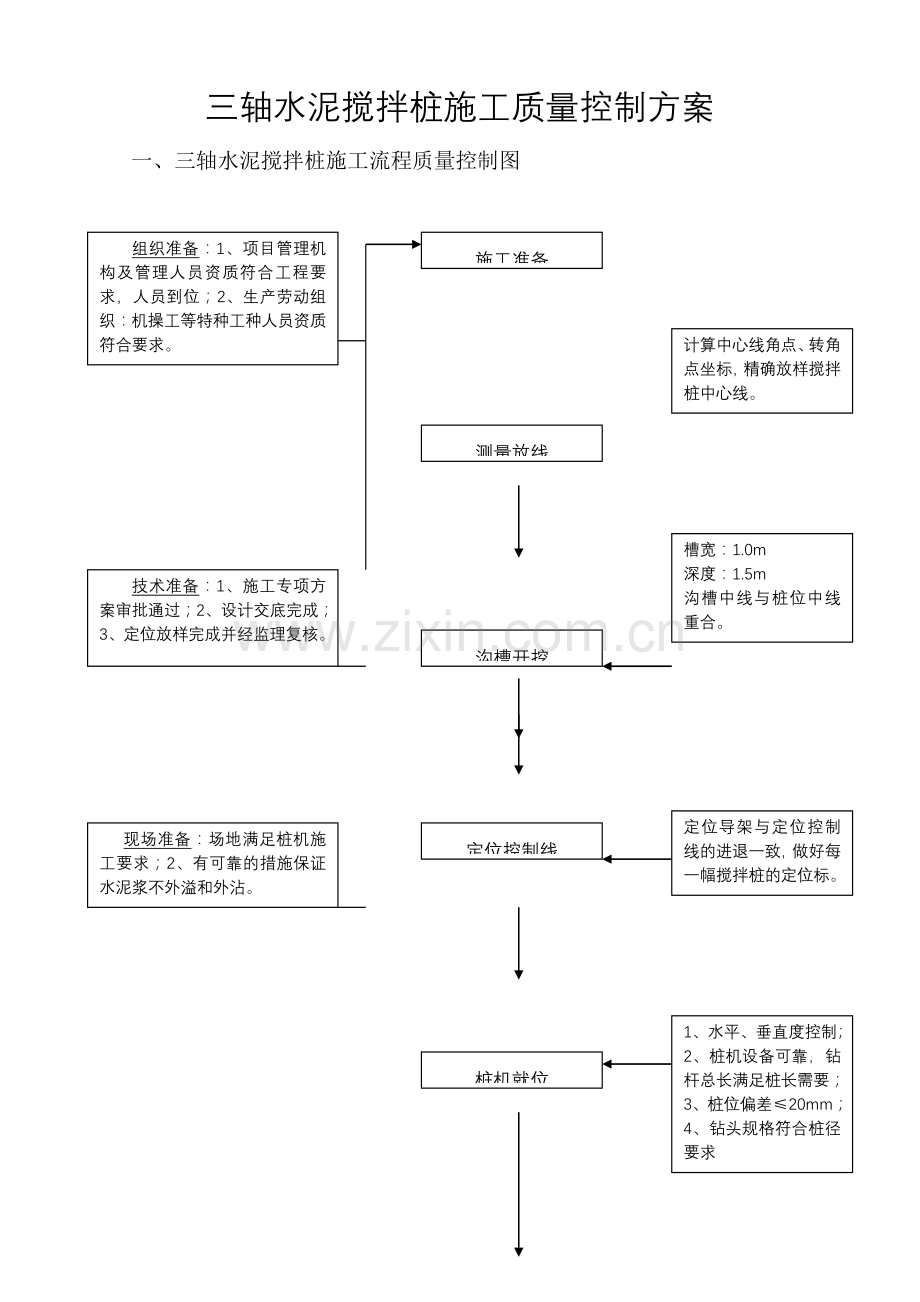

一、三轴水泥搅拌桩施工流程质量控制图
施工准备
组织准备:1、项目管理机构及管理人员资质符合工程要求,人员到位;2、生产劳动组织:机操工等特种工种人员资质符合要求。
计算中心线角点、转角点坐标,精确放样搅拌桩中心线。
测量放线
槽宽:1.0m
深度:1.5m
沟槽中线与桩位中线重合。
技术准备:1、施工专项方案审批通过;2、设计交底完成;3、定位放样完成并经监理复核。
沟槽开挖
定位导架与定位控制线的进退一致,做好每一幅搅拌桩的定位标。记
定位控制线
现场准备:场地满足桩机施工要求;2、有可靠的措施保证水泥浆不外溢和外沾。
1、水平、垂直度控制;
2、桩机设备可靠,钻杆总长满足桩长需要;
3、桩位偏差≤20mm;
4、钻头规格符合桩径要求
桩机就位
水泥浆配比
1、下沉提升速度控制;
2、设计标高控制;
3、桩底部分重复注浆;
4、注浆总量控制
喷浆搅拌下沉提升
1、水泥质量控制;
2、水灰比控制;
3、搅拌时间控制。
废弃水泥浆处理
成桩后场地清理
桩机移位
本工程地连墙槽壁加固设计采用850三轴水泥搅拌桩,槽壁外侧采用850三轴水泥搅拌桩标准套打,水泥掺量20%,槽壁内侧采用850三轴水泥搅拌桩搭接间距200,水泥掺量15%,桩底标高均为-22.00m,根据三轴搅拌桩的施工工艺,定位、喷浆搅拌下沉、喷浆搅拌提升等环节设质量控制点,进行质量控制,控制如下:
控制点
标准要求及控制方法
备注
测量定位
根据中心线角点、转角点坐标,精确放样搅拌桩中心线。
沟槽开挖
沟槽中线与桩位中线重合。
槽宽:1.0m
深度:<1.5m
考虑到搅拌桩与围墙距离较近,沟槽开挖时,开挖深度应作适当控制,长度不宜过长,控制在10m左右。
钻机就位
1、桩位偏差:≤20mm(与控制线核对);
2、垂直度:≤1/200,经纬仪测量;
3、用水平尺从二个方向(成正交的)检查钻机机台面的水平度;
4、钻杆的总长度大于搅拌桩桩长。
5、钻头的直径、钻头间距满足设计要求。
1、定位导架与定位控制线进退必须一致;
2、精确刻画每一幅桩的定位标记;
3、钻头中心、桩位中心成一垂线;
4、在立杆上挂10m长的吊锤,
5、超过12小时时,按冷缝处理。
钻进成桩
1、下沉速度:≤1m/min;提升速度:≤1.5m/min;
2、桩底标高:+100~-50(mm)
3、桩径:±10mm
4、桩底部分重复注浆;
5、注浆总量控制
1、总用时控制在50分以上;
2、在钻杆上做好标记,到指定位置后,底部重复注浆2-3分钟;
3、控制水泥总量:搭接11.4吨,套打7.87吨。
水泥浆配比
水泥
1、品种:钱潮、三狮;
2、规格:普通硅酸盐水泥42.5;
3、强度、安定性复试合格;
1、相处取样复试,并对样品作封样处理,以便今后核对;
2、根据完成工程量,核对总进场水泥用量。
配合比
1、水灰比:1.5
2、施工配合比:水:水泥=1200:800
3、搅拌时间:
1、控制水泥用量时,检查搅拌放料次数;
2、配合比用比重计检验:>1.35;
3、水泥浆拌合时间超过2小时,作废浆处理。
桩身质量检测
1、搅拌完成后进行取样,取样点应沿桩长不同深度处的三点,且最上点应低于有效桩顶下3m,自然养护28d,抗压强度不小于1.0MPa;
2、成桩7d或28d后,进行取芯检验,使用轻便触探器钻取桩身土样,观察搅拌均匀度,同时根据探击数判断桩身强度。
施工冷缝处理
采用三重管高压旋喷桩进行施工处理,每个施工冷缝采用三根Φ800mm的高压旋喷桩切割搭接,搭接长度300mm,桩长同搅拌桩长度。
空气压力:0.7MPa;
水泥浆压力:3MPa;
水压:25MPa;
