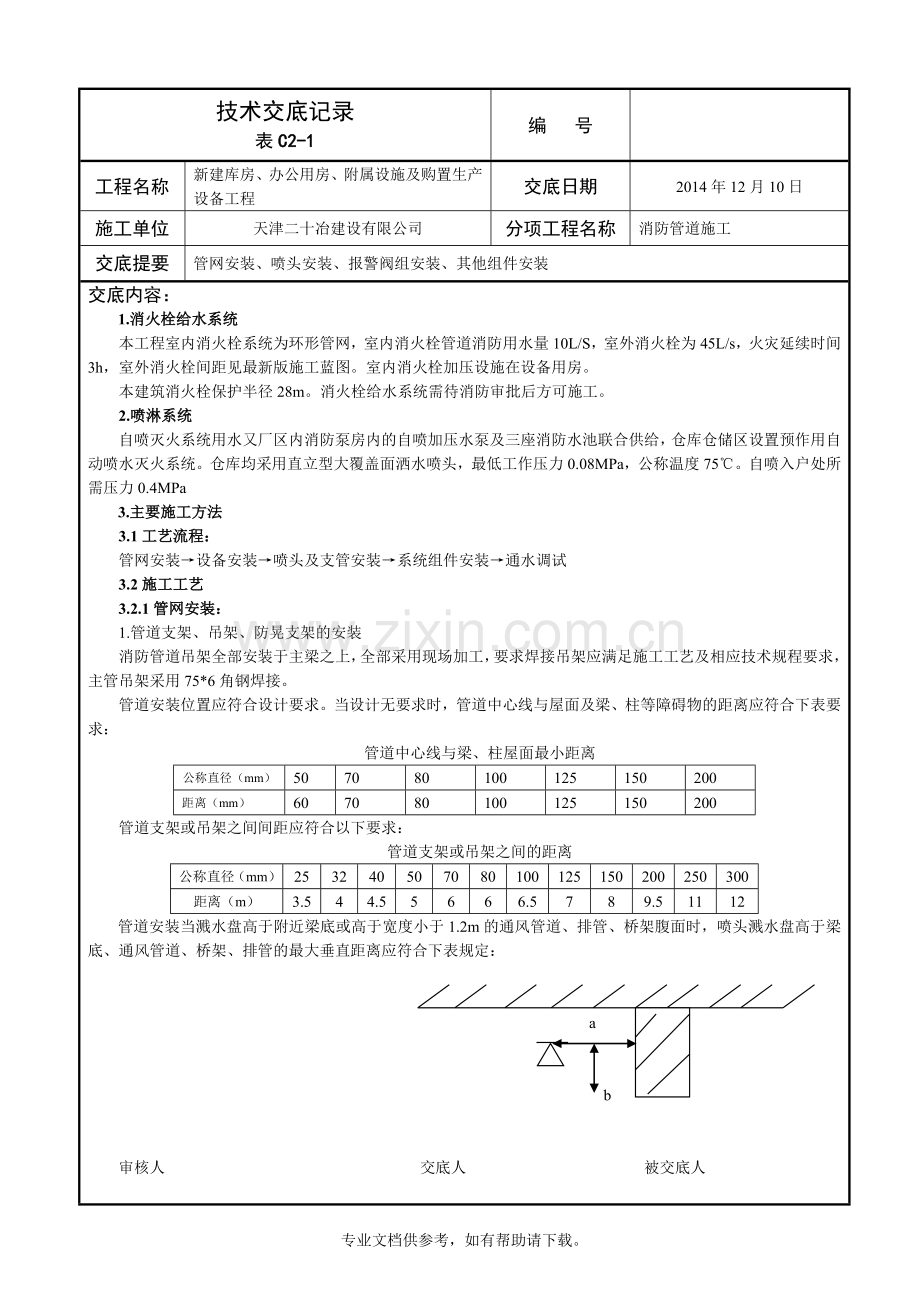

1、技术交底记录表C2-1编 号工程名称新建库房、办公用房、附属设施及购置生产设备工程交底日期2014年12月10日施工单位天津二十冶建设有限公司分项工程名称消防管道施工交底提要管网安装、喷头安装、报警阀组安装、其他组件安装交底内容:1.消火栓给水系统本工程室内消火栓系统为环形管网,室内消火栓管道消防用水量10L/S,室外消火栓为45L/s,火灾延续时间3h,室外消火栓间距见最新版施工蓝图。室内消火栓加压设施在设备用房。本建筑消火栓保护半径28m。消火栓给水系统需待消防审批后方可施工。2.喷淋系统自喷灭火系统用水又厂区内消防泵房内的自喷加压水泵及三座消防水池联合供给,仓库仓储区设置预作用自动喷水灭

2、火系统。仓库均采用直立型大覆盖面洒水喷头,最低工作压力0.08MPa,公称温度75。自喷入户处所需压力0.4MPa3.主要施工方法3.1工艺流程:管网安装设备安装喷头及支管安装系统组件安装通水调试3.2施工工艺3.2.1管网安装:1.管道支架、吊架、防晃支架的安装消防管道吊架全部安装于主梁之上,全部采用现场加工,要求焊接吊架应满足施工工艺及相应技术规程要求,主管吊架采用75*6角钢焊接。管道安装位置应符合设计要求。当设计无要求时,管道中心线与屋面及梁、柱等障碍物的距离应符合下表要求:管道中心线与梁、柱屋面最小距离公称直径(mm)507080100125150200距离(mm)607080100

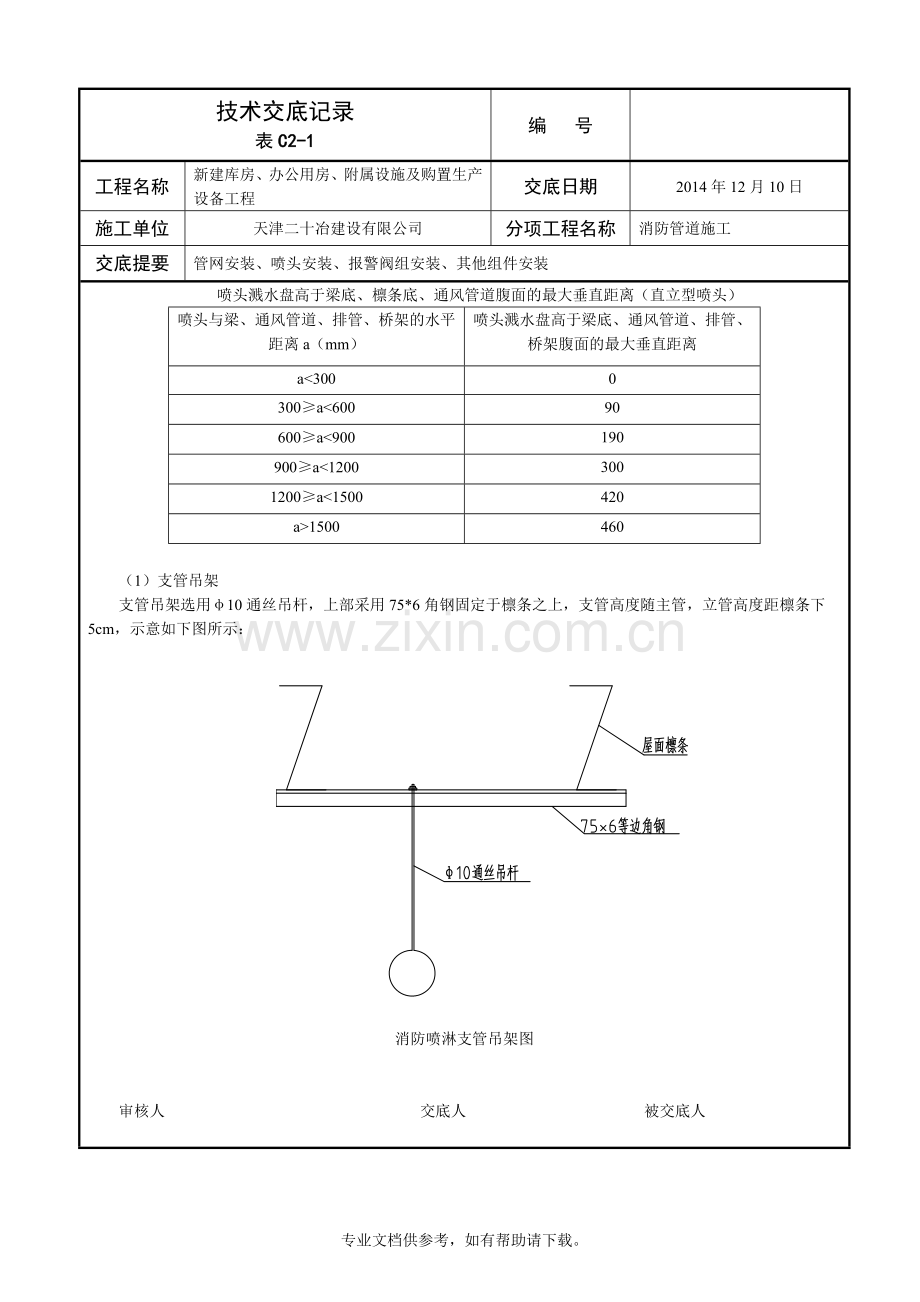

3、125150200管道支架或吊架之间间距应符合以下要求:管道支架或吊架之间的距离公称直径(mm)253240507080100125150200250300距离(m)3.544.55666.5789.51112管道安装当溅水盘高于附近梁底或高于宽度小于1.2m的通风管道、排管、桥架腹面时,喷头溅水盘高于梁底、通风管道、桥架、排管的最大垂直距离应符合下表规定: a b审核人 交底人 被交底人喷头溅水盘高于梁底、檩条底、通风管道腹面的最大垂直距离(直立型喷头)喷头与梁、通风管道、排管、桥架的水平距离a(mm)喷头溅水盘高于梁底、通风管道、排管、桥架腹面的最大垂直距离a3000300a6009060

4、0a900190900a12003001200a1500460(1)支管吊架支管吊架选用10通丝吊杆,上部采用75*6角钢固定于檩条之上,支管高度随主管,立管高度距檩条下5cm,示意如下图所示:消防喷淋支管吊架图审核人 交底人 被交底人消防喷淋支管防晃吊架选型简图(管道标高依据施工图,角钢尺寸75*6)(2)主管吊架选型消防喷淋主管道吊架简图(实际尺寸依据图纸及现场要求)审核人 交底人 被交底人2.沟槽连接管道支架布置原则(1)立管支架(管卡):立管支架(管卡)距地面1.21.6m,间距不大于5.0m。(2)横管吊架(托架):每一直线管段必须设置1个;直线段上两个吊架(托架)间的距离不得大于下

5、表规定:公称直径(mm)507080100125150200250距离(m)3.03.64.24.24.25.15.85.8(3)横管吊架(托架)应设置在接头两侧和三通、四通、弯头、异径管等管件上下游连接的两侧。吊架(托架)与接头的净距为300mm。(4)管道系统中应在以下位置增加固定支架(吊架)1)进水立管底部2)立管接出直管的三通、四通、弯头的部位。3)立管因自由长度较长二需要支撑立管重量的部位;4)横管接出支管和支管接头、三通、四通、弯头等管件连接的部位。(5)管道安装时,应及时固定和调整支架(吊架),且不宜使用临时支(吊)架。支架(吊架)与管道紧密接触,滑动支架滑动面应洁净平整,应有防

6、止脱落的设施。(6)管道安装本着“先干管、后支管”的原则进行,当有多根立管时,应本着先里后外、先大后小的顺序安装。立管从上至下用管卡固定,支管甩头处及时用加设淋湿丝堵,立管阀门朝向应便于维修和操作,安装完成后用线垂找直,然后用卡件固定。管道穿越防火隔墙处应采取防火封堵措施,美观且符合防火要求。3.管道螺纹连接根据现场测绘草图在选好的管材上画线,按线切割,管材切割完毕后套丝前,清理好毛刺并将段好的管材按照管径尺寸分次套制丝扣,70mm以上分2-3次套丝,保证丝扣质量。管道下料时考虑管道变径的位置,当管道变径时,宜采用异径接头;在管道转弯处不得采用补芯;当采用补芯时,三通上可用1个,四通上可用不得

7、超过2个;公称直径大于50mm的管道不得采用活接头;管道变径应在三通或四通后300mm处。平行管道要求变径在同一条直线上。管道螺纹连接时,在管子的外螺纹与管件或阀门内螺纹之间加油麻,先将麻丝抖松成薄而均匀的纤维,从螺纹的第二扣开始沿螺纹放线进行缠绕,缠绕好后表面沿螺纹放线涂白厚漆,然后拧上管件,再用管钳收紧,安装完毕的管道丝扣外漏23丝,管钳施力位置与管件距离为150mm。填料缠绕要适当,不得把白厚漆、麻丝从管端下垂挤入官腔,以免堵塞管路,如下表所示:公称直径(mm)旋入扭矩管钳规格X施加力(KN)长度mm螺纹扣数32177.07.5120450x0.3540187.07.5150600x0.

8、3050209.09.5200600x0.40652310.010.5250900x0.35审核人 交底人 被交底人施工完毕后,将麻丝清理干净,并在丝扣处及管钳破坏镀锌层处涂刷防锈漆。4.喷头安装喷头安装应用厂家提供的专用扳手,可避免喷头安装时遭受损伤,既方便有可靠。喷水溅水盘高于梁底、檩条等侧向障碍物的最大垂距离见设计院新发喷淋图纸(2014年12月版)。5.阀门安装(1)阀门安装前,应做耐压强度试验。干管阀门逐个试验,支管阀门抽查。强度和严密性试验压力应为阀门出场规定之压力。并做好阀门试验记录。(2)阀门安装时,应仔细核对阀件的型号和规格是否符合设计要求。阀体上标示箭头,应与介质流动方向一

9、致。(3)阀门安装应符合设计要求,便于操作。(4)安装丝扣阀门,保证螺纹完整无缺。(5)沟槽法兰连接的阀门前后300mm应增设支架。6.施工质量要求:(1)管道支架、吊架、防晃支架的型式、材质、加工尺寸及焊接质量等,应符合设计要求和国家现行有关标准规定。(2)管道支架、吊架的位置不应妨碍喷头喷头的喷水效果了管道支架、吊架与喷头之间的距离不宜小于300mm;与末端喷头之间的距离不宜大于750mm。(3)配水支管上每一直段管段、相邻两喷头之间的管段设置的吊架不宜少于1个,吊架的间距不宜大于3.6m。(4)当管道的公称直径大于或等于 50mm时,每段配水干管或配水管设置防晃吊架不应少于1个,且防晃支

10、架的距离不宜大于11m,当管道改变方向时,应增设防晃支架。(5)数值安装的配水干管除中建用管卡固定外,还应在其始端和终端设防晃支架或用管卡固定,其安装位置距地面或屋面的距离以为1.5m1.8m。质量控制要点:(1)管道安装前应校直管子并清除内部杂物,停止安装时已安装好的管道敞口应封好,消火栓管道及消防喷淋管道安装标高、间距以施工蓝图为准,施工队伍不得私自更改设计,变更需经过设计、监理、建设单位及总包单位沟通,通过后方可变更。 (2)管道支吊方法消防专业分包队伍拟定方案,经总包单位及监理、建设方、设计同意后方可进行施工。(3)本工程消防喷淋管道连接采用沟槽连接,喷淋支管立管采用螺纹连接。管道连接

11、后不应减小过水横断面面积(4)沟槽式管件连接时,其管道连接沟槽和开孔应用专用滚槽机和开孔机加工,并应做防腐处理;连接前应检查沟槽和孔洞尺寸,加工质量应符合技术要求;沟槽、孔洞不得有毛刺、破损性裂纹和脏物。(5)橡胶圈密封应无破损和变形。(6)沟槽式管件的凸边应卡进沟槽后再紧固螺栓,两边应同时紧固,紧固时发现橡胶圈起皱的应更换新橡胶圈。(7)机械三通连接时,应检查机械三通与孔洞的间隙,各部门应均匀。(8)配水干管(立管)与配水管连接,应采用沟槽式,不应采用机械三通。审核人 交底人 被交底人螺纹连接应符合以下要求:(9)管道宜采用机械切割,切割面不得有飞边、毛刺;管道螺纹密封面应符合现行国家标准普

12、通螺纹 基本尺寸要求GB 196.普通螺纹 公差与配合GB 197、管路旋入端用普通螺纹尺寸系列GB/T 1414的有关规定。(10)当管道变径是,宜采用异径接头;管道在转弯处不宜采用补芯,当需要采用时,三同上可采用1个,公称直径大于50mm的管道不宜采用活接头。(11)螺纹连接的密封填料应均匀附着在管道的螺纹部分,拧紧螺纹时,不得将填料挤入管道内;连接后,应将连接处外部清理干净。注:消防管道安装间距及管道标高严格按照施工图纸施工,需要变更之处及时与项目经理部进行沟通,经设计、监理、建设方及总包单位同意后方可进行变更,严禁私自对管道走向、标高进行变革。4.成品保护实际施工时,在保护自己的成品不

13、受破坏的同时要注意不要破坏别人的成品,做好防护措施,如避免地面划伤、污染、灯具磕碰等。提前做法预防措施。当施工时与其他专业发生冲突的时候,严禁私自拆改其他专业的支架或管线。及时通知责任单位工程师,协调解决,发现破坏我方成品保护的及时制止,同时通知项目部管理人员,严禁出现打架事件。5.文明施工及环境保护措施5.1根据国家对工程项目的具体要求,确定文明施工的管理目标。建立以项目经理部为中心的现场文明施工领导班子,制定各项文明施工管理制度,明确各级领导及有关职能部门和个人的文明施工责任和义务。5.2.加强现场施工人员文明行为管理,监理文明施工行为标准。保证着装统一、整洁,语言、举止文明,严禁与项目部

14、管理人员发生口角冲突,已经发生依据分包队伍管理办法进行处罚。5.3每天施工完毕后,清理施工现场边角料、施工垃圾、做到人走场清。6.管道试压6.1管道试压系统分段进行,安装给水管道在隐蔽前做好单项水压试验,管道系统安装完毕后进行综合试水试验。试验时既要满足规范要求,又要考虑管材和阀件因高程静压力的承受能力。水压强度试验的测试点设在管网的最低点。对管网注水时,应先将官网内的空气排净,并缓缓升压,达到试验压力后,稳压30min,目测管网,应无泄漏和变形,且压力下降小于等于0.05MPa。严密性试验压力为工作压力,稳压24h,无泄漏。试压时先分层试压,最后系统试压。6.2减压阀前后水压试验强度不同,依照施工质量验收规范进行水压试验。7.管道冲洗管道试压完毕后即可作冲洗。正式交工前,在地下水池内加入少量的漂白粉,注满24h后放净,再用市政自来水连续冲洗,观察水箱内与水池口出水,清浊度、透明度、色泽与进水比较基本一致,并将水质样本送卫生防疫单位化验,直到水质化验合格为止。冲洗后的管网应及时封堵,防止污物进入。审核人交底人接受交底人施工班组级技术交底签字页:专业文档供参考,如有帮助请下载。
