收藏 分销(赏)

热网开工报告.doc

上传人:精*** 文档编号:3064808 上传时间:2024-06-14 格式:DOC 页数:16 大小:70KB
下载 相关 举报
热网开工报告.doc_第1页
第1页 / 共16页
热网开工报告.doc_第2页
第2页 / 共16页
热网开工报告.doc_第3页
第3页 / 共16页
热网开工报告.doc_第4页
第4页 / 共16页
热网开工报告.doc_第5页
第5页 / 共16页
点击查看更多>>
资源描述

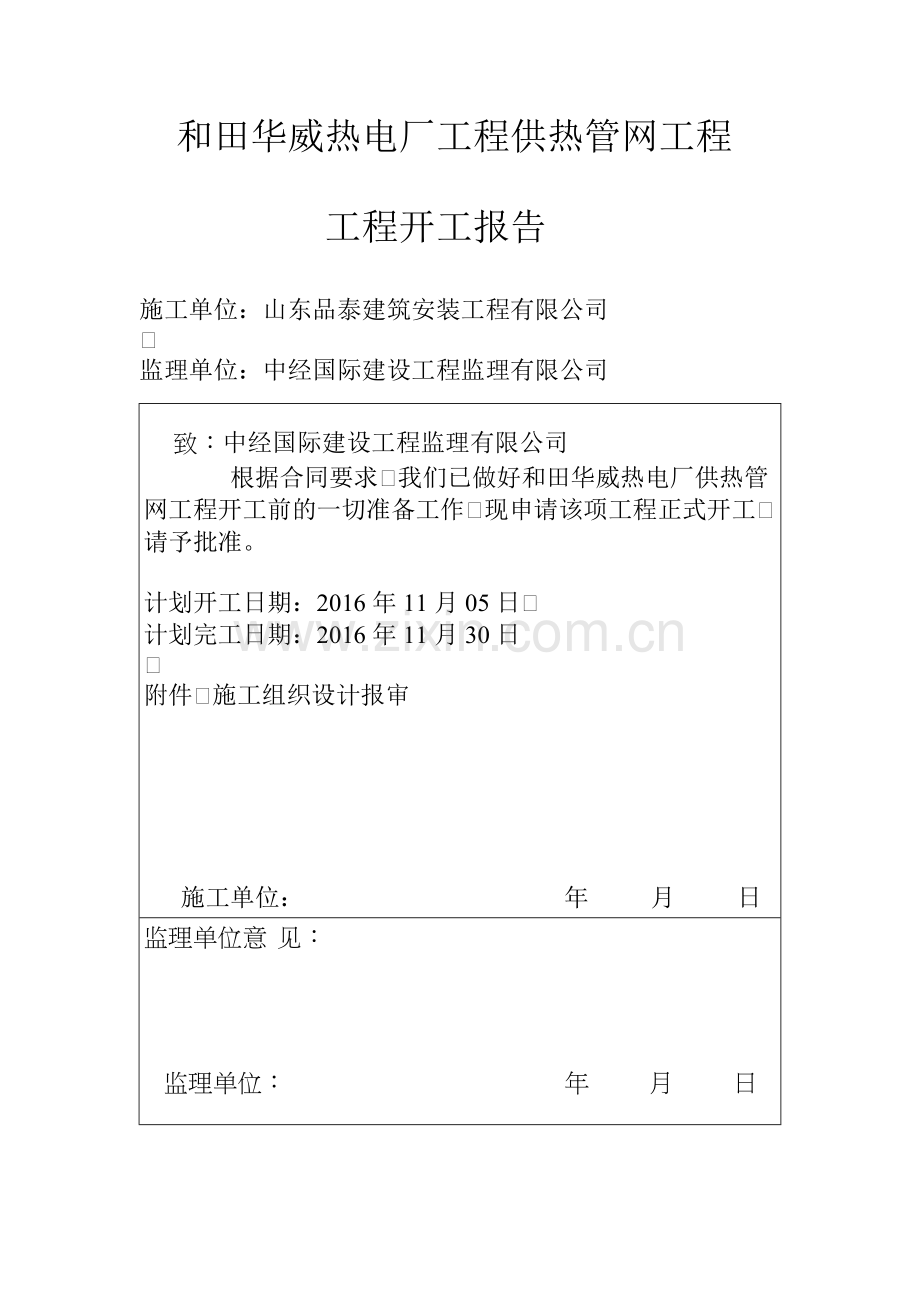

1、 和田华威热电厂工程供热管网工程 开 工 报 告施工单位:山东品泰建筑安装工程有限公司 监理单位:中经国际建设工程监理有限公司 日 期: 2016年11月05日 和田华威热电厂工程供热管网工程 工程开工报告施工单位:山东品泰建筑安装工程有限公司 监理单位:中经国际建设工程监理有限公司 致:中经国际建设工程监理有限公司 根据合同要求我们已做好和田华威热电厂供热管网工程开工前的一切准备工作现申请该项工程正式开工请予批准。 计划开工日期:2016年11月05日计划完工日期:2016年11月30日附件施工组织设计报审 施工单位: 年 月 日监理单位意 见: 监理单位: 年 月 日 施工组织设计报审表

2、承包单位:山东品泰建筑安装工程有限公司 监理单位:中经国际建设工程监理有限公司 致:中经国际建设工程监理有限公司 根据合同条款现上报和田华威热电厂供热管网工程的实施性施工组织计划请予审批。主要内容 总体概述。 施工现场平面布置和临时设施布置。 施工进度计划及各阶段的保证措施。 分部分项工程施工方案及质量保证措施。 安全文明施工及环境保护措施。 项目管理班子的人员配备、素质及劳动力配备、难点和解决方案。 机械设备和材料投入计划。 关键施工技术、工艺及已有设备、管线的加固、保护措施。 季节性施工措施。 施工单位: 年 月 日监理单位意 见: 监理单位: 年 月 日 进场设备报验单 承包单位:山东品

3、泰建筑安装工程有限公司 监理单位:中经国际建设工程监理有限公司致:中经国际建设工程监理有限公司 下列施工设备已按合同规定进场请查验签证准予在和田华威热电厂供热管网工程使用。 承包的单位: 年 月 日设备名称规格型号数量进厂日期技术状况拟用何处 备用挖掘机1台2016.11.3良好管网装载机1台2016.11.3良好管网水车1台2016.11.3良好管网电焊机10台2016.11.3良好管网发电机2台 2016.11.3良好管网二次拖车1台2016.11.3良好管网吊车3台2016.11.3良好管网柴油三轮车4台2016.11.3良好管网后勤车1台2016.11.3良好管网手拉葫芦12个2016

4、.11.3良好管网三项电缆500米2016.11.3良好管网两项电缆700米2016.11.3良好管网监理单位意 见: 监理单位: 年 月 日 工程概况 一、工程概况 1、工程范围及规模 该工程位于和田市北外环起点桩号为K 0+000 位于华威电厂换热首站 ,终点桩号为K 1+1098位于火车道北面、路东。 道路全长1098米、双管线全长2196米。 2、工程名称 和田华威热电厂供热管网工程管网施工工期2016年11月05日2016年11月30日,工期25日历天。 3、工程数量 HDPE聚乙烯双壁波纹管2196米 施工部署 为按期优质地完成本合同段施工任务,我处将抽调符合本工程施工要求有丰富施

5、工经验,专业素质较高的各种专业施工人员进场施工。管网工程技术负责人2人、技术员1人。计划2016年11月05日开工。2016年11月30日完工,工期25日历天。配备挖掘机1台,装载机1台自卸汽车2台,洒水汽车1台,吊车3台、二次倒运车2台、等设备,工人33人配合施工。完成管网施工任务。 管道安装计划11月05日开工、11月30日完工。有效工期为25天。机械设备和试验质检仪器于2016年11月03日前全部进场。施工需要大量材料其中管材由业主统一订购运至厂区料场。 管网工程的施工方法和技术措施 工程测量、定点放线 施工前应先会同业主、工程师进行管线控制点移交工作。我方技 术负责人、测量员应对移交的

6、控制点座标、水准控制点进行复测。确认无误后对所有控制点均应使用素混凝土浇注固定等办法对其进行有效的保护。 测量中,应组织人员对施工场地进行仔细勘察收集场地高程、地下现存管网、施工区域内建构筑物位置、施工区域周边环境、现场能源分布情况等数据并对施工人员进行交底。 管网定线后技术人员应根据设定的测量控制点对管线位置按施工图出入较大时应与工程师及时沟通以便按实际情况处理。 测量仪器准备施工主要测量仪器配备表见附表。 施工测量允许偏差:施工测量的允许偏差严格按照国家规范执行。 施工测量技术要求 A、临时水准点和管道轴线控制桩的设置应便于观测且牢固并应采取保护措施。施工管线的沿线临时水准点每200米不宜

7、少于1个。 B、临时水准点、管道轴线控制桩、高程桩应经过复核方可使用并应经常校核。 C、已建管道与本工程衔接的平面位置和高程开工前应校测。 测量方法 A、水准仪、全站仪要经计量部门检验合格后才能使用。 B、建立高程基准控制点基准控制点的数量每公里不得小于2个。高程基准控制点是施工临时水准点的基点必须保证不受破坏。高程基 准控制点应为金属或混凝土材料设于不受碾压且地质条件良好的位置基准点应用三点定位法定位并经常校核水准精度。 C、闭合复测引测的水准点并与已建成的相关工程、部位或工程师给出的控制点核对复测误差小于允许误差时方可使用。 D、施工中每次水准测量时都要核对两个临时水准点确认无误后方可使用

8、。 E、每次施工放线测量都应由工程质量管理组质检员复核无误后方可使用。施工测量基准控制点应由项目部技术负责人复测无误后方可使用。 2、组织施工现场设施交底 联系相关市政地下设施管理单位进行设施交底。 做好交底情况记录、现场标识并向挖掘机手及施工人员交底。 3、沟槽开挖 按照施工规范规定的沟槽底宽及定额规定的放坡系数确定沟槽上宽并灰线标识。 沟槽开挖时起点及终点应各留出沟槽深度三倍以上长度的原土沟槽不得开挖以做试压支墩后靠背土。 挖掘机开挖土沟槽。为防止超挖槽底以上应留出0.2米的土层暂不开挖待管道安装前人工清理至设计标高。 石沟槽采用机械钻眼爆破机械结合人工清渣沟槽开挖深度按设计说明及断面图进

9、行开挖。将不符合回填质量要求的及回填量需要量以外的全部机械结合人工装车外运至工程师指定地点。沟槽开挖要充分考虑旧管拆除的需要确保一次成型。 需现场堆放的残土应距离沟槽上缘槽口0.8米以上堆高不得超过1.5米。 有地下水时应在开挖过程中在沟槽宽度上留出排水沟的宽度然后人工开挖明沟及排水及基坑。 有设施保护要求的地段需留出槽壁支护宽度开挖后及时支护。 4、管道安装管道安装前应先清除管道内的杂物、土块保持管内清洁按管道清洁安装施工作业指导书作业。管道承口部位应置于接口工作坑内。管道安装时应有专人检查接口处的连接情况接口符合要求后方可进行下一根管道的安装。管道接口完成后即应在管道底部三角区域用专用手夯

10、机适当填土夯实以使管身稳定。 管道铺设 A、管道铺设前应先检查管道是否有损伤、裂纹现象并复查材料的出厂质量保证资料,不合格的材料不得使用。 B、管道承口部位下方应挖有接口工作坑其尺寸以保证整个管道 平稳的支撑在垫层或天然基础上为准。 C、胶圈使用前必须逐个检查不得有割裂、破损、气泡、大飞边等缺陷胶圈必须有弹性不得老化。 D、安装前应逐个用专用润滑脂均匀的涂抹整个胶圈及待安装管道的插口外表面。 E、须加设基础垫层时管道铺设应平稳座落在垫层上。 F、管道吊起时要保持吊装绳索最大夹角不得超过60确保管道和绳索弹力最小。 H、无论在任何情况下都不得使管道摔落、相互撞击、自由滚动或沿地面拖拉。 I、下管

11、时严格控制基准管的安装要求将这节管的高程、中心线等技术条件都控制在十分准确的范围内。一般用管沟中心控制桩吊线找正用水准仪控制管顶或管内底标高。基准管稳定后方开始全管段管道的安装。下管时宜采用机械吊装法用水平仪核对高程、经纬仪核对轴线位置最后用调正卡具将管道口对正调正至设计要求。 管道敷设与装配其他要求 A、敷设管道和安装配件应按照业主要求及图纸所示进行。 B、测量管道坡度时以测管内底坡度为准。 C、在安装过程中应防止其它物体进入管内。 D、一节管道放置到管沟之后在连接管道之前应立即清理管道接口保证承插口内无泥砂、碎石等杂物。 E、管道与上一节管道连接后应立即检查管道中线和坡度。 F、当操作工序

12、中断、停工或工人缺席时应封堵最后敷设的管道 7、管道附属物施工:阀门安装应与主体管道安装同步进行以充分利用主体施工的间歇时间井室砌筑应待有关的管线铺设完成后进行。因此管道附属设备应在开工短期内到位以满足同步施工的需要井室砌筑所用的土建材料应即时进入施工现场。阀门安装: A、排气阀、排泥阀以及蝶闸阀安装方法 阀门安装施工应首先根据设计要求确定好阀门安装位置并做出标记。 阀门在安装前应根据设计图纸和产品说明书核对阀门的型号、规格、法兰螺栓的规格和数量检查阀门的质量保证资料和外观质量并对阀体内进行清洗除去杂质检查填料及其压盖螺栓是否有足够的调节余量。检查阀芯的开启度和灵活度。阀门安装前还应根据不同的

13、规格型号按照设计和施验规范的要求逐个进行强度和严密性试验合格后方可安装。 阀门安装时一般在地面上将阀门两端的法兰或承插盘短管用螺栓连接后再吊装至地下与管道连接承插接口或焊接吊装时绳子不能系在手轮或阀杆上以免损坏。如需要在地下进行法兰接口连接时就注意不要将接口偏差转借到法兰接口上以防止损坏阀门。 B、阀门安装质量检验 阀门的传动装置和操作机构应进行清洗检查要求动作灵活可靠无卡涩现象。 阀门连接法兰的密封面应互相平行在每100mm法兰密封面直径上平行度偏差不得超过0.2mm。 阀门安装后法兰连接应平整、紧密螺栓长度应一致且螺帽应在同一侧。螺栓拧紧后应伸出螺帽1-3丝。 阀门支墩应稳定、牢靠与阀门接

14、触充分。 阀门安装完毕后应参加管网系统的强度和严密性试验但是禁止用阀门做试压。 安全保证体系及措施 一、安全保证体系 1、认真贯彻执行党和国家关于安全生产方针、政策、法规和指令树立“安全第一”的思想抓生产必须抓安全以安全促生产。项目部成立以项目经理为首的安全领导小组配备专职安全员负责全面的安全管理工作施工队配备专职安全员负责各项安全工作的落实。做到有计划、有组织地进行预测、预防事故的发生。参见安全保证体系框图。 2、落实安全责任制制定安全管理的各项规章制度。体现“全员管理、安全第一”的基本思想明确安全生产责任从项目经理到生产工人明确各自的岗位责任各专职机构和业务部门要在各自的业务范围内对安全生

15、产负责。需进一步制定的规章制度有各级人员安全生产制度、安全生产教育培训计划、安全检查制度、安全交底制度、事故的分析处理制度等。 3、坚持定期对全体员工进行安全教育培训并设立安全监督岗位使广大职工牢固树立“安全第一、预防为主”的意识克服麻痹思想组织职工有针对性的学习有关安全方面的规章制度和安全生产知识做 到思想上重视生产上严格执行操作规程。各类机械设备的操作工、电工、焊干等工种必须经专门安全操作技术训练考试合格后方可持证上岗严禁酒后操作。 4、坚持经常和定期的安全检查及时发现事故隐患堵塞事故漏洞奖罚当场兑现坚持以自查为主、互查为辅边查边改的原则主要查思想、查制度、查纪律、查领导、查隐患结合季节特

16、点 重点查防触电、防机械车辆事故等措施的落实使安全工作常抓不懈。 5、技术部门要严格按照安全生产的要求编制工程项目的施工组织设计同时编制安全技术措施对采用的新技术、新材料、新结构、新工艺、新设备要认真编制安全技术操作规程。对工人进行新操作方法、 新工作岗位的安全教育。 6、通过改进施工方法、施工工艺采用先进设备等措施不断改善劳动条件搞好劳动保护定期对职工进行体检预防疾病的发生。 7、各施工队在进场前由安检员组织对施工现场进行安全勘察。同时向施工队做认真详细的安全技术交底。 8、施工驻地要做好防盗、防火、防电、防破坏工作施工现场设立各种安全设备、设施、标志等任何人不得擅自拆动。 9、施工用电必须

17、符合用电安全规程。施工现场内电线与其所经过的建筑物或工作地点保持安全距离同时加大电线的安全系数。各种电动机械设备必须有可靠有效的安全接地和防雷装置严禁非专业人员操作机电设备。 10、加强对设备的检查、保养、维修保证安全装置完备、灵敏、可靠确保设备的正常安全运转。 11、文明施工对施工便道定期维护尤其在雨季加强养护整修杜绝交通事故。 12、对进场人员进行经常性法律、法规教育并与公路施工人员友好相处。 13、在工程施工的全过程中各级领导和各单位各级部门要始终做到“三个坚持”和“四个加强”。 “三个坚持”坚持“安全第一”的思想树立为现场服务的观念坚持“预防为主”的原则针对不同施工阶段开展各种安全活动

18、坚持“三不放过”的制度认真总结经验教训。“四个加强”即加强安全工作的领导充分发挥各方面、各部门的作用加强组织纪律和法制教育提高安全生产的自觉性加强安全检查工作及时消灭事故隐患加强自身建设不断提高队伍素质。 二、安全生产目标 安全目标严格控制工程施工不发生工程施工安全事故不发生安全生产死亡事故生产目标为零死亡。 三、安全保证措施 1、特殊工程的操作工人要做到有安全操作证才能上岗工作, 必须严守操作规程遵守劳动纪律听从命令听从指挥严禁违章作业。 2、做好各种标志牌在工程现场周围、设置并维护好标志牌包括警告与危险标志、安全与控制标志、指路标志等。 3、消防设施和防火工具严禁挪作它用值班人员要做到会使

19、用各种灭火器材。 4、供电电源、线路、电闸等要经常检查发现隐患要用时及时处理。 5、油库、车库、木工房、配电室、发电机房、操作室严禁留人住宿严禁烟火。 6、库房内严禁用明火周围15米内不准堆放易燃品。 7、室内生火不准用液体燃料引火烟筒与帐篷连接必须用不燃材料隔开。 8、从炉内取出的炽热炉灰要用水浇灭后倒在安全地方。 9、各种机动车辆驾驶员及外出施工人员不准吸烟更不准将烟头随便扔向草地或林区违者严惩。 10、防火灾措施 消除一切可能造成火灾、爆炸事故的根源控制火源、易燃物及助燃物。配备灭火器材并同地方消防部门联系加强安全防火工作。 11、各工序施工前必须向员工进行安全技术交底。 12、工地修建

20、的临时住房、架设的动力照明线路、库房都必须符合防火、防水、防触电、防雷击的要求配置足够的消防设施。 13、机械设备的安全措施 机械设备布局要合理且装有安全装置操作者严格遵守操作规定操作前要对设备进行检查机械设备严禁带故障运行推土机和挖掘机作业时要有专人指挥调度以防砸伤人员和机械。 14、电器设备的安全措施 1对电器设备外壳要进行防护性接地接零或绝缘。 2派专人负责电器安全工作。 3进行用电安全知识教育定期检查检修电器设备。 15、夜间施工时现场必须有符合操作要求的照明设备。 16、任何工程开工前必须根据拆迁图纸和资料查清工地现场地下隐埋物诸如管道、电源、地下水、文物和其它公共结构物等并在隐埋建

21、筑物上标出其范围并树立醒目的标志牌。 7、运输安全管理 (1)会车时轻车让重车。通过窄路、十字路口、交通繁忙地段及转弯时注意来往行人及车辆。重车运行前后两车间距大于5m下坡时间距不小于10m并严禁车上乘人 (2)通车路段的路面经常清扫干净防止车辆碾飞土石伤人或雨后泥泞影响通车。 (4)在居民点或公共场所附近开挖沟槽时设护栏及搭设跳板供行人通过。夜间设置照明灯和红灯。 雨季施工安排 雨季施工时要做好排水工作。 1、施工前的准备 雨季施工前应做好下列准备工作 对选择的雨季施工地段进行详细的现场调查研究编制实施性的雨季施工组织计划 修好施工便道并保证晴雨畅通 住地、仓库、车辆机具停放场地、生产设施都

22、应设在最高洪水位以上地点并应与泥石流沟槽冲积堆保持一定的安全距离。 修建临时排水设施保证雨季作业的场地不被洪水淹没并能及时排除地面水 贮备足够的工程材料和生活物资。 2、施工 沟槽开挖前在沟顶2m以外修筑截水沟并做好防漏处理施工中如遇降雨要及时进行检查发现沟底有积水要尽快排除。回填填料易选用透水性好的材料并进行压实。 文明施工及环境保护的措施 一、文明施工措施 1、文明工地目标文明施工管理是创优规划中的重要方面本合同工程文明施工管理目标是创省、地区级文明工地。 2、由现场经理组织分别在场容场貌、料具管理、环境控制、综 合治理等方面确定责任人采取“标准明确责任到人”的管理 目标责任制将文明施工落

23、到实处。 3、现场容貌 1按规划布置临时施工设备建立平面信息信号管理系统对各项生产、生活设施、道路、管线、电力线路、各类物资放置场地及临时仓库实行平面动态管理定期检查考评有奖有罚 2对作业环境设置必要的安全警示标志对工序实行挂牌标识的方法 4、物资及设备 1物资按类别采取库房或大棚两种方式储放做到料架整齐划一分区合理产品标识正确检验状态无遗漏。 2定点加工机具应设防雨棚严格执行“十字作业法”做到机具维护到位性能可靠表面清洁。 5、环境控制 1建立卫生清洁责任制划分卫生责任区域由各责任人具体负责。 2施工污染采用软管排入既有排水系统或流入规划的渗水坑、沉淀池内杜绝无组织排水保证水土完整不流失 3

24、生活临建区域采用明沟排放雨水生活废水通过埋地管道排入集水坑生活垃圾及时处理 4食堂干净卫生炊事人员定期体检持证上岗。 6、综合治理 1队伍进场后即进行教育与动员工作要求所有人员尊重当地民俗与习惯维护驻地人民的正常生产、生活秩序搞好群众关系以保证工程施工的正常进行。 2注意现场文明施工材料堆放整齐有秩序。便道通畅、便捷。施工程序科学施工投入合理。 3搞好施工现场及生活区域的封闭式管理教育职工遵守作业秩序和现场管理纪律。 4搞好职工宿舍文明评比活动做到整齐、明亮、通风。 5建立现场巡查保卫及值班交接记录制度防止外部闲杂人员入内损坏成品和半成品、盗窃施工资料。与周边群众搞好关系为顺利施工创造必要条件

25、。 二、环境保护措施环境保护是我国一项基本国策我项目部将与当地政府密切合作按规定控制施工污染减少粉尘及噪音污染为生态平衡创造良好的生态环境。 环境保护目标达到建设施工无污染,符合环保管理标准,创建一流施工环境,各项施工作业均满足“建设工程施工现场管理规定”。 1、建立健全环境保护体系 项目部成立以项目经理为组长的环境保护领导小组配备一定量的环保实施措施防止施工中的燃料、油、化学物质、污水、废料和垃圾以及土方等有害物质对河流、池塘的污染。防止扬尘、噪音和汽油等物 质对大气的污染并且应采取科学和规范化的施工方法把对施工环境、邻近单位和居民生活的影响减少到最低程度。 2、制定防止和减轻污水、大气污染

26、保护生态环境的措施。 1冲刷与淤积 采取有关预防措施防止其占用的或临时使用的土地以及河流、水道或排水系统的床底、沟底、沟坡的土壤受到冲刷。 采取有关预防措施防止本工程施工中开挖或冲刷产生的材料在河流、水道或排水系统中产生淤积。 施工临时排水系统应以最大程度地减少水土流失及水文状态的改变。 2废料处理废料的堆积不影响排灌系统和排灌设施弃土场尽可能缩小范围按图纸规定的位置设置或工程师指定。 3、水和空气污染的预防 (1)水的保护 工程废水和生活水不应排放进入河流、水道中。 施工期间和完工之后建筑场地、砂石料场应适当地进行处理清洗集料的用水或有沉淀物的水在排放前应进行过滤、沉淀。不得将物料随雨水排入

27、地表及相应的水域造成污染。 施工人员的生活垃圾应集中处理不得直接排入附近的水体造成污染。 (2)尘土控制 在全部施工期间应对施工场地洒水使尘土飞扬减到最低程度。 容易起尘的细料和松散材料应予以覆盖或适当的洒水喷湿。材料在运输期间应用帆布或类似的遮盖物覆盖。4、噪音的管理 施工现场与居民区相距较近应合理安排施工时间尽可能将噪音大的作业安排在白天6:00至22:00施工。加强对机械、运输车辆的维修保养以及安排有效的消声器。 5、应尽量保护施工现场两旁现有绿色植被。 6、临时驻地的环境管理 临时工作人员住地、办公室和其它施工生活场地的环境管理由专人负责。 生活用水应符合世界健康组织对饮水的要求。 化粪池及水处理系统应予以定期清除。 生活和固体垃圾要有固定的弃置场地并设置定期处理的垃圾箱。 工程实施期间提供必须的急救和医药服务。 应按有关规定和工程的实际情况制定严格的防火和消防措施。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
