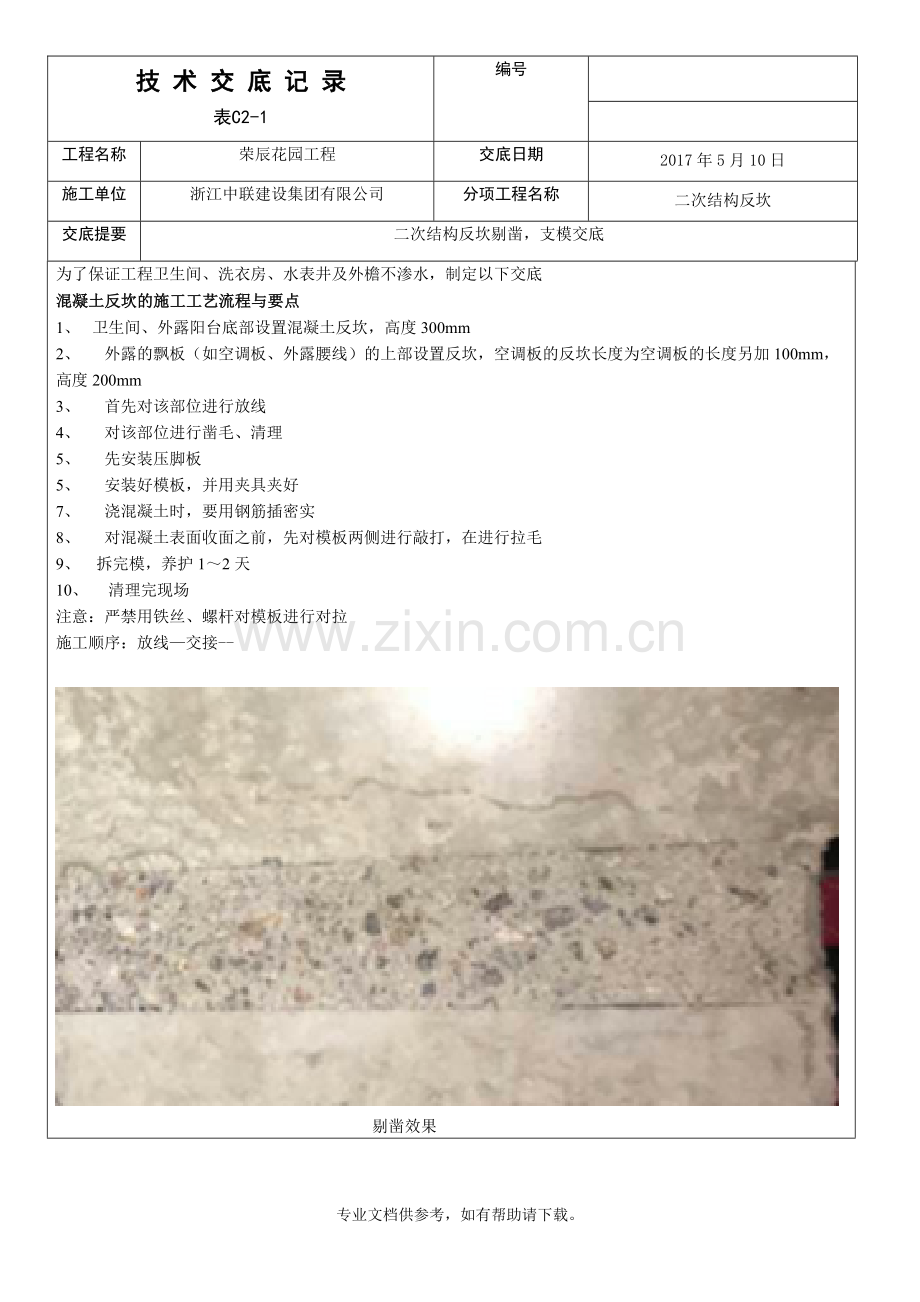

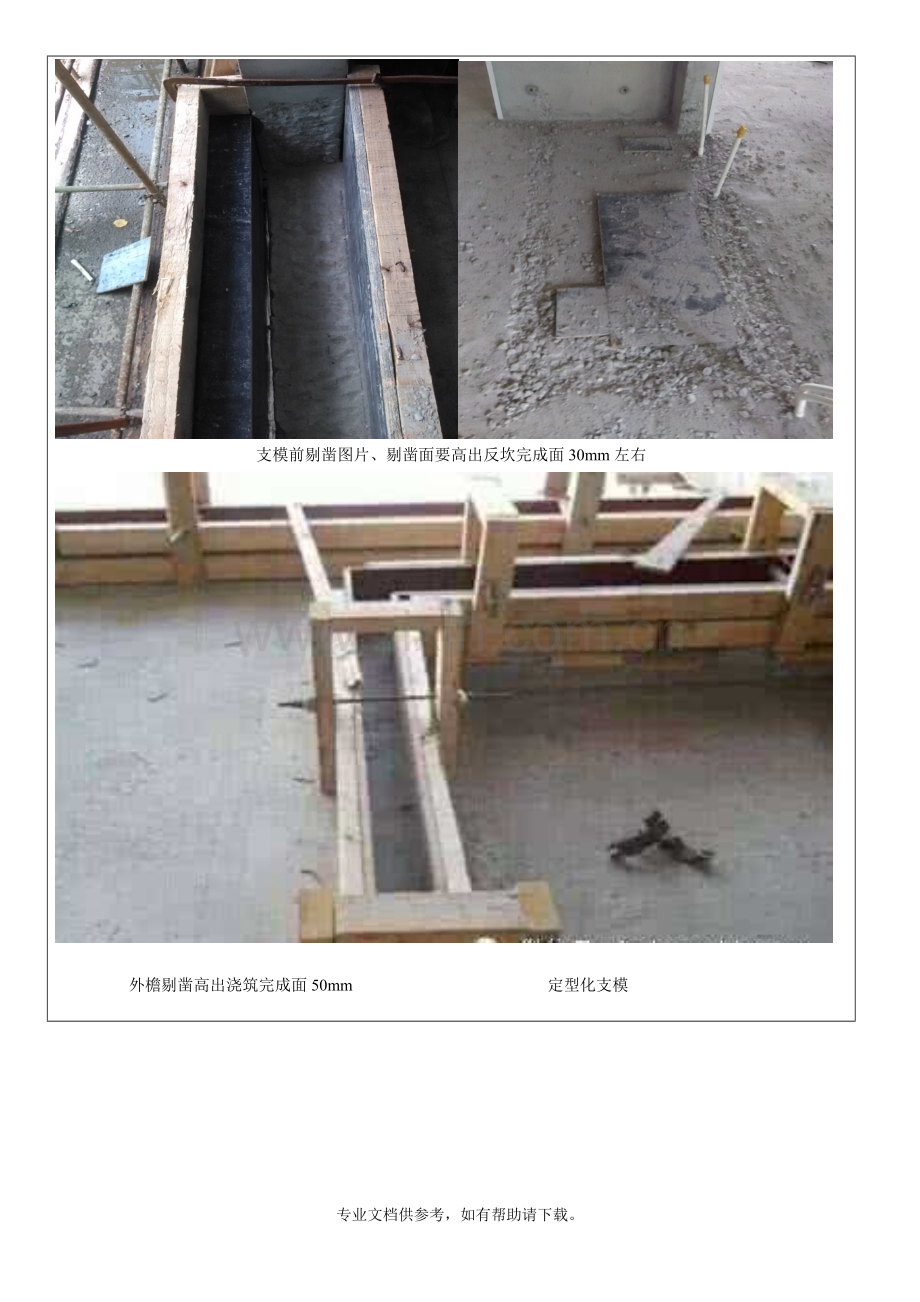

技 术 交 底 记 录 表C2-1 编号 工程名称 荣辰花园工程 交底日期 2017年5月10日 施工单位 浙江中联建设集团有限公司 分项工程名称 二次结构反坎 交底提要 二次结构反坎剔凿,支模交底 为了保证工程卫生间、洗衣房、水表井及外檐不渗水,制定以下交底 混凝土反坎的施工工艺流程与要点 1、   卫生间、外露阳台底部设置混凝土反坎,高度300mm 2、     外露的飘板(如空调板、外露腰线)的上部设置反坎,空调板的反坎长度为空调板的长度另加100mm,高度200mm 3、     首先对该部位进行放线 4、     对该部位进行凿毛、清理 5、     先安装压脚板 5、     安装好模板,并用夹具夹好 7、     浇混凝土时,要用钢筋插密实 8、     对混凝土表面收面之前,先对模板两侧进行敲打,在进行拉毛 9、   拆完模,养护1~2天 10、    清理完现场 注意:严禁用铁丝、螺杆对模板进行对拉 施工顺序:放线—交接-- 剔凿效果 支模前剔凿图片、剔凿面要高出反坎完成面30mm左右 外檐剔凿高出浇筑完成面50mm 定型化支模 反坎浇筑后样板 四、安全 1、上部必须佩戴安全帽及劳保用品 2、严禁酒后上班 3、严禁穿拖鞋及硬鞋底上班 4、操作台搭设要紧固 5、施工用电必须规范 技术负责 栋号长 班组 专业文档供参考,如有帮助请下载。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
