收藏 分销(赏)

建筑工程雨季三防应急预案.doc

上传人:精*** 文档编号:3058188 上传时间:2024-06-14 格式:DOC 页数:8 大小:33.50KB
下载 相关 举报
建筑工程雨季三防应急预案.doc_第1页
第1页 / 共8页
建筑工程雨季三防应急预案.doc_第2页
第2页 / 共8页
建筑工程雨季三防应急预案.doc_第3页
第3页 / 共8页
建筑工程雨季三防应急预案.doc_第4页
第4页 / 共8页
建筑工程雨季三防应急预案.doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

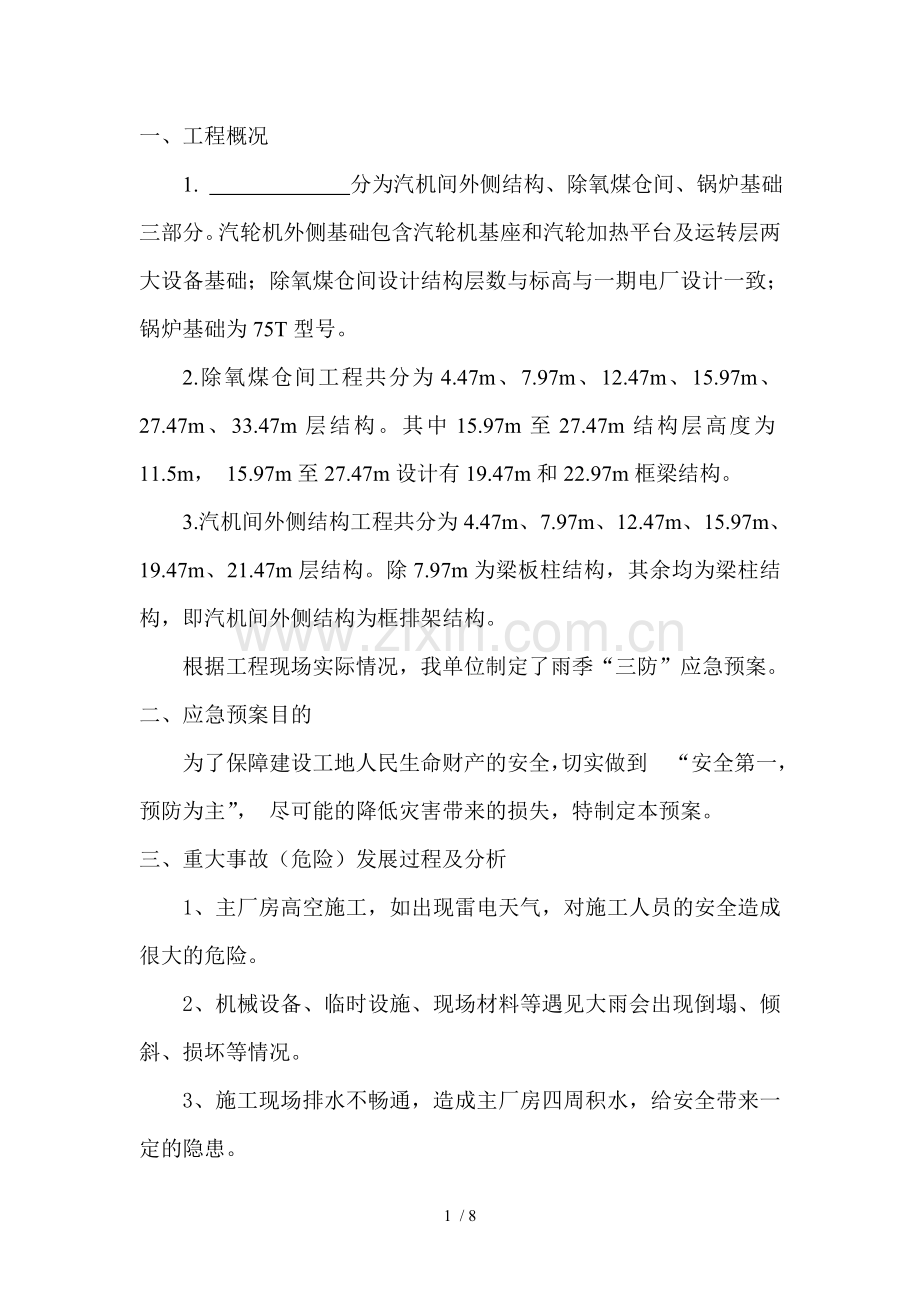

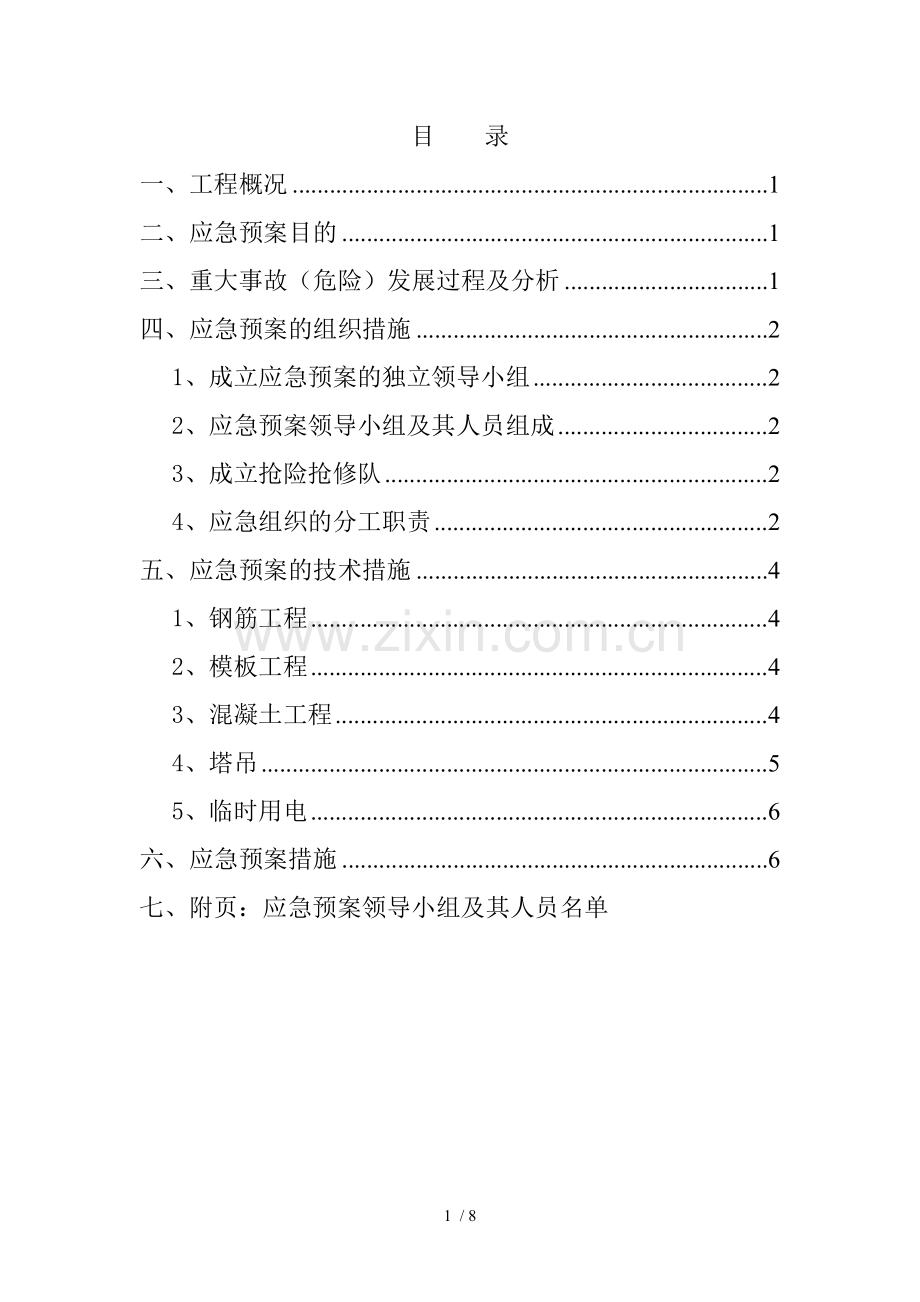

1、目 录一、工程概况1二、应急预案目的1三、重大事故(危险)发展过程及分析1四、应急预案的组织措施21、成立应急预案的独立领导小组22、应急预案领导小组及其人员组成23、成立抢险抢修队24、应急组织的分工职责2五、应急预案的技术措施41、钢筋工程42、模板工程43、混凝土工程44、塔吊55、临时用电6六、应急预案措施6七、附页:应急预案领导小组及其人员名单7 / 8一、工程概况1. 分为汽机间外侧结构、除氧煤仓间、锅炉基础三部分。汽轮机外侧基础包含汽轮机基座和汽轮加热平台及运转层两大设备基础;除氧煤仓间设计结构层数与标高与一期电厂设计一致;锅炉基础为75T型号。2.除氧煤仓间工程共分为4.47m

2、、7.97m、12.47m、15.97m、27.47m、33.47m层结构。其中15.97m至27.47m结构层高度为11.5m, 15.97m至27.47m设计有19.47m和22.97m框梁结构。3.汽机间外侧结构工程共分为4.47m、7.97m、12.47m、15.97m、19.47m、21.47m层结构。除7.97m为梁板柱结构,其余均为梁柱结构,即汽机间外侧结构为框排架结构。根据工程现场实际情况,我单位制定了雨季“三防”应急预案。二、应急预案目的为了保障建设工地人民生命财产的安全,切实做到“安全第一,预防为主”, 尽可能的降低灾害带来的损失,特制定本预案。三、重大事故(危险)发展过程

3、及分析1、主厂房高空施工,如出现雷电天气,对施工人员的安全造成很大的危险。2、机械设备、临时设施、现场材料等遇见大雨会出现倒塌、倾斜、损坏等情况。3、施工现场排水不畅通,造成主厂房四周积水,给安全带来一定的隐患。四、应急预案的组织措施1、成立应急预案的独立领导小组2、应急预案领导小组及其人员组成下设:通讯联络组 组长: 电话:技术支持组 组长: 电话:抢险抢修组 组长: 电话:后勤保障组 组长: 电话:3、成立抢险抢修队队长: 副队长: (土建工长) (水电班长)成员:其中土建班6人,水电班5人;要求队员年龄在20-25岁之间,身体强壮,有一定的专业素质。4、应急组织的分工职责4.1组长职责:

4、 决定是否存在或可能存在重大紧急事故,要求应急服务机构提供帮助并实施厂外应急计划,在不受事故影响的地方进行直接操作控制。复查和评估事故(事件)可能发展的方向,确定其可能的发展过程。指导设施的部分停工,并与领导小组成员的关键人员配合指挥现场人员撤离,并确保任何伤害者都能得到足够的重视。与场外应急机构取得联系及对紧急情况的记录作业安排。在场(设施)内实行交通管制,协助场外应急机构开展服务工作。在紧急状态结束后,控制受影响地点的恢复,并组织人员参加事故的分析和处理。4.2副组长(即现场管理者)职责: 评估事故的规模和发展态势,建立应急步骤,确保员工的安全和减少设施和财产损失。如有必要,在救援服务机构

5、来之前直接参与救护活动。安排寻找受伤者及安排非重要人员撤离到集中地带。设立与应急中心的通讯联络,为应急服务机构提供建议和信息。4.3通讯联络组职责: 确保与最高管理者和外部联系畅通、内外信息反馈迅速。保持通讯设施和设备处于良好状态。负责应急过程的记录与整理及对外联络。4.4技术支持组职责: 提出抢险抢修及避免事故扩大的临时应急方案和措施。指导抢险抢修组实施应急方案和措施。修补实施中的应急方案和措施存在的缺陷。绘制事故现场平面图,标明重点部位,向外部救援机构提供准确的抢险救援信息资料。4.5抢险抢修组职责: 实施抢险抢修的应急方案和措施,并不断加以改进。寻找受害者并转移至安全地带。在事故有可能扩

6、大进行抢险抢修或救援时,高度注意避免意外伤害。抢险抢修或救援结束后,直接报告最高管理者并对结果进行复查和评估。4.6后勤保障组职责: 保障系统内各组人员必须的防护、救护用品及生活物质的供给。提供合格的抢险抢修或救援的物质及设备。五、应急预案的技术措施1、钢筋工程1.1雨后检查钢筋如发现锈蚀,在混凝土浇筑前用钢丝刷除锈。1.2钢筋堆放场地必须垫高,约高出地面40cm以上,雨天应及时盖好塑料布。2、模板工程2.1大模板使用后及时清理干净,脱模剂在模板安装前涂刷,采取防止雨水冲刷措施。2.2大模板堆放场地作成混凝土地面,以防土状地面雨后下沉,模板失稳倾斜。3、混凝土工程混凝土在雨季施工中坍落度偏大,

7、以及雨后模板及钢筋淤泥太多,影响混凝土质量,因此特制订如下措施。(本工程混凝土为商品混凝土,因此经理部与混凝土供应商签定的商混技术协议中对雨季施工要有特殊规定)3.1混凝土搅拌站在混凝土开盘前根据砂、石含水率调整施工配合比,适当减少加水量。3.2雨后应将模板及钢筋上淤泥、积水清除掉。3.3混凝土施工前,应检查板、墙模板内是否有积水,若有积水,应清理后再浇筑混凝土。3.4大雨天禁止浇筑混凝土,如已浇筑混凝土,应将已浇筑的混凝土用塑料布覆盖,待大雨过后清去积水再继续浇筑。如时间间歇超过混凝土初凝时间,该部位按施工缝处理,小雨可以进行混凝土浇筑,但浇筑部位应进行覆盖,并注意混凝土坍落度根据雨量适当减

8、小。4、塔吊4.1进入高温雨季,是事故高发季节,尤其是塔吊在使用过程中更要加强安全管理。雨季来临,要经常检查塔吊基础排水情况,若发现排水不畅通,要立即采取更好的排水措施,组织设备管理人员经常对塔吊的各个零部件进行全面检查,发现隐患立即整改,不得迁就。4.2六级风以上天气要停止塔机运转,并且大风停止之后全面检查塔机的各个部位,查看螺栓的松动情况;电缆使用情况;使用塔机限位器的灵敏度。4.3雨期施工为防止雷击造成事故,在施工现场高处建筑物的塔吊防雷装置一般是由避雷针、接地线和接地体第三个部分组成。避雷设施的安装严格按照安全规范要求施工。5、临时用电5.1设备运转记录齐全,每月检查维修及时,做好避雷

9、,保护接地、接零保护检查。5.2施工现场漏电保护安器应齐全有效,以防雷击潮漏造成损失。5.3现场用电必须高标准、严格要求,所用线路无破损、无老化、绝缘好,配电箱防雨措施完善,所用绝缘胶带,必须使用防水绝缘胶带,外用防护胶带。5.5工程接地避雷系完备有效,设备避雷设施齐全以防雷击或侧雷击。5.6雷雨后做好检查记录。电工作业人员必须专业培训,持证上岗。六、应急预案措施1、发生雷电、大雨时,施工人员不得靠近临时洞口、门窗洞口等边缘部位。2、雨小施工时,高空作业时,施工人员必须正确佩戴好安全帽、安全带。雨大时,禁止施工。3、设专人24小时值班,遇有突发情况及时向主管领导报告。4、定期组织应急小组及抢险人员的相关教育,掌握常规的抢险知识。5、如发生6级以上大风,应停止作业,将所有施工人员撤离至安全区域。由机电队长 负责切断相关区域内所有设备电源,包括照明电源。将塔吊大臂放置在旋转半径内没有较高的建筑物、然后吊钩收起固定。6、如出现险情,由抢险组组长 负责组织相关人员设置隔离带,防止险情进一步发展;由 负责组织施工区域内人员的疏散,尽可能保护并抢救公司的重要财产。7、做好相关记录,记录要及时、详细、真实。主厂房雨季“三防”应急预案名单

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
