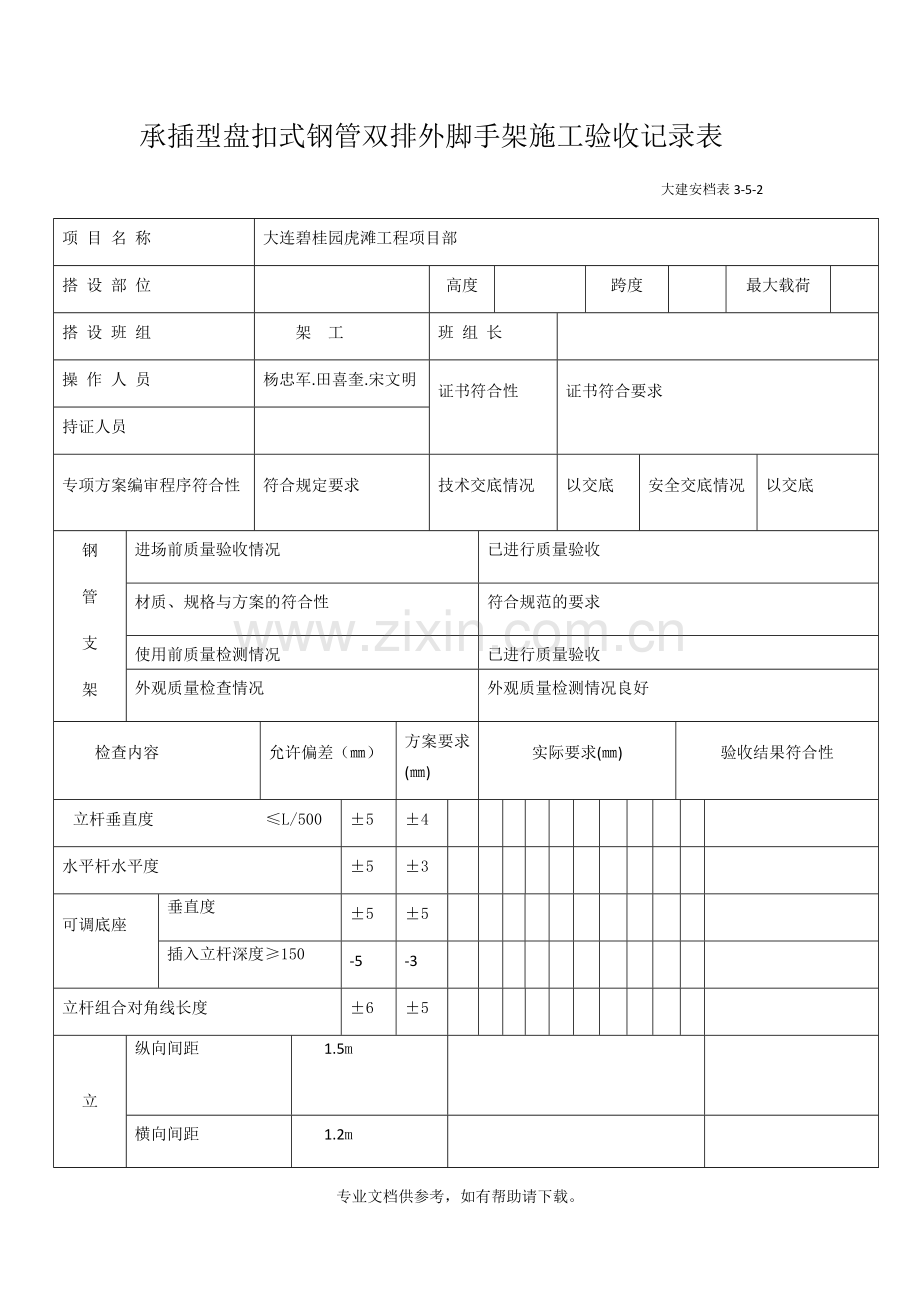

承插型盘扣式钢管双排外脚手架施工验收记录表
大建安档表3-5-2
项 目 名 称
大连碧桂园虎滩工程项目部
搭 设 部 位
高度
跨度
最大载荷
搭 设 班 组
架 工
班 组 长
操 作 人 员
杨忠军.田喜奎.宋文明
证书符合性
证书符合要求
持证人员
专项方案编审程序符合性
符合规定要求
技术交底情况
以交底
安全交底情况
以交底
钢
管
支
架
进场前质量验收情况
已进行质量验收
材质、规格与方案的符合性
符合规范的要求
使用前质量检测情况
已进行质量验收
外观质量检查情况
外观质量检测情况良好
检查内容
允许偏差(㎜)
方案要求(㎜)
实际要求(㎜)
验收结果符合性
立杆垂直度≤L/500
±5
±4
水平杆水平度
±5
±3
可调底座
垂直度
±5
±5
插入立杆深度≥150
-5
-3
立杆组合对角线长度
±6
±5
立
杆
纵向间距
1.5m
横向间距
1.2m
竖向接长位置
>500㎜
基础承载力
FKk=XXKN/㎡

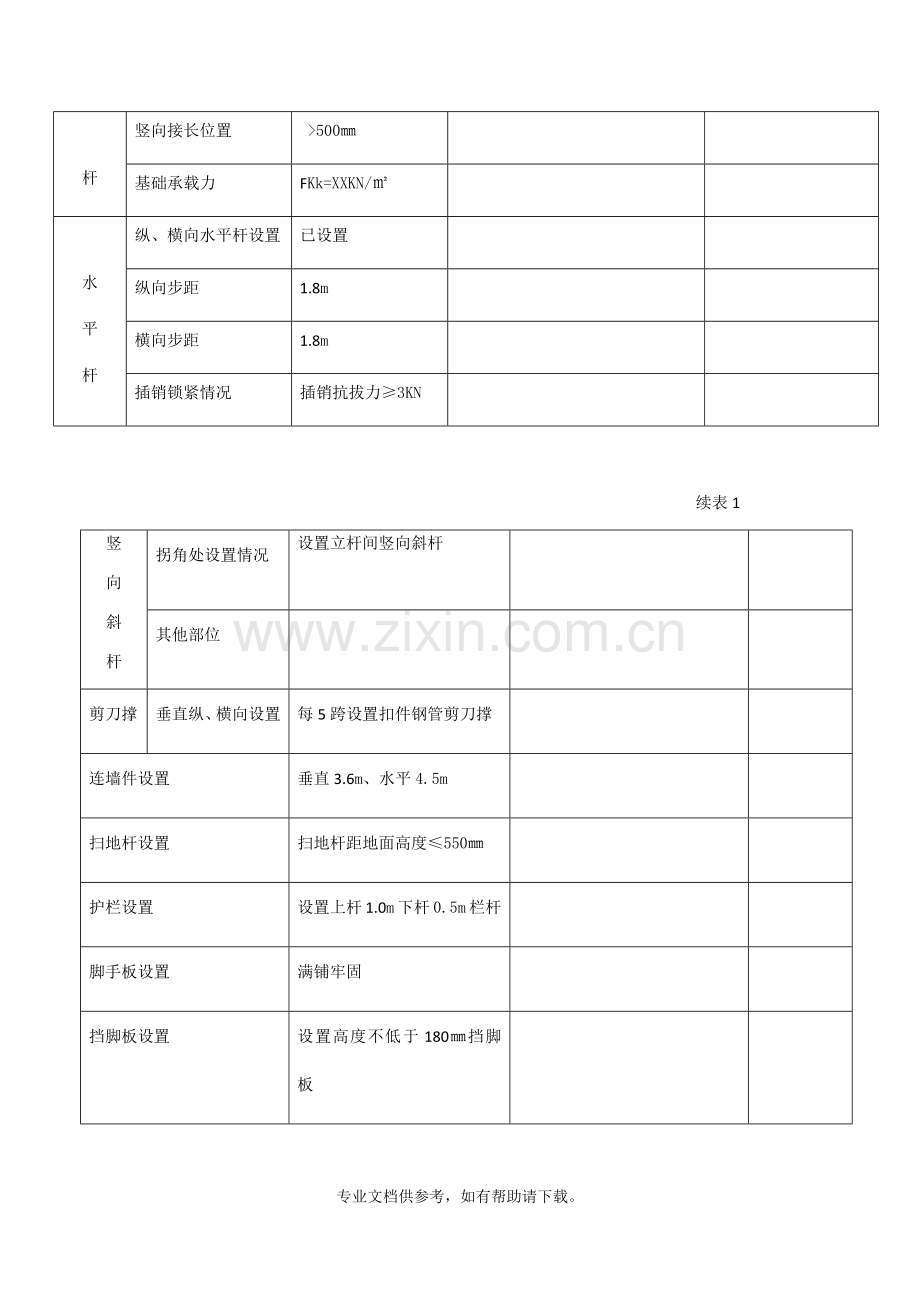

水
平
杆
纵、横向水平杆设置
已设置
纵向步距
1.8m
横向步距
1.8m
插销锁紧情况
插销抗拔力≥3KN
续表1
竖
向
斜
杆
拐角处设置情况
设置立杆间竖向斜杆
其他部位
剪刀撑
垂直纵、横向设置
每5跨设置扣件钢管剪刀撑
连墙件设置
垂直3.6m、水平4.5m
扫地杆设置
扫地杆距地面高度≤550㎜
护栏设置
设置上杆1.0m下杆0.5m栏杆
脚手板设置
满铺牢固
挡脚板设置
设置高度不低于180㎜挡脚板
人行梯架设置
设置0.9×1.8m钢梯
其他
施工单位验收结论
结论:
架工班长: 项目技术负责人: 项目经理:
验收日期: 年 月 日
监理单位验收结论
结论:
专业监理工程师: 总监理工程师:
验收日期: 年 月 日
扣件式钢管脚手架( )部位验收表
大建安档表3-2-3
验
收
原
因
基础完工后搭设前□
没搭设完6-8m高度□
作业层上施加荷载前□
达到设计高度□
遇6级强风及以上或大雨后□
解冻后□
停用超过一个月□
验收内容
序号
项目
允许偏差
检查方法、工具
检查结果
备注
1
立杆垂直度
竣工垂直度
±100
经
纬
仪
或
吊
线
、
卷
尺
搭设中水平偏差
高度
偏差
2
间距
步距
±20㎜
钢
板
尺
纵距
±50㎜
横距
±20㎜
3
纵向水平杆高差
一根杆两端
±20㎜
水
平
仪
或
水
平
尺
双排脚手架同跨内两根纵向水平杆高差
±10㎜
续表1
序号
项目
技术要求
检查方法、工具
检查结果
备注
4
扣
件
按
装
主节点处各扣件中心点相互距离
≤150㎜
钢板尺
同步立杆两个相隔对接扣件的高差
≥500㎜
钢卷尺
立杆上的对接扣件至主接点的距离
≤h/3
h-步距
纵向水平杆上的对接扣件至主接点距离
≤|а/3
Lа-纵距
扣件螺栓拧紧扭力距
40~65N·m
扭力扳手
5
剪
刀
撑
与地面夹角
45°
50°
60°
角尺
跨越立杆根数
7
6
5
续表2
序号
项 目
技术要求
检查方法、工具
检查结果
备 注
6
脚手板外伸长度
对 接
130㎜≤а≤150㎜
L≤300㎜
钢卷尺
А-外伸长度L-搭设长度
搭 接
а≥100㎜L≥200㎜
钢卷尺
А-外伸L-搭设长度
7
连墙件
竖向间距(m)
双排、Η≤50
≤3h
钢
板
尺
Η-脚手架总高h-步距
双排、Η>50
≤2h
单排、Η≤24
≤3h
水平间距(m)
双排、Η≤50
≤3Lа
Η-脚手架总高Lа-纵距
双排、Η>50
≤3Lа
单排、Η≤24
≤3Lа
每根连墙件覆盖面积(m)
双排、Η≤50
≤40
Η-脚手架总高
双排、Η>50
≤27
单排、Η≤24
≤40
续表3
序号
项 目
技术要求
检查方法、工具
检查结果
备 注
8
扫地杆
基础同一高度
1、纵向扫地杆距底座不大于200mm
2、横向扫地杆紧靠纵向扫地杆下方立杆上
钢
卷
尺
离底座 ㎜扫地杆设置
符合要求
基础不同一高度
1、高差处纵向扫杆向低处延长两跨与立杆固定
2、高低差不应大于1m
3、边坡上方立杆轴线距边坡不应小于500mm
9
防护栏杆
上栏杆
高120㎜
观察、钢卷尺
设置于作业层、斜道、顶层外立杆内侧
中栏杆
高600㎜
档脚板
高不小于180㎜
10
架体封闭
立 网
密目式安全立网
观察
采用 密目式安全立网
作业层平 网
平 网
作业层下大眼网兜底
保 护平 网
每隔10m设一道平网
层 米一道
验 收 意 见
验收人:
项目技术负责: 架工班班组: 安全员:
项目经理: 监理工程师: 总监理工程师:
年 月 日
