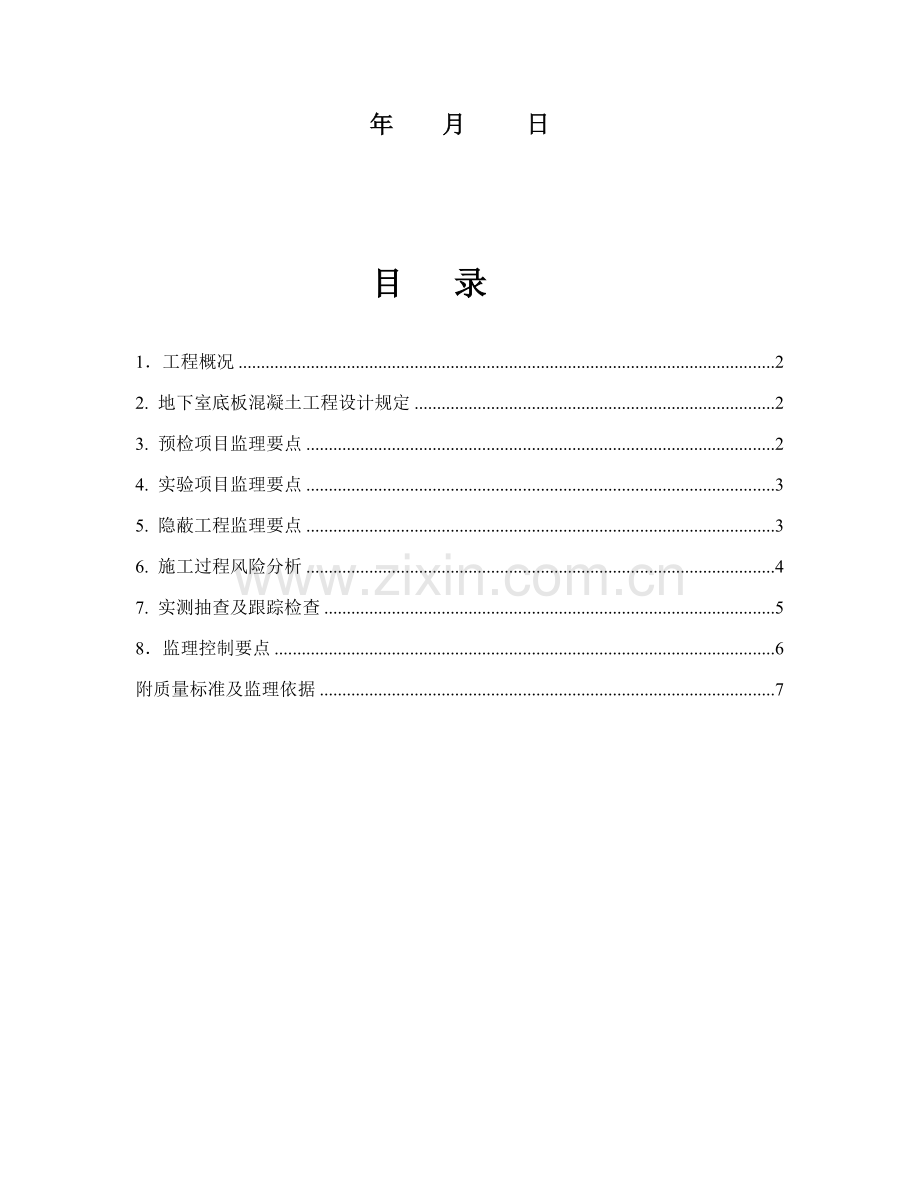

1.工程概况
1.本工程位于邯郸市城安工业园区,成峰路南侧,框架结构,地下一层,地上六层主楼带2层裙楼,建筑占地面积11136.07平方米。上部结构的嵌固部位为基础顶,建筑物总高度为22.900m。一层地面标高±0.000相应的绝对高程详见建筑。室外地坪为﹣0.45m。结构耐火等级为一级,结构构件均为不燃烧体,构件耐火极限为:柱3.0h,墙3.0h,梁2.0h,楼板及楼梯为1.5h;建筑物防雷等级为三级。
2.建筑结构的安全等级为2级,设计使用年限为50年,场地地震基本烈度为7度(0.15g),框架的抗震等级为三级。
2. 地下室底板混凝土工程设计规定
1. 混凝土强度C35,抗渗P6。
2.采用地泵输送混凝土,设计坍落度180。
3.混凝土按28天龄期控制抗压强度及抗渗性能。
4. 规范与规程:
a) 《混凝土结构工程施工及验收规范》(GB50204-2023)
b) 《混凝土强度检查评估标准》(BGJ107-87)
c) 《混凝土泵送施工技术规程》(JGJ/T10-95)
3.预检项目监理要点
1.大体积混凝施工方案 (1)混凝土供应方案是否切实可行,混凝土供应单位资质 ,施工方案 、供应能力、运送车辆及路线等
(2)混凝土浇捣方案应重点审校场布合理性、泵管数量及布置劳动力组织.、质量保证体系。
(3)混凝土养护方案涉及温控措施及养护措施审查
2.原材料质量 混凝土浇捣前巡视商品混凝土公司材料储备情况及材料质量(涉及质保书、材料规格是否与级配单一致、原材料抽检情况等)。
3.浇捣令签证 大体积混凝土浇捣前监理应按混凝土施工方案规定检查 混凝土浇捣、供应、养护各方面措施贯彻情况,隐蔽工程验收情况等,并按程序签发浇捣令
4.实验项目监理要点
1.原材料质量 按规范规定抽验,同时赴混凝土公司检查原材料质量情况
2.混凝土试块 (1)每100M3抽查一组抗压试块。每500M3抽查两组抗渗试块
(2)根据规定分别检查28天试块强度
(3) 根据规定检查防水性能
5.隐蔽工程监理要点
1.基础底板钢筋工程 按施工图及规范规定检查钢筋规格、数量、排列、接头等质量情况并签字认可
2.测温措施 按温控方案检查测温孔埋设数量、部位及保护设
3.预留预埋及避 按施工图及规范规定进行验收并需专项
雷钢筋验收 验收单
6.施工过程风险分析
基础底板大体积混凝土施工具有以下特点:
1.混凝土一次性浇捣方量较大,浇捣时间长,混凝土自流淌距离长,振捣面较 广,不允许预留施工缝,混凝土分层浇捣,因此施工组织难度较高。
2.由于基础底板一般钢筋较为密集,板厚大而板面标高变化较多,因此混凝土浇捣难度较大。
3.大体积混凝土内温度应力及收缩应力较高,防止裂缝开展责任较大。
大体积混凝土浇捣易产生的质量问题涉及:
1.由于混凝土自流淌距离长,振捣数量局限性钢筋较为密集等因素,导致局部混凝土疏松。
2.由于混凝土供应渠道不畅,初凝时间控制不妥及施工组织不力等因素导致施工沉降缝;特别垂直向施工缝直接影响板整体刚度。
3.由于浇捣限度不妥及养护不及时导致板面裂缝;基础出现贯穿裂缝等。其它质量问题还涉及板面平整度偏差较大,墙、柱、电梯井钢筋移位,蜂窝麻面、露筋等等。
搞好大体积混凝土施工质量关键:
1规定施工单位.编制严密的大体积混凝土施工方案;重点审查大体积混凝土供应方案,混凝土浇捣方案,混凝土养护方案等方面完备性及其贯彻情况。
2.规定施工单位结合工程施工特点及工程周边环境制定相应对策,保证混凝土连接供应及有序地组织浇捣,重要是商品混凝土供应商在设备出现问题的情况下的应急方案。
3.明确监理重点,涉及板由浇捣难度较高部分(如梁板基础部分、深坑四周,外墙板区域等)及混凝土浇捣关键工序(如混凝土质量控制,混凝土振捣数量及振捣程序和混凝土养护措施贯彻等)分别制定相应对策。
4.贯彻全过程旁站监理,明确跟班监理人员分工及职责。
7.实测抽查及跟踪检查
1.原材料 原材料赴商品混凝土公司巡视抽查
2.模板质量 涉及模板长、宽、高尺寸、直角方正、平整度、密封性及板面解决
3.混凝土塌落度 每台班至少抽查两次,发现有质量不稳定期随时抽查
4.商品混凝土质量 贯彻监理员专门检查商品混凝土质量,涉及和易性、塌落度 、石子规格等。
5.混凝土浇捣 检查混凝土浇捣方向是否符合施工方案规定,振捣数量是否满足,界面混凝土凝结情况,混凝土抹面解决质量 等
6.混凝土测温 定期检查测温单位提交的测温报告,注意温差变化情况,贯彻养护措施。
7.混凝土养护 检查混凝土养护操作规范性(结合测温报告及施工方案规定),根据温差变化及时加以调整。
8.混凝土试块制 随机取样、制作方法对的,及时送检测中心作养护 标养
9.意外事故解决 针对混凝土浇捣、养护过程中产生的质量事故,监理单位已拟定预案 及时跟踪解决,保证大体积混凝土质量。
8.监理控制要点
1.控制混凝土表 (1)配制混凝土时,要严格控制水灰比及水泥用量,该事宜已
面收缩裂缝 由设计单位与商品混凝土供应商,监理单位、建设单位协调解决
(2)混凝土初凝1-2小时前用木蟹打抹两遍,以闭合微裂缝
(3)混凝土初凝后按施工方案及时覆盖,以防水份过量蒸发
2.控制温度裂缝 (1)减少混凝土水化热,采用低掺加粉煤灰及外掺剂,减少水泥用量
(2)掺加微膨胀剂以控制温度裂缝能力
(3)按施工方案采用措施减少混凝土入模温度
(4)及时贯彻养护措施控制砼浇注体表面温度与大气温差不宜大于20°C,控制砼浇注体里表温差不宜大于25°C,
3.控制混凝土板内施工缝产生 (1)严格控制混凝土初凝时间,配合比要进行严格试配工作,保证初凝时间准确性,同时初凝时间要根据实际浇捣作业而及间隔时间拟定。
(2)合理安排浇捣作业流程,切忌出现浇捣“死角”
(3)贯彻专业人员检查混凝土面情况,及时调整混凝土浇捣工序
(4)严格控制混凝土质量
(5)控制石子规格,保证混凝土可泵送性,减少外堵管也许性。
4.防止出现混凝土疏松(1)严格控制混凝土质量,涉及和易性,塌落度检查严禁现场混凝土内加水
(2)钢筋密集处及混凝土流淌坡脚(下排筋部位)要贯彻 专人振捣
(3)混凝土必须按规程分层振捣密实,严禁漏振
(4)根据混凝土泵送规定,板厚(涉及混凝土自流淌距离 )及气候条件等因素选择合理的混凝土塌落度。
5.混凝土板面平 (1)混凝土浇捣前用钢筋或木料做成与板厚
整度控制 相同的标志, 放在浇捣地点
(2)底板上下排钢筋支撑应保证足够刚度,以防浇捣时变形
(3)混凝土面应采用平板式振动器,辅以铁板,木蟹等贯彻专门小组进行抹面
(4)混凝土强度应达成1.2MPa以后方可在已浇捣的结构上 走动。
6.防混凝土板面 (1)混凝土浇捣前检查侧模处钢筋位置及保护层厚度
蜂窝麻面漏筋等 (2)模板应保证密封性,钢模板脱模剂要涂刷均匀不得漏
刷,木模板浇捣混凝土前应用清水湿润清理
(3)混凝土必须按操作规程分层振捣密实,严禁漏振
(1) 检查施工期间总包等施工管理班子贯彻情况,审查总包等施工单位质保体系。组织监理人员熟悉各工序中施工难点及监理要点。
(2) 现场派有经验的监理人员进行跟踪监理,及时记录各项控制数据,在施工过程中及时发现并解决问题,消灭隐患,妥善安排用餐时间,保证现场24小时有监理人员巡视检查。
(3) 在监理过程中,严格规定施工单位按照图纸及有关规范施工。同时充足考虑到施工过程中操作困难,做到施工难点解决于施工前,施工质量问题解决于施工中。
附质量标准及监理依据:
质量标准
(一)依据标准
《混凝土结构工程施工及验收规范》(GB50204-2023)
《混凝土强度检查评估标准》(BGJ107-87)
《混凝土泵送施工技术规程》(JGJ/T10-95)
(二)基本规定
1.混凝土所用的水泥、水、骨料、外加剂等必须符合施工规范各有关的规定。
2.混凝土的配合比、原材料计量、搅拌、养护和施工缝解决必须符合施工规范
的规定。
3.混凝土试块的取样、制作、养护和实验必须符合规范规定,其强度必须达成 规范标准。
4.对设计不允许有裂缝的结构,严禁出现裂缝,设计允许出现裂缝的结构其裂
缝宽度不大于2mm。
5.混凝土应振捣密实,蜂窝面积、孔洞面积、漏筋长度及施工缝处夹渣层长度 必须符合下表规定
(三)允许偏差项目
轴线位移 15mm
标高 ±10mm
截面尺寸 +15mm, -10mm
表面平整度 4mm
预埋钢板中心线位置偏移 10mm
预埋管、预留孔中心线位置偏移 5mm
预留洞中心线位置偏移 15mm
电梯井井筒长对中心线 +25mm, -0mm
