收藏 分销(赏)

竣工验收及相关单位评估报告.doc

上传人:w****g 文档编号:3048595 上传时间:2024-06-14 格式:DOC 页数:10 大小:62.50KB
下载 相关 举报
竣工验收及相关单位评估报告.doc_第1页
第1页 / 共10页
竣工验收及相关单位评估报告.doc_第2页
第2页 / 共10页
竣工验收及相关单位评估报告.doc_第3页
第3页 / 共10页
竣工验收及相关单位评估报告.doc_第4页
第4页 / 共10页
竣工验收及相关单位评估报告.doc_第5页
第5页 / 共10页
点击查看更多>>
资源描述

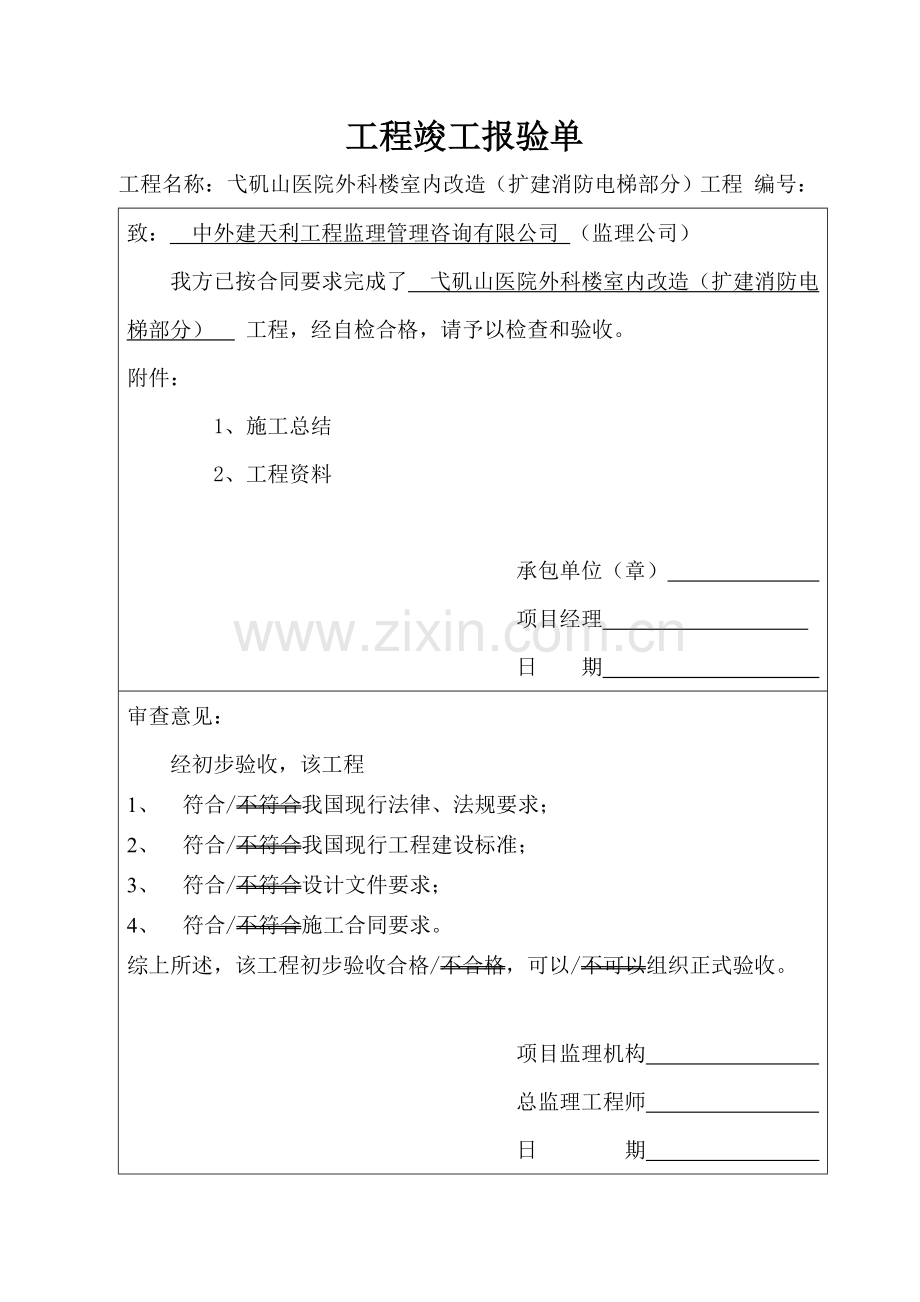

1、工程竣工报验单工程名称:弋矶山医院外科楼室内改造(扩建消防电梯部分)工程 编号:致: 中外建天利工程监理管理咨询有限公司 (监理公司)我方已按合同要求完成了 弋矶山医院外科楼室内改造(扩建消防电梯部分) 工程,经自检合格,请予以检查和验收。附件:1、施工总结2、工程资料承包单位(章) 项目经理 日 期 审查意见:经初步验收,该工程1、 符合/不符合我国现行法律、法规要求;2、 符合/不符合我国现行工程建设标准;3、 符合/不符合设计文件要求;4、 符合/不符合施工合同要求。综上所述,该工程初步验收合格/不合格,可以/不可以组织正式验收。项目监理机构 总监理工程师 日 期 工 程 竣 工 报 告

2、工程名称弋矶山医院外科楼室内改造(扩建消防电梯部分)工程结构类型框架 建筑面积1106高度/跨度41.6m/11.3m 工程造价88.48万层数地下二层/地上九层开工日期 2010年12月16日 竣工日期 年 月 日 工程竣工情况说明:本工程在施工过程中,我单位严格信守合同,全面执行了工程建设的法律、法规和工程建设强制性标准条文,并严格按照现行建设工程施工质量验收统一标准和专业施工质量验收规范、规程进行施工,严把工程质量关,目前已经完成了施工图设计和合同约定的各项内容,经自检工程质量符合设计要求和现行验收规范的要求,无违反强制性标准条文的现象。本工程共划分为6个分部,经自评均符合设计要求和规范

3、规定,质量合格;质量控制资料共核查16项,均符合要求;安全和主要使用功能共10项,均符合要求;观感质量验收评价较好;工程技术资料齐全,符合要求,并整理完善。该工程无任何质量问题,安全和使用功能正常,符合要求,施工中未发生任何质量和安全事故。该工程综合自评结论为:合格。项目经理: 年 月 日单位负责人: 年 月 日单位公章 年 月 日总监意见:总监理工程师: 年 月 日注:本表由施工单位填写,监理单位审查,报建设单位。工 程 质 量 评 估 报 告工程名称:弋矶山医院外科楼室内改造(扩建消防电梯部分)工程该工程在施工过程中,施工单位能较好地遵守法律、法规规定的责任和义务,严格信守合同约定,并严格

4、按现行施工质量验收的规范、规程进行施工和自检评定验收。目前,该工程已经按施工图纸设计和合同约定的内容施工完毕。我单位在施工单位自检评定验收的基础上,依据GB50300-2001及其他相关专业施工质量验收规范等对该工程进行了总体验收,验收认为:该工程已经完成施工任务,检验批工程、分项工程、分部(子分部)工程和单位工程的划分正确,自检合格,评定质量符合设计和施工质量验收规范的规定。工程主要控制资料齐全,且符合要求。安全和主要使用功能符合要求,各项技术指标和设计功能均得到了实现,工程技术档案资料齐全、真实、有效,已整理完善。该工程在施工过程中,勘察、设计单位严格按勘察设计合同和工程建设的法律、法规,

5、认真履行了各自的责任和义务,积极配合,为整栋工程的顺利竣工创造了良好的条件。该工程质量的具体评估情况详见我单位编制的质量评估报告。总监理工程师: 单位负责人: 单位(公章) 年 月 日 年 月 日 年 月 日工程质量评估报告应包括:法律、法规和工程建设强制性标准执行情况;分项、分部、单位工程验收情况;工程分包情况;质量问题及事故处理情况;新技术应用情况;施工、监理合同履行情况;勘察、设计单位配合情况;设计功能、指标实现情况;工程档案整理情况等。工程勘察单位质量检查意见工程名称:弋矶山医院外科楼室内改造(扩建消防电梯部分)工程该工程由我单位进行了勘察,并按合同要求和规范规定出具了工程勘察报告,勘

6、察报告的内容充实、完整、真实、准确,结论准确、正确,并经我单位多级审批通过。设计单位依据我单位出具的勘察报告进行了设计,设计基础形式符合要求。该工程在地槽坑开挖至设计标高及持力层后,我单位勘察负责人员现场进行了检查验收,认为:该工程的地槽坑已开挖至设计持力土层,地质条件与勘察报告相符,无异常土质层及其他问题。工程施工中,我单位勘察负责人员经常、多次深入施工现场检查,未发现有不均匀沉降等异常情况,地基承载力符合设计和规范要求。勘察项目负责人: 单位负责人: 单位(公章) 年 月 日 年 月 日 年 月 日注:该表由勘察单位对勘察报告质量、设计单位是否依据勘察报告进行设计、实际地质条件与勘察报告是

7、否符合、勘察问题的处理情况进行检查评价。工程设计单位质量检查意见工程名称:弋矶山医院外科楼室内改造(扩建消防电梯部分)工程 该工程由我单位组织专业设计人员精心设计。设计依据有:设计合同、勘察单位出具的勘察报告、国家现行建筑工程法律法规、各相关专业设计规范等。设计按规定进行了审查、批准,并认真进行了交底和组织了图纸会审。在工程施工过程中,我单位设计人员经常深入现场检查验收,特别是基槽、基础、主体及结构钢筋隐蔽等中间验收。施工单位能按图纸设计的要求及现行施工质量验收规范要求组织施工。施工中出现的设计变更、洽商等均按规范要求进行了处理。施工过程中未出现过质量事故。我单位通过竣工验收后认为:该工程已按

8、设计要求施工完毕,经检查工程质量符合设计和规范,质量合格,无违反强制性标准条文的规定,主要设计功能和各项技术指标均得到了实现。设计项目负责人: 单位负责人: 单位(公章) 年 月 日 年 月 日 年 月 日注:该表由设计单位对设计质量、设计变更通知单、参加过程验收情况、施工中设计问题处理情况、质量事故技术处理方案落实情况、设计功能、指标实现情况等进行检查评价。工 程 竣 工 总 结工程名称:弋矶山医院外科楼室内改造(扩建消防电梯部分)工程该工程在建设的各个环节(项目确定、选址、规划、土地使用、施工许可、勘察、设计及招投标等)中,均严格执行了建筑法等相关国家的法律法规,办理了相关证书和合同。勘察

9、设计单位依据相关专业规定进行了勘察设计,并按规定进行了审查,审查结果无违反强制性标准条文的现象。该工程依据中华人民共和国招投标法的规定公开进行了招投标,经评标选定了浙江八达建设集团有限公司为总承包单位,并签定了施工总承包合同。在施工过程中,施工单位严格按施工图设计、施工合同的约定及国家现行施工质量验收规范、规程等进行了施工和验收。目前已经完成工程的施工任务,经五方责任主体现场检查验收,工程符合图纸设计和合同约定及现行验收规范的规定,质量合格,无违反强制性标准条文的现象。实现了主要设计功能和各项技术指标,履行了合同的约定。工程完工后,我单位按要求邀请了规划、公安消防部门进行了专业验收。该工程档案

10、资料目前已整理完善,准备移交档案管理部门。建设单位项目负责人: 单位负责人: 单位(公章) 年 月 日 年 月 日 年 月 日工程竣工总结应包括:在工程建设各环节执行法律、法规和工程建设强制性标准的情况;工程合同履约情况;规划、公安消防、环保、档案等规定落实情况;设计功能、指标实现情况等。工程竣工验收通知单芜湖市建筑工程质量监督站: 弋矶山医院外科楼室内改造(扩建消防电梯部分) 工程拟于 年 月 日进行工程竣工验收,现将拟参加竣工验收人员名单、竣工验收方案、竣工验收条件检查情况表报上,请核查,并安排人员现场监督。附:1、参加竣工验收人员名单;2、竣工验收方案;3、竣工验收条件检查情况表。建设单

11、位(公章)年 月 日拟参加竣工验收组人员名单姓 名验收组职务工 作 单 位职务、职称竣工验收方案一、 验收依据:1、工程设计文件和工程施工承包合同2、有关工程建设法律、法规和规章1)中华人民共和国建筑法2)建设工程质量管理条例3)建设部房屋建筑工程和市政基础设施工程竣工验收暂行规定4)安徽省房屋建筑工程和市政基础设施工程竣工验收与备案管理规定5)其它3、有关工程建设技术质量标准1)建筑工程施工质量验收统一标准2)建设工程各专业施工质量验收规范3)工程建设标准强制性条文4)其它二、验收项目内容:竣工验收三、验收组人员组成:建设单位组织参与工程建设勘察、设计、施工、监理单位和有关管理部门代表、有关

12、方面专家组成验收组,根据工程特点,下设若干专业小组。1、验收组组长:(由建设单位有关负责人担任)2、验收组副组长:(可由建设单位项目负责人、专业人员或委托监理本工程的总监理工程师担任)3、专业验收小组组长:(由建设单位专业人员或委托监理本工程的专业监理工程师、有关管理部门代表、有关方面专家担任)4、验收组成员:(监理本工程的总监理工程师和专业监理工程师;设计单位项目负责人或受其委托的专业设计负责人;施工单位负责人和施工项目经理;分包单位的项目负责人;勘察单位的项目负责人或专业负责人;商品住宅工程应邀请3个以上已购房户参加验收;规划、公安消防、环保、城建档案等有关管理部门代表)5、建设单位项目负

13、责人对基本建设程序和验收程序等情况不熟悉时,可委托监理本工程的总监理工程师、专业监理工程承担具体验收组织工作,总监理工程师应将验收组织情况向建设单位项目负责人报告,仍由建设单位项目负责人签署竣工验收意见。四、验收程序:1)建设单位主持验收会议。2)建设、勘察、设计、施工、监理单位汇报。3)审阅建设、勘察、设计、施工、监理单位的工程档案资料;商品住宅工程要听取参会的购房户意见。4)验收组实地查验工程质量。5)验收组成员发表意见(大型复杂工程要分专业组审议)。6)验收组形成工程竣工验收意见并签署工程竣工验收报告。工程竣工验收条件检查情况序号内 容检 查 情 况1完成工程设计和合同约定的各项内容已完

14、成2施工单位提出工程竣工报告已提出报告1份3监理单位提出工程质量评估报告已提出报告1份4勘察质量意见已提出报告1份5设计质量检查意见已提出报告1份6工程竣工总结已提出报告1份7有完整的技术档案和施工管理资料技术和管理资料完整8有工程使用的主要建材、构配件和设备的进场试验报告质量控制资料齐全,且符合要求9工程质量检测和功能性试验资料项目齐全,且符合要求10民用建筑工程室内环境质量检测报告/11建设单位按合同支付了工程款已按合同支付了工程款12施工单位签署了工程质量保修书已签定1份13公安消防验收认可文件已验收合格14环保验收认可文件已验收合格15规划验收认可文件已验收合格16档案验收认可文件已验收合格17建设行政主管部门及工程质量监督机构责令整改的问题全部整改完毕已整改,并书面报告,符合要求检查结论:项目负责人(签字): 建设单位(公章)年 月 日注:由建设单位检查填写。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
