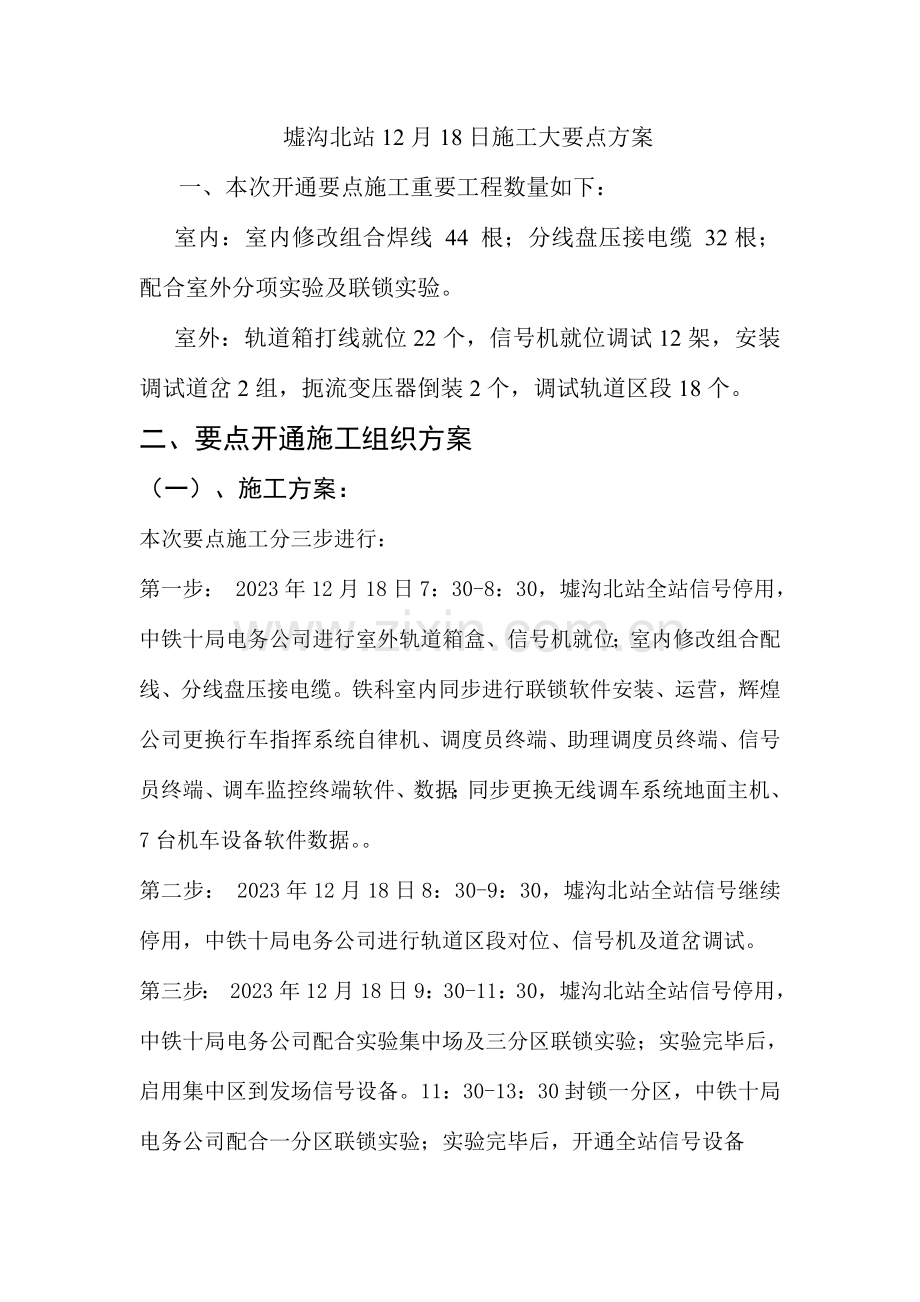

墟沟北站12月18日施工大要点方案
一、本次开通要点施工重要工程数量如下:
室内:室内修改组合焊线 44 根;分线盘压接电缆 32根;配合室外分项实验及联锁实验。
室外:轨道箱打线就位22个,信号机就位调试12架,安装调试道岔2组,扼流变压器倒装2个,调试轨道区段18个。
二、要点开通施工组织方案
(一)、施工方案:
本次要点施工分三步进行:
第一步: 2023年12月18日7:30-8:30,墟沟北站全站信号停用,中铁十局电务公司进行室外轨道箱盒、信号机就位;室内修改组合配线、分线盘压接电缆。铁科室内同步进行联锁软件安装、运营,辉煌公司更换行车指挥系统自律机、调度员终端、助理调度员终端、信号员终端、调车监控终端软件、数据;同步更换无线调车系统地面主机、7台机车设备软件数据。。
第二步: 2023年12月18日8:30-9:30,墟沟北站全站信号继续停用,中铁十局电务公司进行轨道区段对位、信号机及道岔调试。
第三步: 2023年12月18日9:30-11:30,墟沟北站全站信号停用,中铁十局电务公司配合实验集中场及三分区联锁实验;实验完毕后,启用集中区到发场信号设备。11:30-13:30封锁一分区,中铁十局电务公司配合一分区联锁实验;实验完毕后,开通全站信号设备
人员安排:

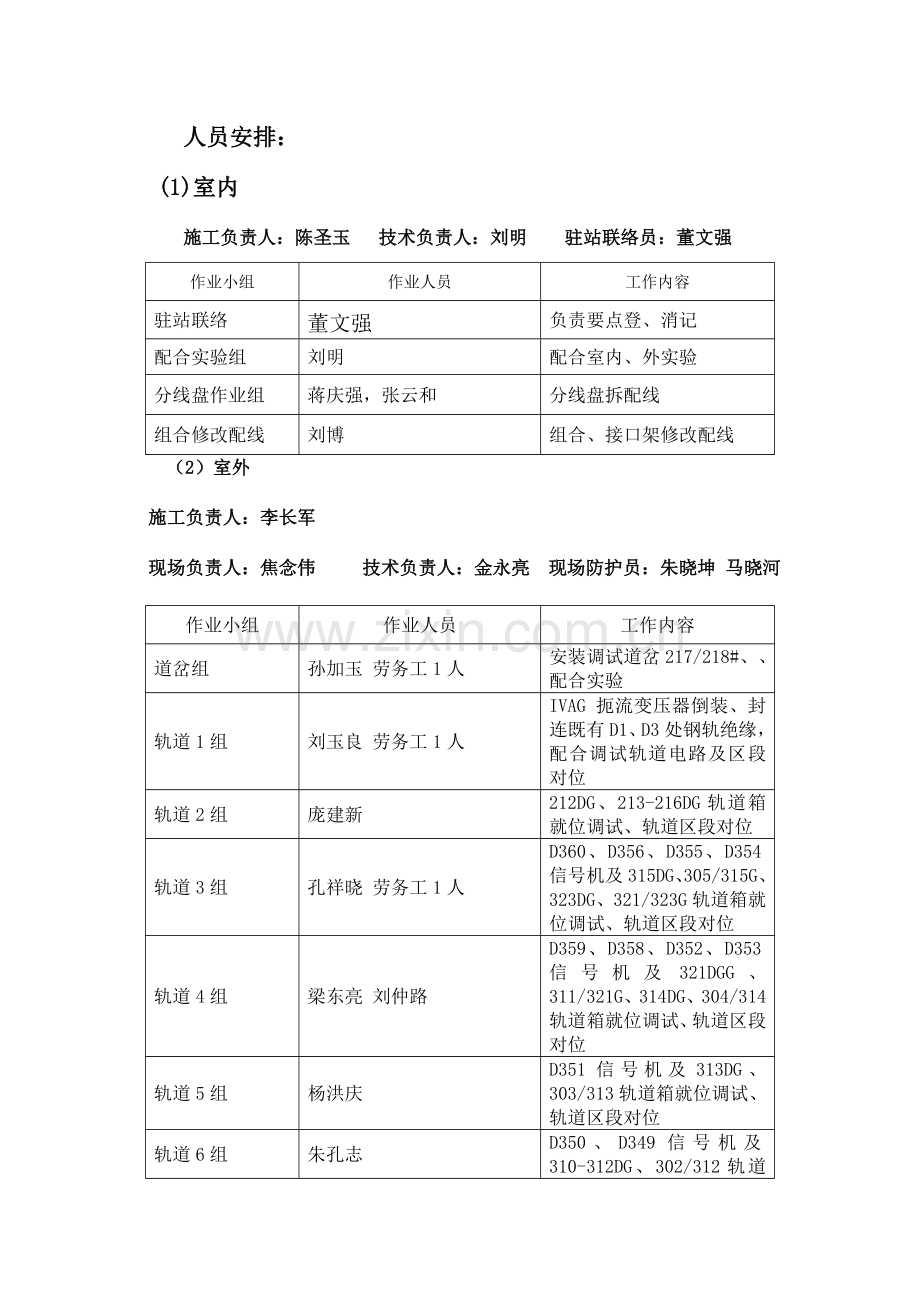

(1)室内
施工负责人:陈圣玉 技术负责人:刘明 驻站联络员:董文强
作业小组
作业人员
工作内容
驻站联络
董文强
负责要点登、消记
配合实验组
刘明
配合室内、外实验
分线盘作业组
蒋庆强,张云和
分线盘拆配线
组合修改配线
刘博
组合、接口架修改配线
(2)室外
施工负责人:李长军
现场负责人:焦念伟 技术负责人:金永亮 现场防护员:朱晓坤 马晓河
作业小组
作业人员
工作内容
道岔组
孙加玉 劳务工1人
安装调试道岔217/218#、、配合实验
轨道1组
刘玉良 劳务工1人
IVAG 扼流变压器倒装、封连既有D1、D3处钢轨绝缘,配合调试轨道电路及区段对位
轨道2组
庞建新
212DG、213-216DG轨道箱就位调试、轨道区段对位
轨道3组
孔祥晓 劳务工1人
D360、D356、D355、D354信号机及315DG、305/315G、323DG、321/323G轨道箱就位调试、轨道区段对位
轨道4组
梁东亮 刘仲路
D359、D358、D352、D353信号机及321DGG、311/321G、314DG、304/314轨道箱就位调试、轨道区段对位
轨道5组
杨洪庆
D351信号机及313DG、303/313轨道箱就位调试、轨道区段对位
轨道6组
朱孔志
D350、D349信号机及310-312DG、302/312轨道箱就位调试、轨道区段对位
拆旧组
高景和 劳务工2人
拆除D1 、D3、D72信号机
六 、联锁实验方案
施工单位联锁实验负责人:李长军
施工单位联锁实验人:刘明 金永亮
建设单位联锁实验负责人:马 海 滨
1、轨道区段实验:
当配线修改完毕、室外轨道设备就位后。由联锁实验负责人告知室外逐区段使用0.06Ω标准分路线进行分路,控制台相应区段显示红光带。轨道测试盘显示分路残压不得超有关规定,执行继电器可靠落下。撤消后控制台红光带恢复。执行继电器可靠吸起。
2、信号机实验:
由控制台指挥人员指挥,室内排列进路,室外核对灯光显示(含进路表达器),并填写实验登记表;报警实验:室外主、副灯丝转换,双丝断丝,室内报警;室外核对显示距离。
3、电码化电路实验:
应检查进路排列、取消等状态发码是否正常。室内可从分线盘处测量;列车运营时,也可通过车站电台与司机联系确认机车信号。
实验人员安排:
负责人:马海滨 电话: 配合人员:刘 明 电话:
室内:
实验人员
工作内容
马海滨
要点、销记,调度人员及车辆
王新爽
西咽喉、三分区、四分区、一分区东咽喉
陈圣利
东咽喉、五分区、二分区、一分区西咽喉
1、 西咽喉:
现场负责人:杨善成 配合人员:高景和 刘玉良
实验人员
实验内容
杨善成
周彦生
董贵军
1、 轨道电路
2、 道岔
3、 信号机
4、 场联电路
注意事项:先进行轨道电路、道岔实验,实验项目为:确认轨道电路室内外的一致性,道岔定、反位及开向室内外一致性,信号机显示灯光室内外一致性
2、 东咽喉及五分区:
现场负责人:吴亚楠 配合人员:金永亮 庞建新
实验人员
实验内容
吴亚楠
曲洪滨
刘文芹
1、轨道电路
3、 道岔
3、信号机
注意事项:先进行轨道电路、道岔实验,实验项目为:确认轨道电路室内外的一致性,道岔定、反位及开向室内外一致性,信号机显示灯光室内外一致性
4、二分区:
现场负责人:袁步桂 配合人员:孙加玉
实验人员
实验内容
袁步桂
徐新华
袁小卫
1、 道电路
2、 道岔
3、 信号机
注意事项:先进行轨道电路、道岔实验,实验项目为:确认轨道电路室内外的一致性,道岔定、反位及开向室内外一致性(217/218道岔增长密贴、断表达及4毫米不锁闭、摩擦电流项目并检查各部螺丝是否紧固,信号机显示灯光室内外一致性
4、 三分区
现场负责人:庄惠林 配合人员:梁东亮 刘仲路
实验人员
实验内容
庄惠林
李宏盛
惠康来
赵士学
1、轨道电路:
2、道岔
3、信号机
注意事项:先进行轨道电路、道岔实验,实验项目为:确认轨道电路室内外的一致性,道岔定、反位及开向室内外一致性,信号机显示灯光室内外一致性
5、一分区西咽喉:
现场负责人:杨善成, 配合人员:梁东亮 刘仲路
实验人员
实验内容
杨善成
周彦生
董贵军
袁步桂
徐新华
袁小卫
1、 轨道电路:
2、 道岔
3、 信号机
注意事项:先进行轨道电路、道岔实验,实验项目为:确认轨道电路室内外的一致性,道岔定、反位及开向室内外一致性,信号机显示灯光室内外一致性
4、 一分区东咽喉及四分区:
现场负责人:吴亚楠 配合人员:金永亮 庞建新
实验人员
实验内容
吴亚楠
曲洪滨
刘文芹
庄惠林
李宏盛
惠康来
赵士学
1、 道电路:
2、 道岔
3、 信号机
注意事项:先进行轨道电路、道岔实验,实验项目为:确认轨道电路室内外的一致性,道岔定、反位及开向室内外一致性,信号机显示灯光室内外一致性
铁运公司相关部门配合
1、给点后车站、工务启封217/218#道岔
2、站内西道口工务施工必须在10:00前将钢轨连接好
七、施工安全保证措施
为保证顺利开通,制定施工要点安全措施,规定全体参与要点施工人员严格遵守。
(一) 施工人身安全保证措施
1. 所有施工人员听从指挥,没有施工命令不准进入防护栏内。施工所有材料机具不得侵入限界。
2. 施工安全防护人员佩带整齐上岗证、防护员证及防护用品。安全防护人员提前到达作业现场,室内外必须执行呼喊应答制度,对于行车、设备情况及时联系告知。
3. 施工人员上道作业必须统一佩带上岗证、穿防护服、戴安全帽。对讲机、绝缘鞋、防护灯、便携式照明手电、试电笔等安全防护用品佩带整齐。
(二) 施工设备安全防护措施
1. 点前,电务施工要严格执行电务作业“三不动”、“三不离”制度,避免影响信号设备正常使用影响行车。在未得到施工命令的情况下,严禁擅自进行施工。
2. 施工要点负责人认真核对施工作业计划和实际作业范围是否一致,在得到施工命令后方可施工作业,按照施工技术交底规定,保质保量正点完毕施工要点任务。
3. 现场使用发电机、电钻等电工具,提前对设备安全性能检查。
(三) 施工准备措施
1. 由施工总指挥具体负责施工要点安全管理工作,并由安全负责人负责在施工要点前进行安全交底。
2. 规定驻站联络员点提前到信号楼登记。其他施工人员随同现场防护员点提前到作业地点防护栏外待命。
具体岗位职责如下表:
姓名
职务
职责
董文强
驻站
联络员
1、及时了解车站值班员办理区间闭塞或接到邻站发车及办理本站发车前、开车后等手续以及临时变更情况,确认后,立即向现场防护员发出预报,确报或变更告知。
2、驻站联络员必须坚守岗位。
3、防护用通信设备必须经常检查试用,保证在使用时性能良好。
4、与现场防护员通话时,必须严格执行复诵制度,防止错听,并及时记录通话内容。
朱晓坤 马晓河
现场防护员
1、现场防护员在收到驻站联络员发出的列车预报、确报后,要立即告知作业负责人,同时应加强警戒,监视来车;
2、防护用通信设备必须经常检查试用,保证在使用时性能良好。如与驻站联络员联系中断3分钟视为有车,立即停止施工。
3、与驻站联络员通话时,必须严格执行复诵制度,防止错听,并及时记录通话内容。
3. 现场施工机具组织到位,由现场施工负责人组织贯彻,并于要点前一天复核贯彻到位情况。
序号
工器具名称
单位
数量
备注
1
汽车
辆
2
2
万用表
块
4
3
移频表
块
2
4
大扳手
把
2
5
手锤
把
4
6
标准分路线
根
8
0.15欧姆
7
便携式照明灯具
个
31
8
汽油发电机
台
3
4. 为保障工程施工的安全顺利进展,对于施工领导小组及重要负责人,规定手机24小时畅通不得关机,对于每个参与施工人员配置对讲机1部,保证施工期间通信联络畅通。
序号
通信工具
性能
数量
1
手机
良好
18
2
对讲机
良好
42
3
车载台
良好
2
(四) 联锁实验措施
1. 室外施工完毕及时告知室内联锁实验负责人。联锁实验时需要点封锁登记时由室内联锁实验负责人进行封锁登销记。
2. 联锁实验过程中听从联锁实验负责人的指挥,分项逐步进行联锁实验。对实验中发现的问题及时解决并做好记录。
(五) 设备开通后及后续措施
1. 完毕施工要点任务的小组人员听从指挥,检查并清理施工现场,开通后不得再动使用中的设备。
2. 开通后24小时内安排技术主管及工班长值班,24小时内设备出现故障及时解决并报告专门负责领导。
开通后设备正常使用24后,交付电务维修单位接管,同时交付临时竣工图一份。
八、施工应急预案
1、根据工程规定及为做好安全防范,成立施工应急领导小组。
应急小组表
组别
职位
姓名
联系电话
应急领导小组
组长
陈圣玉
副组长
李长军
现场抢险分组
成员
王伟华
刘明
李宝新
焦念伟
各小组具体分工:
组长:发生紧急事故时,全面组织应急预案的实行。
副组长:发生紧急事故时,若组长在施工现场,协助组长组织应急预案的贯彻,若组长不在施工现场,全面组织应急预案件的实行。
现场抢险分组:发生紧急事故时,接到组长告知后第一时间赶到现场,调查现场情况和技术情况,拟定抢险方案,并组织分组人员具体实行。
后勤保障分组:备齐必要的专用工具、器材,发生紧急事故时,接到组长命令后组织车辆将必需的应急材料和器具第一时间运送到事故发生地点。
