安 徽 恒 源 翔 宇 物 流 基 地
宿舍楼、食堂及室外给水工程
施 工 总 结
淮北市第二建筑安装有限责任公司
2023年12月20日

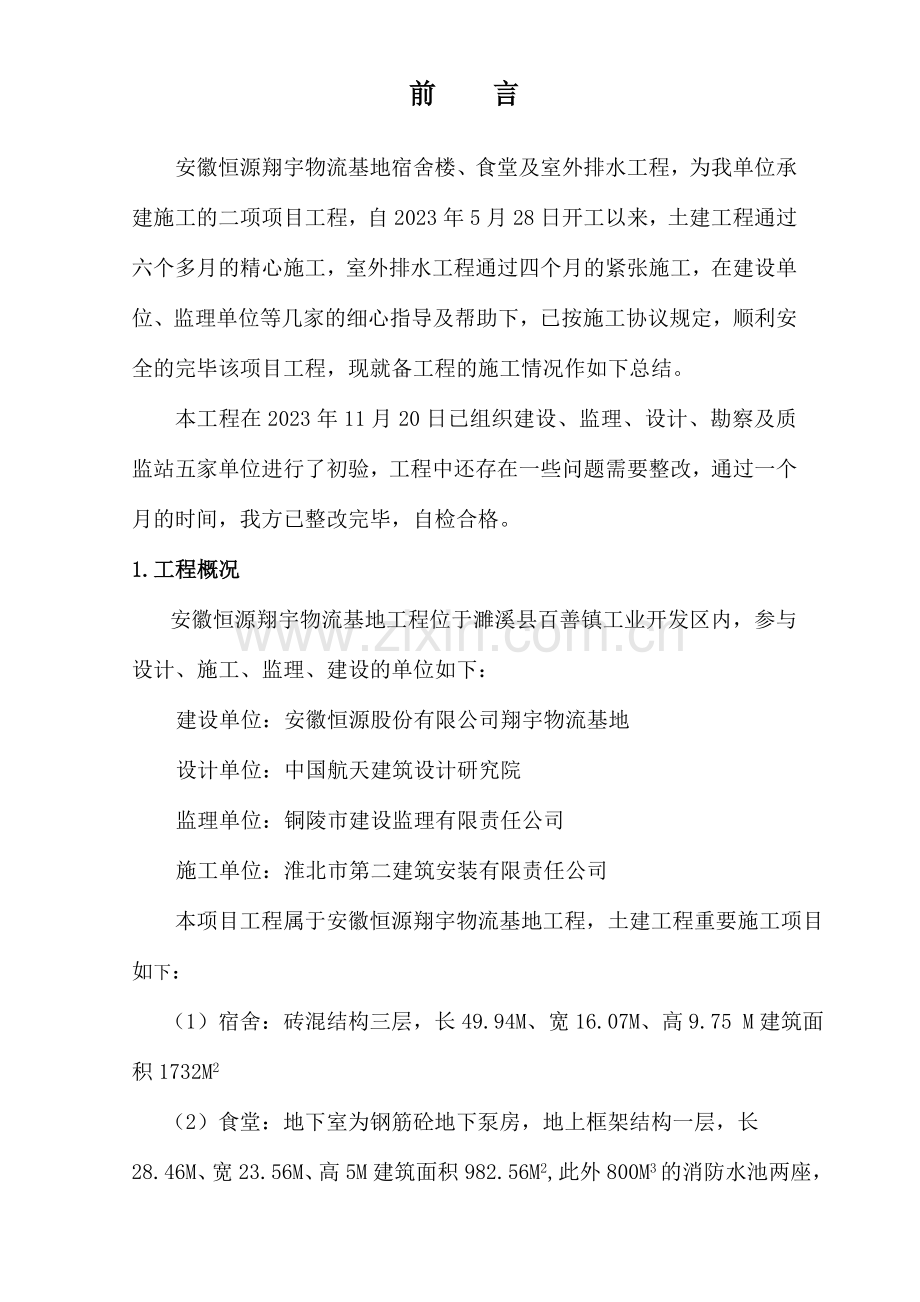

前 言
安徽恒源翔宇物流基地宿舍楼、食堂及室外排水工程,为我单位承建施工的二项项目工程,自2023年5月28日开工以来,土建工程通过六个多月的精心施工,室外排水工程通过四个月的紧张施工,在建设单位、监理单位等几家的细心指导及帮助下,已按施工协议规定,顺利安全的完毕该项目工程,现就备工程的施工情况作如下总结。
本工程在2023年11月20日已组织建设、监理、设计、勘察及质监站五家单位进行了初验,工程中还存在一些问题需要整改,通过一个月的时间,我方已整改完毕,自检合格。
1.工程概况
安徽恒源翔宇物流基地工程位于濉溪县百善镇工业开发区内,参与设计、施工、监理、建设的单位如下:
建设单位:安徽恒源股份有限公司翔宇物流基地
设计单位:中国航天建筑设计研究院
监理单位:铜陵市建设监理有限责任公司
施工单位:淮北市第二建筑安装有限责任公司
本项目工程属于安徽恒源翔宇物流基地工程,土建工程重要施工项目如下:
(1)宿舍:砖混结构三层,长49.94M、宽16.07M、高9.75 M建筑面积1732M2
(2)食堂:地下室为钢筋砼地下泵房,地上框架结构一层,长28.46M、宽23.56M、高5M建筑面积982.56M2,此外800M3的消防水池两座,长19.4M、宽11.8M、池内净高4.85M。
(3)翔宇物流基地室外排水工程四标段:
室外生活给水管管径DN﹤75mm采用PP-R管,热熔连接;
管径DN ≧75mm采用PE管,热熔连接;
室外消防管道采用热镀锌管;螺旋钢管;
室外雨水管采用PE管,热熔连接;
室外污水管采用聚乙烯(PE)双壁波纹管,承插口橡胶密封圈接口;
建筑物污水排出管至室外污水检查井间的管材同室内,采用UPVC排水管。
2.工程施工方法及特点:
采用了如下施工方法施工:
1、宿舍楼基础与主体工程采用自拌混凝土
2、食堂基础与主体、两个800M3消防水池砼工程均采用商品混凝土
3.基础及主体工程钢材及水泥均为甲供材料,使用了大厂钢筋及水泥,满足了主体框架工程的结构安全规定;
3.工程施工情况
宿舍楼及食堂:
本工程2023年 5月28日开工,2023年7月份基础工程所有完毕,所有通过地基与基础分部工程验收合格;于2023 年8月主体工程所有结束,并经设计、勘察、质监单位、监理、建设、施工等单位共同验收并通过,所有主体工程验收合格;2023年9月正式进入装饰阶段的施工,通过项目部全体职工的精心施工,工程于2023年10月份所有竣工。
室外工程:本工程于2023年 11月12日开工,2023年3月室外工程所有结束,并通过了监理、建设单位的初验。
该工程自开工以来项目部全体职工以严谨的工作态度,精心组织施工,按设计文献和现行的质量标准及规范来施工,认真按照公司颁布的《施工质量执行标准》和《程序文献》等质保体系执行。
严把工程材料质量关:各种材料采购均有质保书及合格证,进场后会同现场监理,随机见证取样,检查合格后才用于工程中。
严把工程质量关:实行“三检制”班组自检、互检、交接检,在此基础上,由项目部检查、公司抽查,组成一个完整的质量检查体系。在各种检查中实行“质量否决制”,在分项、分部工程施工前对施工班组进行技术交底,在工程隐蔽前,由监理人员检查验收合格后才进行隐蔽,发现不合格的分项工程坚决返工重做。
坚持计量制度及见证取样制度:混凝土、砂浆搅拌前按设计配合比及现场测定的砂、石含水率等及时进行调整,并挂出配合比牌。坚持对原材料进行过磅,做好记录。砼试块、砂浆试块由监理进行现场取样。
管材和水电安装等进场检查合格,有合格证及出厂检查报告。
在工程的装饰过程中,我们采用先做样板间,样板间验收合格后在进行大面积施工,并组织质检小组进行全面质量检查,基本达成了预期的质量目的。
4.施工总结
依据本工程的规划及特点,公司组建了高效、精干的项目经理部,选派有管理和技术经验的技术负责人、专业工程师、专业质检人员等,现场设立项目经理、项目副经理、项目总工程师各一名,下设施工管理员、质量员、安全员、资料员、材料员、计划核算员等。
该工程在施工前,本公司对施工人员进行了精心组织,从管理、技术、安全、质量等多方面进行了教育,严格按照《施工组织设计》进行施工,使安徽恒源翔宇物流基地宿舍楼、食堂、室外排水工程能顺利进行,并达成了设计和规范规定,整个施工过程中无任何安全及质量事故的发生。
工程施工过程当中,建设单位给予了我们很大的帮助,不仅共享了建设单位数年来的宝贵经验,还随时配合我们,给予我们现场的指导。在此特向建设单位表达感谢。
监理单位对于我单位施工中出现的问题及时纠正,对质量、安全严格规定,对我单位碰到的困难及时积极给予帮助,使我单位可以顺利的完毕本工程。在此特向监理单位表达感谢。
本工程现已顺利竣工,工程质量已满足设计及规范规定。
5、 工程质量自评情况
本项目工程共分3个子单位工程,每个子单位工程质量评估均如下:
宿舍楼工程:
质量保证资料核查 20 项,符合规定 20 项,不符合规定 0 项。
安全和重要功能资料核查 10 项,符合规定 10 项,不符合规定 0项。
本工程观感验收抽查 14 项,符合规定 14 项,不符合规定 0 项。
共 7个分部工程,其中 7个分部都为合格(分别为地基与基础分部工程、主体分部工程、屋面分部工程、装饰分部工程、节能分部工程、给水与排水分部、建筑电气分部工程等)。
食堂工程:
质量保证资料核查 26 项,符合规定 26 项,不符合规定 0 项。
安全和重要功能资料核查 14 项,符合规定 14 项,不符合规定 0项。
本工程观感验收抽查 17 项,符合规定 17 项,不符合规定 0 项。
共8个分部工程,其中 8个分部都为合格(分别为地基与基础工程、主体工程、屋面工程、装饰工程、节能工程、给水与排水、建筑电气安装、通风与空调工程等)。
室外工程:
共1分部,经查1分部,符合标准及设计规定1分部
质量保证资料核查 7 项,符合规定 7 项,不符合规定 0 项。
安全和重要功能资料核查 3 项,符合规定 3 项,不符合规定 0项。
本工程观感验收抽查 2 项,符合规定 2 项,不符合规定 0 项。
根据以上资料综合评估,自评质量等级为合格。
以上的总结只能是施工单位的自我评价,我们还将接受各位领导、专家的严格审查和检查。
淮北市第二建筑安装有限责任公司
2023 年 12 月 20 日
