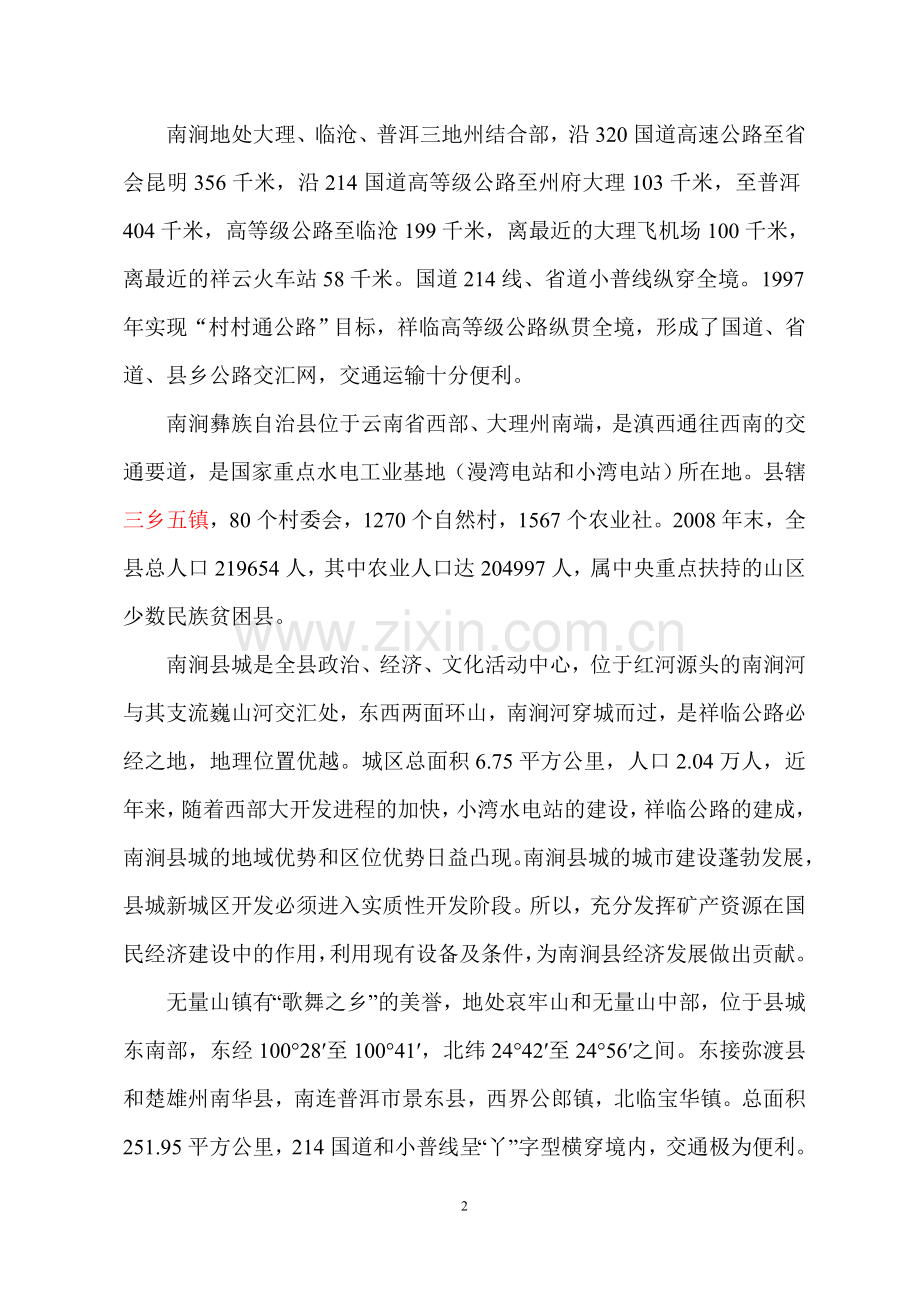

1、第一章 项目总论1.1项目提要项目名称:无量山镇石门坎石料场 项目建设单位:云南维和无量山农业科技有限公司 项目负责人:张贵华 项目建设地点:南涧县无量山镇保台村委会 建设规模:年产石料6万方 项目建设性质:新建 项目建设投资: 项目资金来源:全部企业自筹 项目建设期限:6个月,即2012年11月至2013年5月1.2项目区域概况南涧县是大理州的南大门,地处云南省西部横断山系纵谷区,云岭余脉无量山、哀牢山结合部.位于澜沧江中下游和元江上游支流的分水地带.地势由中南部向东北、西南逐步降低。最高点为北部的太极顶山,海拔3061米,最低点为澜沧江畔的小湾子一带,海拔994米。地形为中高山地区,除县城

2、为10平方千米的盆地外,大部分为河谷、山峦和坡地构成的山区或半山区。境内有澜沧江和元江两大水系,9条干流,59条支流。澜沧江、把边江、礼社江由西而行,将县境分割成北部的南涧河谷地、东南部的石洞寺深谷、西南部的公郎河谷及中部与西部大片山岭地区四部分。地貌构成主要有侵蚀构造地貌、侵蚀堆积地貌、剥蚀地貌、断块山地貌、岩溶地貌等。南涧地处大理、临沧、普洱三地州结合部,沿320国道高速公路至省会昆明356千米,沿214国道高等级公路至州府大理103千米,至普洱404千米,高等级公路至临沧199千米,离最近的大理飞机场100千米,离最近的祥云火车站58千米。国道214线、省道小普线纵穿全境。1997年实现

3、“村村通公路”目标,祥临高等级公路纵贯全境,形成了国道、省道、县乡公路交汇网,交通运输十分便利。南涧彝族自治县位于云南省西部、大理州南端,是滇西通往西南的交通要道,是国家重点水电工业基地(漫湾电站和小湾电站)所在地。县辖三乡五镇,80个村委会,1270个自然村,1567个农业社。2008年末,全县总人口219654人,其中农业人口达204997人,属中央重点扶持的山区少数民族贫困县。南涧县城是全县政治、经济、文化活动中心,位于红河源头的南涧河与其支流巍山河交汇处,东西两面环山,南涧河穿城而过,是祥临公路必经之地,地理位置优越。城区总面积6.75平方公里,人口2.04万人,近年来,随着西部大开发

4、进程的加快,小湾水电站的建设,祥临公路的建成,南涧县城的地域优势和区位优势日益凸现。南涧县城的城市建设蓬勃发展,县城新城区开发必须进入实质性开发阶段。所以,充分发挥矿产资源在国民经济建设中的作用,利用现有设备及条件,为南涧县经济发展做出贡献。无量山镇有“歌舞之乡”的美誉,地处哀牢山和无量山中部,位于县城东南部,东经10028至10041,北纬2442至2456之间。东接弥渡县和楚雄州南华县,南连普洱市景东县,西界公郎镇,北临宝华镇。总面积251.95平方公里,214国道和小普线呈“丫”字型横穿境内,交通极为便利。全乡辖13个村民委员会,222个自然村,290个村民小组,2005年末全乡居民99

5、13户,36640人,其中农业人口34860人,现有耕地面积26482.74亩,农民人均占有耕地0.76亩。矿区地处无量山镇保台村委会东北部,矿区最低标高 2478.6米,最高标高 2504米,相对高差 25.4米。地形坡度2545之间。地形坡度较陡,属中山剥蚀陡坡地貌。矿区属泥岩发育区,地表水相对较贫乏,但由于地处山间凹地边缘,生产、生活用水均能满足。电网属于云南省电网辐射区域,电亦能满足矿山生产、生活所需。本区气候属低纬度高原季风气候,光照十分充足,年均日照2451小时,无霜期230天左右。年最高气温30,最低-5,年平均气温21.2。年降水量741.0mm左右,最多年为1140.0mm,

6、最少年为474.2mm,每年6-10月为雨季,11月至次年5月为旱季。四季不分明,冬春干旱,夏秋多雨,立体气候和小区域气候特征明显。区内植物主要有云南松、灌木、草本,因基岩裸露,植被覆盖率仅达20%左右。区内工业基础较薄弱,经济类型主要为农业牧业,农业作物有水稻、小麦、玉米、土豆、蚕豆等;牧业主要为奶业。矿区为新办矿山,将来生产的石料均用于无量药谷建设用料,少量用于道路和其它基础设施建设。1.3可行性研究报告的范围与依据根据国家发展和改革委员会发布的建设项目可行性研究指南 国家计委和建设部发布的建设项目经济评价方法与参数 云南省矿产资源开发登记管理办法冶金矿山设计参考资料南涧县矿产资源管理暂行

7、办法南涧彝族自治县第十一个五年规划纲要第二章 项目概况2.1拟建地点和四至界限、面积项目拟建于南涧县无量山镇保台村委会东北部,项目用地定为转让方式。石料加工厂的建设用地东至发达地界、南至和平交界、西至柿子树隔梗、北至发达地界,面积:14.3亩(附图)2.2建设规模及目标2.2.1建设规模 年产6万方砂石料2.2.2建设目标 充分利用砂石料的市场优势,优质、高效、快速建好该项目,力争在2013年5月份投产。2.3主要建设条件2.3.1生产用水、用电条件 厂址区电网连接简便,石场将在此地安装一台变压器,以满足厂区的用电需要;项目区地处山间凹地边缘,场区西侧约800m箐沟处有泉眼出露,经测量,是能满

8、足项目的生产、生活用水的,计划将其引至内。因此厂内的生产和生活用水、用电是能得到保障的。2.3.2交通通信条件 项目所在地邻于214国道,交通极为便利;固定电话、宽带、移动网络均已覆盖无量药谷项目区,通讯顺畅,对外联络,信息沟通方便快捷。2.4项目投入资金及效益情况2.4.1项目投入资金 该项目总投资222.9万元,全部由企业自筹。主要用于场区建设、设备购置与安装、水保设施建设、环保设施建设、土地及资源占用费等。2.4.2效益情况 该项目建成后,年收益可达315万元,实现税金及附加20.61万元可解决10人的就业问题。2.5主要经济技术指标 (见下页表)序号项目单位建成投产后备注1全部投资内部

9、收益率%52.07/31.91所得税前/所得税后2全部投资财务净现值万元1526.55/672.3所得税前/所得税后3全部投资回收期%1.81/2.59所得税前/所得税后4投资利润率%55.23%5投资利税点%71.80%6盈亏平衡点%24.41%第三章 市场预测3.1产品市场需求预测无量药谷建设正在大步推进,基础建设需要大量的石料,该项目出产石料均为自用。3.2市场风险项目所生产石料均为自用,说明该项目不必应对市场风险。第四章 资源概况4.1矿区地质概述4.1.1地层矿区出露地层有白垩系下统景星组和第四季,有老而新详述如下:白垩系下统景星组(k1j):分布于矿区西北、东部,岩性为浅紫红色、紫

10、红色泥岩夹少量粉砂质泥岩,泥岩呈薄中层状产出,硬度较大。与下覆地层呈整合接触。倾向220230,倾角4045,与其地层成整合接触关系。第四层全新(Qh):在区内主要分布在地势相对低洼处,为松散之砂、砾、粘土堆积。其厚度变化大,一般厚度05cm。4.1.2构造 矿区内地层产状为:倾向225方向,倾角43,矿区位于(黑鲁断裂)的东侧,矿区内无褶皱,构造不发育。4.1.3岩浆岩 矿区内无岩浆岩分布。4.1.4矿体特征4.1.4.1框体形态特征 矿权范围内圈出矿体一个,编号为KT1,泥岩矿体产于中生界白垩系下统景星组(K1j),矿体呈层状产出,拟设矿权内南北长260m,东西宽500米,可采部分平均厚0

11、80cm,厚度较稳定,矿体产状:倾向220230,倾角4345。矿体地表出露较好,局部覆盖,但盖层较薄,一般小于1m。矿体北高南低,最低出露2478.6m,最高2504m,面积为14.3亩,规模为小型。4.1.4.2矿石类型及其质量特征 矿石矿物结构主要为细粒结构、粉砂结构、碎屑结构等为常见类型,颗粒粒度0.10.5mm不等以中粒为主。矿物粒序组成为:颗粒组成:0.25mm 23.45%其中:0.30mm 2.0% 0.250.10mm 53% 0.10mm 20% 矿石矿物主要构造类型为松散构造、层状构造、泥片状构造。 矿物主要成分为高岭石、蒙脱石、铝石类等粘土矿物,含少量长石、石英。4.1

12、.5矿石岩石化学成分从野外观察来看,矿石的厚度和质量较稳定,据云南省地质局巍山幅区域地质调查报告中阐述南涧巍山一带为“滇西红层”砂、泥岩类。岩石为浅紫色泥岩,遇见石英细脉,但石英含量甚微。有害杂质较低,泥岩矿主要化学成分为:二氧化硅:58.08%;三氧化铝:16.55%;三氧化二铁:10.98%;氧化钙:0.71%;氧化镁:3.39%。该矿石经破碎、加水和内燃煤调和后,其物理指标为塑性指标(IP)12;烧失量:1.25%;含砂量:10%;敏感系数:0.2;干燥收缩:5%;总收缩:6.25%,符合基础建设用料的质量要求,该矿床矿石还可用作其它辅助原料。综上所述,矿床所产矿石类型单一,质量优而稳定

13、。4.1.6矿石质量及加工性能 1、薄层状泥岩: 呈层状产出,厚层0.10.5m,块度小,硬度2左右,层面时有泥质物,只能作为一般砂石用料。 2、厚层状泥岩: 厚度0.51.00m,松散度比上述薄层泥岩小,硬度3,若按基础建设建筑用料指标要求,能作为基础建设用料。 碎块状和土状构造泥岩: 比以上二者劣点更为突出,故只能以砖瓦料利用。4.1.7矿体围岩和夹石情况 泥岩矿层内的夹石主要为砂岩,夹层与泥岩层呈整合接触关系,对整个开采的泥岩质量影响教小,不必剔除。4.2矿区水文地质条件 矿区内主要赋存碎屑岩类裂隙水及岩溶水。裂隙水及岩溶水富水性均为弱至中等,地下径流模数0.5升/秒.平方公里,泉流量0

14、.1升/秒;矿区位于地下水的补给区,地下水靠大气降水补给,地下水动态类型为气象型,地下水由地形较高处向地形较低处排泄,排泄方式为片状渗流,最终汇入红河。 矿区最低侵蚀基准面位于坡脚平地地带,最低侵蚀基准面标高为2289m,申请核实的资源量开采标高2478.62504m,开采范围位于最低侵蚀基准面以上。总之,矿区水文地质条件较为简单。4.3矿区工程地质条件 矿区处于中山剥蚀陡坡地貌区,地形坡度在2545之间,地形较简单,地貌类型单一,地质构造较复杂,岩土体工程性质良好,破坏地质环境的人类工程活动一般,现状下地表坍塌、滑坡、地面塌陷等地质灾害弱发育,对矿床载采影响小。4.4矿区环境地质条件矿床位于

15、山区斜坡地带,地形坡度在2545之间,为陡坡地貌,适合建山坡露天采矿场。矿体顶部有厚约2m的浮土覆盖,大部分矿体直接出露地表。综合矿区水文地质条件、工程地质条件、环境地质条件分析,矿区开采技术条件简单。第五章 资源开采利用方案5.1开采方案5.1.1矿山建设规模根据目前毛石、公分石、石粉(砂)市场需求情况,结合矿山实际,南涧县无量山镇石门坎石场普通建筑材料用石料建设生产规模确定为年产6万方,开采的矿石量为12.40万吨/年。5.1.2产品方案矿山采出的泥岩矿,需要经各类机器加工成细砂、公分石等建筑用料后方可使用。5.2开采储量 开采储量为矿权范围内从2478.62504m高程内(333类)可采

16、资源储量为116.81万方,开采矿石量为163.5万吨。5.3矿床开采方式5.3.1开采方式及深度 根据登记矿权范围(申请范围)及开采条件、矿体形态特征、矿山建设需要等,设计2个开采阶段,按2个阶段进行开采。开采高程为2478.62504m,开采深度为25.4m。5.3.2开拓方法 采用沿垂直方向由上往下、水平分阶段、平行推进、掘出入开段沟扩邦、溜槽运输开拓方式。 开采顺序采用由上往下的开采顺序,其中每个台阶的开采按下列开采程序执行:a、首先开掘自地面到第一个台阶下部平盘的出入沟。b、开段沟,并在沟旁建立工作线。C、扩邦,即按采掘带顺序逐条采掘。 开采境界确定的原则a、确保在采剥工作中,露天采

17、场的安全。b、根据矿体特征,拟建生产规模。c、圈定的露天开采境界能保证露采矿石成本的合理性。d、露天境界的确定要符合露天矿开采设计规范程序。e、第一阶段的剥采要有利于下一阶段剥采的安全、经济合理。 露天开采参数的确定a、 露天采场阶段划分见下页表;b、 露天采场构成要素见下页表;c、 露天采场境界内其它参数的确定见下表表5-1 露天开采阶段划分阶段编号标高(米)台阶邦坡角度(度)台阶高度(米)安全平台宽度(米)工作平台宽度(米)2478.6-250455533表5-2 露天采场构成要素序号项目名称单位数量1自然坡度角度20-302采场最终边坡角度453阶段内采场边邦角度684开采深度米725露

18、天底宽米300表5-3 露天采场境界其它参数序号项目名称单位数量1开采终了采场标高米2478.6-25042开均剥采比矿:废土1:0.153采矿损失率%104溜槽宽度米35溜槽坡度度406截水沟尺寸米225.4选矿方法及生产工艺该矿山最终开采出来的原矿石为泥岩矿,经过一系列的破碎工艺流程即可使用。其具体生产工艺流程如下:泥岩矿凿眼放炮破碎分类堆放成品使用。5.5开拓运输方案及厂址选择该矿山开拓运输方案采用自御拖拉机运输,由溜矿槽溜入堆矿场,再进入碎矿车间,加工泥岩石规格用料或块状泥岩用料。厂址选择以就近为原则,方便运输和加工。在1号剖面和2号剖面之间建立碎石加工厂和堆矿场、堆料场较合适。第六章

19、 建设规模及产品工艺6.1建设规模拟建石料场占地面积14.3亩(含采矿区),划分为:采矿区、加工区、储料区、生活区。购置装载机、凿岩机、空压机、破碎机等。建职工宿舍办公房共300平方米,爆破器材保管室30平方米,设计年生产能力(规模)9万方料石。6.2设备规模本项目所需设备为:装载机2台,凿岩机2台,空压机2台,破碎机2台。6.3生产工艺流程由于岩石的完整性及结构致密坚硬,岩矿稳固性好,因此采用岩垂直方向由上往下,水平分阶段,平行推进,掘出入沟,开段沟扩邦的开拓方式。由上往下的开采顺序,其中每个台阶的开采按下述开采程序执行:a、首先开掘自地面到第一个台阶下部平盘的出入沟;b、开段沟,并在沟旁建

20、立工作线;c、扩邦,即按采掘带顺序逐条采掘。第一台阶推进到一定宽度后,即可掘下一个台阶出入沟和开段沟。矿山采出的矿石经多级破碎、过筛后,加工成碎石料,即可投入建设使用。第七章 节能措施中共中央十六届五中全会确定的国民经济十一五规划已将建立节约型社会作为十一.五规划的目标之一。随着我国经济的不断发展,能源及各种资源的短缺日益凸显。因而在生产中要做到树立科学的发展观,清洁生产,节约能源,降低生产成本。7.1节能措施 本项目生产的主要能源是燃油和电力,加强营运过程中的管理,要做到严格执行石场用电管理办法,所有用电的地方均使用节能灯,如果生产能错开用电高峰的,尽量错开。机械设备选用节能型。本项目生产、

21、生活用电能耗为每年3万度,燃油18万吨。7.2节水措施本项目平均每天约需生产、生活用水5吨,在使用过程中均使用节水工具,并在职工的日常工作中、生活中提倡节约用水、环保用水,将节约、环保、节能理念植于职工心中。第八章 石场环境保护党的十六大明确提出了可持续发展战略,其中重要的一点就是要发展绿色产业,减少对环境污染和破坏。国家和各级地方政府对环保的宣传力度也逐步加强,制定了相关的法律法规,人们的环保意识也得到提高。加强环保意识应该始终贯穿石场的生产管理始终,并将真正做好环保工作作为一项考核指标。8.1环保分析设计依据-环境空气质量标准二级(GB3095-1996)-地表水环境质量标准类(GB383

22、8-2002)-大气污染物综合排放标准二级(GB16297-1996)-污水综合排放标准一级(GB8978-1996)-云南省环境污染物排放标准一级(DB52/12-1999)-建筑施工场界噪声限值(GB12524-90)-一般工业固体废物赋存、处置场污染控制指标(GB18599-2001)8.2环境影响分析及防治措施本项目设计开采方式主要为露天开采,在开采、生产过程中有粉尘、废水、废气、废土、废石和生产噪声对矿区及周边的环境必将产生一定影响。a、粉尘对环境的影响本项目的粉尘来源主要为凿岩、爆破、装载、破碎及矿山以外部的公路运输,特别是在旱季,有间断性的粉尘产生,在作业点和汽车经过的运输线路上

23、粉尘浓度可达到100-200毫克/立方米。岩石碎屑产生的粉尘,虽对人体污染并未有害,但对空气质量也具有一定的影响,一般所产生的粉尘浓度低于大气污染综合排放标准二级(GB1629-1996)标准限值,对周围环境影响较小,在生产过程中应采用湿式凿岩,并对各产生粉尘点采取洒水防尘,尽量减少对环境的影响。b、石场矿山废水对环境的影响石场矿山基本无有害废水排出,且矿山用水量较少,排水会迅速透入地下或沿地表流入小河,一般不会对地下水和地表水造成污染,因此,矿山废水不会对环境造成污染。c、石场矿山废气的来源主要有空压机、凿岩机和少量的运输车辆工作时排出的尾气,但排气量极少,对周围环境影响也极少。 d、固体废

24、弃物对环境的影响石场矿山生产过程中所产生的固体废弃物主要有废土、石及生活垃圾等,因为是露天开采,所以产生的废土、石相对较多,对环境具有一定影响,但在采场周边应设有完善的防、排水设施,在废石场和采场下方设有拦石坝,因此不会造成废土、石流失和污染环境。e、噪声对环境的影响在矿山生产过程中,产生噪声的设备主要有凿岩机、空压机、破碎机、装载机等机械设备。其产生噪声分贝值大约如下表。估计噪声值设备名称估计噪声值凿岩机100-110DB(A)空压机90-110DB(A)破碎机110-120DB(A)装载机85-950DB(A)目前项目区周围无住户,故噪音不会对周围造成较大影响,同时,可以采用低噪音设备、合

25、理安排运行时间、在项目区周围设立乔木、灌木间植的绿化带,增加立体绿化层次,净化空气,美化环境,从而阻隔噪声。f、剥离物的处置该矿山由于大部分石灰岩矿出露地表,开采时所产生的剥离及采矿的废土,石量相对较小,但由于矿区及附近地形都较陡,而矿区北侧小河两岸都有农田,不利用堆放废土、石,只有在矿区之外,选一处可堆放地段,将废土石运到选择处堆放。待采矿工程结束后,将采空区回填推平,结合当地自然条件,因地制宜地种植树木。 本项目的环保措施主要以植树为主。该石场矿山由于采取露天开采,因此采场内及废土、石场表面岩石、废石裸露,无表土植被覆盖,水土流失量将高于开采前的状况。为了恢复植被景观,在开采过程中,应有计

26、划的在采场上部已采过地段和废土、石场平整后在敷上表土、植草、植树。项目队生态及景观具有一定的破环性,随着开采的进行,原有地表的植被和景观在一定范围内不可避免的被破坏和消失,恢复植被的工作应在开采中期就列入计划渐次进行,待开采终了后一段时间后才能完成。8.3石场环境影响防治措施及投资估算编号工程或费用名称单位数量单价(元)合计(元)1弃渣场整理100002植树棵5002010000环保投资合计:20000元第九章 水土流失防治 水土防治是合理利用山区、丘陵区和风沙区水土资源,维护和提高土地生产力,充分发挥水土资源的经济效益和社会效益,建立良好生态环境的必要措施,因此必须加强水土流失防治。9.1石

27、场水土流失分析及治理措施场区内的废土、石,若在地表水补给中和强降雨时,均具备可能产生泥石流的条件;采场对生态环境也导水土流失,因其根据中华人民共和国水土保持法和开建设项目水土保持方案技术规范(SL204-98)的要求,为使本项目的开发最大限度地2工程建设开采过程中造成水土流失危害,拟采取如下水土保持防范措施: a、在场地外围地表建立防水、排水系统、防止地表水进入采空区和采场内,在采场边缘挖排洪沟排洪。b、在采场下方陷沟带设拦砂坝,以有效抬高泥石流侵蚀 基准面,降低泥石流沟谷回旋段段沟床丛坡及由此带来泥石流流速的降低和能量的耗散,固定沟床、稳定岸坡促进植被生长,最终达到防治泥石流的目的。经初步估

28、计约需浆砌石150m。c、对产区、矿区周围及废土、石场、进行绿化,以改善产区、采矿区生态环境,预计植草800。d、矿山采剥产生的废弃土方,应将其堆放于斜坡部并在下方设置挡土墙进行拦挡,防止形成滑坡或引发水土流失。约需浆砌石100 m e、开采过程无涌水现像,但应考虑降雨条件下将雨水出场外。排水方式可根据各采区实际需要,采用在采场边邦外侧和在采场内设置截排水沟,利用山坡自然坡度,将水疏导出采场。初步估计修建排水沟200米。 f、运营期做好监测及预报工作。9.2水土流失防治估算 经估算,水保投资为135000元(见下表)编号工程或费用名称单位数量单价(元)合计(元)1挡土墙 m2001653300

29、02拦砂坝m20025050000排水沟m5006030000 3植草m 440 5022000 水保投资合计:135000(元) 第10章 石场安全生产为了保证石场生产安全,石场生产应严格遵守中华人民共和国矿山安全法、中华人民共和国爆破安全规程、云南省露天矿山安全生产规定以及大理州、南涧县安全生产监督所颁布的安全法律法规 。10.1作业制度 a、组织矿山人员认真学习有关安全生操作产规程,增强作业人员安全生产制度意识,建立矿山安全生产管理办法,做好各种安全警示排及安全生产宣传标语、设置专职人员,规范石场安全生产管理制度; b、严格按计划求进行生产、遵循“采剥并举、剥离先行、由上而下、划分阶段”

30、的露采原则进行开采,严禁出现采场边坡角大于计边坡角的安全现象; c、 在作业过程中,要注意山坡滚石,并严格按开采设计留置安全平台,做好防范措施; d、任何进入现场的人员都必须佩带安全帽,距地面超过3米或坡度超过30的台阶面下作业的人员必须使用安全带,安全带拴在牢固点上,使用前必须认真检查;e、矿山其它作业工序须建立相应安全操作规程。 10.2作业安全 a、石场实行矿长安全负责制,全面负责矿山的安全管理工作。 b、石场设专职安全员岗位,负责矿山安全工作的监督、检查,事故、隐患处理及操作工作的安全培训。安全员对安全工作要定期进行总结,并以书面形式呈报石场负责人 。 c、石场应按设计方案有序开采,坚

31、持采用沿垂方向由上往下、水平阶段,平行推进,掘出入沟,开段沟扩帮的采矿方法。当采到下一阶段相应位置时,应对上一阶段的采空进行封闭。 d、采剥工作面有松散岩土时,必须及时妥善处理,严禁在松散岩土危险区从事其它危险作业,作业中也随时观察、检查,每个采场必须指派专人负责边帮管理,发现边帮有塌滑征兆时,应下令停止,并指挥作业人员撤离现场。 e、采剥工作面有浮石时,必须及时妥善处理,严禁在浮石危险区从事其它任何工作,作业前检查,清除危石其它危险物体,作业中也应该随时观察、检查,每个采场必指派专人负责边邦管理,发现边邦有塌滑征兆时,有权下令停业作业,提高人员和设备。10.3爆破安全 矿山破应冶金矿山爆破及

32、相关规定执行,重点做好以下几点:爆破材料在使用前必须检查,凡不合技术标准的爆破做好以下几点: a、装药前,非破爆作业人员和机械设备均应撤离至指定安全地点或采取防护措施,撤离之前不得将破爆器材运到工作面。装药时,严禁将爆破器材放在危地点或机械设备和电源附近。b、爆破工作开始前,必须明确规定安全警戒线,制定统一的爆破时间和信号,并在安全的地点设安全哨,执勤人员应有红色袖章、红旗和口哨。c、爆破后炮工应检查所有装药孔是否全部起爆,如发现瞎炮,应及时按照瞎炮处理,必须在其附近警戒人员看守,并设有明显标志。d、所以岗位上的人员,均须取得炮工资格方可参加爆破工作。10.4石场地表采空区的处理 石场矿区地表

33、部分采矿已破坏下,在进行下一台阶采矿前必须对原采空区进行处理,方能进行下一台阶的开采。处理方法如下:a、禁止地表水通过采空区进入下一台阶。 b、已采完的上因台阶与下一台阶应留2米宽的安全平台 c、在露天采场四周设警示区,防止人畜进入。10.5石场防尘保护措施a、矿山应有完善的防尘保护措施,有完善的医疗保障体系。 b、作业人员作业期间应穿戴好劳动保护用品,。 c、矿石爆破、打孔、出矿等期间应进行喷水,进行湿式除尘矿山道路应定时洒水,防止粉尘污染。10.6石场矿山用电安全a、所有用电设备的金属外壳、底座、支架及电缆金属外皮等均应可靠接地。 b、在设置运转部位均设置相应的安全罩、安全围栏,确保工人安

34、全操作。10.7石场消防安全 石场矿山消防主要是生产、生活区和厂区各建筑物及矿山野外用火。 按石场各建筑物的防火,设置相应灭火器材,厂房内设置装置和灭火器材。消防系统设置,遵循国家有关方政策,从全局出发,统筹兼顾,正确处理生产和安全、重点和一般的关系。实行“预防为主,防治结合”的方针。制定了严格的防火管理制度,将,责任落实到个人,坚持谁主管,谁负责。做到促进生产,保障安全,方便使用,合理经济。 第11章 组织机构及劳动电员11.1组织机构石场实行场长负责制,下设财务组,销购组、生产组、安监组、负责石场具体工作。项目负责人为张贵华,负责项目的日常管理工作。其机构组织图如下:场长安监组生产组购销组

35、财务室11.2工作制度石场工作制度为连续工作制,根据劳动法的有关规定,实行轮休制,法定节假日休息,年平均工作时间300天,每天工作1班,每班工作8小时。11.3人员部署劳动电员10人,其管理人员2人,生产工人7人,后勤人员一人。11.4工资及福利总额 管理人员工资按24000元人年计算,生产工人平均工资按18000元人年计算,后勤人员工资按15000元人年计算,年工资及福利共计18.9万元。11.5职工培训所有工人进行场前必须进行上岗培训,上岗培训时间不得低于2个月。工人必须在培训合格后方可上岗。上岗后还将进行定期培训,不断提高职工的劳动技能。第12章 投资估算及资金筹措12.1估算依据a、建

36、安费用根据国家计委办公关于出版投资项目可行性研究指南和参照本地区同类工程现行市场价格。 b、设备费以近期向相关厂家的咨询价计。 c、工程设计费、勘察费按国家计委、建设部工程勘察设计收费标准(2002年修订本)执行。 d、工程建设监理按照云南省物价局、云南省建设厅文件(云价房1994134)号“关于转发关于发布工程建设监理有关规定的通知”执行。 e、环保费按国家发展计划委员会、国家环境保护总局关于规范环境影响咨询收费有关问题的通知(计价格) 2002125号执行。 f、水保费及植被恢复费参照南涧同类工程的每单位市场价格和项目区的工程量来进行估算。12.2建设投资估算结果经估算,本项目建设投资22

37、2.9万元。其中建筑工程52.6万元,设备及安装109.8万元,辅助生产项目及公用工程35万元,其它费用25.5万元(含水保设施费13.5万元,环保设施费2万元,矿山资源开采费5万元,建设规划费2万元,铺底流动资金3万元(详见附建设投资估算表)。12.3资金筹措本项目建设投资222.9万元,全部由企业自行筹措。第13章 成本费用13.1计算依据a、材料消耗以专 业提供依据,材料价格以现行价格进行计算。 b、电价按1.00元度计算,燃油以5000元吨计。 c、水为自流式引水,引水设施一次性投入后成本计算中不在考虑用水价格。 d、生产工人工资及福利费按平均18000元人年计算,后勤人员工资及福利按

38、平均15000元人年计算,管理人员工资按平均24000元人年计算.e、销售费用按销售收入的0.5进行计算。f、折旧费采用平均年限折旧费的50进行计算。g、其它费用以每年2万元计算。 13.2计算结果经计算,达产年生产成本49.77万元年,达产年总成本费用57.1万元(详见附年总成本费用估算表)。第14章 财务分析14.1损益计算a、计算依据(1)石场年生产量以总储量除以开采年限并扣除废料量来计算。即年开采量为:35130 0.779万方。(2)根据目前市场价格(保守估算价为35元方)和生产所需的成本,计算出年销售收入。(3)销售税按销售收入的6计算,城建税按增值税的5计算,教育附加费按增值税的

39、3计算,地方教育附加费按增值税的1计算。(4)所得税税率以30计算。(5)盈余公积金按10计算,公积金按5计算。 b、计算结果 经计算,达产年销售收入105万元年,年成本费用为57.10万元年,销售税金及附加6.87万元年,利润总额41.04万元年,所得税12.3万元年,税后利润28.73万元年(详见附损益表)。14.2财务分析a、项目投产年年销售收入105万元(详见附销售收入);b、全部投资财务现金流量分析 全部投资现金流量,由财务现金流量表中可知,税前财务内部收益率为52.07.税后财务收益率31.91,;税前财务净现值508.85万元(0.12)税后财务净现值224.10万元(0.12)

40、,税前投资回收期1.81年,税后投资回收2.59年(不计投资期,详见附现金流量表)。c、静态投资指标 投资利润率:55.23。 投资利税率:77.80。14.3不确定性分析盈亏平衡分析以生产能力利用的盈亏平衡点为24.41,即当生产能力利用率达到24.41,项目不盈不亏,说明项目适应市场变化的能力大,抗风险能力强。14.4敏感性分析本项目就投资、成本,销售收入等因素进行了敏感性分析(详下表),由表中可看出,无论是投资、成本或是销售那个因素增减10 ,内部收益率均大于银行同期利率,净现值均大于0,因此可以说明,项目本身抗风能力是比较强的。当有方案还是可以看出,投资的因素影响较小,销售收入最为敏感

41、成本影响次之,因此石场在运营过程中应该注意市场的开拓生产和加强生产过程中的管理,最低限度降低成本,争取市场利润最大化。 敏感性分析表 序号项目名称基本方案建设投资总成本销成本售1010101010101内部收益率31.9127.2837.2324.4238.8243.4718.502投资回收期(年)2.592.382.343.002.272.093.043净现值(12)224.10181.77266.44131.67316.54382.1365.2414.5财务结论以上财务指标可以看出,本项目财务上是可行的。 第15章 结论及建议从从技术方案可知,项目建成后,生产组织集中,工艺方案成熟从而保证

42、了生产目标的实现,故技术方案较为先进。项目建成后可实现10个就业岗位,解决一部分当地人员就业,有较好的社会效益。矿山采出的页矿石大部分为碎石土及碎块石料,经过机械破碎、过筛,即形成机制建筑材料毛石用粗集科,生产的毛石材料能满足建筑市场要求。本项目投产后将实现年销售收入为105万元,企业税后利润28.73万元。经多项指标分析都属财务上可行的项目。综上,无量山镇石门坎石场要开采的资源有保证,工艺流程简单,经济上合理,财务上可行,具备了项目建设的必要性、可行性和合理性,该项目切实可行,将为无量药谷基础设施建设和新农村建设起到积极的推动作用。附表a、 建设投资估算b、 总成本费用估算c、 损益表d、

43、固定资产折旧估算e、 销售收入表f、 财务现金流量表建设投资估算表序号工程项目和费用项目估算价值(万元)单位数量单价金额一直接工程费用578000建筑工程1260001职工宿舍及办公用房3004001200002爆破材料保管室302006000设备费3920001装载机台13000003000002凿岩机台140000400003空压机台26000120004颚式破碎机台14000040000辅助生产项目及公用工程600001消防设施套1500050002场地整理件120000200003输电线路件125000250004给排水件11000010000二其他费用1350001水保投资650002环保投资10003矿山资源开采费
