收藏 分销(赏)

机房改造专项方案老通机房改造.doc

上传人:a199****6536 文档编号:3033323 上传时间:2024-06-13 格式:DOC 页数:10 大小:656.04KB
下载 相关 举报
机房改造专项方案老通机房改造.doc_第1页
第1页 / 共10页
机房改造专项方案老通机房改造.doc_第2页
第2页 / 共10页
机房改造专项方案老通机房改造.doc_第3页
第3页 / 共10页
机房改造专项方案老通机房改造.doc_第4页
第4页 / 共10页
机房改造专项方案老通机房改造.doc_第5页
第5页 / 共10页
点击查看更多>>
资源描述

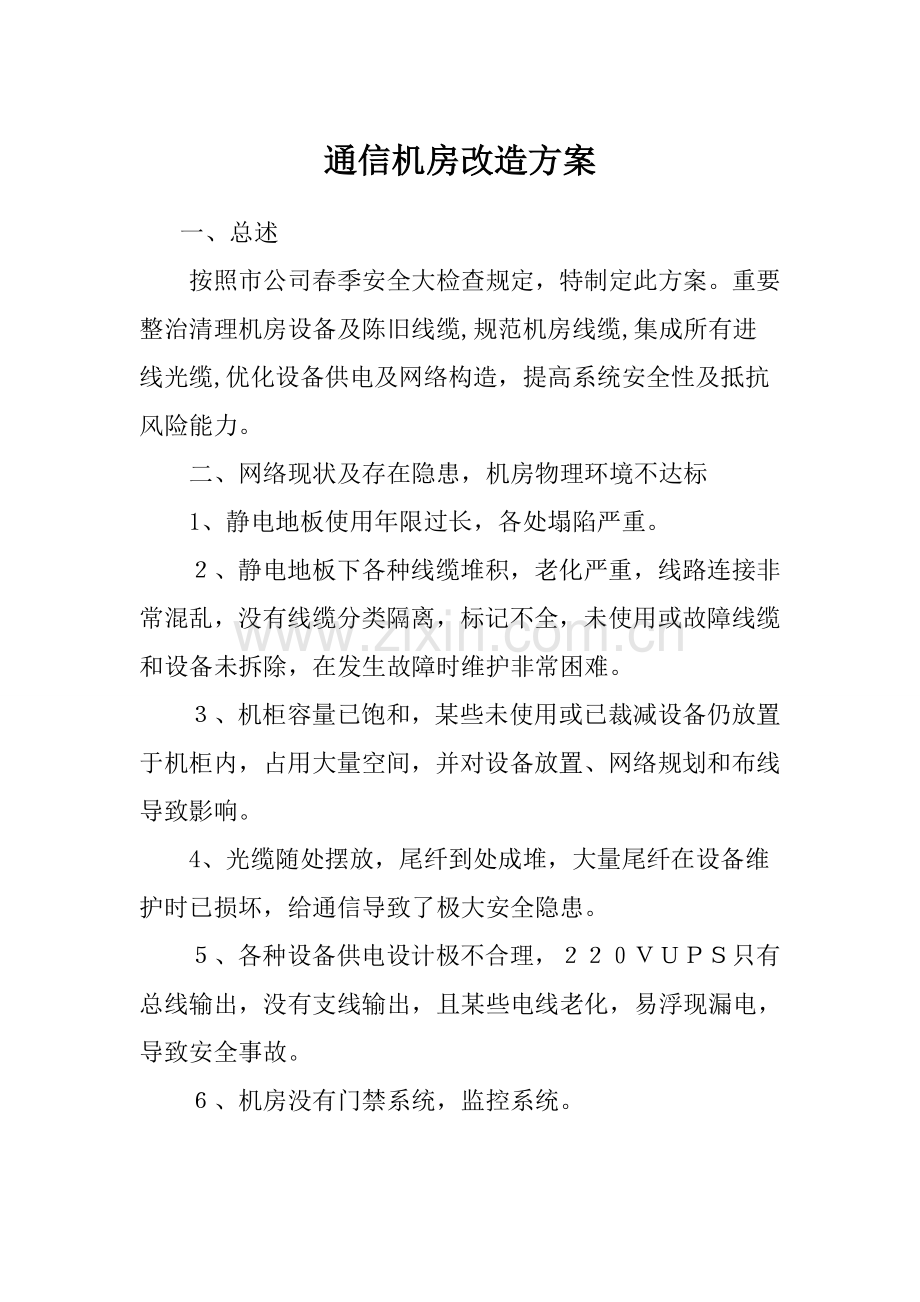

1、通信机房改造方案 一、总述按照市公司春季安全大检查规定,特制定此方案。重要整治清理机房设备及陈旧线缆,规范机房线缆,集成所有进线光缆,优化设备供电及网络构造,提高系统安全性及抵抗风险能力。二、网络现状及存在隐患,机房物理环境不达标1、静电地板使用年限过长,各处塌陷严重。、静电地板下各种线缆堆积,老化严重,线路连接非常混乱,没有线缆分类隔离,标记不全,未使用或故障线缆和设备未拆除,在发生故障时维护非常困难。、机柜容量已饱和,某些未使用或已裁减设备仍放置于机柜内,占用大量空间,并对设备放置、网络规划和布线导致影响。4、光缆随处摆放,尾纤到处成堆,大量尾纤在设备维护时已损坏,给通信导致了极大安全隐患

2、。、各种设备供电设计极不合理,只有总线输出,没有支线输出,且某些电线老化,易浮现漏电,导致安全事故。、机房没有门禁系统,监控系统。三、行动环节及时间节点1、准备工作(1周内)(1)完毕网络构造图网络构造改造先后未变化,只是设备位置变化。(2)完毕机柜设计图 机柜现状图 改造后布局图(3) 完毕电路设计图 电路现状图 改造后布局图2、执行环节(1月内)(1)进行系统备份、数据备份和配备备份;(1天)数据备份设备涉及台内网汇聚互换机,台接入互换机,台外网互换机,台通信数据网互换机及路由器,2台调度数据网互换机及路由器,台内网核心互换机,台内网防火墙,台内网路由器,台桌面终端服务器,台录音服务器。(

3、2)整顿机房内所有线缆,并做好暂时标签工作。(1天) 暂时标记涉及市公司内网端口进出线,外网端口进出线,通信数据网进出线,调度数据网进出线,号大楼根网线标记,互换机与互换机之间级连线,核心互换机与防火墙连线,防火墙与路由器连线,各变电站进线光缆,尾纤连接线,光传播设备端口,以及各路电源进出线等(3) 拆除所有静电地板(涉及表电地板支架),拆除套旧格林威尔通信设备(占一种机柜)。(1天)(4) 全面清理和打扫机房卫生。(半天)(5) 向省公司开工作票,告知市公司通信、调度部门,告知公司各部门,所有网络停运,所有设备断电,将对公司所有光缆进行割接,集成在一种光纤配线柜内,对设备供电按电路设计图进行

4、安装实行,将两个没用闲置柜搬离,完毕48VUPS机柜移位,将所有无用设备线路清除。(1天)光缆熔接及集成安装位置如下表: 序号光缆名称光缆根数芯数集成安装位置备注1电信216#1-1 #1-2#1光纤配线箱12*4=48#2光纤配线箱12*12=144#3光纤配线箱12*4=482移动216#1-3 #1-43国道236#2-1 #2-2 #2-34清水潭18#2-45城南变116#2-5 #2-66圭峰变124#2-7 #2-87应急112#3-18大楼联线112#3-2(6) 将内网核心互换机,防火墙,路由器,服务器按照机柜布局图安装到位,完毕接电工作,用万能表测试所有接电设备电压与否正常

5、。将光纤按暂时标签所有接回;启动各设备,保证调度自动化系统和信息核心设备运营正常。(与6合并一天)(7) 清除地板所有已拆除设备电缆,网线,及各类尾纤连接线,再次清理和打扫机房卫生,安装地面走线槽。(半天)(8) 启动综合布线工作,重新布置所有线缆,并严格布于走线槽道按网络构造图连接后分别用不同扎线带做好扎线;(1天)(9) 安装全新静电地板。(1天)(10) 对所有线缆和设备打标签;(半天)(11) 测试所有设备能正常使用。(半天)(12) 安装门禁系统和监控系统(由市公司组织完毕)。(13) 完毕简朴装修(由市公司组织完毕)。四:资金预算所需材料表1序 号费用名称规格程式单位数量单价(元)

6、合价(元)备注1 网线超5类箱2 65013002 配线架超5类48口免打个740828563 理线架24口个14567844 成品网线超5类2米根1501218005 成品网线超5类5米根20163206 成品网线超5类10米根10202007走线架PVC100-600米256015008电缆4平方芯米318549 电缆.平方芯米201020010电线1.5平方卷121021011PDU公牛防雷个8358286412 光纤配线架144口ODF 盘个190090013光纤配线架48口ODF 盘个238376614尾纤FC-LC 5米根201530015尾纤LC-LC 5米根201836016SFP光模块千兆个10157157017扎带包3154518标签纸张1505019总 计16079人工费序 号费用名称记录数单价(元)合价(元)备注1 光缆熔接费共120芯182160电信移动自己熔接2 综合布线费167个点305010涉及所有线缆3 设备搬运费/ 地板折装费12个工时18021604 总计9330总计实际支出费用:25409 元 五:资金来源信息系统维护费 预算资金 望领导批准! 调度控制中心 9月27日

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
