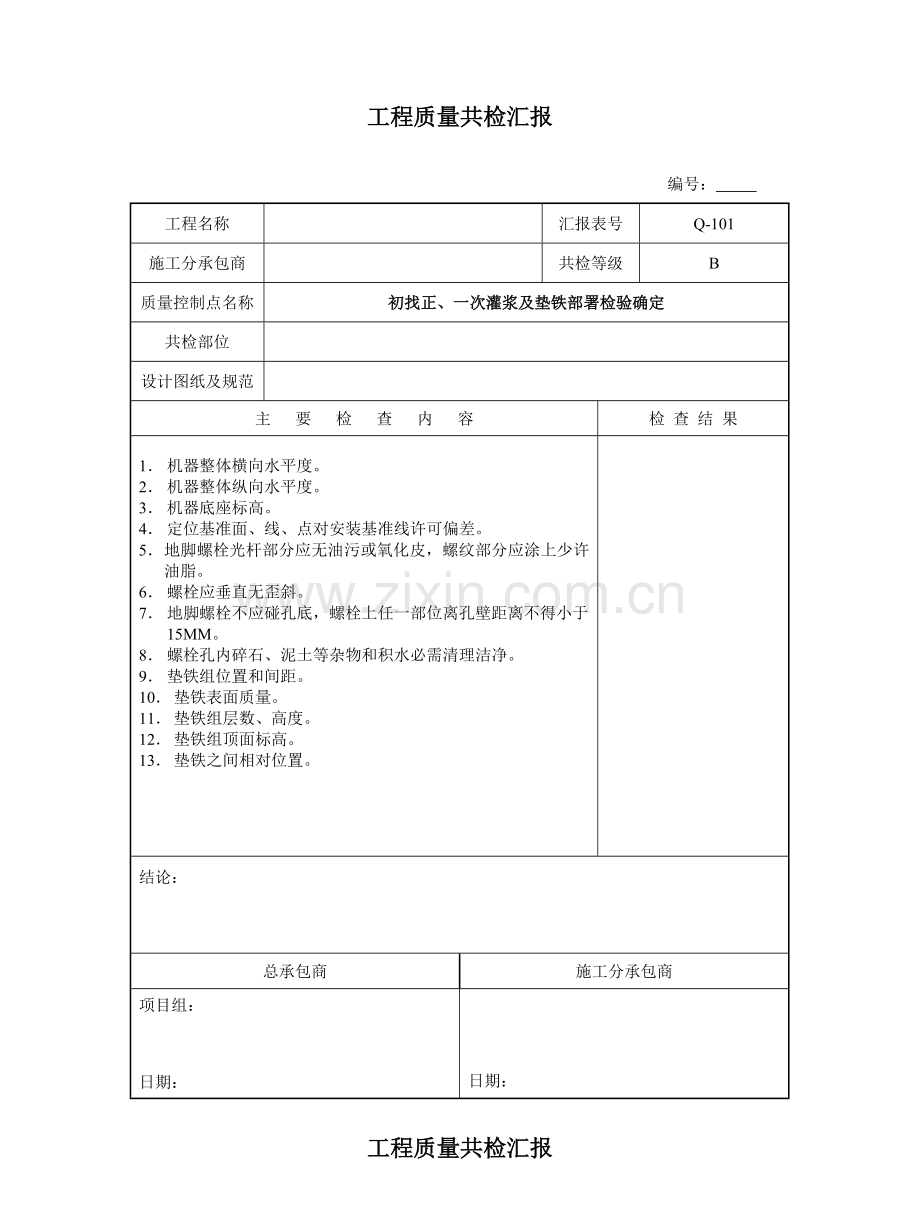

资源描述
工程质量共检汇报
编号:
工程名称
汇报表号
Q-101
施工分承包商
共检等级
B
质量控制点名称
初找正、一次灌浆及垫铁部署检验确定
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 机器整体横向水平度。
2. 机器整体纵向水平度。
3. 机器底座标高。
4. 定位基准面、线、点对安装基准线许可偏差。
5. 地脚螺栓光杆部分应无油污或氧化皮,螺纹部分应涂上少许油脂。
6. 螺栓应垂直无歪斜。
7. 地脚螺栓不应碰孔底,螺栓上任一部位离孔壁距离不得小于15MM。
8. 螺栓孔内碎石、泥土等杂物和积水必需清理洁净。
9. 垫铁组位置和间距。
10. 垫铁表面质量。
11. 垫铁组层数、高度。
12. 垫铁组顶面标高。
13. 垫铁之间相对位置。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:

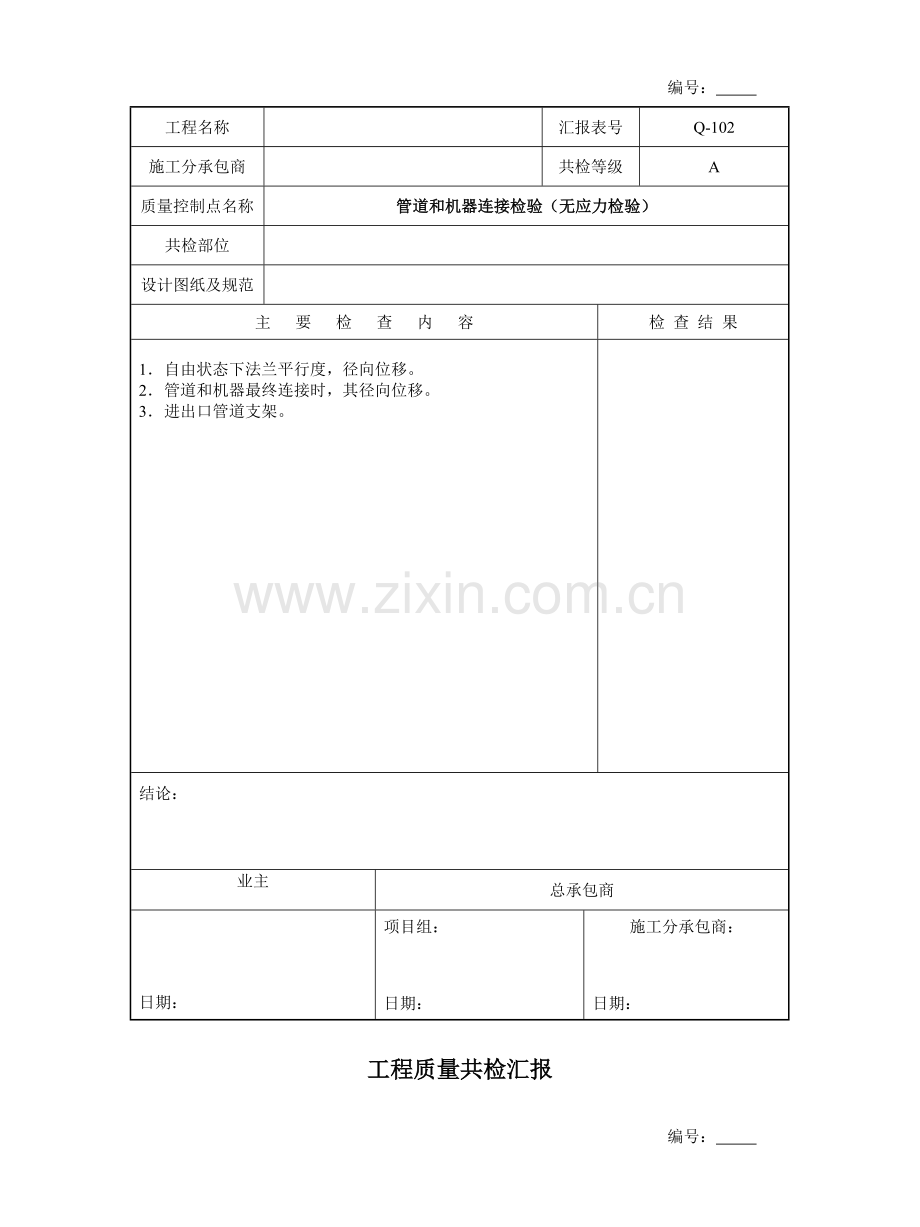

工程质量共检汇报
编号:
工程名称
汇报表号
Q-102
施工分承包商
共检等级
A
质量控制点名称
管道和机器连接检验(无应力检验)
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 自由状态下法兰平行度,径向位移。
2. 管道和机器最终连接时,其径向位移。
3. 进出口管道支架。
结论:
业主
总承包商
日期:
项目组:
日期:
施工分承包商:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-103
施工分承包商
共检等级
B
质量控制点名称
精找正
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
两轴对中偏差;
1. 径向位移。
2. 轴向位移。
3. 端面间隙。
4. 驱动机磁力中心。
5. 垫铁组松紧度。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-104
施工分承包商
共检等级
B
质量控制点名称
二次灌浆检验确定
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 基础表面清洁度,环境温度低于0度时防冻方法。
2. 灌浆工作连续浇灌,是否捣实、放气。
Q
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-105
施工分承包商
共检等级
B
质量控制点名称
油、水系统检验确定
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 润滑、密封等油系统冲洗。
2. 水系统冲洗,循环。
3. 油箱清洁度。
4. 整体安装油系统找平(按随机文件要求)。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-106
施工分承包商
共检等级
B
质量控制点名称
气密、真空试验
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 气密试验,在要求压力下保持二十四小时,然后充气6小时后压力表读数,再经18小时,压力改变值。
2. 真空试验,系统压力抽至剩下压力小于要求值,保持二十四小时后系统升压值。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-107
施工分承包商
共检等级
B
质量控制点名称
制冷剂充灌确定
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 当系统压力升至要求压力时,对系统检漏。
2. 制冷剂型号确实定。
3. 充制冷剂用配管系统确实定。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-108
施工分承包商
共检等级
A
质量控制点名称
空载试运转
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
试车前准备:
1. 机器找正、找平、检验、及调整等安装工作已完。
2. 二次灌浆达成设计强度,基础抹面工作结束。
3. 相关工艺管道及设备含有使用条件。
4. 保温、保冷、防腐等工作已基础结束(有碍试车部分除外)。
5. 和试运行相关油、水系统,公用工程,电气、仪表系统含有使用条件。
6. 相关试运行工艺操作阀门灵活性。
7. 盘车数周,机体内部不应有任何摩擦。
试车期间:
1. 有没有异常噪音、声响。
2. 滚动、滑动轴承温升。
3. 振动值。
4. 电机电压、电流、及温升。
5. 机器各紧固部位有没有松动现象。
6. 油箱油面高度和各部位供油情况。
7. 润滑油压力和温度。。
8. 水系统温度和供给情况。
9. 管道有没有漏气、漏水、漏油现象。
10. 能量调整装置动作是否灵敏,浮球阀及其它夜位计工作是否稳定。
11. 开机前出口阀,进口阀。
12. 自动保护系统信号应反应正常。
13. 机组运行时间。
结论:
业主
总承包商
日期:
项目组:
日期:
施工分承包商:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-109
施工分承包商
共检等级
A
质量控制点名称
负载试运转
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
试车前准备:
1. 相关工艺管道及设备含有使用条件。
2. 和试运行相关油、水系统,公用工程,电气、仪表系统含有使用条件。
3. 相关试运行工艺操作阀门灵活性。
4. 盘车数周,机体内部不应有任何摩擦。
试车期间:
1. 有没有异常噪音、声响。
2. 滚动轴承温升,滑动轴承温升。
3. 振动值。
4. 电机电压、电流、及温升应符合随机文件要求。
5. 机器各紧固部位有没有松动现象。
6. 油箱油面高度和各部位供油情况。
7. 润滑油压力和温度。
8. 入口及排出口压力和温度。
9. 水系统温度和供给情况。
10. 管道有没有漏气、漏水、漏油现象。
11. 能量调整装置动作是否灵敏,浮球阀及其它夜位计工作是否稳定。
12. 开机前出口阀,进口阀。
13. 自动保护系统信号应反应正常。
14. 真空度。
15. 机组运行时间。
结论:
业主
总承包商
日期:
项目组:
日期:
施工分承包商:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-201
施工分承包商
共检等级
B
质量控制点名称
初找正、一次灌浆及垫铁部署检验确定
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 机器整体横向水平度。
2. 机器整体纵向水平度。
3. 机器底座标高。
4. 定位基准面、线、点对安装基准线许可偏差。
5. 地脚螺栓光杆部分应无油污或氧化皮,螺纹部分应涂上少许油脂。
6. 螺栓应垂直无歪斜。
7. 地脚螺栓不应碰孔底,螺栓上任一部位离孔壁距离不得小于15MM。
8. 螺栓孔内碎石、泥土等杂物和积水必需清理洁净。
9. 垫铁组位置和间距。
10. 垫铁表面质量。
11. 垫铁组层数、高度。
12. 垫铁组顶面标高。
13. 垫铁之间相对位置。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-202
施工分承包商
共检等级
B
质量控制点名称
冷、热找正
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
冷态:
1. 径向位移。
2. 轴向位移。
3. 端面间隙。
4. 驱动机磁力中心。
5. 随机文件检验项目。
6. 垫铁松紧度
热态:
根据随机文件对对冷态找正进行校核或对需热找正部位按随机文件数据进行检验。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-203
施工分承包商
共检等级
B
质量控制点名称
二次灌浆检验确定
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 基础表面清洁度,环境温度低于0度时防冻方法。
2. 灌浆工作连续浇灌及捣实、放气。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-204
施工分承包商
共检等级
B
质量控制点名称
水、油系统循环检验确定
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 润滑油系统冲洗、循环。
2. 水系统冲洗,循环。
3. 油箱清洁度。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-205
施工分承包商
共检等级
B
质量控制点名称
水冷系统安装检验确定
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 水冷系统找正。
2. 水冷系统循环清洗。
3. 相关设备检验确定。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-206
施工分承包商
共检等级
A
质量控制点名称
设备单试
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 试车前各系统符合试车要求。
2. 有没有异常噪音、声响。
3. 轴承温升。
4. 振动值。
5. 电机电压、电流、及温升。
6. 机器各紧固部位有没有松动现象。
7. 油箱油面高度和各部位供油情况。
8. 润滑油压力和温度。
9. 水系统温度和喷射情况。
10. 自动保护系统信号反应。
11. 机组运行时间。
12. 其它要求按随机文件要求。
结论:
业主
总承包商
日期:
项目组:
日期:
施工分承包商:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-301
施工分承包商
共检等级
B
质量控制点名称
初找正、一次灌浆及垫铁部署检验确定
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 机器整体横向水平度。
2. 机器整体纵向水平度。
3. 机器底座标高。
4. 定位基准面、线、点对安装基准线许可偏差。
5. 地脚螺栓光杆部分应无油污或氧化皮,螺纹部分应涂上少许油脂。
6. 螺栓应垂直无歪斜。
7. 地脚螺栓不应碰孔底,螺栓上任一部位离孔壁距离不得小于15MM。
8. 螺栓孔内碎石、泥土等杂物和积水必需清理洁净。
9. 垫铁组位置和间距。
10. 垫铁表面质量。
11. 垫铁组层数、高度。
12. 垫铁组顶面标高。
13. 垫铁之间相对位置。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-302
施工分承包商
共检等级
A
质量控制点名称
管道和机器连接检验(无应力检验)
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 自由状态下法兰平行度,径向位移。
2. 管道和机器最终连接时,径向位移。
3. 进出口管支架。
结论:
业主
总承包商
日期:
项目组:
日期:
施工分承包商:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-303
施工分承包商
共检等级
B
质量控制点名称
流道检验
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 流道内清洁度。
2. 叶轮和口环间隙检验。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-304
施工分承包商
共检等级
B
质量控制点名称
精找正
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
两轴对中偏差;
1. 径向位移。
2. 轴向位移。
3. 端面间隙。
4. 其它按随机文件。
5. 垫铁松紧度。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-305
施工分承包商
共检等级
B
质量控制点名称
二次灌浆检验确定
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 基础表面清洁度,环境温度低于0度时防冻方法。
2. 灌浆工作连续浇灌及捣实、放气。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-306
施工分承包商
共检等级
A
质量控制点名称
设备单试
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 冷却、传热、保温、保冷、冲洗、过滤、除湿、润滑、夜封等系统及工艺管道应连接正常。
2. 泵入口过滤网。
3. 高温泵均匀预热。
4. 低温泵均匀预冷。
5. 有没有异常噪音、声响。
6. 轴承温升。
7. 振动值符合随机文件要求。
8. 电机电压、电流、及温升。
9. 机器各紧固部位有没有松动现象。
10. 油箱油面高度。
11. 吸入口及排出口压力和温度。
12. 水系统供给情况。
13. 自动保护系统信号应反应正常。
14. 往复泵在工作压力1/4、1/2、3/4条件下分段运行检验。
15. 计量泵应进行流量测定,在额定流量1/4、1/2、3/4和额定流量下测定实际流量。调整机构必需动作灵活、正确。
16. 运行时。
结论:
业主
总承包商
日期:
项目组:
日期:
施工分承包商:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-401
施工分承包商
共检等级
B
质量控制点名称
初找正、一次灌浆及垫铁部署检验确定
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 机器整体横向水平度。
2. 机器整体纵向水平度。
3. 机器底座标高。
4. 定位基准面、线、点对安装基准线许可偏差。
5. 地脚螺栓光杆部分应无油污或氧化皮,螺纹部分应涂上少许油脂。
6. 螺栓应垂直无歪斜。
7. 地脚螺栓不应碰孔底,螺栓上任一部位离孔壁距离不得小于15MM。
8. 螺栓孔内碎石、泥土等杂物和积水必需清理洁净。
9. 垫铁组位置和间距。
10. 垫铁表面质量。
11. 垫铁组层数、高度。
12. 垫铁组顶面标高。
13. 垫铁之间相对位置。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-402
施工分承包商
共检等级
B
质量控制点名称
找正
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 进出口法兰水平度、垂直度,主轴和电机同轴度,径向,端面。
2. 联轴器端面间隙。
3. 两皮带轮平齐度。
4. 机器整体纵向水平度。
5. 机器底座标高符合设计要求。
6. 定位基准面、线、点对安装基准线许可偏差。
7. 如随机资料另有要求,按其要求实施。
8. 垫铁松紧度。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-403
施工分承包商
共检等级
B
质量控制点名称
拆检
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 内部清洁度。
2. 螺杆之间间隙及和壳体之间间隙。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-404
施工分承包商
共检等级
B
质量控制点名称
二次灌浆检验确定
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 基础表面清洁度,环境温度低于0度时防冻方法。
2. 灌浆工作连续浇灌,捣实、放气。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-405
施工分承包商
共检等级
A
质量控制点名称
设备单试
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 保温、除湿、消音器、工艺管道应连接正常。
2. 有没有异常噪音、声响。
3. 轴承温升。
4. 振动值。
5. 电机电压、电流、及温升。
6. 机器各紧固部位有没有松动现象。
7. 油箱油面高度。
8. 吸入口及排出口压力和温度。
9. 电机转向检验。
10. 运行时间。
结论:
业主
总承包商
日期:
项目组:
日期:
施工分承包商:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-501
施工分承包商
共检等级
B
质量控制点名称
垫铁检验
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 垫铁组位置和间距。
2. 垫铁表面质量。
3. 垫铁组层数、高度。
4. 垫铁组顶面标高。
5. 垫铁之间相对位置。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-502
施工分承包商
共检等级
B
质量控制点名称
安装及找正
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 中心线位置 。
2. 标高。
3. 铅垂度 。
4. 方位。
5. 垫铁松紧度。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-503
施工分承包商
共检等级
B*
质量控制点名称
高度大于10米设备垂直度复测
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
依据塔体高度按摄影关要求,对塔体垂直度按东西、南北相互垂直两个方向进行复测。
结论:
总承包商
施工分承包商
质安处:
日期:
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-504
施工分承包商
共检等级
B
质量控制点名称
二次灌浆检验确定
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 基础表面清洁度,环境温度低于0度时应采取防冻方法。
2. 灌浆工作连续浇灌及捣实、放气。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-505
施工分承包商
共检等级
A
质量控制点名称
内件检验
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
筛板塔:
1. 支撑圈水平度,支撑圈相对间距。
2. 降液板支撑板间距,降液板间距,降液板到塔壁间距,降液板到受液盘垂直距离。
3. 溢流堰高度,溢流堰水平度。
4. 塔盘水平度。
填料塔;
1. 填料支承结构安装稳定、牢靠程度。
2. 填料支承结构通道孔径及孔距。
3. 支承结构水平度。
4. 填料安装按图纸及对应文件要求。
5. 填料床层压板规格、重量、安装中心线及水平度。
6. 液体分布装置、除沫器安装根据图纸及对应相关文件要求。
结论:
业主
总承包商
日期:
项目组:
日期:
施工分承包商:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-506
施工分承包商
共检等级
A
质量控制点名称
封闭检验
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 塔体内清洁度。
2. 塔内件安装统计检验。
3. 人孔及法兰垫片螺栓。
结论:
业主
总承包商
日期:
项目组:
日期:
施工分承包商:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-601
施工分承包商
共检等级
B
质量控制点名称
垫铁检验
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 垫铁组位置和间距。
2. 垫铁表面质量。
3. 垫铁组层数、高度。
4. 垫铁组顶面标高。
5. 垫铁之间相对位置。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-602
施工分承包商
共检等级
B
质量控制点名称
试压
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1.水温、水质及压力表。
2.管板式换热器;
1)壳程压力。
2)管程压力。
3.U型管式换热器:
1)壳程压力。
2)管程压力。
4.浮头式换热器:
1)壳程压力(无管箱、外头盖、浮头盖)。
2)管程压力(带管箱和浮头盖)。
3)壳程压力(带外头盖)。
结论:
总承包商
施工分承包商:
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-603
施工分承包商
共检等级
B
质量控制点名称
安装及找正
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 标高(立式、卧式)。
2. 中心线位置(立式、卧式)。
3. 垂直度(立式)。
4. 水平度,轴向,径向 (卧式)。
5. 方位 。
6. 滑动端检验。
7. 垫铁松紧度。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-604
施工分承包商
共检等级
B
质量控制点名称
二次灌浆检验确定
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 基础表面清洁度,环境温度低于0度时防冻方法。
2. 灌浆工作连续浇灌,捣实、放气。
3. 滑动端灌浆检验。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-701
施工分承包商
共检等级
B
质量控制点名称
垫铁检验
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 垫铁组位置和间距。
2. 垫铁表面质量。
3. 垫铁组层数、高度。
4. 垫铁组顶面标高。
5. 垫铁之间相对位置。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-702
施工分承包商
共检等级
B
质量控制点名称
安装及找正
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 中心线位置。
2. 标高。
3. 铅垂度。
4. 方位。
5. 垫铁松紧度。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-703
施工分承包商
共检等级
A
质量控制点名称
内件检验
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 支撑件、压固件水平度、相对尺寸、牢靠度。
2. 催化剂安装按图纸及对应文件要求。
3. 其它内件安装按随设备文件要求。
结论:
业主
总承包商
日期:
项目组:
日期:
施工分承包商:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-704
施工分承包商
共检等级
B
质量控制点名称
二次灌浆检验确定
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 基础表面清洁,环境温度低于0度时防冻方法。
2. 灌浆工作连续浇灌,捣实、放气。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-705
施工分承包商
共检等级
A
质量控制点名称
封闭检验
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 设备内部清洁度。
2. 内件安装统计检验。
3. 人孔及法兰垫片螺栓。
结论:
业主
总承包商
日期:
项目组:
日期:
施工分承包商:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-801
施工分承包商
共检等级
B
质量控制点名称
垫铁检验
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 垫铁组位置和间距。
2. 垫铁表面质量。
3. 垫铁组层数、高度。
4. 垫铁组顶面标高。
5. 垫铁之间相对位置。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-802
施工分承包商
共检等级
B
质量控制点名称
安装及找正
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
找正和找平应按基础上安装基准线(中心标识、水平标识)对应设备上基准测点进行调整和测量。
1.中心线。
2.标高。
3.铅垂度。
4.水平度。
5.方位。
6.垫铁松紧度。
结论:
总承包商
施工分承包商
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-803
施工分承包商
共检等级
B
质量控制点名称
二次灌浆检验确定
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 基础表面清洁度,环境温度低于0度时防冻方法。
2. 灌浆工作连续浇灌,注意捣实、放气。
结论:
总承包商
施工分承包商:
项目组:
日期:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-804
施工分承包商
共检等级
A
质量控制点名称
内件检验
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1. 内件水平度、相对距离、牢靠度。
2. 其它内件按图纸、设备附带文件要求。
结论:
业主
总承包商
日期:
项目组:
日期:
施工分承包商:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-805
施工分承包商
共检等级
A
质量控制点名称
封闭检验
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
1.设备内清洁度。
2.内件安装统计检验。
3.人孔及法兰垫片螺栓。
结论:
业主
总承包商
日期:
项目组:
日期:
施工分承包商:
日期:
工程质量共检汇报
编号:
工程名称
汇报表号
Q-901
施工分承包商
共检等级
B
质量控制点名称
底板防腐检验
共检部位
设计图纸及规范
主 要 检 查 内 容
检 查 结 果
对底板靠基础一面,其表面防腐漆均匀度及有效厚度。
结论:
总承包商
施工分承包商
展开阅读全文
