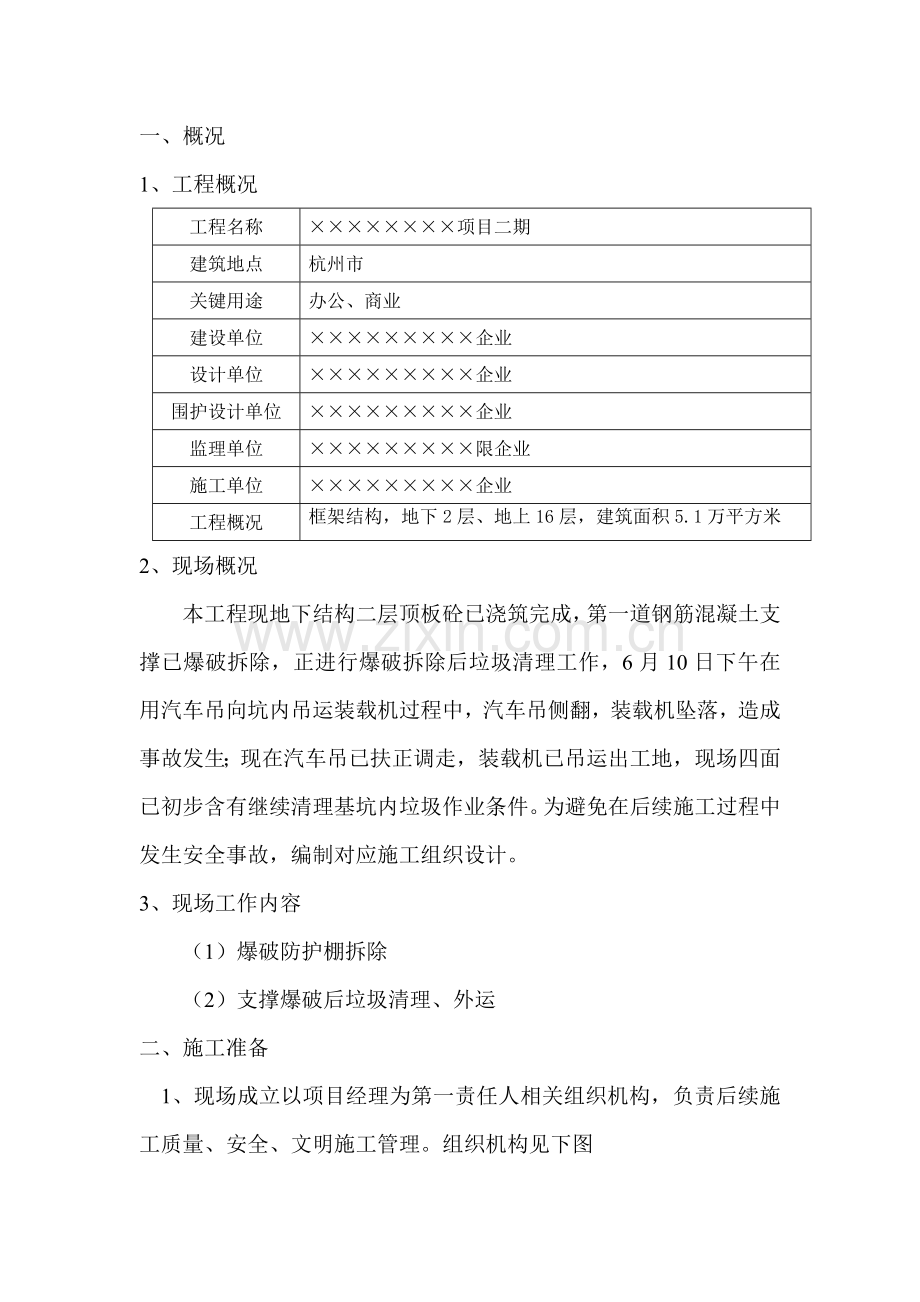

1、一、概况1、工程概况工程名称项目二期建筑地点杭州市关键用途办公、商业建设单位企业设计单位企业围护设计单位企业监理单位限企业施工单位企业工程概况框架结构,地下2层、地上16层,建筑面积5.1万平方米2、现场概况本工程现地下结构二层顶板砼已浇筑完成,第一道钢筋混凝土支撑已爆破拆除,正进行爆破拆除后垃圾清理工作,6月10日下午在用汽车吊向坑内吊运装载机过程中,汽车吊侧翻,装载机坠落,造成事故发生;现在汽车吊已扶正调走,装载机已吊运出工地,现场四面已初步含有继续清理基坑内垃圾作业条件。为避免在后续施工过程中发生安全事故,编制对应施工组织设计。3、现场工作内容(1)爆破防护棚拆除(2)支撑爆破后垃圾清理

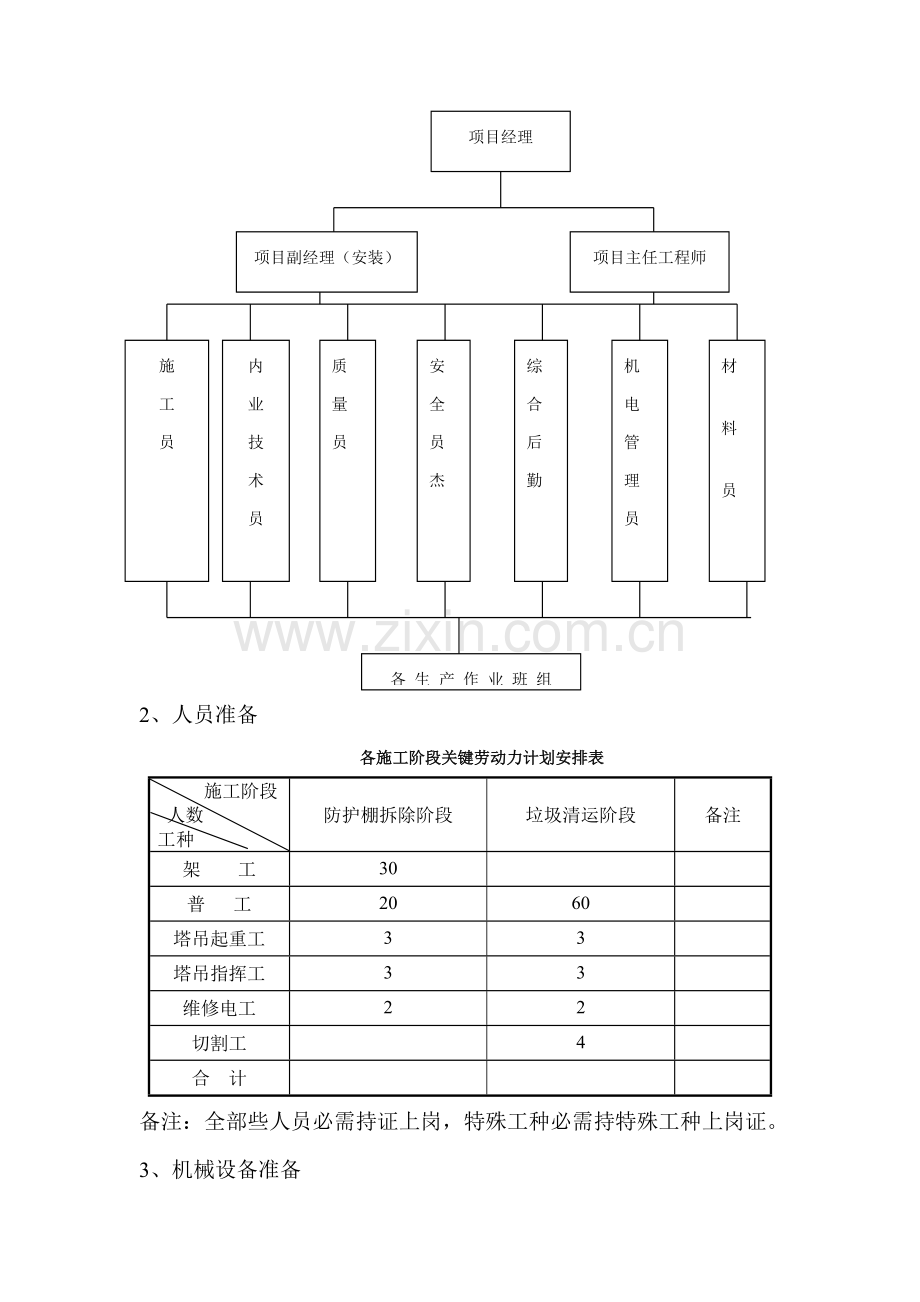

2、、外运 二、施工准备1、现场成立以项目经理为第一责任人相关组织机构,负责后续施工质量、安全、文明施工管理。组织机构见下图各 生 产 作 业 班 组内业技术员施工员综合后勤安全员杰材料员机电管理员项目经理项目副经理(安装)项目主任工程师刘帅质量员2、人员准备各施工阶段关键劳动力计划安排表 施工阶段 人数工种防护棚拆除阶段垃圾清运阶段备注架 工30普 工2060塔吊起重工33塔吊指挥工33维修电工22切割工4合 计备注:全部些人员必需持证上岗,特殊工种必需持特殊工种上岗证。3、机械设备准备施工现场已安装1台JC6012型塔吊,现场清运材料关键使用现场塔吊吊运,塔吊相关参数以下:塔机关键机械性能一览

3、表名 称型 号臂长回转半径(m)最大起重量(t)30m起重量(t)60m起重量(t)QTZ100JC601260m60m63.71.2三、关键施工方法(一)、爆破防护棚拆除1、现场爆破防护棚按原设计方案搭设完成,经爆破后,部分立柱钢管已变形,现需进行拆除。2、防护棚拆除前,必需按方案由现场管理人员对拆除人员进行安全技术交底。对参与脚手架拆除操作人员、管理人员和检验、监护人员进行施工方案、安全保护等方法交底,交底内容应包含拆除范围、数量、时间和拆除次序、方法,物件垂直运输设备数量、脚手架上水平运输、人员组织、指挥联络方法和用语、拆除安全方法和警戒区域。交底应签字齐全。3、拆除前,由项目经理组织项

4、目副经理、工程师、主办工长、安全员、班组长对脚手架整体进行检验,如脚手架存在严重安全隐患或损坏,应立即进行整改和加固,以确保脚手架在拆除过程中不发生危险。4、对危险部分加固方法:依据检验情况落实加固方法,对已发生坍塌部分,由外向内进行加固,加固关键采取设置剪刀撑形式,剪刀撑设置按立杆间距逐步设置。加固完成后,项目部应组织检验,确定安全后,方准统一进行拆除工作。5、拆除过程中,应严格控制人员数量及爆破棚顶集中荷载堆放量,拆除人员不得集中在同一位置拆除。6、脚手架拆除应设置警戒区域,拉好警戒线,张挂警戒标志,并派专员监护。7、夜间和强风、雨等特殊气候不得实施拆除作业。8、拆除脚手架时,应先清除竹笆

5、上垃圾杂物,清除时严禁高空向下抛掷。9、脚手架拆除和搭设次序恰好相反,即后搭设先拆除,先搭设后拆除。10、拆下脚手架、钢管、扣件及其它材料采取塔吊调运至地面后,应即时清理,按规格堆放并安排车辆立即外运,不得在现场长时间堆放。拆除下材料堆放在施工道路边,必需离开基坑边2米,拆除竹笆、钢管、扣件不许可放置在防护棚上,应随拆随运,减轻防护棚上部荷载。塔吊不能吊运部分,采取人工转运至塔吊吊装范围内,或由人工直接转运至地面。(二)、砼支撑爆破后垃圾清运1、垃圾清运次序:搭设临时操作架,清理黏贴在钢筋上混凝土,切割钢筋,清运钢筋,清运建筑垃圾到吊装区域,垃圾吊运出基坑,装车外运。2、清理次序安排:依据防护

6、棚拆除次序进行分块清理,按3区、1区、4区、5区、2区次序进行清理,具体分区见下图:3、现场清理:(1)、清理采取人工清理,采取人工装斗运至吊装区域,由塔吊转运出基坑。(2)钢筋上砼处理:经爆破后,钢筋上遗留部分砼,此部分砼需凿除后,方准进行钢筋切割,剩下砼凿出采取空压机凿除,凿除前需搭设临时操作平台,临时操作平台采取钢管架,钢管架搭设高度为2.5米左右,宽度为1.2米,长度依据现场情况定,最小长度不得少于2米,钢管架立杆间距为1.2米,累计2步架,平台上采取竹笆满铺,竹笆下钢管间距为300,操作平台四面设置防护栏杆,防护栏杆高度不得低于1.8米,防护架靠近需凿除砼部位搭设,离开砼凿除部位最大

7、尺寸不得大于300。(3)支撑梁钢筋切割,清理:支撑梁钢筋切割采取乙炔切割。梁关键钢筋切割分段长度不得大于4米,因部分经过钢立柱,钢立柱现场实际高度在2.3米左右,操作人员无法进行切割,在切割钢立柱上钢筋时,需搭设操作平台,操作平台沿钢立柱四面搭设,具体搭设见(2)中搭设方案。主筋切割应先切割梁应从梁中部开始切割。不得直接切割钢立柱根部。(4)、垃圾清运:垃圾清理采取人工清理,基坑内垃圾转运采取斗车装运至吊装区域,吊装区域设置料斗3个,料斗尺寸为1.2米(长)*1米(宽)*0.8米(高),斗容量为0.96立方米,满装垃圾重量为:0.96*2.4=2.3吨,料斗自重为0.3吨左右,吊装总量为2.

8、6吨/斗,依据塔吊运行参数,在塔吊30米半径内吊装重量为3.7吨,故吊装区域确定为塔吊吊装半径30米范围内。吊装区见附图。(5)电梯井、楼梯间及预留空洞部位垃圾清理:上述部位在爆破前已采取模板进行全封闭,电梯井、楼梯间部位下部均搭设有钢管脚手架,预留空洞部分原支撑模板还未拆除,在清理上述部位前,应先检验下部支撑体系是否有变形,如有变形,应进行加固处理,在确定安全状态下方准进行清理,清理过程中,上述部位人员不得集中站立,人员限制为12人,斗车不得放置在上述部位,垃圾采取人工铲除到顶板区域。四、关键安全方法1、爆破防护棚及垃圾清理前,必需对进场人员进行安全技术交底,并推行签字手续,特殊工种必需持有

9、效证件上岗,相关证件必需到项目部立案。2、和爆破企业现场代表联络,排除哑炮,在清理过程中发觉哑炮,应立即停止作业,通知爆破企业人员到现场进行技术处理。3、拆除前,项目部组织对现场进行安全检验,关键是防护棚安全状态,梁上剩下砼数量,基坑临边安全防护,上下基坑跑道,塔吊安全状态,现场施工用电情况、消防灭火器设置情况、道路通畅情况,基坑周围堆物情况等内容,依据检验统计落实对应整改方法,并立即进行整改,整改完成后由项目部组织复查,确保安全;并汇同基坑监测单位进行基坑变形测量,要求监测单位提供阶段性基坑变形监测汇报。确定基坑安全程度。4、在清理过程中,因基坑内钢筋较多,应避免发生碰撞,各清理人员应看清清

10、理现场四面物品、人员情况,要做到不伤害她人,不被她人伤害。5、塔吊吊装前,应检验钢丝绳、卡环、料斗是否完好,在确定安全前提下方准进行吊装,塔吊司机必需严格遵守塔吊吊装相关规范要求,做到“十不吊”,现场指挥必需到吊装点进行指挥吊装。6、在清理过程中,扬尘较重,应优异行洒水后,方准清理,严格控制扬尘发生。7、在进行切割作业时,必需办理三级动火申请,现场配置消防器材,切割工人必需持有效证件上岗,现场氧气、乙炔配置相关设备必需完好、安全;氧气、乙炔瓶摆放位置确保安全距离。氧气、乙炔搬运过程必需严格根据操作规程实施。8、现场未经许可,不得使用汽车吊进行垃圾清运吊装,如需增设汽车吊,须经项目部编制专题施工方案,并经上级相关部门审批后方准进行施工吊运。并严格根据项目部编制罗店交通枢纽综合开发二期汽车吊安全专题方案实施。编制:中国华西企业股份罗店枢纽项目部6月12日

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
