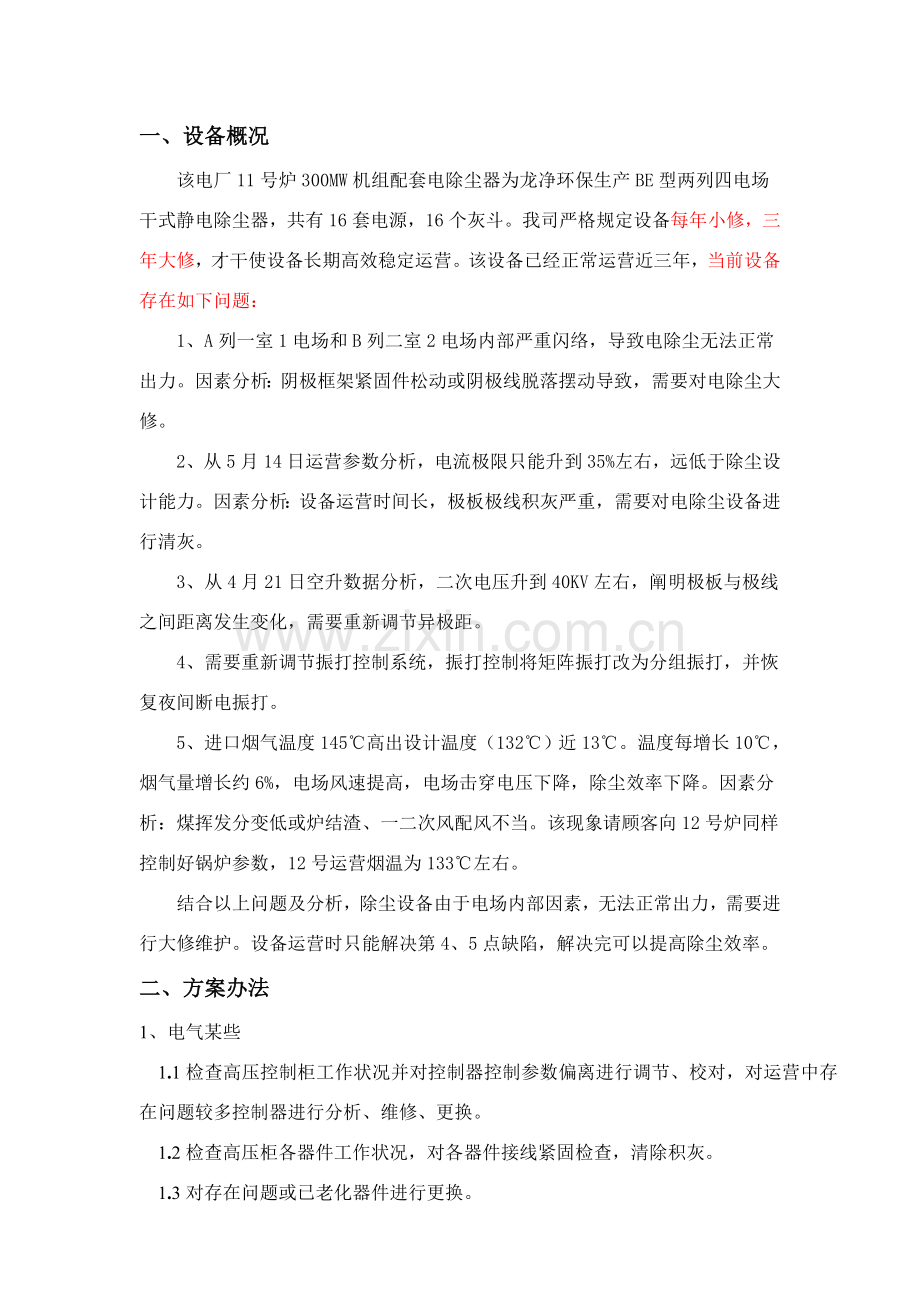

1、新疆天业(集团)有限公司天能电厂静电除尘器检修方案福建龙净环保股份有限公司05月一、设备概况该电厂11号炉300MW机组配套电除尘器为龙净环保生产BE型两列四电场干式静电除尘器,共有16套电源,16个灰斗。我司严格规定设备每年小修,三年大修,才干使设备长期高效稳定运营。该设备已经正常运营近三年,当前设备存在如下问题:1、A列一室1电场和B列二室2电场内部严重闪络,导致电除尘无法正常出力。因素分析:阴极框架紧固件松动或阴极线脱落摆动导致,需要对电除尘大修。2、从5月14日运营参数分析,电流极限只能升到35%左右,远低于除尘设计能力。因素分析:设备运营时间长,极板极线积灰严重,需要对电除尘设备进行

2、清灰。3、从4月21日空升数据分析,二次电压升到40KV左右,阐明极板与极线之间距离发生变化,需要重新调节异极距。4、需要重新调节振打控制系统,振打控制将矩阵振打改为分组振打,并恢复夜间断电振打。5、进口烟气温度145高出设计温度(132)近13。温度每增长10,烟气量增长约6%,电场风速提高,电场击穿电压下降,除尘效率下降。因素分析:煤挥发分变低或炉结渣、一二次风配风不当。该现象请顾客向12号炉同样控制好锅炉参数,12号运营烟温为133左右。结合以上问题及分析,除尘设备由于电场内部因素,无法正常出力,需要进行大修维护。设备运营时只能解决第4、5点缺陷,解决完可以提高除尘效率。二、方案办法1、

3、电气某些1.1检查高压控制柜工作状况并对控制器控制参数偏离进行调节、校对,对运营中存在问题较多控制器进行分析、维修、更换。1.2检查高压柜各器件工作状况,对各器件接线紧固检查,清除积灰。1.3对存在问题或已老化器件进行更换。1.4检查隔离开关操作状况,对存在磨损严重或操作不灵确需更换器件进行更换。1.5对变压器工作状况进行外观检查、绝缘测量及清灰。1.6检查低压柜各回路工作状况,对各接线进行紧固,存在问题器件进行更换。对柜内积灰进行清扫。1.7更换振打控制系统模块,使振打控制系统能正常分组振打及夜间断电振打。1.8保温箱加热器系统检修,对损坏保温箱加热器、保温箱测温件和进出口测温件进行更换,重

4、新调节温度控制器控制参数。1.9灰斗加热器系统检修,对损坏灰斗加热板和灰斗测温件进行更换,重新调节温度控制器控制参数。2.0检查各控制柜、变压器接地系统及阻尼电阻检修。2、本体某些(采用水冲灰)2.1检查阳极板、阴极线积灰状况,分析积灰因素,重新调节振打参数。2.2消除气流分布板、槽形板积灰。2.3极板弯曲偏移、阴极框架变形,极线脱落或松动等状况及极间距宏观检查。2.4清除电场内部涉及阴极、阳极、槽形板、灰斗、进出口气流分布板积灰。2.5检查阳极板排连接焊接与否脱焊,并予解决。2.6检查阳极板下部导向杆与导向板,上下左右热胀裕度,有无卡涩、搁住现象。2.7检查极板排下沉及沿烟气方向位移状况,若

5、有下沉应检查顶梁吊耳、悬挂销板,固定板焊接状况,必要时解决。2.8检查阴阳极板间距有无明显偏离原则,阳极板变形,对阳极板变形较大进行解决。2.9检查阳极振打装置积灰及振打锤工作状况并进行清灰,对磨损严重振打锤进行更换解决。2.10清除承压绝缘子、高分子绝缘轴积灰,检查绝缘子表面与否机械损伤、绝缘损坏及放电痕迹,更换破裂承压绝缘子或高分子绝缘轴。检查绝缘子底部周边石棉绳与否塞紧。阴极框架悬吊杆顶部螺母有无松动,绝缘子两头定位元件与否脱落。2.11检查阴极线有无断线、脱落。并依照断线数量进行更换解决。2.12检查阴极振打系统运转状况及寻常工作状况,重点检查积灰,磨损、偏心、卡锤状况酌情解决。2.1

6、3检查灰斗内壁腐蚀状况,对法兰结合面、焊逢裂纹、气孔存在漏灰及腐蚀加强检查。视状况进行补焊堵漏,补焊后疤痕用砂轮机磨平。2.14检查槽形板、气流分布板、导流板悬吊固定部位磨损状况及焊接状况,更换脱落部件。2.15检查槽形板磨损、变形状况并进行相应补焊、校正、更换解决。2.16灰斗漏点检查、解决2.17壳体内壁腐蚀状况检查,对渗水及漏风处进补焊。检查各人孔门密封性,必要时更换密封填料,对变形孔门进行校正,更换损坏螺栓。附:电除尘检修细则序号检修项目名称办法及规定备注(一)机械某些1密封检查检查壳体密封性并补漏;更换破损人孔门及石棉盘根。检查各人孔门(灰斗人孔门、电场检修人孔门、保温箱人孔门)密封

7、性,必要时更换密封填料,对变形孔门进行校正,更换损坏螺栓。石棉盘根2清扫各电场断开输灰系统,将输灰设备包好,防止进水。防止污水直接冲到下水道,需在灰斗下做个沉淀池。用高压水对电除尘电场内部积灰进行清理,涉及清除极板、极线、进口气流均布板及出口槽形板积灰,彻底清理掉灰斗残渣;冲洗完后打开人孔门5天时间风干(以免运营时导致堵灰隐患)冲洗从上而下,逐个通道清洗。3绝缘件清扫、检查检查并清扫承压绝缘子内外壁、绝缘轴、支柱绝缘子、穿墙套管表面。4阳极系统、阳极接地装置检查检查阳极板排连接板焊接与否脱落,并予解决;检查阳极板下部导向杆与导向板,规定上、下有足够热膨胀裕度,左、右边无卡涩、搁住现象;检查各阳

8、极板上固定与否还连接可靠,检查各固定孔与否有扯破现象,对连接松动和固定孔扯破进行修补;整个极板排组合状况良好,各极板级目测无明显凹凸现象;检查极板排下沉及沿烟气方向位移状况,若有下沉应检查顶梁吊耳、悬挂销板,固定板焊接状况,必要时解决。检查阳极板变形状况,校正变形阳极板;检查阳极板接地与否可靠。对接地不可靠重新加焊接地线,接地线脱焊补焊牢固。5阴极系统检修检查阴极框架吊杆顶部螺母有无松动、移位,绝缘子两头定位元件与否脱落并解决;检测阴极框架整体平面度差与否符合规定,并进行校正;检查框架局部变形、脱焊、开裂等状况并进行调节与加强解决;全面检查阴极线固定状况,阴极线与否脱落、松动、断线,找出故障因

9、素予以解决;对断裂阴极线进行更换。检查阴极吊点间距离及对角线与否符合规定;检查每个电场阴极系统与否在高度方向上平衡;检查各主桅杆上部与振打砧梁连接处与否有焊缝断裂或接管断裂现象,如有则修复、补焊或更换接管;检查所有阴极线与否按图纸规定。更换约50根阴极线6阴阳极电磁锤振打系统检查阴阳极下振打杆与振打砧梁连接处焊缝,对于断裂焊缝,先用钢丝刷清理干净焊缝中杂质,然后才补焊断裂焊缝;检查振动器三根固定螺母与否松动、脱落,并调节螺母来校正振打棒与振打杆中心相应,及振打棒露出长度符合图纸规定;检查海波轮与否损坏,填料函与否老化引起漏风、漏水、填料函锁紧螺母与否锈死;检查振打线圈与否存在漏油及输出两条引线

10、与否存在裸露破皮现象;检查上联接套上接地线与否还连接可靠,补焊松脱接地线。阴极防雨罩7极间距调校电场极距、变形、铅锤检查,然后对电场进行调节、变形矫正、极距整体调节,阴极吊点间进行水平矫正;调节完毕后,直到异极距误差控制在10mm范畴内。空载电压60KV8气流分布板检查分布板磨损状况及分布板平面度,对浮现大孔分布板应按照本来开孔状况进行补贴,对弯曲分布板进行校正,对磨损严重分布板予以更换,分布板底部与进口喇叭内壁间距应符合设计规定。9出口槽型板检修检查槽形板磨损、变形状况并进行相应补焊、校整、更换解决。10保温箱检修检修加热器固定装置与否脱落,并做修复解决,对漏风处进行补焊,保证强度和气密性。

11、11灰斗检修对灰斗内壁腐蚀状况检查,对法兰结合面泄漏、焊缝裂纹和气孔结合设备运营时漏灰腐蚀状况加强检查,视状况进行补焊堵漏;检查灰斗角上弧形板与否完好,与侧壁与否脱焊,补焊后必要光滑平整无疤痕以免积灰;检查灰斗内阻流板,发既有脱落移位等及时进行复位及加固补焊解决;灰斗底部插板阀检修,更换插板阀与灰斗法兰处密封填料,消除结合面漏灰点。13壳体检修壳体内壁腐蚀状况检查,对渗水及漏风处进行补焊。检查内壁粉尘堆积状况,内壁有凹塌变形时应查明因素进行校整,保持平直以免产生涡流;检查并记录进、出口内壁及支撑件磨损腐蚀状况;在磨损严重部位,增长耐磨衬件;对渗水、漏风部位进行补焊解决,对磨损严重支撑件予以更换

12、。14楼梯走道检修检查电场内走道、爬梯及本体外围楼梯,对断焊处进行补焊。(二)电气某些1清扫整流变外壳,检查清扫套管、油位计。擦除变压器外壳及高压出头套管外壳灰尘,检查整流变密封性(与否渗、漏油),检查油位与否足够,对油位局限性予以补充。2检修隔离开关、刀闸及其引线等检查隔离开关刀闸接触与否良好,转动与否灵活,接线有无松动、脱落,触点与否有熔融现象,发现故障和缺陷及时检修解决。3整流变检查用2500V摇表测量高低压绝缘,有故障整流变吊芯检查。4低压电气设备检修用万用表及500V摇表对保温箱及灰斗加热器及回路、电磁锤振打线圈及回路进行直阻、绝缘测量,更换有故障加热器。5检查高低压柜电气各连接件及

13、本体接地控制柜内外清扫检查;检查各控制柜内器件运营状态,对发热严重、损坏、不合格器件进行更换;检查控制柜内电气各连接件与否松动并进行解决;检查电除尘器本体接地紧固件与否松动并进行解决。6空负、载调试必要时用灯泡负载进行控制柜各项检查。调节高低压运营参数,使设备运营最佳状态。三、检修工期及施工准备1、施工工期:20天 2、检修所需电费、消防水管及水源由甲方负责;氧气及乙炔由甲方协调,费用由乙方负责;施工工具由乙方负责。四、技术服务及质量考核 1、乙方派工程师对甲方技术人员及操作人员进行两天技术培训,并承诺在质保期内,乙方得知设备故障后24小时到达现场解决,最迟不超过48小时。2、空载升压合格、高低压设备运营正常,各项保护敏捷。3、检修完后质保期为壹年,若在检修范畴内除尘器存在问题,在有停机消缺条件下,免费派技术人员消缺解决。但不提供设备消缺所需材料。五、需要更换备件清单名称型号数量单价备注阴极线CH10E30根阴极针刺线CW09A30根振打控制模块PLC(含软件)2块阴极防雨罩ZM1003596只人孔门密封件六、检修报价11#炉大修只包工不包料,所需更换备件由顾客提供;含17%增值税及检修先后检测费用。共计:叁拾捌万元人民币(¥:380000)。福建龙净环保股份有限公司/5/21

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
