收藏 分销(赏)

扬尘治理专项方案(3).doc

上传人:w****g 文档编号:3024620 上传时间:2024-06-13 格式:DOC 页数:16 大小:84.54KB
下载 相关 举报
扬尘治理专项方案(3).doc_第1页
第1页 / 共16页
扬尘治理专项方案(3).doc_第2页
第2页 / 共16页
扬尘治理专项方案(3).doc_第3页
第3页 / 共16页
扬尘治理专项方案(3).doc_第4页
第4页 / 共16页
扬尘治理专项方案(3).doc_第5页
第5页 / 共16页
点击查看更多>>
资源描述

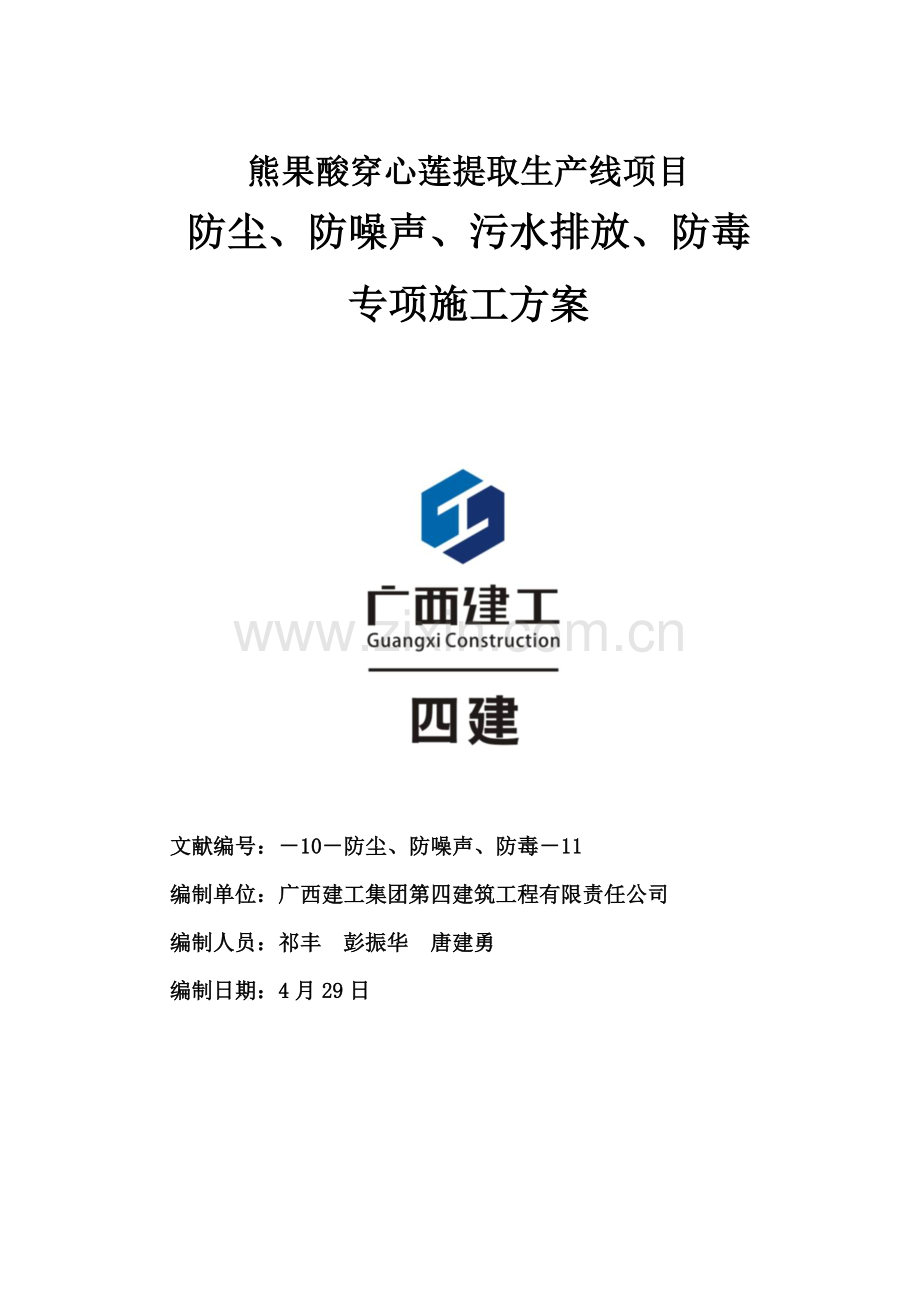

1、熊果酸穿心莲提取生产线项目防尘、防噪声、污水排放、防毒专项施工方案文献编号:10防尘、防噪声、防毒11编制单位:广西建工集团第四建筑工程有限责任公司编制人员:祁丰 彭振华 唐建勇编制日期:4月29日 目 录一、编制根据及编制阐明3二、工程概况3三施工组织机构4四施工总平面布置4五、施工方案5六、施工现场文明施工环保办法8七、民工文明管理9八、防治扬尘污染办法9九、工地防噪污染办法12十、施工现场卫生管理13十一、夜间施工管理13十二、防毒施工管理14一、编制根据及编制阐明 (一)、编制根据 1、本工程已图审建筑、构造等施工图纸。 2、场地总平面示意图及现场实地勘状况。 3、国家颁布现行建筑施工

2、验收规范,建筑安装工程质评估原则,建筑安装工工艺操作规程等。 a、桂林市现行基本建设及施工管理关于规定文献。b、编制阐明 本施工方案重要针对现场浮现扬尘、噪声所编制。 c、编制内容 本施工方案涉及基本、主体、装饰抹灰某些砼及砂浆。 工程概况及特点二、工程概况1.工程概况:本工程位于桂林苏桥工业园区木兰大道与长江路相交处东北角。熊果酸穿心莲提取生产线项目涉及1#宿舍楼、2#办公楼、3#提取车间、4#制剂车间与综合仓库及5#原材料仓库,建筑总面积约为11655.07,各栋号详细状况如下:(一)1#宿舍楼:地上4层,一层层高4.2米,二至四层层高3.6米,建筑高度15.15米,室内外高差0.15米。

3、(二)2#办公楼:地上4层,一、二层层高3.6米,三、四层层高4.2米,建筑高度15.75米,室内外高差0.15米。(三)3#提取车间:局部地上3层,一层层高6.48米,二层层高4.0米,三层层高3.86米,建筑高度14.34米,室内外高差0.15米。(四)4#制剂车间及综合仓库:地上2层,一、二层层高5米,建筑高度10.15米,室内外高差0.15米。(五)5#原材料仓库:地上一层,层高9米,建筑高度9.15米,室内外高差0.15米。本工程局部地下一层,地上10层,地下室采用框剪构造,主体均采用框架构造。框架抗震级别:二级。工程设计使用年限为50年,构造设计基准周期为50年,耐火级别:一级。抗

4、震设防烈度:六度。抗震设防分类:乙类。建筑安全级别:二级。建筑屋面防水级别:二级。地下室防水级别:一级。地基基本设计级别:乙级。防水混凝土抗渗级别:S6级别。2.建筑设计概述:(一)本工程各栋楼0.000详细如下:1#、2#楼为159.30,3#楼为159.00,4#、5#楼为159.15。(二)本工程各栋楼建筑耐火级别皆为二级,施工及验收均按国标建筑设计防火规范(GB50016-)版执行。(三)防火分区:本工程各栋楼防火分区详细状况如下:1#:整栋楼为一种防火分区;2#:一、二层为一种防火分区,三层为一种防火分区,四层为一种防火分区;3#:整栋楼为一种防火分区;4#:本工程整体分为三个防火分

5、区,一层按使用功能设立两个防火分区(仓库区、提取车间区),二层为一种防火分区;5#:整体为一种防火分区。(四)防火构造外墙均为200mm厚MU10页岩烧结多孔砖,内墙均为200mm厚MU10页岩烧结多孔砖,墙体耐火级别均满足规范规定。防火门窗等消防设施均应按本施工图耐火级别选用已经消防部门承认合格产品。所有竖井待管线安装后每层必要用相称于楼板耐火极限阻燃材料堵严。所有隔墙顶均作至板底,不得有空隙。所有管道穿楼板及防火墙处均须预留洞口或预埋套管,待安装完毕后用相称于楼板耐火极限阻燃材料封堵。室内装修:本工程室内各个部位装修材料燃烧性能级别,设计施工及验收均按建筑内部装修防火规范GB50222执行

6、,装修材料生产厂家应提供材料性能测试报告,经设计人员、工程监理和业主审核通过后方可采用。(五)防水、防潮施工技术规定:1.屋面防水:屋面防水级别为级,二道设防。2.楼地面防水层详见工程做法。3.其她防水防潮:(1)卫生间地面完毕高度比同层室内低20mm,并向地漏找坡0.5%;有水房间楼板四周墙根部、空调机位与卧室、飘窗相邻实墙面根部,均浇筑200mm高C20混凝土翻边,厚度与墙同。(2)墙体在-0.060处(或室内地面如下-0.06)做20厚1:2水泥砂浆(内掺5%防水剂)墙身防潮层。若此位置有钢筋混凝土梁时,可不再做防潮层。当墙体两侧室内标高不同步,还应在墙体迎土面做垂直防潮层,做法同上,外

7、表面再加一道聚氨酯涂膜防水层。五、工程施工特点 工期紧、跨有一种冬季,要面临两个雨季施工。三施工组织机构(一)、组织机构 就该工程详细状况,规定项目部成立以项目经理为主领导班子,专门针对扬尘、噪声控制,建立管理机构。详细管理机构详图如下:项目负责人;祁丰责任工长:蒋仕祥工长:全荣生技术负责人:彭振华 扬尘 污水 噪音 四施工总平面布置 本工程总平面布置按下列原则进行: 1、现场实际状况,施工生产区设立在现场,办公区、生活区设在甲方外提供场地,三区别开,既独立又联系。 2施工道路保持畅通,材料分类堆放合理,便于使用。 3、工机械布置合理。 4现场排水畅通,无积水。 (一) 施工道路施工现场道路采

8、用砼路面。按住建管局发文献规定执行。 (二) 成品砂浆储存罐为防止砂浆现场搅拌产生扬尘,工程所有采用成品砂浆。采用全封闭储存灌,出料口砂浆自动掺水搅拌。(三) 施工排水施工废水采用1 00UPVC管有组织排入地面排水沟,施工现场内四周修暂时排水沟,并设沉淀池1口,所有施工废水经沉淀后,排入排污系统,保证现场内排水畅通,无积水。五、施工方案 详细工作目的为: 1、使工地达到“整洁、规范、安全、文明、”施工规定。 2、工程施工过程中,做到施工利民、便民、不扰民。 3、化管理符合“场内原则化、场外景观化准标。 4、工地环保做到规范化、原则化管理。 (一) 外部环境工地外部环境为封闭式施工,贯彻“净化

9、、绿化、美化、亮化”办法,做到内部原则化,外部景观化。 1 、建筑工地打围作用采用1.8m高彩钢板及宣传标语围墙,宣传围墙上喷安全宣传图片。安全知识等。 2、工地大门采用集团公司示版化原则设立,做到美观、大方。 3、大门入口按规定设立统一规范“十牌二图”。4、工地进口地面采用250mm厚砼,进行硬化解决。出入中处设排水沟、沉淀池以及冲洗泵。防止泥土污染都市道路。 5、认真贯彻“门前三包责任制,保证施工场地周边以及出入口无垃圾,无污水,做到施工现场周边安全、整洁、畅通。 6、订立文明施工责任书,贯彻工地环保责任制。(二) 内部环境 1、依照施工组织设计施工总平面布置现场,做到布局紧凑、规划周密、

10、管理以便和安全可靠原则,符合劳动保护、安全生产、消防、卫生和文明施工关于规定。 2、重要通道采用砼进行硬化,场地平整夯实,其他裸露地面进行绿化。 3、施工现场暂时设施,机具设备,各类建筑材料严格按照施工总平面合理布置,材料堆放整洁,保证场内出入口道路畅通。 4、工场区无乱搭乱建,保持工地内干净整洁。 5、安全施工办法A、保证施工安全技术办法 a全体施工人员应遵守现场施工十必要、十不准、施工现场安全纪律和区、市和公司颁布关于安全生产规定。 b所有安全通道必要满铺木板。 C所有脚手架钢管均按规定涂刷黄、黑漆并设警示线条。 d外架搭设好后,必要经工长、质安员检查验收合格后方可使用。 e“四口、五临边

11、”所有防栏杆,必要自上而下用安全立网封闭,工程内四口、五临边”安全防护:在工程内“四口、五临边,必要做临边防护,搭好安全围栏,必要地方还要设立安全警示牌。在预留洞、楼梯踏步两边均采用12元钢封两道,光线不好地方还可以增设安全网。 f垂直运送设备,指派具备相应职称专业人员操作,同步施工人员禁止攀登起重和随同运料吊装物上下。 g承重平台、外架、外挑架、均应严格按照设计规定和规定控制载。 h人行道栅安全防护:由于塔吊吊各种材料,要地空中旋转上空升,地面出入均为施工操作人员通行要道,人流通行频繁,为了保证整个工程安全工作,必要在地面入口处设立架空行道栅。行道栅长、宽尺寸依照现场状况而,行道高度不得不大

12、于3 m m材料采用钢架管搭设,顶栅采用硬竹及塑料薄膜全封闭。 i.严格控制楼面荷载,特别是底层建筑物内设有临设及堆场部份应禁止重型材料、机械集中堆放,施工荷载不得不不大于构造设计施工容许荷载,以免对构造导致隐患。 J主体施工、内楼梯转角平台项板内预埋暂时电线管,安上电灯后既以便施工以可作为安全警示。k现场起重机械应按照起重机械安全操作规程进行作业,精心操作、专人负责、禁止带病运营,修理前应断电,并派人监督实行。 B消防安全办法防火工作是施工现场一项重要安全防止工作,必要严格遵守“谁主管,谁负责究竟原则”。成立现场领导小组,由项目经理统一管理指挥。建立健全消防规章制度和岗位责任制,定期进行消防

13、检查评比,经常开展安全防火宣教工作使每个职工懂得使用119安全防火电话,遵守消防一切规章制度。现场配备足够消防器材,做到布局合理,并经常进行维修保养。 注意电器防火,禁止线路长期负荷运营,禁止用铜线代替保险丝,不准使用电炉和大灯泡。在易燃易爆地区主线路联接更应注意符合施工用电规定,禁止私拉乱接,避免产生电火花。 加强宿舍及生活区消防管理,并制定相应管理制度。 C、安全用电技术办法 (1)施工现场用电办法均应遵循建设环保部颁发JGJ46施工现场暂时用电安全技术规范。必要按三相五线制系统配备和布线;两级保护(特别是本级保护)。 (2)所用电气材料及原件均应购买正规合格产品。 (3)所有电气线路和设

14、备安装、维修和调节都必要由持证专业人员进行操作,发现问题应及时解决。 (4)施工期间值班电工不得随意离开岗位,应经常巡视各处线路及设施,发现问题并及时解决。 (5)漏电开关必要定期检查,实验其动作可靠性。 (6)所有电气装置及机具操作人员必要持证上岗,并应配备相应防护用品。 (7)配电房,重要电气设备及库房配备灭火器。电房门必要向外启动,户外开关及设立应有三级防雨,防潮和防尘办法。 (8)生活区、办公室线路应也许正规化安装,必要设总漏电保护开关,有专人负责安全防火工作。 (9)每路干线分支接出支线时,均彩用铜芯导线连接,支线在干线上,缠绕加焊锡连接方式;干线不得断开,以增长供电安全,可靠性,防

15、止火灾危险。 (10)现场不得有接地线,把把线:楼梯问和路灯照明,应设安全电压,搅拌机械,木工房,钢筋房,电气焊,宿舍等都应设立漏电保证装置。 (11)如故意外状况及未尽事宜,应遵循规范规定严格执行。 D避雷办法 1运送机械必要按电气专业规定设立暂时防雷装置,接地良好。防雷装置随机械上升,每升一步均应安装完善,需通过机械安全防护检查合格后才干使用。 2主体施工防雷办法,按设计图纸规定,运用主体构造内主筋作防雷引下线与柱钢筋焊通,施工时作好标记,以免接错。 3外架按规定超过建筑物施工层3M均设立防雷装置,架体四周边,并与建筑四大角主筋接通,作防雷引下线。 E攀登和悬空处作业安装办法 1进行特殊工

16、种操作人员必要通过技术培训,持证上岗,并必要进行定期考核检查。 2高处作业所用物料应堆放平衡,不防碍通行和装卸,工具应随放工具箱袋;拆卸下材料均应及时清理运走,传递材料禁止抛掷,以免杂物伤人。六、施工现场文明施工环保办法施工现场必要按市政府文献及省、市关于规定及总颁发文明施工原则作好现场管理。并抓好如下工作:(1)搞好门面,注意现场容貌观瞻,大门及围墙按景观化原则修建。现场内建好工程整洁美观,并充分运用现场地形搞好现场绿化。(2)施工现场周边及施工行道、厕所有专人值班打扫;室外道路畅通,无积水、无垃圾、室内摆放整洁、清洁。 (3)各种材料、机具分类堆码整洁,并有明显标志,危险品、易燃品有专人专

17、库保管,零星材料如扣件、U型卡、S扣等暂时归库堆放。 (4)加强门卫管理,施工人员佩证上岗,着装整洁,安全帽按职务分色佩带整洁。 (5)施工过程中加强“落手清”管理,做到脚下净、工完场地清,建筑垃圾及时清理,生产、生活污水按总平布置,统一排放。 (6)施工机械设备整洁,有操作规程牌,验收牌,电气开关箱按原则制作,安全保护装置齐全可靠。(7)现场建立宿舍、门卫、消防、治安等各项管理制度,成立检查监督小组,定期检查,保证文明、安全达标。(8)设后勤经理,抓好后期工作,解决职工后顾之忧。建立职工之家,丰富职工业余生活。(9)加强职工教诲,培养文明意识,搞好与建设单位、监理单位、设计单位以及其他协作单

18、位和谐关系,团结奋斗,共同维护社会文明风气。 七、民工文明管理 农民工是建筑公司一支重要力量,充分发挥这支队伍作用将使公司获得较好经济效益和社会效益。依照我公司近年来对民工管理经验,本工程咱们将进一步做好如下工作: (1) 选取技术素质高人员,相对稳定民工队伍。 (2) 民工对进场时凭个人身份证及时办理三证:暂住证、务工证、工作证。 (3) 坚持持证上岗(项目经理部颁发工作证),进入施工现场必要佩带工作证,不佩带工作证及安全帽不容许进入施工现场。 (4)工作证上注明姓名、年龄、编号、工种便于在施工管理人员在工作面上随时检查质量、安全文明施工,发现问题针对个人及班组及时解决。 (5)发挥工会组织

19、作用在生产班组中建立工会小组,开展工会寻常工作,工会要维护职工利益,协调班组与项目关系。 (6)每周定期召开一、二次现场职工安全文明生产例会,加强安全文明寻常管理。 (7)按季度组织先进班组争先活动,并在职工大会公开进行物质和精神奖励,以增长项目内部凝聚力。 (8)实行按劳计酬,多劳多得原则,民工经济收入要公开,工资要如实发到工人手中。 八、防治扬尘污染办法 由于本工程紧临街道,如何加强现场环保,减少对周边单位干扰是影响公司形象关链。因而,本工程施工中应着重做好如下环保工作: 1、施工现场对施工红区域实行封闭和隔离,建筑主体施工时从建筑物底层外围开始搭设防尘密目网,封闭高度高于施工作业面1.5

20、m以上,同步采用有限量防尘办法,采用湿法作业。 2、严按高空抛散建筑垃圾,杜绝尘土飞扬,清除建筑楼层废物时采用袋装密闭方式进行,清扫场地和楼层采用湿法作业。3、建筑垃圾及时清运,恰当洒水,减少扬尘,并在指定垃圾场解决。不能及时清运,应在工地设立暂时垃圾堆放场进行存储并覆盖。 4、施工运送车辆,挖掘土方设备驶出工地前必要做除泥除尘解决,禁止将泥土、尘土带出工地。 5、运送砂、石、水泥、土方(此项为防尘重点)、垃圾等易产生扬尘污染车辆必要封闭,禁止洒漏。 6、施工现场砂浆选用成品砂浆,密闭储存罐储存,自动搅拌出料式砂浆储存罐,有效减少扬尘。7、进行土方开挖时,堆土要相对集中,且采用洒水,降尘办法,

21、并设专人负责,堆土进行覆盖。(此项为防尘重点) 按广西土方作业文明施工工作导则做到(1)“一口”、“两清”、“三包”“一口”,即规范工地出入口围挡冲洗平台。“两清”,即作业场地工完料清和生活垃圾日产日清。“三包”即工地出入口以及施工暂时占用道路和暂时用地范畴内无泥土撒漏、无污水横流、无扬尘污染。 (2)“六不开工”、“四不出门”“六不开工”即:未硬化建筑工地出入口路面不得开工;未设立洗车平台、配备洗车设施不得开工;建设、施工、运送单位未贯彻建筑渣土倾倒场点不得开工;未使用核准运送单位及车辆不得开工;未订立建筑渣土规范处置承诺书并交纳保证金不得开工;现场管理人员不到位不得开工。“四不出门”即;运

22、送单位及车辆在运送建筑渣土驶出工地时,渣土装载过量不能出门;车辆密闭不严不能出门;车体不整洁带泥上路不能出门;手续不齐全不能出门。(3)应当在工地大门口处设立公示标牌栏,标牌应规范、整洁、统一。公示标牌栏应当标明下列内容:工程项目名称;建设单位、施工单位、运送单位以及工程监管机构名称及工程负责人姓名;投诉电话;其她按规定应当公示内容。公示牌图示扬尘治理和土方施工责任公示牌工程名称建设单位项目负责人联系电话施工总承包单位项目负责人联系电话门前三包负责人联系电话保洁负责人联系电话土方施工单位项目负责人联系电话土方运送单位项目负责人联系电话渣土消纳允许证编号渣土消纳场合名称监督机构联系电话城管热线城

23、乡建委热线施工单位信访电话防尘办法1.施工现场硬化;施工现场按平面布置图规定做好重要道路、材料堆放、生活区、办公区域铺设混凝土路面工作。2.道路散水清扫安排专人每日对施工现场道路进行4-5次清扫,清扫前对路面进行洒水,天气干燥或风力较大时增长洒水频率,以保持路面湿润,风力达到4级施工现场不许施工。3.土方施工堆放扬尘污染控制;土方开挖前,应办妥渣土手续。在土方开挖、回填施工中,重要采用淋水、降尘等防止车辆泥土外泄办法。4.未开挖土方,应采用定期喷水办法防止扬尘。工地举报电话(4)土方规范作业“一三八”规定环绕“一种目的”:大幅度减少工地扬尘对PM10贡献度。贯彻“三项制度”:工程开工前期条件核

24、查制度、安全文明办法费核拨制度、实时在线监控监测制度(涉及视频监控,扬尘监测)。履行“八项办法工”:1)方案先行(土方施工作业前必要制定专项施工方案,明确开挖时序、场内道路、运送筹划、弃土场地、裸土覆盖办法及场地硬化等降尘办法等内容);2)硬化道路(车辆外运区要用混凝土或持续钢板等进行硬化解决);3)内外分区(外运土方车辆不得进入工地泥口作业区,以减少泥头车冲洗量);4)械配齐(配齐推土机、铲车等必备土方机械,保障土方区间转运)5)裸土必盖(非当天施工作业区域,不准撤下裸土覆盖办法,实现工地黄土裸露部位100%覆盖或绿化、散体物料100%覆盖。);6)洒水降尘(扬尘作业必要洒水降尘,土方施工要

25、实行湿法作业);7)洗车出门(渣土运送车辆未经冲洗不准上路);8)保洁路口(建立保洁专岗,工地出入口铺设钢板、麻袋、减速带,加强地面冲洗和污水排放管理,保证出入口五十米范畴内整洁)。九、工地防噪污染办法 建筑工地施工场界噪声限值(GB l252390)1、不同施工阶段作业噪声限值施工阶段重要噪声源噪声限值白天分贝夜间分贝土方石推土机、挖掘机、装载机等7555构造混凝土搅拌机、振捣棒、混凝土泵车、电锯等7055装修吊车、升降机等6555 表中所列噪声值是指与敏感区域相应建筑施工场地边界线出限值。如有几种施工阶段同步进行,以高噪声阶段限值为准。2、建设工地防噪声污染办法1)施工现场要文明施工,建立

26、健全控制人为噪声管理体制。尽量减少人为大声喧哗,增强全体施工人员防噪声扰民自觉意识。进行强噪声作业时,严格控制作业时间,晚间作业不超过22时,上午作业时不早于6时,特殊状况需持续作业(或夜间作业),应尽量采用降噪办法,事先做好周边群众工作。2)涉及产生强噪声成品、半成品加工、制作作业(如预制构件、门窗制作等),应尽量放在工厂、车间完毕,减少因施工现场加工制作产生噪声。3)尽量选用低噪声设备和备有消声降噪设备施工机械。施工现场强 噪声机械(如:搅拌机、电锯、电刨、砂轮机、切割机等)要设立封闭降噪棚,以减少强噪声扩散。4)加强施工现场环境噪声长期监测,采用专人监测、专人管理原则,依照测量构造填写建

27、筑施工现场噪声测量登记表,凡超过施工场界噪声限位原则,要及时对施工现场噪声超标关于因素进行调节,达到施工声不扰民目。5)钢筋加工场地安排远离宿舍区,尽量在白天进行施工。6)混凝土浇注产生噪声最大、最持久,尽量安排在不影响正常休息时间进行,混凝土振动棒尽量避免或减少与模板、钢筋接触。7)模板拆除时采用轻拆慢放,以减少碰撞。钢管脚手架支拆时轻拿轻放。8)施工现场运送车出入现场禁止鸣笛,对钢筋、架料、模板装卸,采用人工传递办法,减少金属件碰击声。9)逢每年高考、中考期间等类似特殊时期,施工时间应严格按监管局下发文献规定对施工作业时间进行必要调节。十、施工现场卫生管理施工现场必要建立健全卫生管理和长效

28、保洁制度,负责贯彻各项卫生防病办法,开展爱国卫生运动,搞好建筑施工现场“除四害虫”及消杀工作,保持工地内部生活环境整洁。 1、施工现场职工食堂符合中华任命共和国食品卫生法规定,卫生允许证和炊事人员健康证齐全。 2、施工现场历史住宅按照干噪通风、采光良好利整洁卫生原则搭设,现场暂时住房建立卫生责任制度,专人管理。 3、施工现场建有符合卫生原则水冲式厕所和浴室;设专人管理,保持卫生清洁,并定期施放药物杀灭蚊、蝇,做到无蝇、蛆基本无臭味。 4、设立工地环保小组,详细负责施工现场环保工作。 5、制定检查记录制度,由专人负责。十一、夜间施工管理 1、在市城区范畴内从事建筑工程夜问施工作业,作业时问从当晚

29、22时至次日凌晨6时各种施工活动,必要办理夜间施工允许。2、申领夜问施工允许证工程范畴: 房屋建筑、构筑物基本施工,土石方挖运量在一万立方米以上确需夜间施工: 各类房屋建筑、构筑物基本施工,因施工工艺有特殊规定,需持续浇筑大体积混凝土: 施工现场余土(或渣土)、建筑垃圾在300立方米以上,确需在夜间清运。 3、施工单位应在夜间施工作业前3个工作日内,向区建设局申领夜间施工允许证,并提供下列资料: 夜问施工书面申请; 工程项目建筑施工允许证(原件); 施工进度筹划表、现场持续施工详细时间和工程量; 夜间施工扬尘、噪声污染控制办法(需施工单位法定代表人和工程项目经理签字原件); 建筑工程总平面图、

30、基本图、构造平面图等; 工程监理单位出具证明施工单位第三、四项材料与否属实证明文献; 建管局在收到申请后1个工作日内,对符合条件申请颁发夜间施工允许证。 4、我单位收到夜间施工允许证后,于施工前24小时以书面告知形式告知周边居民及也许影响到相应单位。十二、防毒施工管理 1、仓库管理人员对储备化学危险品检查时发既有化学口品泄漏,应及时采用拦截办法,防止污染面积扩大,并依照泄漏化学品安全技术阐明进行清理2、氧气、乙炔等压缩气体泄漏时,迅速撤离污染区人员至上风处, 并进行隔离,禁止限止出入,切断电源和火源避免与可燃物接触发生爆炸,尽量切断泄漏源,合理通风,加速扩散办法、漏气容器妥善解决,修复、检查后再用。 3、硫酸、盐酸等腐蚀性化学品泄漏时,迅速撤离泄漏污染区人员 至安全区,并进行隔离,严格限制出入,不要直接接触泄漏物,尽量切断泄漏源,防上进入下水道,小量泄漏用砂土、干燥石灰或苏打粉混合,也可用大量水冲洗,洗水稀释后放入废水池,大量泄漏时,构筑围堤或挖坑收容。 4、如大量泄漏时,负责人及时报告防毒小组,应及时拨打“119” 告知地方消防队。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
