资源描述

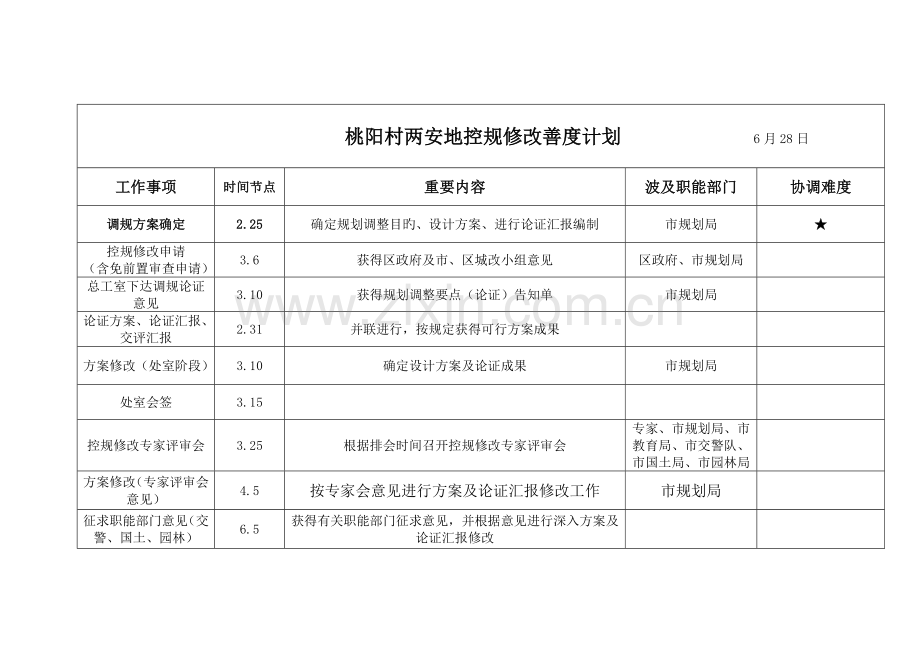

桃阳村两安地控规修改善度计划 6月28日
工作事项
时间节点
重要内容
波及职能部门
协调难度
调规方案确定
2.25
确定规划调整目旳、设计方案、进行论证汇报编制
市规划局
★
控规修改申请
(含免前置审查申请)
3.6
获得区政府及市、区城改小组意见
区政府、市规划局
总工室下达调规论证意见
3.10
获得规划调整要点(论证)告知单
市规划局
论证方案、论证汇报、
交评汇报
2.31
并联进行,按规定获得可行方案成果
方案修改(处室阶段)
3.10
确定设计方案及论证成果
市规划局
处室会签
3.15
控规修改专家评审会
3.25
根据排会时间召开控规修改专家评审会
专家、市规划局、市教育局、市交警队、市国土局、市园林局
方案修改(专家评审会意见)
4.5
按专家会意见进行方案及论证汇报修改工作
市规划局
征求职能部门意见(交警、国土、园林)

6.5
获得有关职能部门征求意见,并根据意见进行深入方案及论证汇报修改
征求职能部门意见(教育)
处室会签
6.10
现场及网络公告
7.18
30个工作日
上局务会审批
7.25
上报市政府审批(市领导指示后转总工室经办人)
8.10
上报至市规委会审定
9.30
需根据市规委会时间
修改控规;指标入库
10.15
控规调整手续完毕
规划条件书及兰线
7月20日
