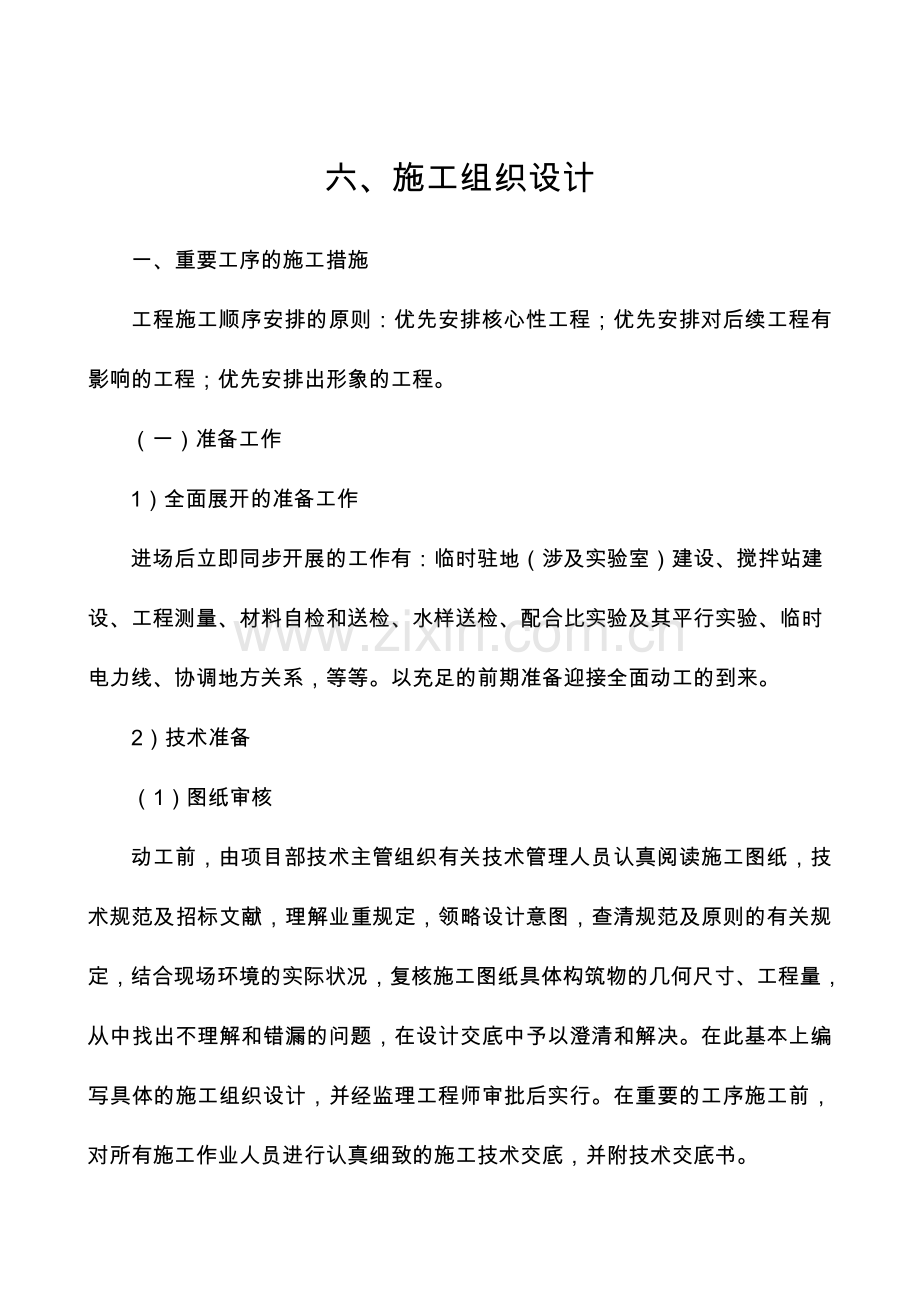

1、 六、施工组织设计 一、重要工序的施工措施 工程施工顺序安排的原则:优先安排核心性工程;优先安排对后续工程有影响的工程;优先安排出形象的工程。(一)准备工作 1)全面展开的准备工作 进场后立即同步开展的工作有:临时驻地(涉及实验室)建设、搅拌站建设、工程测量、材料自检和送检、水样送检、配合比实验及其平行实验、临时电力线、协调地方关系,等等。以充足的前期准备迎接全面动工的到来。2)技术准备 (1)图纸审核 动工前,由项目部技术主管组织有关技术管理人员认真阅读施工图纸,技术规范及招标文献,理解业重规定,领略设计意图,查清规范及原则的有关规定,结合现场环境的实际状况,复核施工图纸具体构筑物的几何尺寸

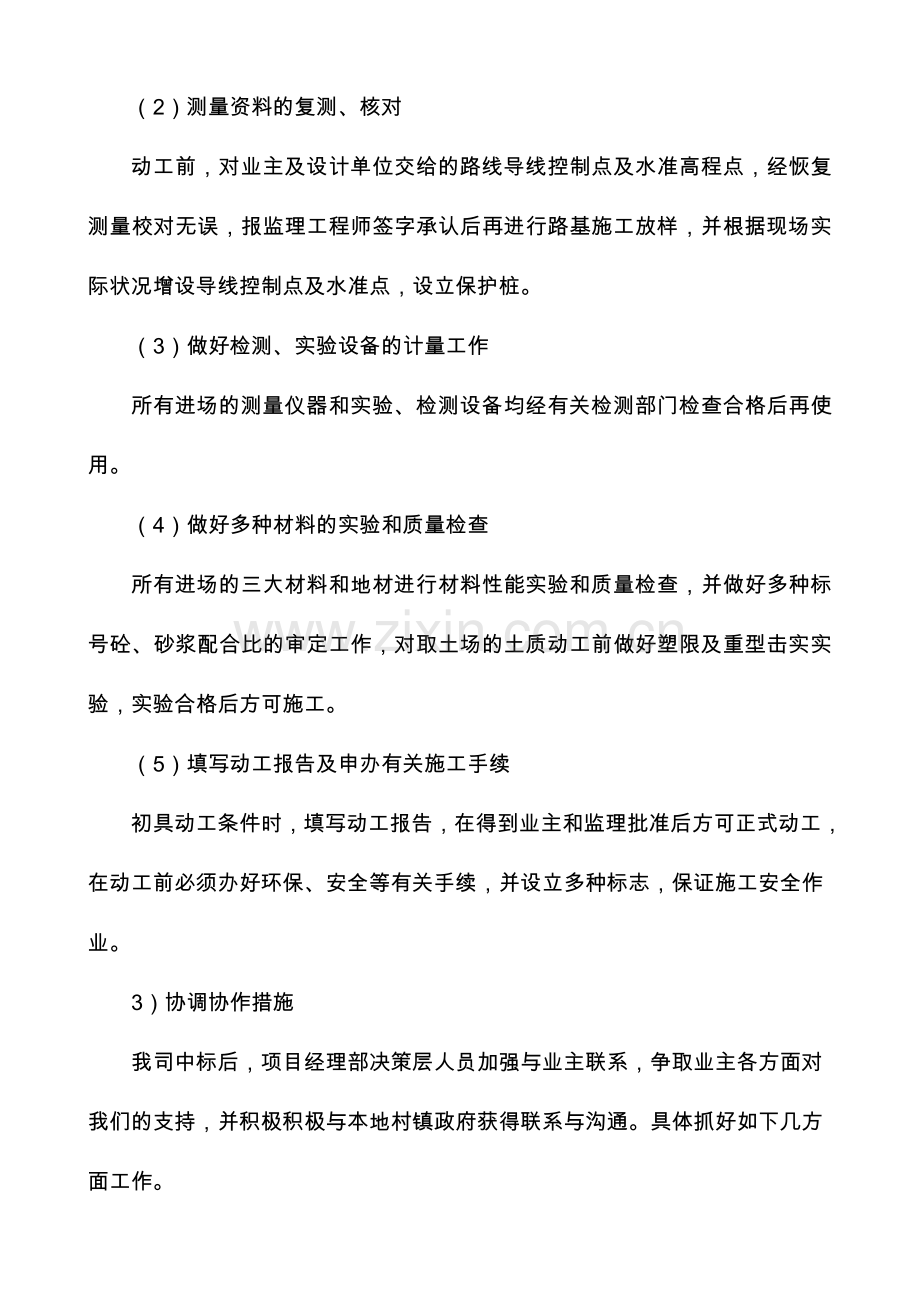

2、、工程量,从中找出不理解和错漏的问题,在设计交底中予以澄清和解决。在此基本上编写具体的施工组织设计,并经监理工程师审批后实行。在重要的工序施工前,对所有施工作业人员进行认真细致的施工技术交底,并附技术交底书。(2)测量资料的复测、核对 动工前,对业主及设计单位交给的路线导线控制点及水准高程点,经恢复测量校对无误,报监理工程师签字承认后再进行路基施工放样,并根据现场实际状况增设导线控制点及水准点,设立保护桩。(3)做好检测、实验设备的计量工作 所有进场的测量仪器和实验、检测设备均经有关检测部门检查合格后再使用。(4)做好多种材料的实验和质量检查 所有进场的三大材料和地材进行材料性能实验和质量检查
3、,并做好多种标号砼、砂浆配合比的审定工作,对取土场的土质动工前做好塑限及重型击实实验,实验合格后方可施工。(5)填写动工报告及申办有关施工手续 初具动工条件时,填写动工报告,在得到业主和监理批准后方可正式动工,在动工前必须办好环保、安全等有关手续,并设立多种标志,保证施工安全作业。3)协调协作措施 我司中标后,项目经理部决策层人员加强与业主联系,争取业主各方面对我们的支持,并积极积极与本地村镇政府获得联系与沟通。具体抓好如下几方面工作。积极宣传该工程修建的深远意义及给本地人民带来的好处,争取赢得社会的理解、关注与支持。自觉遵守与维护本地政府的有关条例、规定。设立投诉电话听取本地民众的意见,在发
4、生矛盾时,耐心解释、妥善解决。规范作业、文明施工、善始善终,做好工程结束后的收尾清洁工作。强化国土意识、珍异野生动植物资源,把施工与环保紧密联系起来。听从监理、业主地指挥及监督,从大局出发、全盘考虑。4)实验室建设 我公司申请建设一种能与整个线路的中心实验室做平衡实验资质的工地实验室,按规定配备检测工具、仪器,并在使用前按规定标定。工地实验室由实验工程师领导,配有 3 个经考核取证的实验员。工地实验室的职责是对本工程项目负责,为施工现场服务,为驻地监理工程师传递可靠信息,其实验单据通过监理工程师的承认纳入施工验收资料之中。实验种类涉及:工程实验、原材料实验、混合料实验、现场实验、控制性实验、成
5、品实验。检测频率根据施工技术规范的规定执行。(二)路基平整 原地面上的淤泥、草皮、麦根等杂物,清除干净。填土地段每层虚铺 15cm厚,压实密度应符合规定。(三)基层碾压 路基平整后紧跟着进行基层碾压。(四)面层 面层在基层碾压开始施工时,即可进行拌和站的建设,面层与基层施工采用平行作业。沿路线先左幅后右幅顺序铺筑。(五)、重要施工措施 本节对临时工程设施、路基平整及碾压,路面基层、面层等工程施工方案和措施进行详述。A、临时设施建设及临时工程方案(1)临时便道、便涵:本标段取土坑位置基本在主线附近,土方运送必须考虑取土便道,以维持本标段通行。(2)供水:经实验符合原则后作为生活用水和工程用水。(
6、3)供电:从本地电网高压干线就近接入,变压后架杆明线,以供施工用电。同步配备内燃发电机作为施工的自备电源,以保证特殊状况施工用电。(4)场地布置:根据本标段的实际状况及现场考察成果,全线临时用地状况见施工场地平面布置图。B、重要工程施工方案、措施 一)基层施工 1、挖补找平 人工配合机械砍伐路基用地范畴内的树木及树根,运弃至指定地点。用挖掘机挖除旧路面配合自卸汽车运往弃土场。遗留的空洞及坑凹用适合填料回填并分层夯实。场地清理完毕后,全面进行填前碾压,使其密实度达到规定的规定。路基帮宽地段和原地面自然坡度陡于 1:5 的斜坡上填筑时,按设计及规范规定挖台阶。(1)基挖方 路堑土方开挖 采用挖掘机
7、挖装,自卸汽车运送,自上而下、由里向外逐级纵向开挖。人工配合整修,以保证设计的坡率及边坡平顺。土方随挖随运。2、原基层压实 A 施工程序:作原则实验 测量放线 路基土方回填碾压压实度检查合格进行下道工序。B 施工措施和要点:a、作原则实验:施工前还应根据施工规范规定对沿线及土方路段的土样重新进行原则击实实验,实验原则上报监理并经批准后方可使用。b、摊铺厚度的拟定:应按土质类别、压实机具功能、碾压遍数等实验拟定,但最大松铺厚度不应超过 25cm。经监理批准后方可使用。c、碾压:碾压时应先轻后重,先慢后快,先两侧后中间进行碾压。e、填方分几种作业段施工,两段交接处不在同一时间填筑,则先填地段应按
8、1:1 坡度分层留台阶;两个地段同步填则应分层互相交叠衔接,其搭接长度不得不不小于 2m。d、翻浆及软土地基解决:若小面积翻浆应将土挖出换填好土再进行碾压,若大面积翻浆则应犁耙翻晒,待水分蒸发后再进行碾压。若遇大面积软土地基时,一般用掺石灰、打灰桩和抛片石挤淤和换填的措施予以稳定。E、路基防护 为避免水流、雨水、风力及其她因素对路基的危害、保证路基稳定、改善环境,应对路基进行防护和加固。路基的加跑龙套和防护应在稳定的基本或坡面上施工。路基防护工程所用的材料应符合设计或合同规定的有关规定。F、路基养护(1)一般规定 路基工程竣工后,未交付使用前应进行养护和维护、浮现损毁状况应负责维修。大雨、风雪
9、或积雪深化后应进行沿线巡视、对工程损毁应预记录,安排维修。春融期间对路基翻浆地段应采用围护、控制交通。有条件路段可临时断绝交通。(2)路肩 土质路肩浮现车辙、坑槽、冲沟等应及时维修,避免损坏扩大,采用分层回填,夯实的措施,修整后的路肩应表面平整、横坡度符合规定。边线整洁。交通量大且易损坏的路肩、可采用石灰土路肩或码砌预制块加固路肩。(3)土质边坡 土质边坡浮现雨水冲沟、缺口或塌落应予及时修整。采用将原边坡开蹬、分层填被夯实、修坡使与相接坡面浑成一体。对易损土质坡面、可采用种草、砌筑预制混凝土块(板)等措施加固。(4)其她 排水设施、排水沟等应定期清除淤积物、杂草等,保持排水畅通。涵洞及构筑物在
10、雨、雪天砼融期要加强巡视,对浮现的损害应记录,以便及时修复。二)C25 水泥混凝土面板的摊铺 一方面打扫路基,并在机械整修路基前,项目中心实验室应派专人对各个借土场及挖方、石灰、水泥逐个进行取样实验,只有符合底基层填筑用的多种材料方可用于底基层填筑,同步应对合格的土方进行击实实验,以便获得土方的最大干密度与最佳含水量。本项目中采用水泥砼面板,构造层厚 20cm-25cm。(1)施工准备工作 材料准备及其性能检查 根据施工进度筹划,在施工前分批备好所需要的多种材料(涉及水泥、砂、石料及必要的外加剂),并在实际使用时核对调节对已选备的砂和石料抽样检测含泥量、级配、有害物质含量、结实性;对石子还应抽
11、检其强度、针片状颗粒含量和磨耗等。已备水泥除应查验其出厂质量报告单外,还应逐批抽验其细度、凝结时间、安定性及 3d、7d 和 28d 的强度等与否符合规定。混合料配合比检查与调节 混凝土施工前必须检查其设计配合比与否合适,如不合适,应及时调节。a和易性(工作性)检查与调节:按设计配合比取样试拌,测定其工作性(或坍落度),必要时通过试铺实地检查。b强度的检查:按工作性符合规定的配合比,成型混凝土抗弯拉及抗压试件,养生 28d 后测定强度,或压蒸 4h 迅速测定强度后推算 28d 强度。强度较低时,可采用提高水泥标号、减少水灰比改善集料级配等措施。基层检查与整修 基层检查 基层的宽度、路拱与标高、
12、表面平整度、厚度和压实度等均须检查其与否符合规范规定。如有不符之处,进行整修。测量放样 测量放样是水泥混凝土路面施工的一项重要工作。一方面应根据设计图纸放出中心线及边线,设立胀缝、缩缝、曲线起迄占和纵坡转折点等桩位,同步根据放好的中心线及边线,在现场核对施工图纸的混凝土分块线。安设模板 基层检查合格后,即可安设模板。模板采用钢模,长度 34m,接头处配牢固拼装配件,保证装拆应简易。模板高度与混凝土面层板厚度相似。模板两侧铁钎打入基层固定。模板的顶面与混凝土板顶面齐平,并与设计高程一致,模板底面应与基层顶面紧贴,局部低洼处(空隙)要事先用水泥浆铺平并充足夯实。模板安装完毕后,宜再检查一次模板相接
13、处的高差和模板内侧与否有错位和不平整等状况,高差不小于 3mm 或有错位和不平整的模板应拆去重新安装。如果对的,则在内侧面均匀涂刷一薄层油或沥青,以便拆模。(2)混凝土的拌和与运送 混凝土拌和 混凝土采用强制式搅拌机进行拌和。搅拌机的装料的顺序宜为;砂、水泥、碎石。进料后边搅拌边加水。搅拌时间根据搅拌机的性能和拌和物的和易性拟定。混凝土运送 混凝土拌和物采用自卸车运送。当运距较远时,采用搅拌运送车运送,混凝土拌和物从搅拌机出料后,送至铺筑地点进行摊铺、振捣、做面,直至浇筑完毕的容许最长时间,由实验室根据水泥初凝时间及施工气温拟定,并符合规定。(3)摊铺与振捣 摊铺 摊铺混凝土前,对模板的间隔、
14、高度、润滑、支撑稳定状况和基层的平整、润湿状况、以及钢筋的位置和传力杆装置等进行全面检查。混凝土运送车辆达到摊铺地点后,一般直接倒入安装好侧模的路槽内,并用人工找补均匀,如发既有离析现象,用铁锹翻拌。用铁锹摊铺时,用“扣锹”的措施,严禁抛掷和搂耙,以避免离析。在模板附近摊铺时,用铁锹插捣几下,使灰浆捣出,以免发生蜂窝。振捣 摊铺奸的混凝土混合料,用平板振捣器和插入式振捣器均匀地振捣。振捣混凝土混合料时,一方面用插入式振捣器在模板边沿角隅等平板振捣器振捣不到之处振一次,同一位置不适宜少于 20s。插入式振捣器移动间距不适宜不小于其作用半径的 1.5 倍,其至模板的距离不应不小于其作用半径的 0.
15、5 倍,并避免碰撞模板和钢筋。振捣时应重叠 1020cm。同一位置振捣时,当水灰比不不小于 0.45 时,振捣时间不适宜少于 30s;水灰比不小于 045 时,不适宜少于 15s,以不再冒气泡并泛出水泥浆为准。混凝土在全振捣后,再用振动梁进一步拖拉振实并初步整平。振动梁来回施拉 23 遍,使表面泛浆,交赶出气泡。振动梁移动的速度要缓慢而均匀,迈进速度以 1.21.5m/min 为宜。对不平之处,应及进铺以人工补填找平。补填时就用较细的混合料原浆,严禁用纯砂浆弥补,振动梁行进时,不容许半途停留。牵引绳不可过短,以减少振动梁底部的倾斜,振动梁底面要保持平直,当弯曲超过 2mm 时应调查或更换,下班
16、或不用时,要清洗干净,放在平整处(必要时将振动梁朝下搁放,以使其自行校正平直度),不得暴晒或雨淋。最后再用平直的滚杠进一步滚揉表面,使表面进一步提浆并调匀。滚杠的构造一般是挺直的、直经 75 一 l00mm 的无缝钢管,在钢管两端加焊端头板,板内镶配轴承,管端焊有两个弯头式的推拉定位销,伸出的牵引轴上穿有推拉杆。这种构造既可滚拉又可平推提浆赶浆,使表面均匀地保持 56mm 左右的砂浆层,以利密封和作面。设有路拱时,使用路拱成形板整平。如发现混凝土表面与拱板仍有较大高差,重新补填找平,重新振滚平整。最后挂线检查平整度,发现不符合之处应进一步解决刮平,直到平整度符合规定为止。(4)表面整修和防滑解
17、决 混凝土面板整修 用大木抹子多次抹面至表面无泌水为止,修整时,每次与上次抹过的痕迹重叠一半。在板面低洼处补充混凝土,并用 3m 直尺检查平整度。抹面结束后,用尼龙丝刷(或拉槽器)在混凝土面层表面横向拉毛(槽)。(6)养生及拆模 养生 混凝土表面修整完毕后,进行养生,使混凝土面板在开放交通前具有足够的强度和质量。养生期间,必须避免混凝土的水分蒸发和风干,以免产生收缩裂缝:须采用措施减少温度变化,以免混凝土板产生过大的温度应力;须管制交通,以避免人畜和车辆等损坏混凝土板的表面。拆模 拆模仔细,保证不损坏混凝土板的边、角尽量保持模板完好。拆模后封闭交通养生,待混凝土板达到设计强度后,开放交通。二、
18、拟投入的重要物质筹划 只有合格的材料才干保证合格的工程,施工中建立健全材料管理台帐,施工中使用的水泥应通过自检后方可进场,进场后的水泥应按批进行报检,报请监理工程师抽检合格后方可投入使用。a、水泥总量控制:及时向监理组提供与水泥厂家签定的进料合同,同步使用三联式水泥进料验收单。b、建立粉喷桩机的水泥台帐审核签认制度,台帐中应注名明水泥的领料日期、数量及施工桩点号等。粉喷桩机的水泥必须由机长领取,同步必须由旁站人员现场核算后签认,施工人员在原始记录上应注明每根粉喷桩的施工桩号。三、拟投入的重要施工机械 对筹划使用的施工机械进行全面检测调试,并按使用筹划运调进场。(详见附件一)四、劳动力安排筹划
19、工程中标后,我公司将迅速组建经验丰富,责任心强的项目领导班子,并差遣我公司施工能力最强的施工队伍,按项目法组织施工,保证质量、工期、安全目的按合同规定实现。我公司拟组项目经理部,经理部下设工程技术部、合同部、质检处、实验室、财务部、设备材料部、工程协调部等职能管理部门,并设实验室一种,一种施工队。在项目经理部实行项目经理负责制,项目经理部具有高度的自主权,项目经理在此项目施工过程中具有高度的决策权,并对决策负责,项目经理下设总工程师、财务经理等构成项目经理的智囊团,她们分别在工程施工、质量、技术和实验等方面把关并对项目经理负责。序号 部门、职务、工种 人数(人)备注 1 项目经理 1 2 总
20、工 1 3 计财部 1 4 实验室 2 5 安全员 2 6 现场指挥 2 7 机械人员 2 8 普 工 65 五、保证工程质量的技术组织措施 1、提高全员质量意识,做好全面质量管理,建立健全质量保证体系:工程质量是一种系统工程,领导是核心,群众是基本,制度是手段,技术是保证。队伍进场后,将实行分项分工序实行专项质量意识教育,有的放矢,做到人人明白,个个清晰质量的规定原则,成立以项目经理、项目技术负责人和总质检工程师为核心的领导小组,建立严格的质量承包责任制,同经济挂钩,加强对工程质量的全面管理。建立质量检查机构,制定严格的工程质量内部监理制度,拟定群众质检为基本,专业骨干质检、互检与专业检查相
21、结合的质量“三检”制度和工前实验、工中检查、工后检查的实验工作制度。质检工程师可行使质量一票否决权,项目经理对质量工作全权负责。充足发挥技术监控机构对工作质量的控制作用。维护监理工程师的权威,每道工序完毕转入下一步工序之前,必须请监理工程师签证,保证各工序质量合格。编制工序作业细则,搞好实验段工作。对各项、各部工程的施工,严格按技术规范、验标及有关规定采用相应的技术、工艺、措施来实行。2、严把原材料检查关 建好现场实验室,引进先进实验设备,工程所用所有材料进场前必须一方面按照技术规范和监理工程师的规定进行检查,不合格的原材料杜绝进行施工现场。3、强化工程质量创优措施:投入精干的质量管理人员,先
22、进的机械设备主严密的检测手段,科学管理。实行全员、全过程、全方位的质量管理措施,用工作质量保证工序质量,以工序质量保证整个工程质量。4、积极配合监理工程师的工作,服从监理工程师的监督。5、采用先进的施工技术投入先进设备。6、事前控制:在每项工程动工前对原材料进行质量控制,按规范和监理工程师的原则规定进行实验,保证拟用于各项工程的材料质量。动工前制定具体的施工技术方案,经技术负责人、工程师讨论认定,重大项目的施工技术方案在项目经理部开会讨论通过。保证施工方案的科学性、实用性及有效性。7、事中控制:各分项工程在施工过程中严格按既定的施工方案进行,严守操作规程,排除不合理工序,在天气恶劣时不安排施工
23、或采用保护措施,施工时保证有备用设备,保证工序的持续性和完整性。施工方案中制定应急措施,施工前由技术工程师向施工人员解释。8、事后控制:各分项工程竣工后按规范规定的实测项目进行验收,验收不合格的分项工程按业主和监理工程师的规定进行补救,业主或监理工程师不批准挽救并觉得必须报废的分项工程将无条件翻工,费用自理。9、质量目的控制:本工程的最后质量目的为合格工程,为此,合格工程是我单位在该项目质量规定上必须达到目的。质量保证体系框图 项目经理 总工程师 工 程 部 长 材料主管、材料员 机 械 工 程 师 路面工程师 质检工程师 测量工程师 实验室主任 机 械 施工队 路面施工队 六、保证安全生产的
24、技术组织措施 坚持“科学施工,安全生产”的施工原则,施工时注意“安全第一,避免为主”。对于本工程,我们郑重承诺:整个施工期间杜绝因工死亡、伤亡事故,重伤率不不小于 0.1%,机械完好率达 95%以上,避免重大机械事故、坚决杜绝质量事故,避免浮现重大火灾、水灾、交通等事故。进行全过程的安全施工管理,在施工前由技术工程师和安全员向施工人员具体解说施工要领和注意事项,指明事故多发点和应采用的措施,并讲明应急措施和突发事故后的逃生及解决措施;施工过程中,施工人员互相提示监督,保证按对的的操作规程施工。重要的措施如下:1、建立健全安全保证体系:建立项目安全领导小组,由项目经理负责,施工安全、人身安全、财
25、产安全,把不安全的因素消灭在萌芽状态。详见“安全生产保证体系框图”。2、制定各项安全制度和防护措施:各类机械的操作规则和注意事项;施工现场保安制度;工区防火、防毒措施;工区内类信号的规则及维护措施;用电安全须知及电路架设养护作业制度;施工工序的监督执行;有关劳动保护的法令和法规的执行措施。室消火栓应沿道路设立,消火栓距路边不应超过 2m,距建筑物外墙不适宜不不小于 5m,变不不小于 40m。室外消火栓的间距不应超过 120m。消火栓处昼夜要有明显的标志,配备足够的水龙带,周边 3m 以内不准堆放任何物品。3、加强班组建设,选好班组长、安全员,执行“三检”,集思广益、敢于揭发问题、解决问题,把事
26、故消灭在萌芽状态。4、根据合同及规范的规定、国家和施工地区颁布的多种安全规章制度,结合自己的实践印制安全手册并做到人手一册,举办手册学习活动,使每个人可以把安全知识记在脑海里,自觉的按操作规程施工,保证安全。5、抓好现场管理,搞好文明施工。对易燃易爆物品进行妥善保管,料场合理堆放,施工工序有条不紊,从文明施工的环节来保证安全生产。6、实行操作原则化,奖惩分明,与经济效益上挂钩。严肃劳动纪律,坚决杜绝违章操作。7、保证施工现场安全防护设施的投入,保证性能,使安全生产建立在科学管理、先进的技术、可靠的防护设施上。8、在施工期间,加强全体工作人员和劳务人员的政治学习和法制教育,提高法制观念,杜绝任何
27、违法乱纪的行为发生。同步,加强施工人员的劳动安全保护措施,提高安全意识,避免任何安全事故的发生。在工地、宿舍和工棚,要注意室内外卫生,常常喷消毒水,避免各类疾病的发生。要配有医疗人员、急救设施,以保证全体施工人员的身心健康。每个工班设有固定人员监督安全防护,对违章操作者予以惩罚,对坚持按操作规程办事的人中予以奖励。在施工现场张贴、悬挂操作规程和安全警告。安全生产保证体检查保证 思想保证 项目部每月 队每周一次检查 按照 其 它 逐级定 期 检 查 每天一次检查 班组每工序检查 对安全隐患逐个贯彻项目部安全领导小组 安全环保普 及 教 专 业 教 特殊 工强化安全意识,增强避免能力 组织保证 不
28、 定 期 检 经济保证 七、保证工期的技术组织措施 1、对的解决质量和进度的关系,当两者发生矛盾时,将质量放在第一位,在保证质量的前提下加快进度。2、制定具体的工程进度筹划,施工中抽调专职人员具体监督筹划的进展状况,并根据实际状况进行调节和完善,保证形象进度,做到科学的使用人力、材料和机械设备。根据总工期和业重规定的各单项工程的工期安排总体施工筹划,根据总体施工筹划安排月度筹划并进一步安排旬筹划,施工时以“旬”和“月”为单位贯彻施工进度筹划,以旬保月筹划,这样总体筹划才可以保证完毕并为也许浮现的工期提前做准备。3、采用先进的施工技术和管理措施,履行新技术、新工艺、加强技术管理,提高队伍素质。优
29、经施工方案,优化配套机械设备,以最佳设备和方案赢得时间,保证工期。4、充足的人、才、物,保证工程需要。本承包人将保证本标书所列施工队伍、管理人员、技术人员、机构设备准时进场展开施工,并准备充足的进场资金,购买原材料、零配件,为保证工期打好坚实的物质基本。5、发掘技术潜力,提高工作效率,加强工序衔接,杜绝安全与质量事故的发生,保证工程的顺利进行。6、积极开展劳动竞赛,适时掀起施工高潮,在施工中采用层层责任承包,重奖重罚等行政手段,调动职工生产积极性,必要时发挥政治动员作用。做到施工进度日保旬、旬保月,而达到按期或提前竣工的目的。7、强化施工调度指挥与协调工作,超前布局筹划,密切监控贯彻,遇到问题
30、及时研究解决,避免搁置或延误;对重点项目或工序采用直接重点管理,横向强制协调的强硬手段,抓核心,保重点,减少中间环节,提高决策速度和工作效率。8、采用计算机辅助管理,运用网络筹划技术实行对整个项目的动态管理,根据现场不断变化的实际状况及时、精确调节施工部署,优化资源配备,经济、高效地做出最佳的、最快的选择。八、保证文明施工的技术组织措施 在工程施工管理中,按现代化施工的规定,使施工现场保持良好的施工环境和秩序,实现文明施工,创立文明工地。1、安全生产、文明施工领导小组负责领导工地的文明施工管理工作。2、健全管理制度及岗位责任制。3、建立经济责任制,把文明施工列入经济承包责任制中。4、实行检查制
31、度,每月至少组织两次综合检查,按规定填写表格,算出成果,张榜发布。5、完善奖惩制度。文明施工管理实行奖惩制度,制定奖、惩细则,坚持奖惩兑现。6、履行持证上岗制度,进入施工现场的职工佩戴表白身份、职务的胸卡。7、搞好驻地管理和现场管理。项目部驻地整洁美观,办公区和生活辨别开,宿舍、食堂、厕所符合卫生规定;施工现场材料堆放、机械停放整洁有序,人员着装整洁,佩戴相应标志。8、开展竞赛并与检查、考核、奖惩相结合。9、加强教育培训工作,实行文明施工教育,提高全员意识。九、施工总进度表 根据招标文献的具体规定,如我单位中标,签订施工合同后,加快进行施工准备,争取于 5 月底按期交工,整个施工历时 90 日
32、历天。(详附表三)十、保证报价完毕工程建设的技术和管理措施 采用计算机辅助管理,运用网络筹划技术实行对整个项目的动态管理,根据现场不断变化的实际状况及时、精确调节施工部署,优化资源配备,经济、高效地做出最佳的、最快的选择。其她新工艺、新技术:路面施工时采用同步碎石封层技术及其应用效果更为公路交通业内人士所赏识。在新建道路投入使用一段时间后进行一次同步碎石封层,既能以其防水性延长路面的使用寿命,又能增长路面抗裂性能、治愈路面龟网裂、减少路面反射裂缝,因此提高了路面防渗水性能,提高路面的服务质量,以较少的资金投入和能源消耗,可获得成倍的经济效益和社会效益。十一、施工总平面布置图 根据工程施工现场实
33、际状况、施工方案和本工程的特点,对项目部及工人的办公、临时生活住房、机械设备停放、材料寄存、施工道路、水、电等进行了合理的安排布置,具体安排如下:1、先在项目治理区内的村内租住民房,作为项目部及部分工人的办公、临时生活住房;2、在施工现场搭建临时房屋和临时仓库,部分人员可住入施工现场,施工所用材料、施工机具寄存于临时仓库内,以以便施工;3、根据施工进度及不同项目特点的实际需要,可在项目区内设个临时料场,施工机械设备筹划停放在施工现场的临时建筑和临时料场合在地;4、场内施工道路可运用既有乡村道路、生产路及田间路,根据需要可新开辟临时道路,在施工后期可运用规划新建的道路作施工交通用;5、项目区外公
34、路与项目区内道路相连,对外交通条件便利;6、施工区用电尽量从本地电网接取,由于施工面较多,且比较分散、偏远,如电网用电有困难,可结合自发电施工,从附近的机井中取水用于施工。详见施工总平面布置图(附后)附表一:拟投入本标段的重要施工设备表 拟投入本标段的重要施工设备表 序号 设备名称 型号规格 数量 国别产地 制造年份 额定功率(KW)生产能力 用于施工部位 备注 1 水泥拌和设备 TS300 1 山东 .1 60m3/h 良好 路基路面 2 装载机 ZL100 1 龙岩 .5 180Kw 良好 路基路面 3 振动压路机 820LGS 1 洛阳 .11 20T 良好 路基路面 4 平地机 自行式
35、 1 柳工 .6 120KW 良好 路基路面 5 自卸汽车 后翻式 5 东风.1 15T 良好 路基路面 6 洒水车 SS19-20 1 东风 .8 10T 良好 路基路面 7 发电机组 三菱 2 日本.3 240KW 良好 路基路面 附表二:拟投入本标段的劳动力筹划表 拟投入本标段的劳动力筹划表 工种 按工程施工阶段投入劳动力状况 路基工程 路面工程 其他 管理人员 6 6 2 测 工 3 3 3 实验工 3 3 3 普工 25 30 10 修理工 2 2 2 电工 2 2 2 安全员 3 3 3 工程机械司机 13 15 6 合计 57 62 31 重要工程项目 月份 附表三:筹划动工日期
36、、竣工日期和施工进度网络图 年 度 3 4 5 6 7 8 1、施工准备 2、路基解决 3、路基填筑 4、涵洞 5、通道 6、路面基层 (1)底基层 (2)基层 8、路面铺筑 9、其她 附表四:施工总平面图 料 场 拌合站 实验室 仓库 停 车 场 项目部办公室 滑县农业综合开发存量资金土地治理项目第十六标 您好,欢迎您阅读我的文章,本 WORD 文档可编辑修改,也可以直接打印。阅读过后,但愿您提出保贵的意见或建议。阅读和学习是一种非常好的习惯,坚持下去,让我们共同进步。您好,欢迎您阅读我的文章,本 WORD 文档可编辑修改,也可以直接打印。阅读过后,但愿您提出保贵的意见或建议。阅读和学习是一种非常好的习惯,坚持下去,让我们共同进步。
